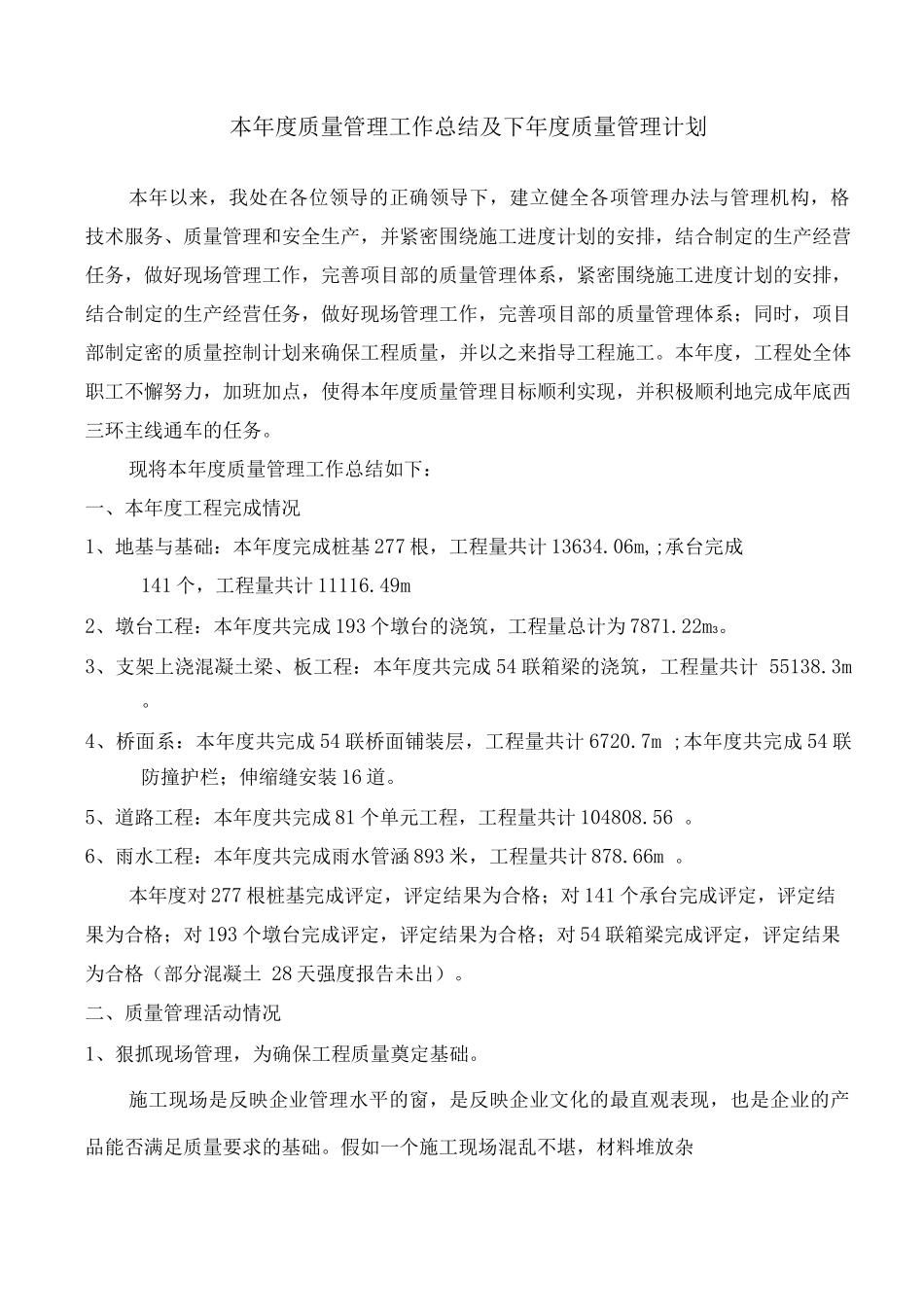

本年度质量管理工作总结及下年度质量管理计划本年以来,我处在各位领导的正确领导下,建立健全各项管理办法与管理机构,格技术服务、质量管理和安全生产,并紧密围绕施工进度计划的安排,结合制定的生产经营任务,做好现场管理工作,完善项目部的质量管理体系,紧密围绕施工进度计划的安排,结合制定的生产经营任务,做好现场管理工作,完善项目部的质量管理体系;同时,项目部制定密的质量控制计划来确保工程质量,并以之来指导工程施工
本年度,工程处全体职工不懈努力,加班加点,使得本年度质量管理目标顺利实现,并积极顺利地完成年底西三环主线通车的任务
现将本年度质量管理工作总结如下:一、本年度工程完成情况1、地基与基础:本年度完成桩基 277 根,工程量共计 13634
06m,;承台完成141 个,工程量共计 11116
49m2、墩台工程:本年度共完成 193 个墩台的浇筑,工程量总计为 7871
3、支架上浇混凝土梁、板工程:本年度共完成 54 联箱梁的浇筑,工程量共计 55138
4、桥面系:本年度共完成 54 联桥面铺装层,工程量共计 6720
7m ;本年度共完成 54 联防撞护栏;伸缩缝安装 16 道
5、道路工程:本年度共完成 81 个单元工程,工程量共计 104808
6、雨水工程:本年度共完成雨水管涵 893 米,工程量共计 878
本年度对 277 根桩基完成评定,评定结果为合格;对 141 个承台完成评定,评定结果为合格;对 193 个墩台完成评定,评定结果为合格;对 54 联箱梁完成评定,评定结果为合格(部分混凝土 28 天强度报告未出)

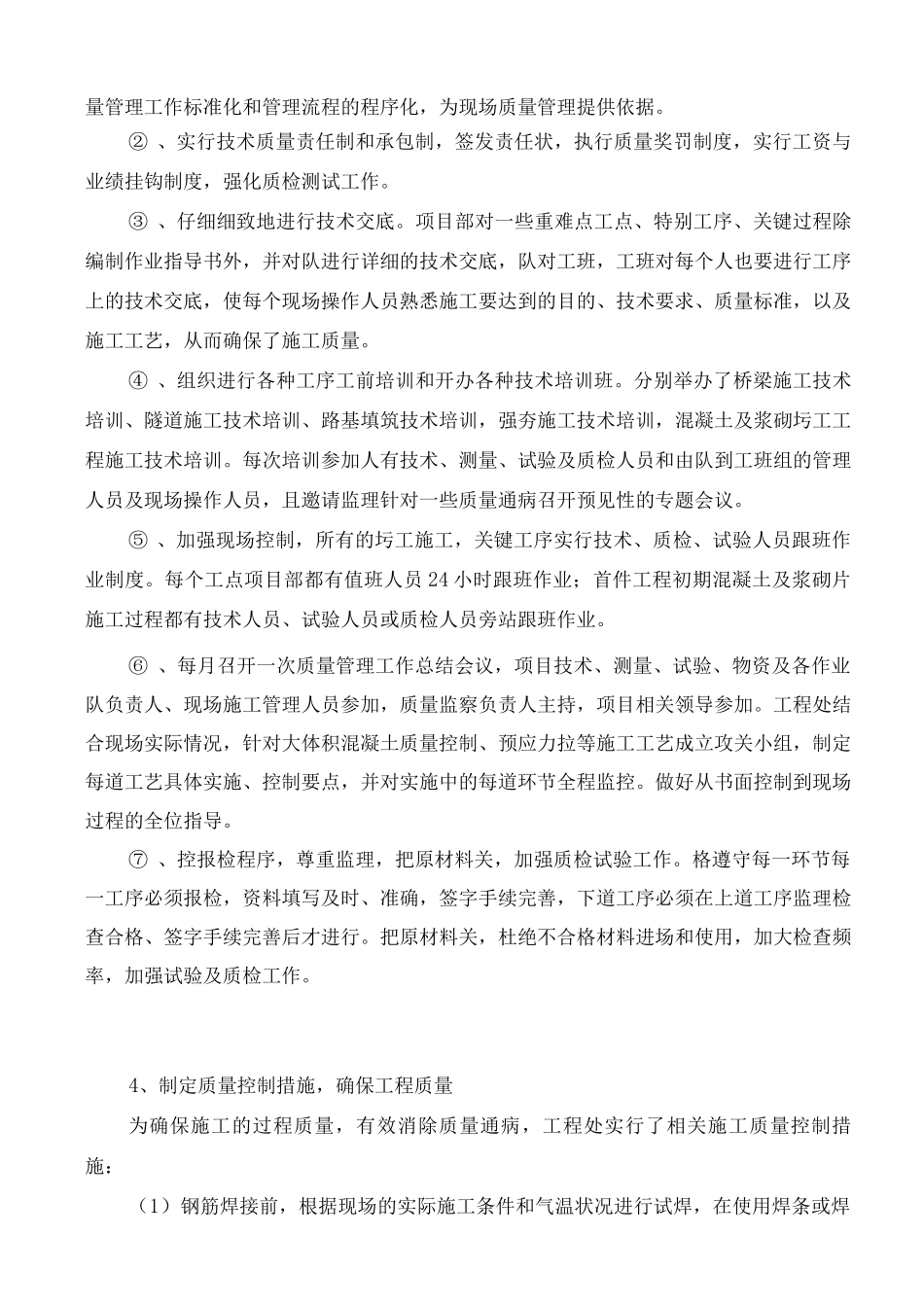

二、质量管理活动情况1、狠抓现场管理,为确保工程质量奠定基础

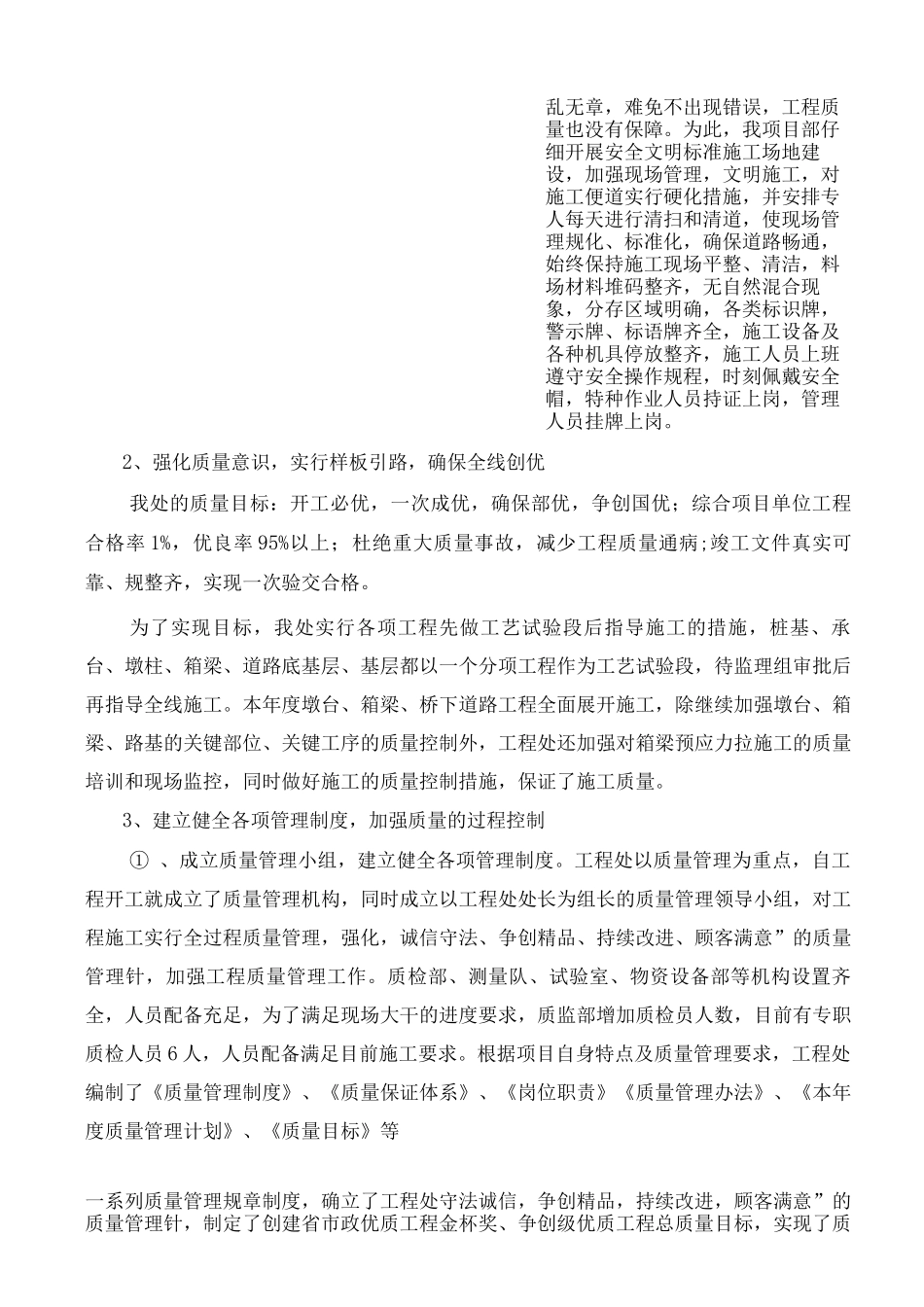

施工现场是反映企业管理水平的窗,是反映企业文化的最直观表现,也是企业的产品能否满足质量要求的基础
假如一个施工现场混乱不堪,材料堆放杂乱无章,难免不
