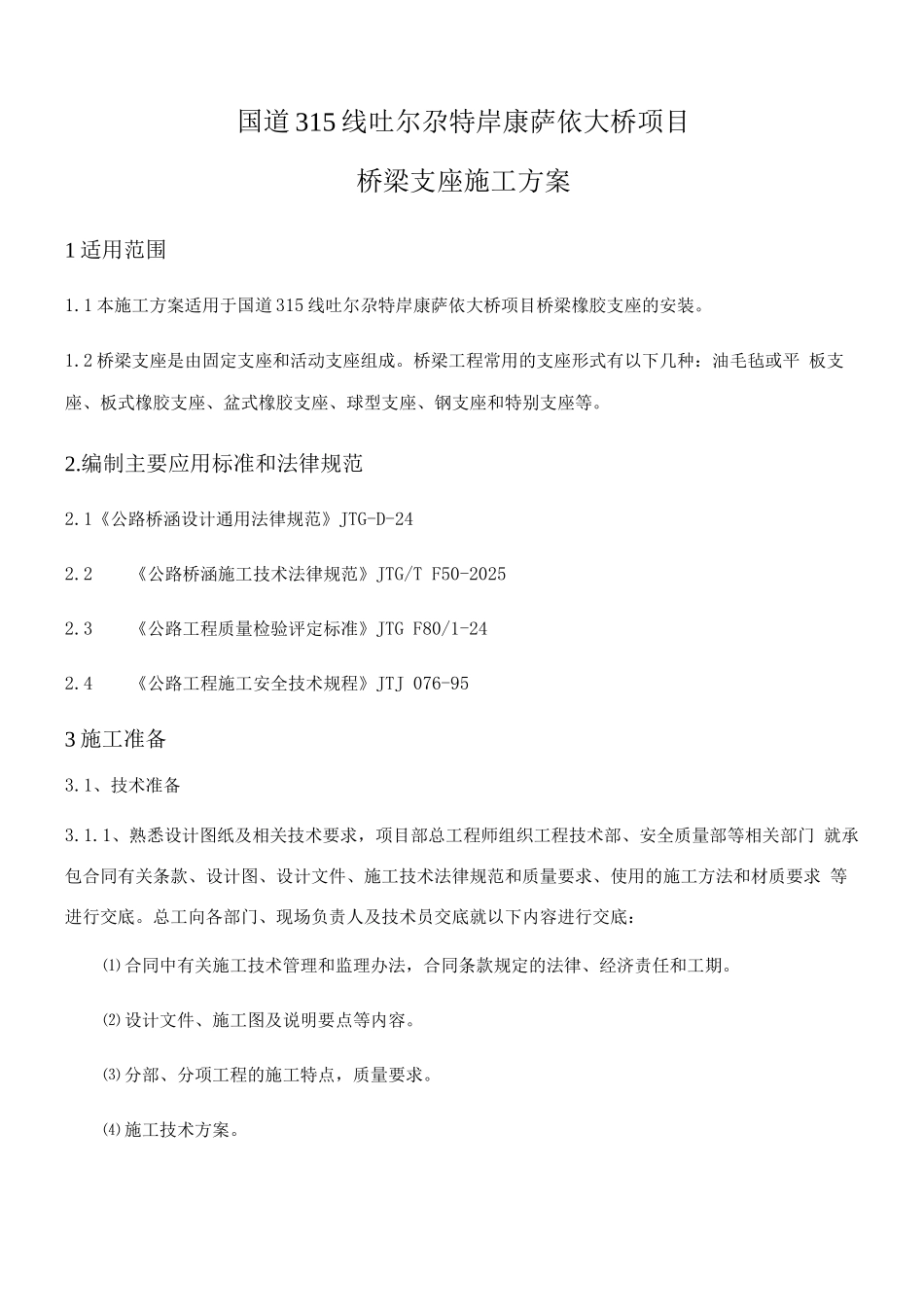

国道 315 线吐尔尕特岸康萨依大桥项目桥梁支座施工方案1 适用范围1.1 本施工方案适用于国道 315 线吐尔尕特岸康萨依大桥项目桥梁橡胶支座的安装。1.2 桥梁支座是由固定支座和活动支座组成。桥梁工程常用的支座形式有以下几种:油毛毡或平 板支座、板式橡胶支座、盆式橡胶支座、球型支座、钢支座和特别支座等。2.编制主要应用标准和法律规范2.1《公路桥涵设计通用法律规范》JTG-D-242.2《公路桥涵施工技术法律规范》JTG/T F50-20252.3《公路工程质量检验评定标准》JTG F80/1-242.4《公路工程施工安全技术规程》JTJ 076-953 施工准备3.1、技术准备3.1.1、熟悉设计图纸及相关技术要求,项目部总工程师组织工程技术部、安全质量部等相关部门 就承包合同有关条款、设计图、设计文件、施工技术法律规范和质量要求、使用的施工方法和材质要求 等进行交底。总工向各部门、现场负责人及技术员交底就以下内容进行交底:⑴ 合同中有关施工技术管理和监理办法,合同条款规定的法律、经济责任和工期。⑵ 设计文件、施工图及说明要点等内容。⑶ 分部、分项工程的施工特点,质量要求。⑷ 施工技术方案。⑸ 工程合同技术法律规范、使用的工法或工艺操作规程。⑹ 材料的特性、技术要求及节约措施。⑺ 季节性施工措施。⑻ 各单位在施工中的协调配合、机械设备组合、交叉作业及注意事项。⑼ 试验工程项目的技术标准和采纳的规程。⑽ 适应工程内容的科研项目、四新项目和先进技术、推广应用的技术要求。(11)安全、文明、环保施工具体要求。由现场主管技术员配合工程技术部向现场施工协作队伍进行技术、操作、安全、环保交底,确 保施工过程的工程质量和人身安全。3.1.2、熟悉施工现场环境,排查清施工区域内的危险建筑等的分布情况。本工程危险源包括高空坠 落、物体打击、触电、机械损害、中毒、火灾、职业病等。3.1.3、混凝土及砂浆配合比设计及试验:按混凝土及砂浆设计强度要求,做试验室配合比、施工 配合比。3.2 机具设备准备3.2. 1 安装和运输设备:吊车或吊架、运输车等。混凝土及砂浆拌和设备:拌和机、铁锹。测量设备:全站仪、水准仪、钢尺等。试验设备:万能试验机、压力机。3.3 材料准备原材料:砂、石、钢筋、环氧树脂等,由持证材料员和试验员按规定进行检验,确保材料符合要求。3.4 作业条件支座安装前按设计要求,浇筑垫石混凝土。修好运输便道。确定安装方法,准备好吊装设备。支承垫石的高度考虑支座养护、检查的...
