武都区柏林乡焦家坝村桥梁工程施工组织设计编制人:陇南德昌建筑工程有限公司日期:2025 年 10 月 9 日1
设备、人员动员周期和设备、人员、材料运到施工现场的方法2
主要工程项目的施工方案、施工方法3
各分项工程的施工顺序4
确保工程质量和工期的措施5
重点(关键)和难点工程的施工方案、方法及措施6
冬季和雨季的施工安排7
质量、安全保证体系8

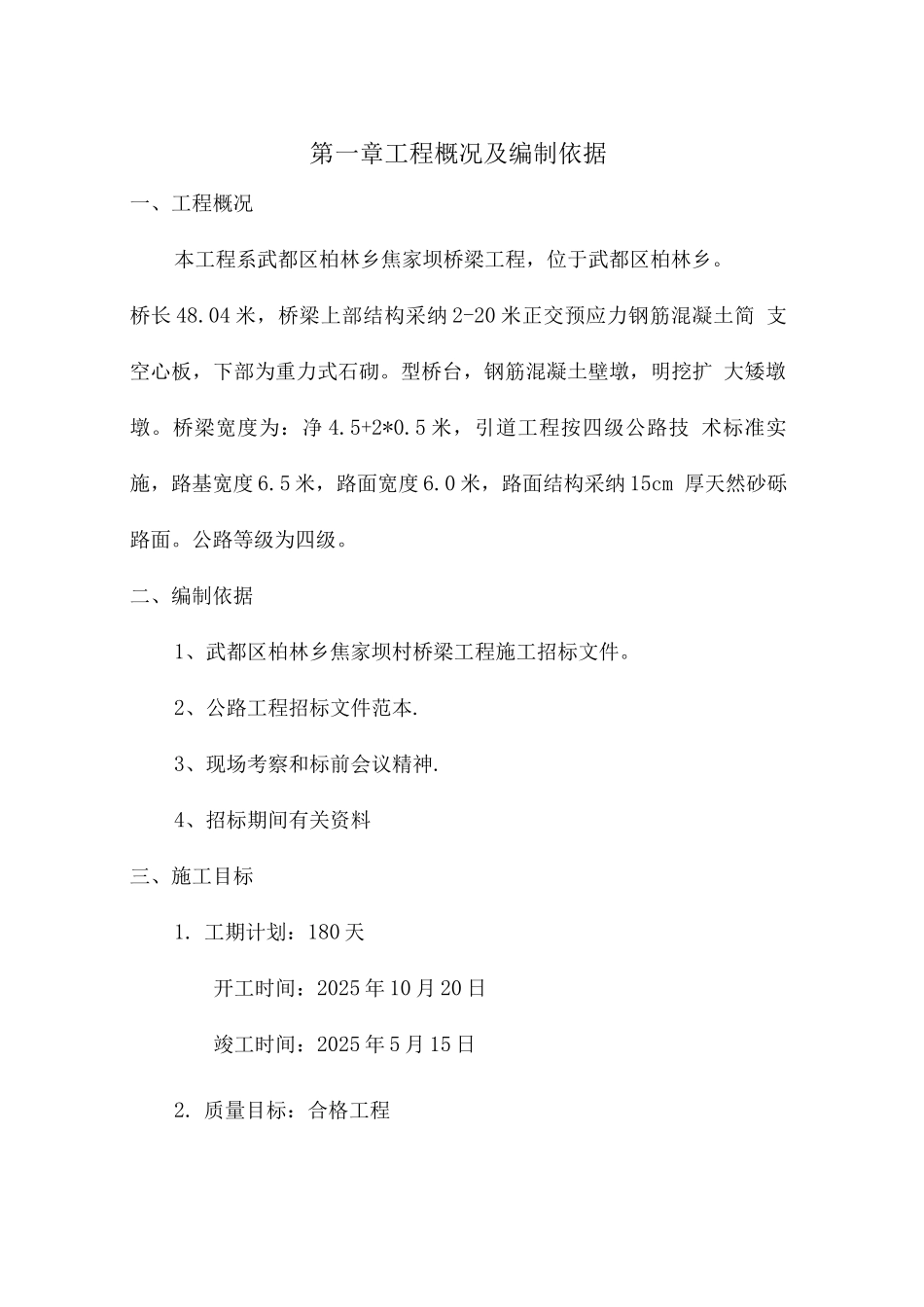

其他应说明的事项第一章工程概况及编制依据一、工程概况本工程系武都区柏林乡焦家坝桥梁工程,位于武都区柏林乡
04 米,桥梁上部结构采纳 2-20 米正交预应力钢筋混凝土简 支空心板,下部为重力式石砌
型桥台,钢筋混凝土壁墩,明挖扩 大矮墩墩
桥梁宽度为:净 4
5 米,引道工程按四级公路技 术标准实施,路基宽度 6
5 米,路面宽度 6
0 米,路面结构采纳 15cm 厚天然砂砾路面
公路等级为四级
二、编制依据1、武都区柏林乡焦家坝村桥梁工程施工招标文件
2、公路工程招标文件范本
3、现场考察和标前会议精神
4、招标期间有关资料三、施工目标1
工期计划:180 天开工时间:2025 年 10 月 20 日竣工时间:2025 年 5 月 15 日2
质量目标:合格工程第二章 设备、人员、材料运送到施工现场的计划一、人员动员本合同段设备、人员动员(从接到中标通知书之日起算),所有 施工机械、设备、人员,2 天内完成设备、人员的动员组织和进场 准备工作
我们将本工程列为我方重点工程,根据本标段工程的规 模、特点及工期要求,将派遣一批具有丰富施工经验的技术管理人 员和装备精良的施工队伍投入到该项工程
按“项目法管理施工”, 成立项目经理部,实行项目经理负责制,对进场人员、机械设备、 材料统一管理,统一调配,优质、安全地按期完成本合同工程
项目部实行项目经理领导下的经理负责制,设项目经理 1 名, 全面主持本
