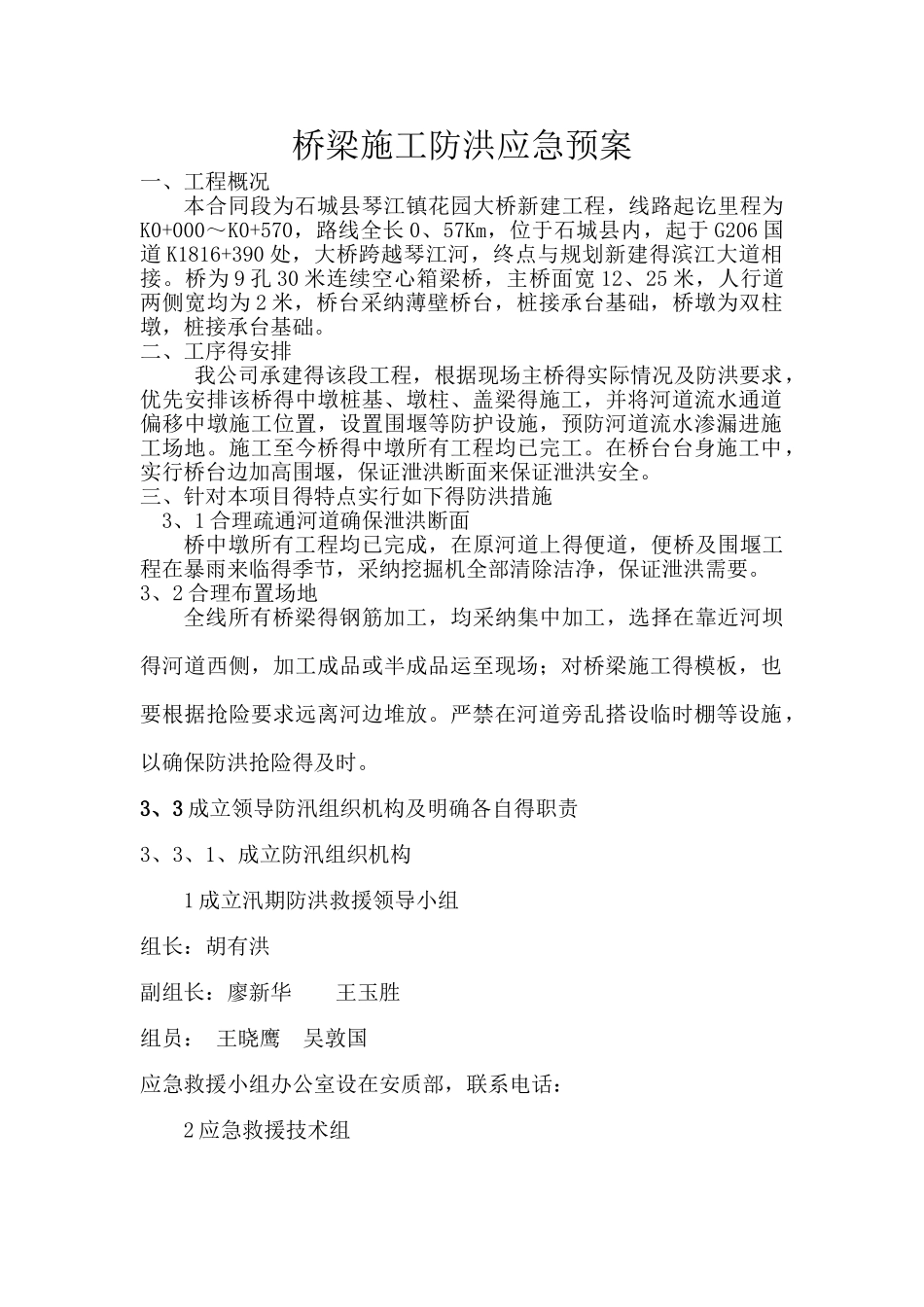

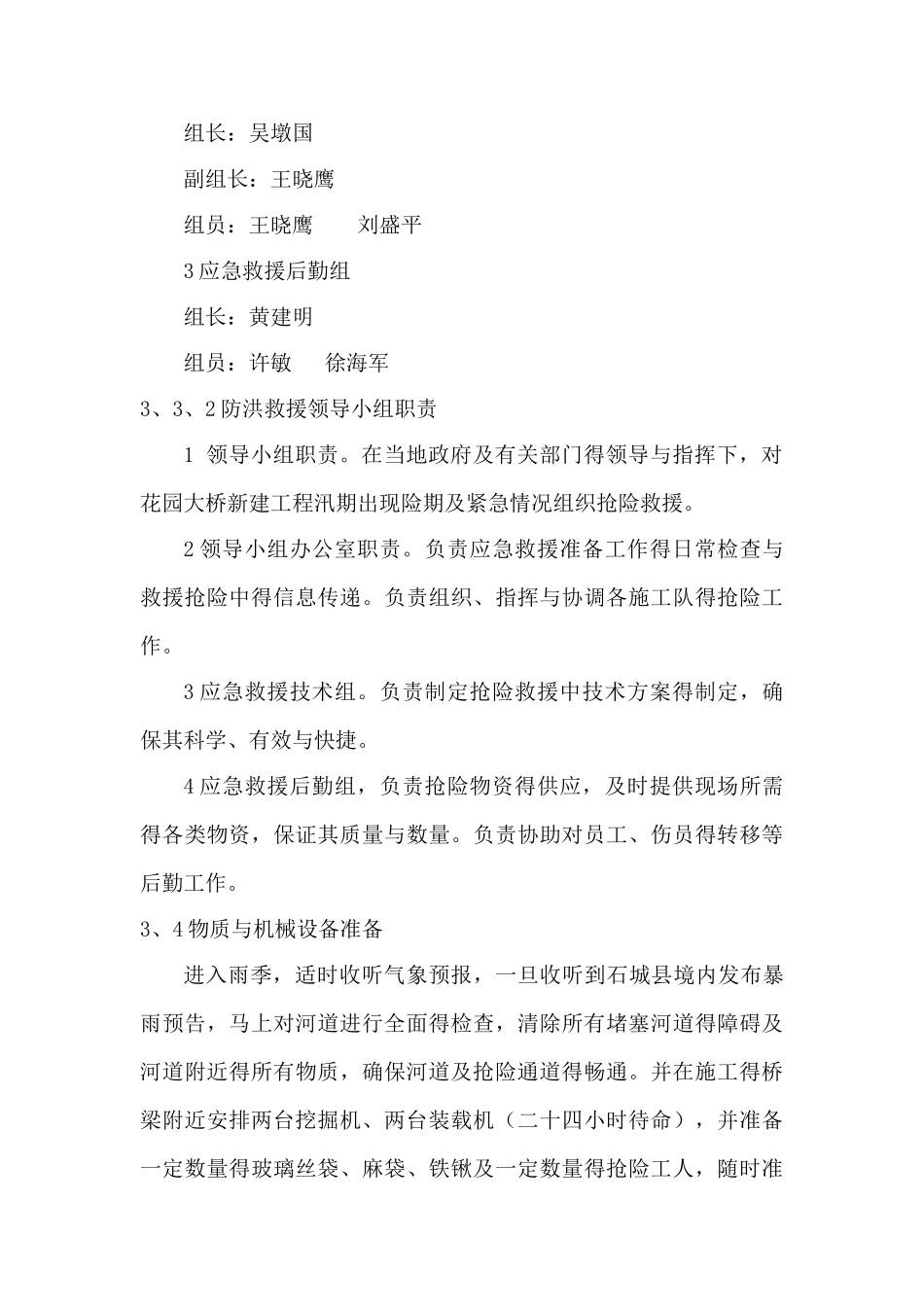

桥梁施工防洪应急预案一、工程概况本合同段为石城县琴江镇花园大桥新建工程,线路起讫里程为K0+000~K0+570,路线全长 0、57Km,位于石城县内,起于 G206 国道 K1816+390 处,大桥跨越琴江河,终点与规划新建得滨江大道相接。桥为 9 孔 30 米连续空心箱梁桥,主桥面宽 12、25 米,人行道两侧宽均为 2 米,桥台采纳薄壁桥台,桩接承台基础,桥墩为双柱墩,桩接承台基础。二、工序得安排我公司承建得该段工程,根据现场主桥得实际情况及防洪要求,优先安排该桥得中墩桩基、墩柱、盖梁得施工,并将河道流水通道偏移中墩施工位置,设置围堰等防护设施,预防河道流水渗漏进施工场地。施工至今桥得中墩所有工程均已完工。在桥台台身施工中,实行桥台边加高围堰,保证泄洪断面来保证泄洪安全。三、针对本项目得特点实行如下得防洪措施 3、1 合理疏通河道确保泄洪断面桥中墩所有工程均已完成,在原河道上得便道,便桥及围堰工程在暴雨来临得季节,采纳挖掘机全部清除洁净,保证泄洪需要。3、2 合理布置场地全线所有桥梁得钢筋加工,均采纳集中加工,选择在靠近河坝得河道西侧,加工成品或半成品运至现场;对桥梁施工得模板,也要根据抢险要求远离河边堆放。严禁在河道旁乱搭设临时棚等设施,以确保防洪抢险得及时。3、3 成立领导防汛组织机构及明确各自得职责3、3、1、成立防汛组织机构1 成立汛期防洪救援领导小组组长:胡有洪副组长:廖新华 王玉胜组员: 王晓鹰 吴敦国应急救援小组办公室设在安质部,联系电话:2 应急救援技术组组长:吴墩国副组长:王晓鹰组员:王晓鹰 刘盛平 3 应急救援后勤组组长:黄建明组员:许敏 徐海军3、3、2 防洪救援领导小组职责1 领导小组职责。在当地政府及有关部门得领导与指挥下,对花园大桥新建工程汛期出现险期及紧急情况组织抢险救援。2 领导小组办公室职责。负责应急救援准备工作得日常检查与救援抢险中得信息传递。负责组织、指挥与协调各施工队得抢险工作。3 应急救援技术组。负责制定抢险救援中技术方案得制定,确保其科学、有效与快捷。4 应急救援后勤组,负责抢险物资得供应,及时提供现场所需得各类物资,保证其质量与数量。负责协助对员工、伤员得转移等后勤工作。3、4 物质与机械设备准备进入雨季,适时收听气象预报,一旦收听到石城县境内发布暴雨预告,马上对河道进行全面得检查,清除所有堵塞河道得障碍及河道附近得所有物质,确保河道及抢险通道得畅通。并在施工得桥梁附...
