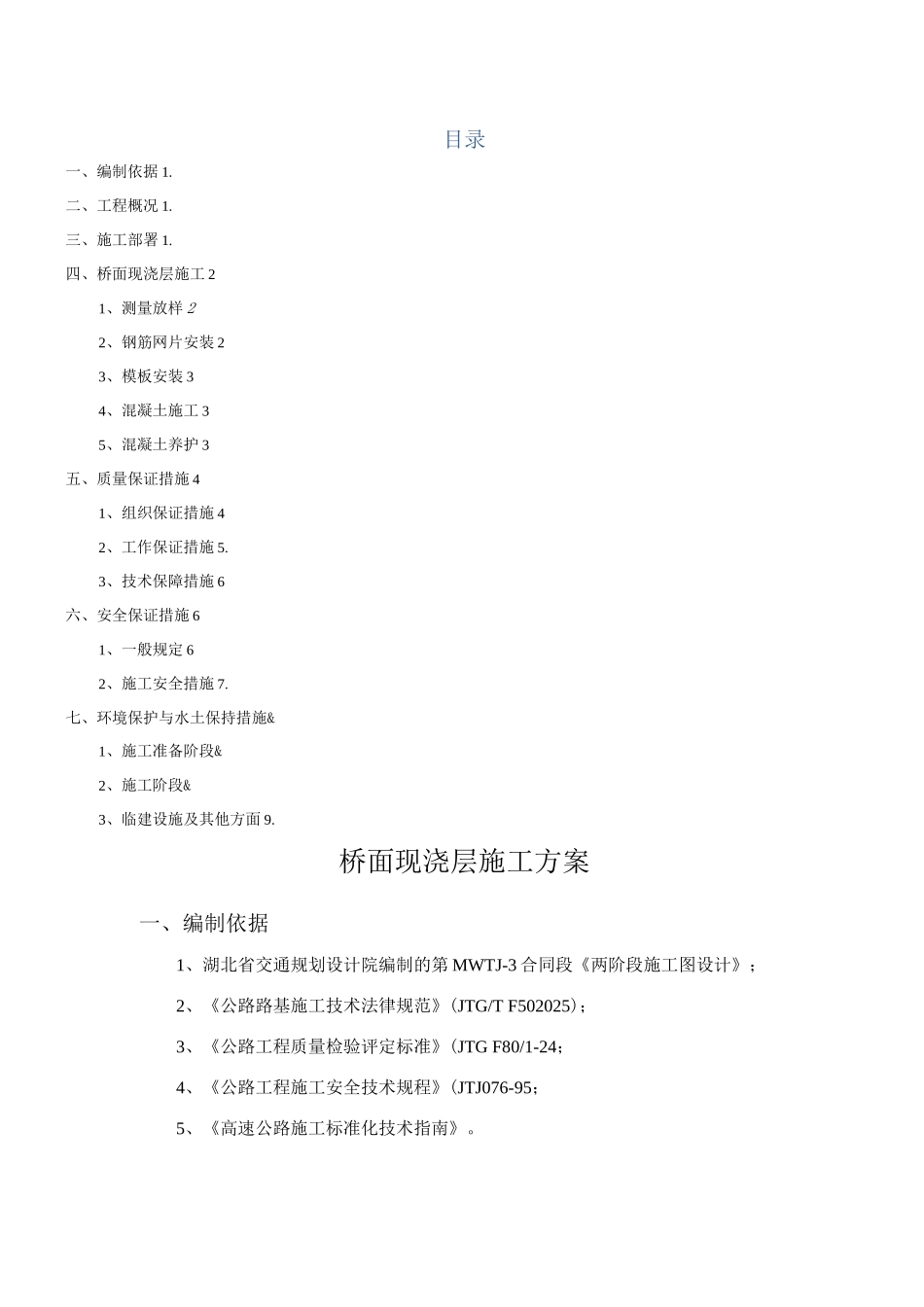

桥面现浇层施工方案一、编制依据1、湖北省交通规划设计院编制的第 MWTJ-3 合同段《两阶段施工图设计》;2、《公路路基施工技术法律规范》(JTG/T F502025);3、《公路工程质量检验评定标准》(JTG F80/1-24;4、《公路工程施工安全技术规程》(JTJ076-95;5、《高速公路施工标准化技术指南》

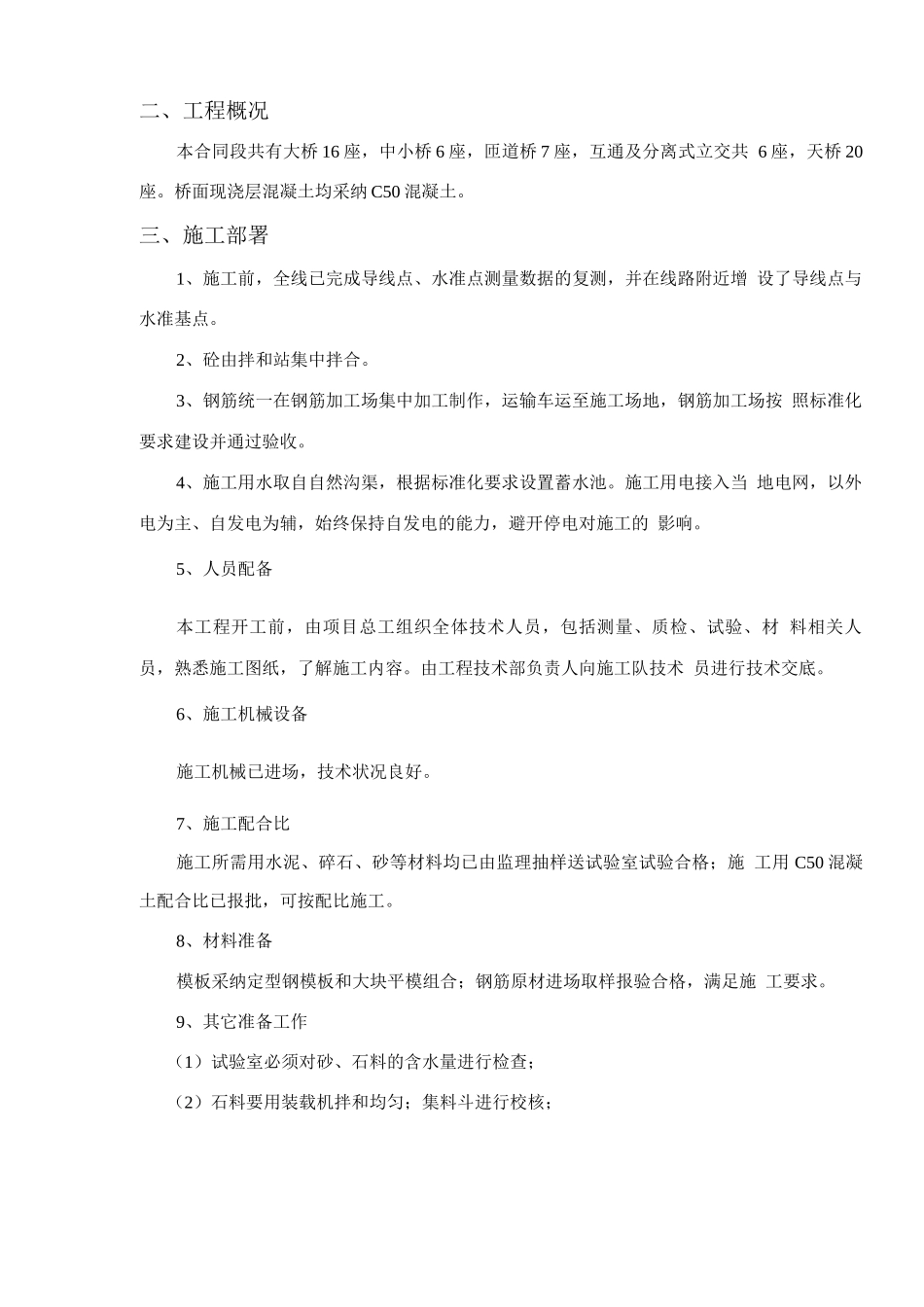

二、工程概况本合同段共有大桥 16 座,中小桥 6 座,匝道桥 7 座,互通及分离式立交共 6 座,天桥 20座
桥面现浇层混凝土均采纳 C50 混凝土
三、施工部署1、施工前,全线已完成导线点、水准点测量数据的复测,并在线路附近增 设了导线点与水准基点
2、砼由拌和站集中拌合
3、钢筋统一在钢筋加工场集中加工制作,运输车运至施工场地,钢筋加工场按 照标准化要求建设并通过验收
4、施工用水取自自然沟渠,根据标准化要求设置蓄水池
施工用电接入当 地电网,以外电为主、自发电为辅,始终保持自发电的能力,避开停电对施工的 影响
5、人员配备本工程开工前,由项目总工组织全体技术人员,包括测量、质检、试验、材 料相关人员,熟悉施工图纸,了解施工内容
由工程技术部负责人向施工队技术 员进行技术交底
6、施工机械设备施工机械已进场,技术状况良好
7、施工配合比施工所需用水泥、碎石、砂等材料均已由监理抽样送试验室试验合格;施 工用 C50 混凝土配合比已报批,可按配比施工

8、材料准备模板
