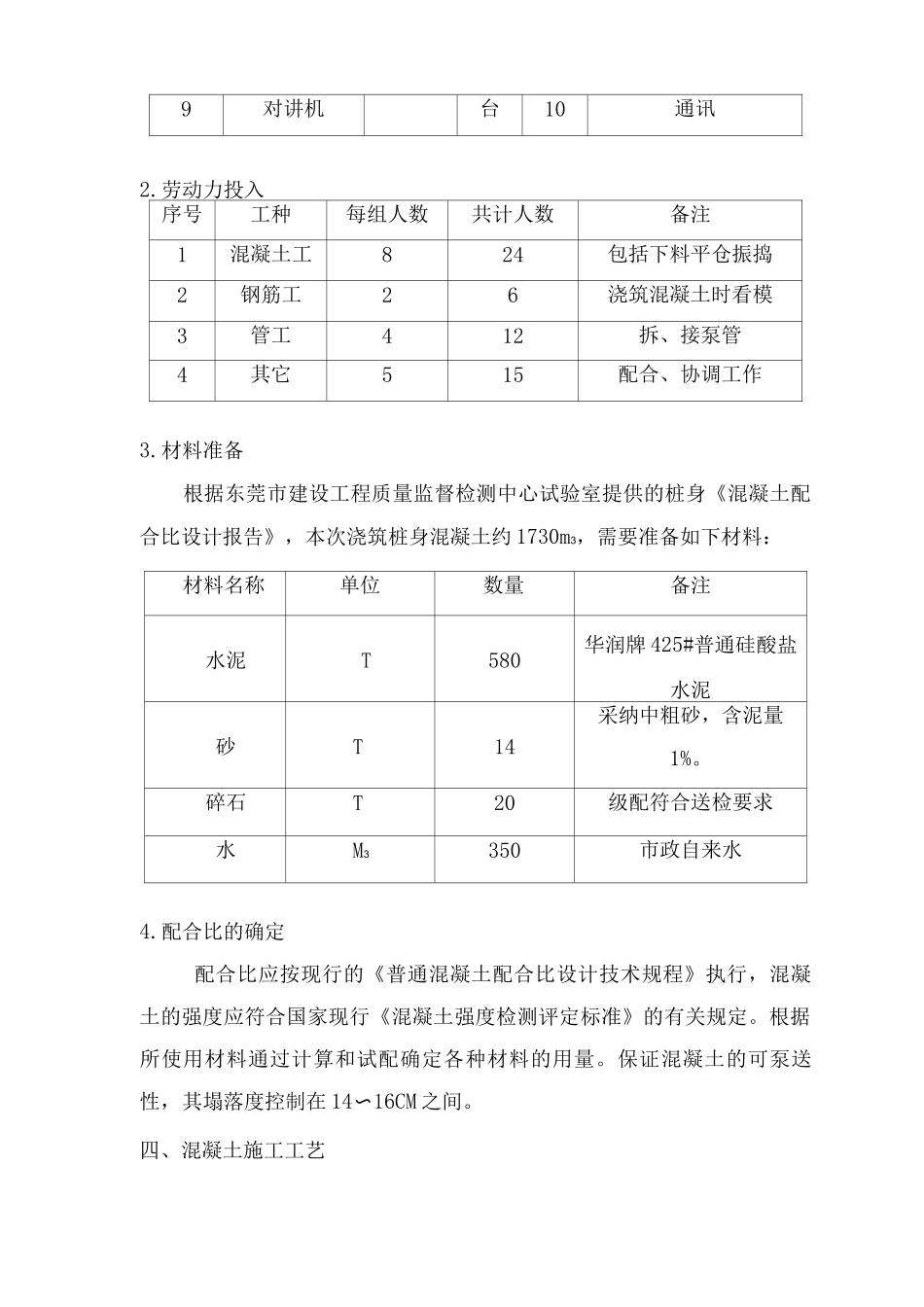

桩身混凝土浇筑方案一、工程概况该工程为框架筒体结构,主楼地下两层,地上 28 层。桩护壁混凝土强度等级为 C20,桩身混凝土强度等级为 C25。二、施工段划分由于主楼的裙楼部分原设计为钢筋混凝土块式独立基础,后改为人工挖孔桩基础,因此将地下室人工挖孔桩分成两部分进行施工,即塔楼部分和裙楼部分两个施工段。三、生产资源配备由于桩身混凝土用量较大(约 2850m3),其中塔楼基础部分约1730m3,裙楼基础部分约 1120m3。现场设置临时 JS750 搅拌站一座,具体配备详见下表:1. 械设备序号机械名称型号单位数量备注1混凝土地泵60m/h台12搅拌机JS750台1拌制混凝土3铲车台1装砂、石料4散装水泥库个2单体容量 1T5振捣器台5备用 2 台6振捣棒©120根85 根备用7塔吊ZTQ63A座1L=50m8串桶m509对讲机台10通讯2.劳动力投入序号工种每组人数共计人数备注1混凝土工824包括下料平仓振捣2钢筋工26浇筑混凝土时看模3管工412拆、接泵管4其它515配合、协调工作3.材料准备根据东莞市建设工程质量监督检测中心试验室提供的桩身《混凝土配合比设计报告》,本次浇筑桩身混凝土约 1730m3,需要准备如下材料:材料名称单位数量备注水泥T580华润牌 425#普通硅酸盐水泥砂T14采纳中粗砂,含泥量1%。碎石T20级配符合送检要求水M3350市政自来水4.配合比的确定配合比应按现行的《普通混凝土配合比设计技术规程》执行,混凝土的强度应符合国家现行《混凝土强度检测评定标准》的有关规定。根据所使用材料通过计算和试配确定各种材料的用量。保证混凝土的可泵送性,其塌落度控制在 14〜16CM 之间。四、混凝土施工工艺1.浇筑前的检查和准备工作1.1.加快相临桩孔内地下水的排放工作,以降低浇筑孔内的地下水位。1.2.堵塞护壁上预留的泄水孔,清除洁净桩底泥浆、杂物,排除积水。1.3.请现场监理和业主代表进行成孔验收记录。1.4.吊放钢筋笼就位,控制好保护层厚度和锚入承台段长度。1.5.做好钢筋评定和隐蔽验收。1.6.泵送混凝土必须保证混凝土泵能连续工作,输送管线宜直,转弯要缓,接头要严密,以防止混入空气产生堵塞。1.7.在泵送过程中,受料斗内应具有足够的混凝土,以防止吸入空气产生堵塞。1.8.泵送混凝土前要先用适当的与混凝土成分相同的水泥砂浆润湿输送管内壁,并试泵以保证所有机械能正常使用。1.9.为保证混凝土浇筑完毕后桩顶标高符合图纸设计要求,因此在浇筑前利用第一节护壁上控制标高制作不同的标高控制杆,以便控制浇筑时的标高,同时必须考虑桩...
