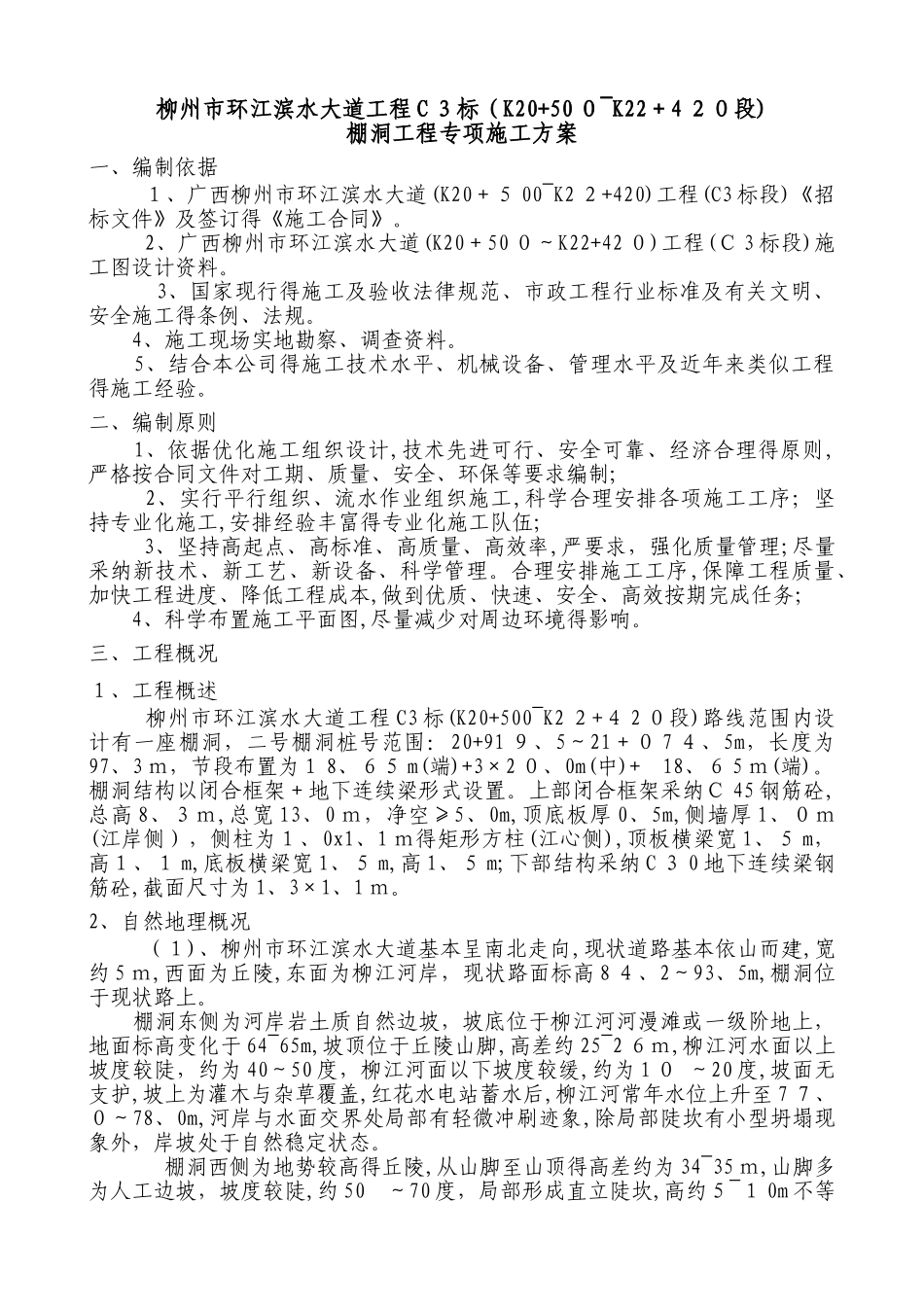

柳州市环江滨水大道工程 C 3标(K20+50 0~K22+4 20段)棚洞工程专项施工方案一、编制依据 1、广西柳州市环江滨水大道(K20+5 00~K2 2+420)工程(C3 标段)《招标文件》及签订得《施工合同》
2、广西柳州市环江滨水大道(K20+50 0~K22+42 0)工程(C 3 标段)施工图设计资料
3、国家现行得施工及验收法律规范、市政工程行业标准及有关文明、安全施工得条例、法规
4、施工现场实地勘察、调查资料
5、结合本公司得施工技术水平、机械设备、管理水平及近年来类似工程得施工经验
二、编制原则 1、依据优化施工组织设计,技术先进可行、安全可靠、经济合理得原则,严格按合同文件对工期、质量、安全、环保等要求编制; 2、实行平行组织、流水作业组织施工,科学合理安排各项施工工序;坚持专业化施工,安排经验丰富得专业化施工队伍; 3、坚持高起点、高标准、高质量、高效率,严要求,强化质量管理;尽量采纳新技术、新工艺、新设备、科学管理
合理安排施工工序,保障工程质量、加快工程进度、降低工程成本,做到优质、快速、安全、高效按期完成任务; 4、科学布置施工平面图,尽量减少对周边环境得影响
三、工程概况1、工程概述 柳州市环江滨水大道工程 C3 标(K20+500~K2 2+4 2 0段)路线范围内设计有一座棚洞,二号棚洞桩号范围:20+91 9、5~21+0 7 4、5m,长度为97、3 m,节段布置为1 8、65 m(端)+3×2 0、0m(中)+ 18、6 5 m(端)
棚洞结构以闭合框架+地下连续梁形式设置

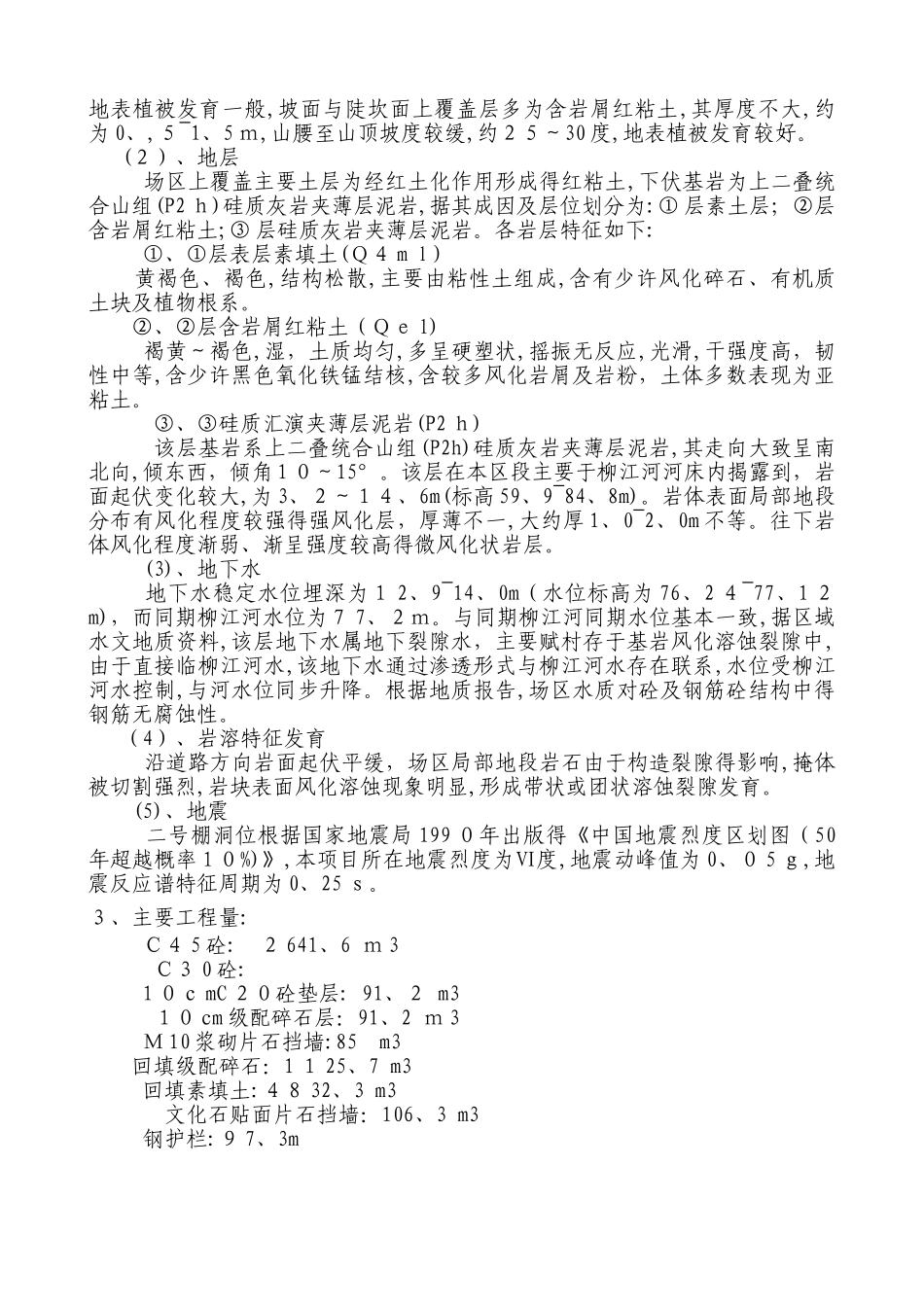

上部闭合框架采纳C 45 钢筋砼,总高 8、3m,总宽 13、0 m,净空≥5、0m,顶底板厚 0、5m,侧墙厚 1、0m(江岸侧),侧柱为1、0x1、1 m得矩形方柱(江心侧),顶板横梁宽 1、5 m,高1、1 m,底板横梁宽 1、5 m,高 1
