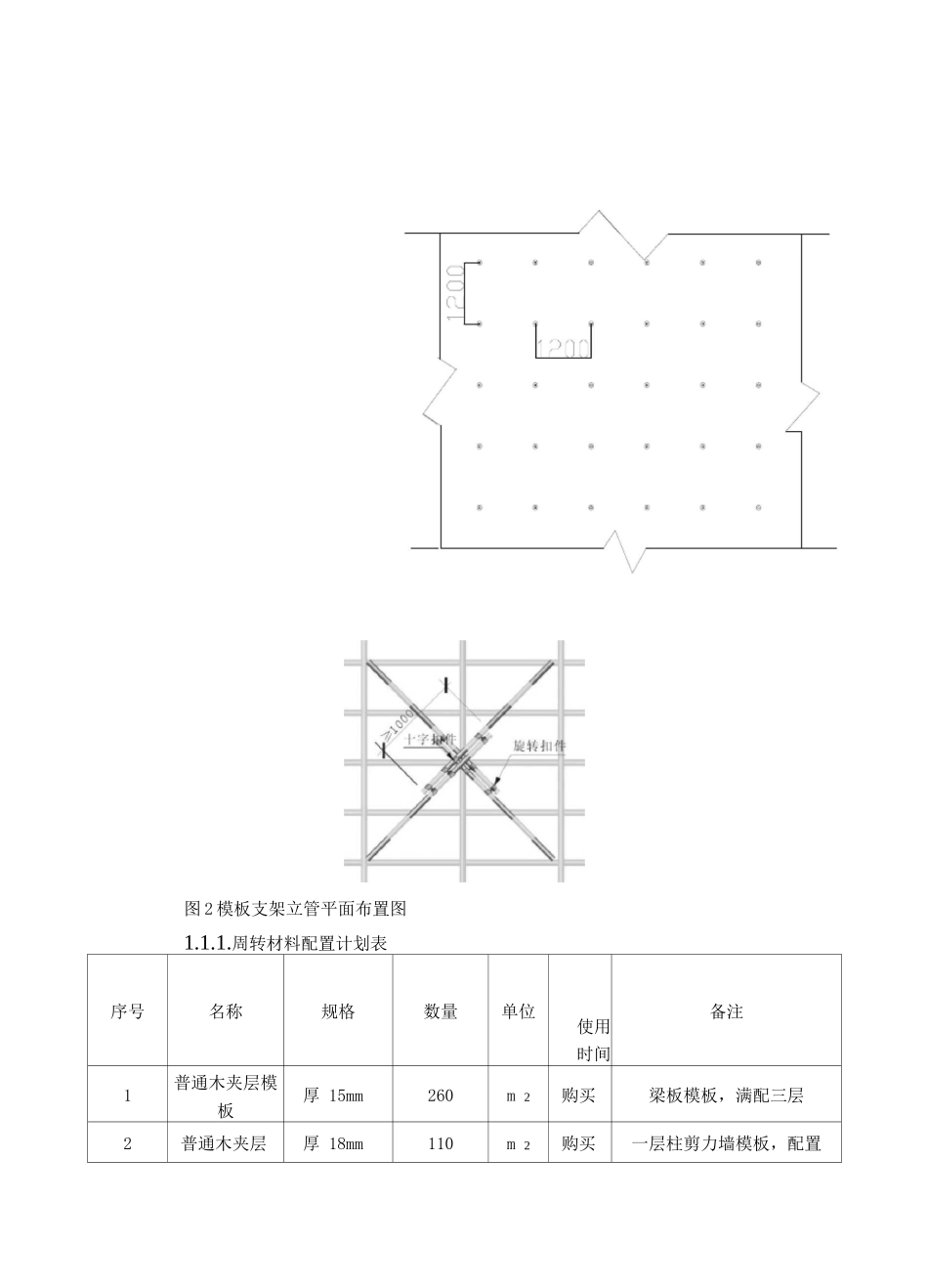

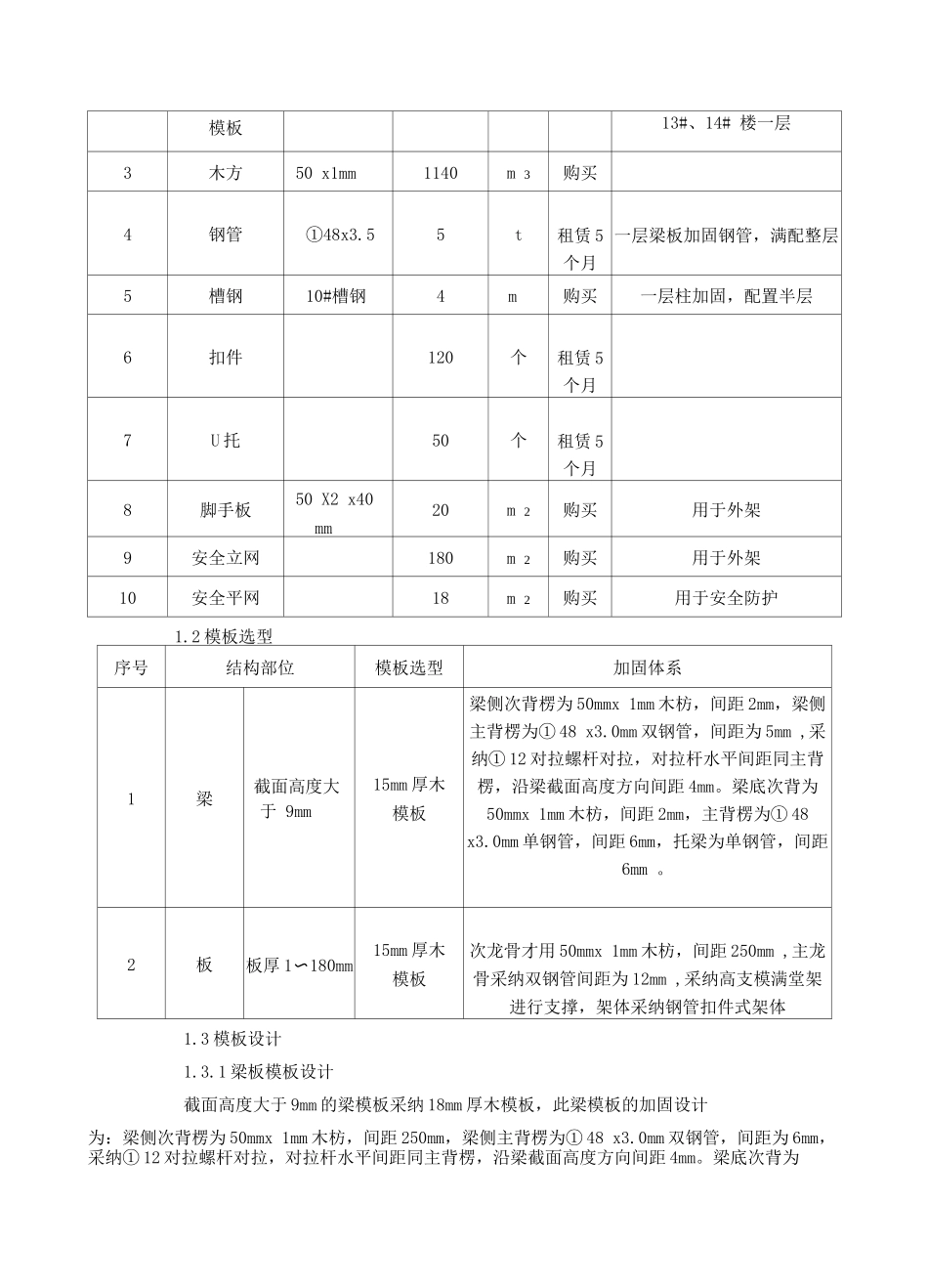

模板支撑施工方案1. 模板支撑施工方案1.1 工程概况支模体系扣件式满堂脚手架;板底木枋间距不大于 3mm ;双钢管大楞间距同立杆;立杆纵横间距 12mm,步距 15mm ; U 形托撑长度不大于 2mm。沿支架四周外立面应满足立面满设剪刀撑;每道剪刀撑宽度不应小于 4 跨,且高支模架中部纵横不超过 1mm 加设一道剪刀撑,剪刀撑斜杆与地面或楼层面夹角为 45。〜60°。同时,在架体中间高度处设置水平加强层。主梁截面高度大于 750mm ,底部采纳单钢管托梁,托梁间距为6mm。模板体系详见下表:图 2 模板支架立管平面布置图1.1.1.周转材料配置计划表序号名称规格数量单位使用时间备注1普通木夹层模板厚 15mm260m 2购买梁板模板,满配三层2普通木夹层厚 18mm110m 2购买一层柱剪力墙模板,配置模板13#、14# 楼一层3木方50 x1mm1140m 3购买4钢管①48x3.55t租赁 5个月一层梁板加固钢管,满配整层5槽钢10#槽钢4m购买一层柱加固,配置半层6扣件120个租赁 5个月7U 托50个租赁 5个月8脚手板50 X2 x40mm20m 2购买用于外架9安全立网180m 2购买用于外架10安全平网18m 2购买用于安全防护1.2 模板选型序号结构部位模板选型加固体系1梁截面高度大于 9mm15mm 厚木模板梁侧次背楞为 50mmx 1mm 木枋,间距 2mm,梁侧主背楞为① 48 x3.0mm 双钢管,间距为 5mm ,采纳① 12 对拉螺杆对拉,对拉杆水平间距同主背楞,沿梁截面高度方向间距 4mm。梁底次背为50mmx 1mm 木枋,间距 2mm,主背楞为① 48 x3.0mm 单钢管,间距 6mm,托梁为单钢管,间距6mm 。2板板厚 1〜180mm15mm 厚木模板次龙骨才用 50mmx 1mm 木枋,间距 250mm ,主龙骨采纳双钢管间距为 12mm ,采纳高支模满堂架进行支撑,架体采纳钢管扣件式架体1.3 模板设计1.3.1 梁板模板设计截面高度大于 9mm 的梁模板采纳 18mm 厚木模板,此梁模板的加固设计为:梁侧次背楞为 50mmx 1mm 木枋,间距 250mm,梁侧主背楞为① 48 x3.0mm 双钢管,间距为 6mm,采纳① 12 对拉螺杆对拉,对拉杆水平间距同主背楞,沿梁截面高度方向间距 4mm。梁底次背为50mmx1mm 木枋,间距 2mm ,主背楞为① 48 x3.0mm 单钢管,间距 6mm,托梁为单钢管,间距 6mm。梁支模示意图1.3.2 搭设构造要求:排架搭设顺序为:立杆一横向水平杆一纵向水平杆一搁栅一剪刀撑一水平剪刀撑(加强层)一工作面一栏杆。(一)排架立柱:根据计算结果,本工程的排架立杆采纳 12*12...
