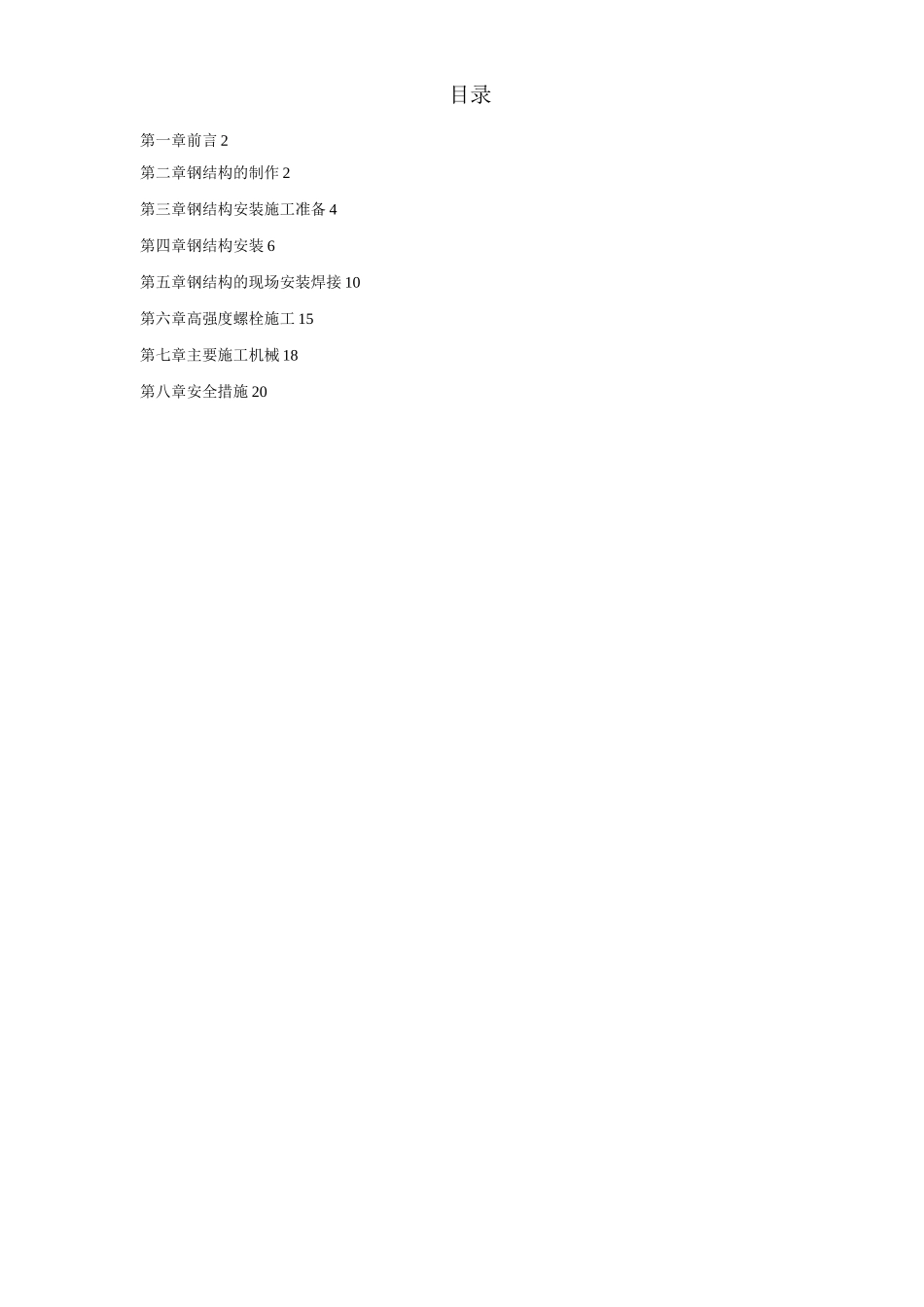

目录第一章前言 2第二章钢结构的制作 2第三章钢结构安装施工准备 4第四章钢结构安装 6第五章钢结构的现场安装焊接 10第六章高强度螺栓施工 15第七章主要施工机械 18第八章安全措施 20前言武汉广播电视中心大楼坐落汉建设大道表年路,建筑面积为 74462/,其结构形式为钢筋 混凝土框架一筒体剪刀力墙结构,主楼 30 层,其中地下室两层为停车场,局部区域为一层设备 用房,裙楼 5~5 层,塔楼 24 怪为办公用房,塔楼上部为 8 层钢结构功能用房,顶部为直升机停机 坪。其建筑标高为164.8m,在主楼前面 30 层顶部装有钢结构电视发射塔,塔顶标高为 198m。 其钢结构涉及较多如:裙楼屋面钢结构、顶层屋面钢结构、顶楼钢结构发射塔等,钢结构的 制作和吊装是施工的技术难点之上。钢结构的制作(一)材质控制1. 向正规生产厂家定购钢材、焊材。而且必须具备原始材质证明(物理性能、 化学成份)及出厂合格证。2. 钢材进厂后按批量进行抽样复试,凡复检不合格的坚决不投入使用。3. 钢材进料前由质检部门对其表面状态锈、麻坑等缺陷)按法律规范标准严格把关,凡超标者不得投产使用。4. 焊材在使用前按法律规范进行烘焙处理。5. 焊丝使用前认真进行油污、除锈处理。(二)板材的号料与切割1. 翼、腹板的号料与切割,均编程输入德国进的 SXE - P5 型数控切割机上完成。切割面的表面粗糙度达2. 其他部分板件均由放样工制作样板号料,用半自动切割机或龙门剪床进行切割,切割面的表面粗糙度达,几何尺寸严格控制在法律规范允许的范围内。(三)板材的校平、矫正和边缘加工1. 翼、腹板校平、矫正在国产辊压平机上完成,平面度不大于 0.5%。。厚度为 25mm 以上或 超宽板件的校平采纳人工火焰校正法,平面度不大于 1%。。2. 钢柱支座板及其他厚板的校平、矫正采纳机械(5t 油压机或 1t 摩擦压力机)、火焰方 法进行,平面度不大于 1%。。凡图纸或工艺要求的板材边缘加工和焊接坡的加工均在 12m 刨边机或单臂刨上完成。加工后的宽度公差土 1mm,表面粗糙度达。(四)圆管和型钢的校直、轧弯1. 各种规格的钢管以采购专业厂家的产品为主,部分非标钢管实行工厂内 自行轧制。2. 管件及型钢件的矫直均在 1t 液压矫直机上完成,加工后的构件直线度不超过 1%。。3. 型钢轧弧采纳 1t 型钢校压机轧制,其弧度标准用样板控制。4.钢管的接长按标准《套 管对接接头》形式。(五)钢板的直线对接和变截面对接1. 所...
