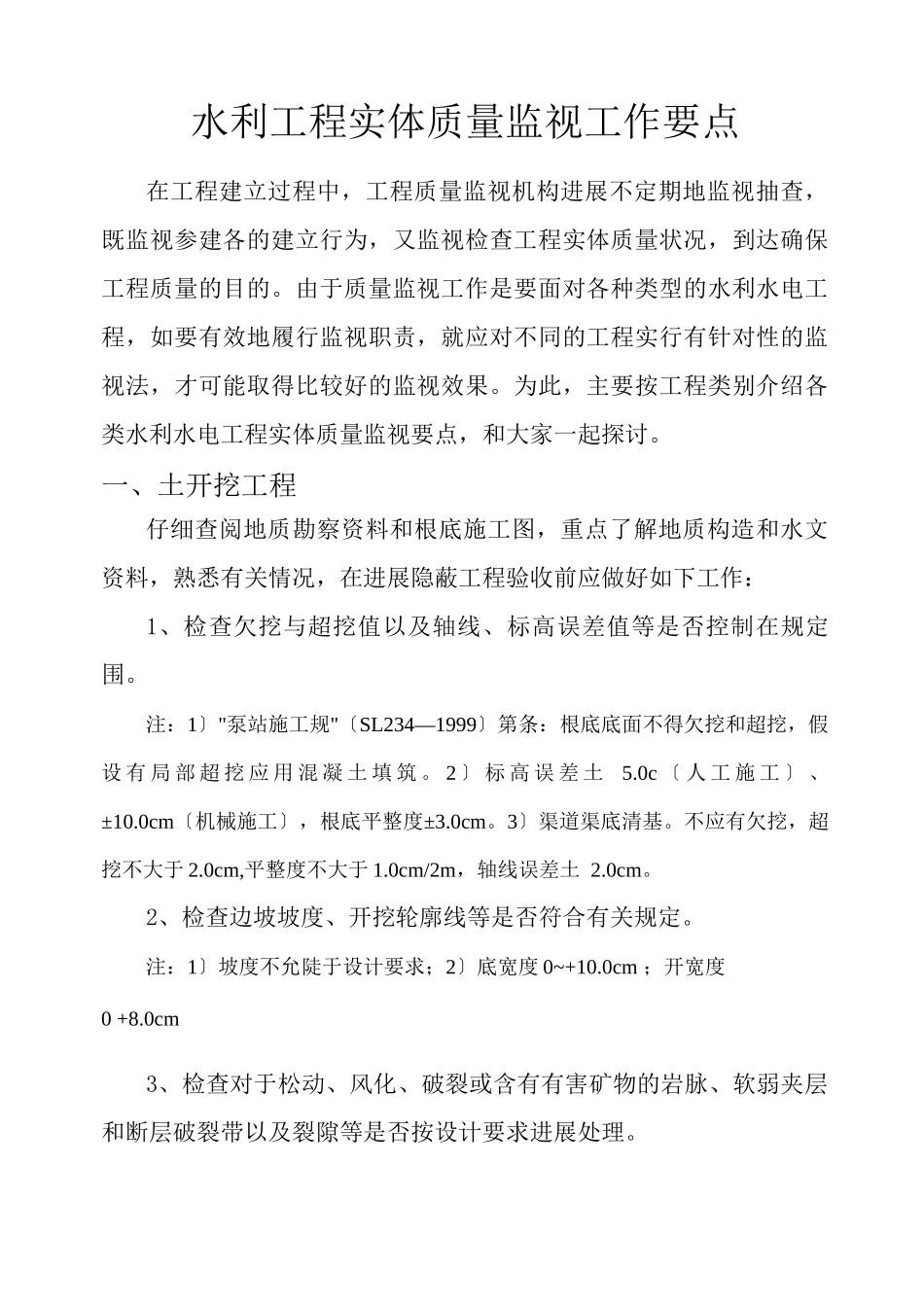

水利工程实体质量监视工作要点在工程建立过程中,工程质量监视机构进展不定期地监视抽查,既监视参建各的建立行为,又监视检查工程实体质量状况,到达确保工程质量的目的。由于质量监视工作是要面对各种类型的水利水电工程,如要有效地履行监视职责,就应对不同的工程实行有针对性的监视法,才可能取得比较好的监视效果。为此,主要按工程类别介绍各类水利水电工程实体质量监视要点,和大家一起探讨。一、土开挖工程仔细查阅地质勘察资料和根底施工图,重点了解地质构造和水文资料,熟悉有关情况,在进展隐蔽工程验收前应做好如下工作:1、检查欠挖与超挖值以及轴线、标高误差值等是否控制在规定围。注:1〕"泵站施工规"〔SL234—1999〕第条:根底底面不得欠挖和超挖,假设 有 局 部 超 挖 应 用 混 凝 土 填 筑 。 2 〕 标 高 误 差 土 5.0c 〔 人 工 施 工 〕 、±10.0cm〔机械施工〕,根底平整度±3.0cm。3〕渠道渠底清基。不应有欠挖,超挖不大于 2.0cm,平整度不大于 1.0cm/2m,轴线误差土 2.0cm。2、检查边坡坡度、开挖轮廓线等是否符合有关规定。注:1〕坡度不允陡于设计要求;2〕底宽度 0~+10.0cm ;开宽度0 +8.0cm3、检查对于松动、风化、破裂或含有有害矿物的岩脉、软弱夹层和断层破裂带以及裂隙等是否按设计要求进展处理。如根底灌浆、桩根底等处理工程的施工情况,质量检测情况等。如根底岩体质量,宜采纳弹性波纵波波速观测法。4、检查保护层是否格按设计要求和有关规定进展开挖。注:1〕"泵站施工规"〔SL234 — 1999〕第条:根据土质、气候和施工情况,基坑底部应留的 0.10~0.30m 的保护层,待根底施工前再分块依次挖除。5、检查土开挖工程的几尺寸和外观质量,提供根底开挖断面图。6、在建基面发现地下水时,检查是否及时实行妥善措施进展了处理。注:"水闸施工规"〔SL27 — 91〕第条:开挖前,应降低地下水位,使其低于开挖面 0.50m。7、抽查锚杆锚固力抽样检查记录。8、抽查锚喷支护所用的原材料的出厂合格证和现场取样检验报告,检查现场原材料计量及其使用情况。重要隐蔽单元工程及关键部位单元工程质量经施工单位自评合格,监理机构抽检后,由工程法人〔或委托监理〕、监理、设计、施工、工程运行管理〔施工阶段已经有时〕等单位组成联合小组,共同检查核定其质量等级并填写签证表,报质量监视机构核备。重要隐蔽单元工程验收时,设计单位应同时派地质工程师参加。验收时并提交地质编...
