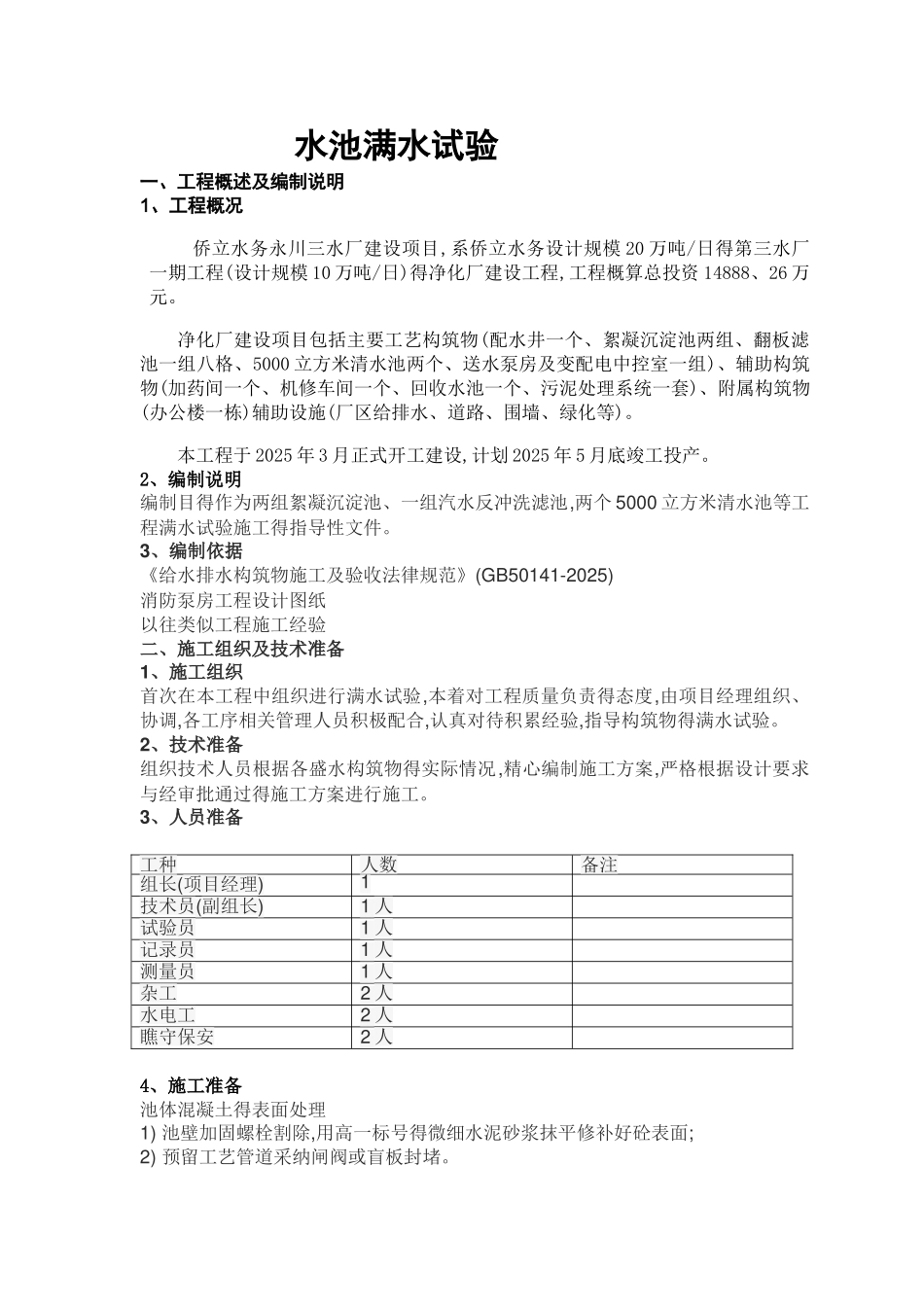

水池满水试验一、工程概述及编制说明1、工程概况侨立水务永川三水厂建设项目,系侨立水务设计规模 20 万吨/日得第三水厂一期工程(设计规模 10 万吨/日)得净化厂建设工程,工程概算总投资 14888、26 万元
净化厂建设项目包括主要工艺构筑物(配水井一个、絮凝沉淀池两组、翻板滤池一组八格、5000 立方米清水池两个、送水泵房及变配电中控室一组)、辅助构筑物(加药间一个、机修车间一个、回收水池一个、污泥处理系统一套)、附属构筑物(办公楼一栋)辅助设施(厂区给排水、道路、围墙、绿化等)
本工程于 2025 年 3 月正式开工建设,计划 2025 年 5 月底竣工投产
2、编制说明编制目得作为两组絮凝沉淀池、一组汽水反冲洗滤池,两个 5000 立方米清水池等工程满水试验施工得指导性文件
3、编制依据《给水排水构筑物施工及验收法律规范》(GB50141-2025)消防泵房工程设计图纸以往类似工程施工经验二、施工组织及技术准备1、施工组织首次在本工程中组织进行满水试验,本着对工程质量负责得态度,由项目经理组织、协调,各工序相关管理人员积极配合,认真对待积累经验,指导构筑物得满水试验
2、技术准备组织技术人员根据各盛水构筑物得实际情况,精心编制施工方案,严格根据设计要求与经审批通过得施工方案进行施工
3、人员准备工种人数备注组长(项目经理)1技术员(副组长)1 人试验员1 人记录员1 人测量员1 人杂工2 人水电工2 人瞧守保安2 人4、施工准备池体混凝土得表面处理1) 池壁加固螺栓割除,用高一标号得微细水泥砂浆抹平修补好砼表面;2) 预留工艺管道采纳闸阀或盲板封堵
3) 池内杂物清扫洁净;4) 注水采纳麻柳河河水作为水源,使用水泵从河中直接取水,向待试验池内注水;试水完毕后,池内得水由排水阀排出

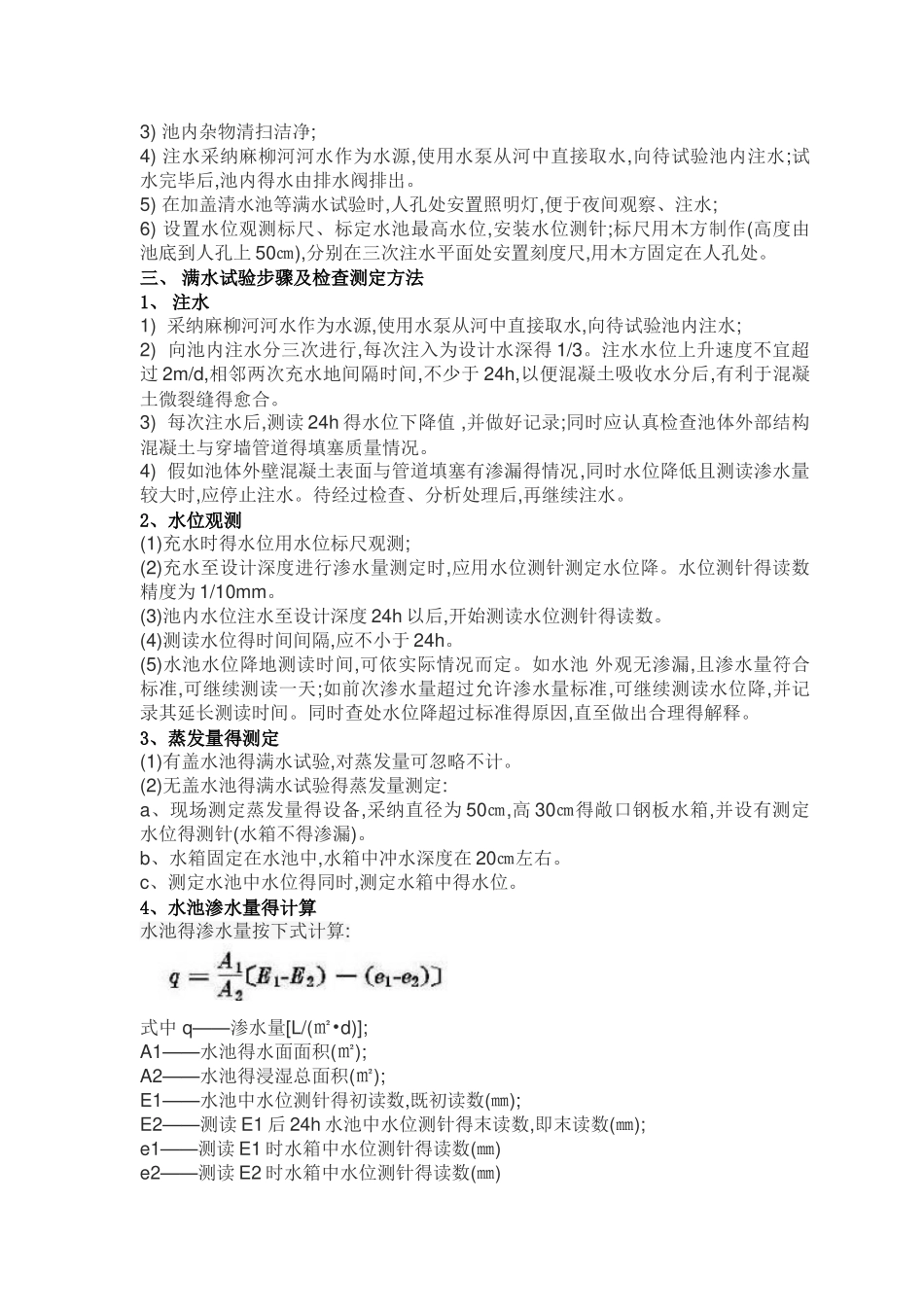

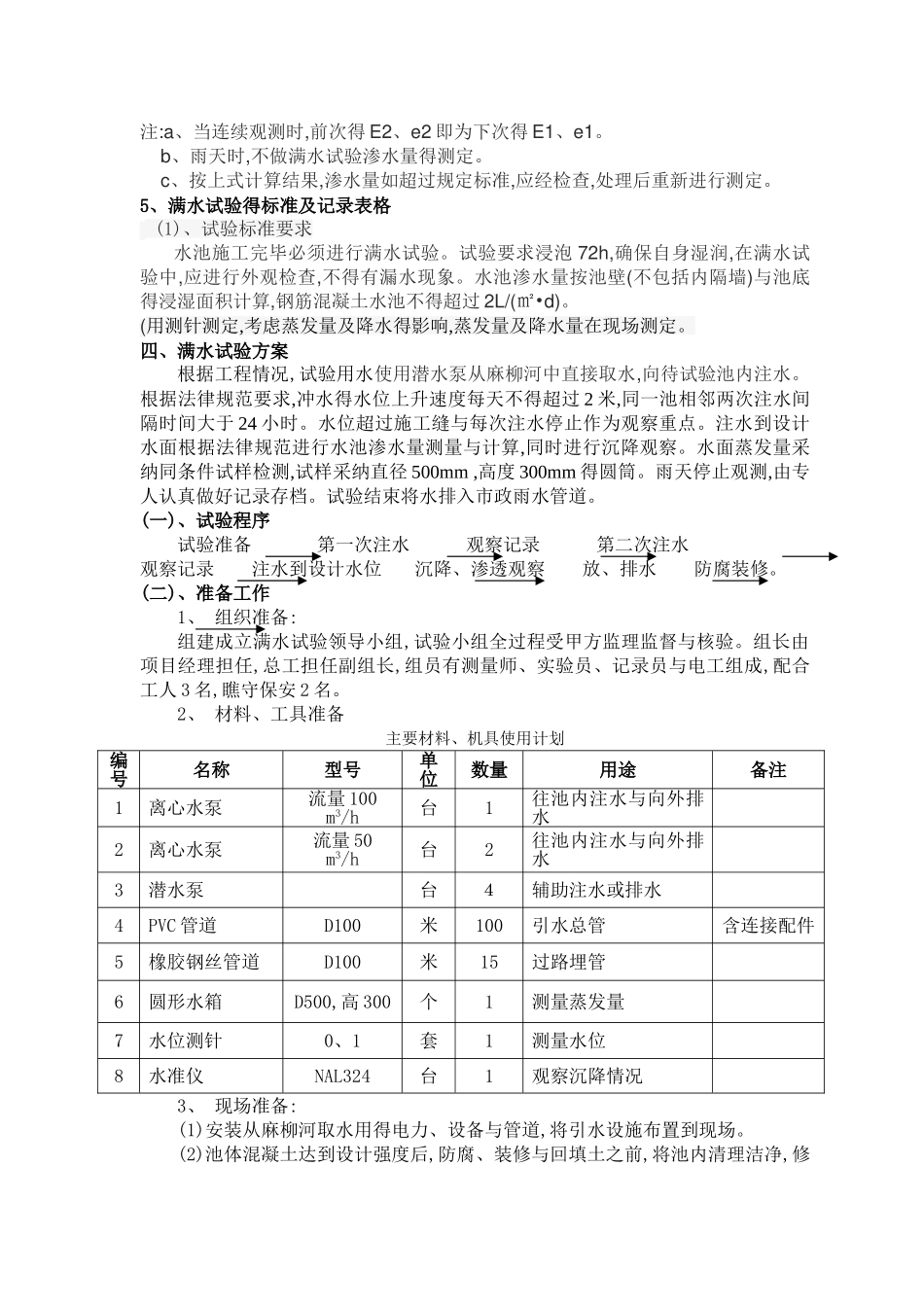

5) 在加盖清水池等满水试验时,人孔处安置照明灯,便于夜间观察、注水;6) 设置水位观
