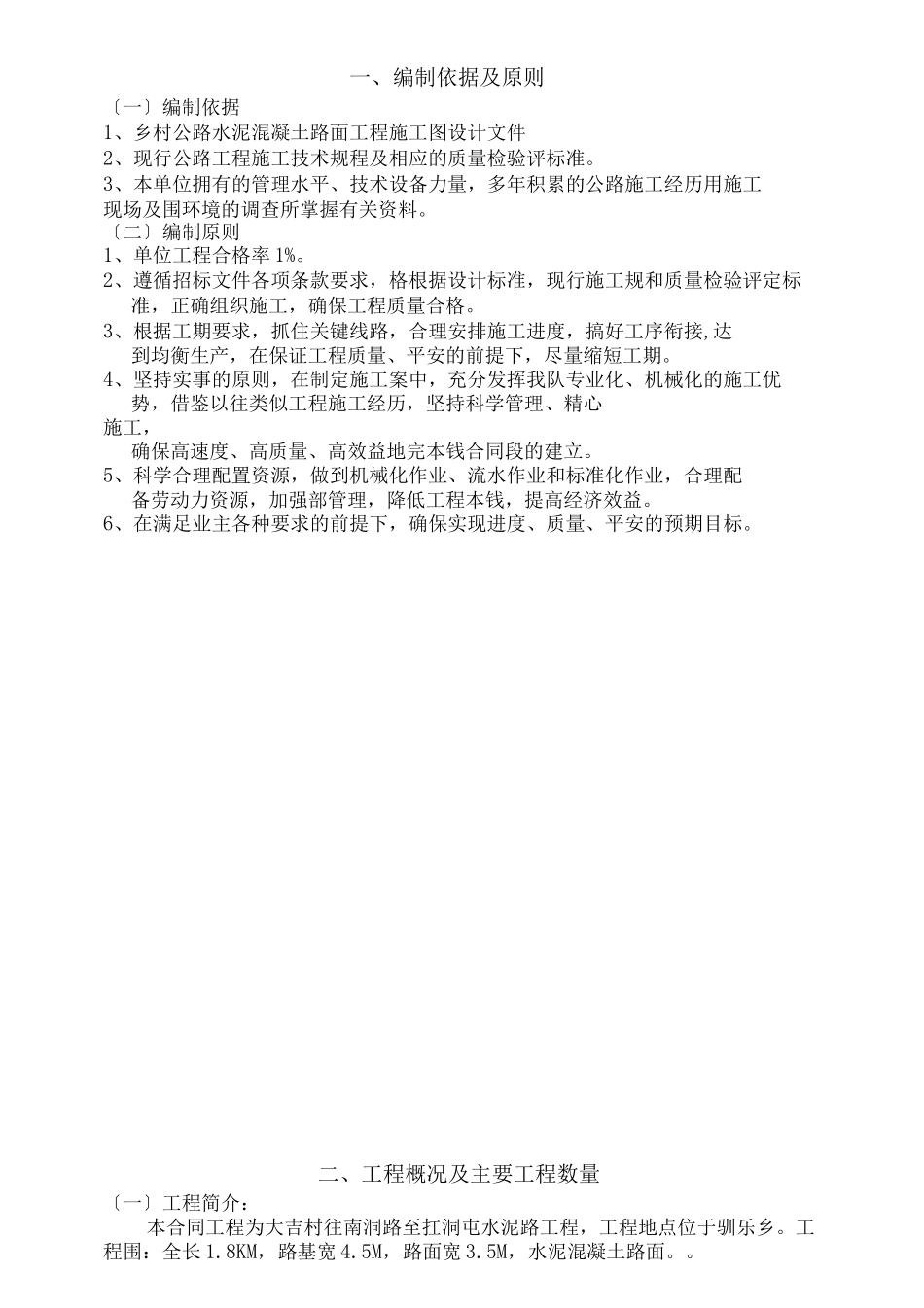

一、编制依据及原则〔一〕编制依据1、乡村公路水泥混凝土路面工程施工图设计文件2、现行公路工程施工技术规程及相应的质量检验评标准
3、本单位拥有的管理水平、技术设备力量,多年积累的公路施工经历用施工现场及围环境的调查所掌握有关资料
〔二〕编制原则1、单位工程合格率 1%
2、遵循招标文件各项条款要求,格根据设计标准,现行施工规和质量检验评定标准,正确组织施工,确保工程质量合格
3、根据工期要求,抓住关键线路,合理安排施工进度,搞好工序衔接,达到均衡生产,在保证工程质量、平安的前提下,尽量缩短工期
4、坚持实事的原则,在制定施工案中,充分发挥我队专业化、机械化的施工优势,借鉴以往类似工程施工经历,坚持科学管理、精心施工,确保高速度、高质量、高效益地完本钱合同段的建立
5、科学合理配置资源,做到机械化作业、流水作业和标准化作业,合理配备劳动力资源,加强部管理,降低工程本钱,提高经济效益
6、在满足业主各种要求的前提下,确保实现进度、质量、平安的预期目标
二、工程概况及主要工程数量〔一〕工程简介:本合同工程为大吉村往南洞路至扛洞屯水泥路工程,工程地点位于驯乐乡
工程围:全长 1
8KM,路基宽 4
5M,路面宽 3
5M,水泥混凝土路面

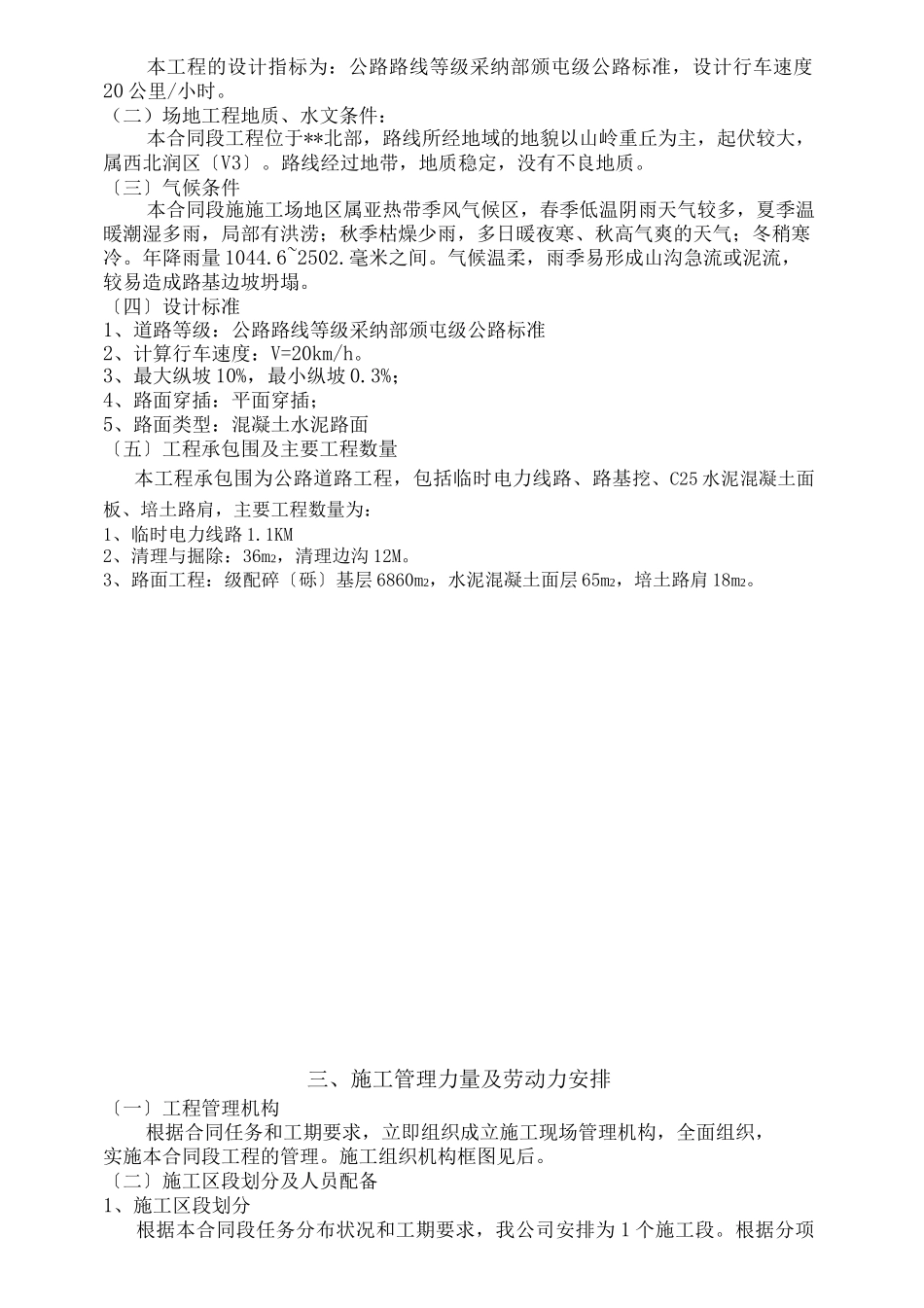

本工程的设计指标为:公路路线等级采纳部颁屯级公路标准,设计行车速度20 公里/小时
(二)场地工程地质、水文条件:本合同段工程位于**北部,路线所经地域的地貌以山岭重丘为主,起伏较大,属西北润区〔V3〕
路线经过地带,地质稳定,没有不良地质
〔三〕气候条件本合同段施施工场地区属亚热带季风气候区,春季低温阴雨天气较多,夏季温暖潮湿多雨,局部有洪涝;秋季枯燥少雨,多日暖夜寒、秋高气爽的天气;冬稍寒冷
年降雨量 1044
6~2502
气候温柔,雨季易形成山沟急流或泥流,较易造成路基边坡坍塌
〔四〕设计标准1、道路等级:公路路线等级采纳部颁屯
