松江区车峰路〔引山泾桥香车路〕改建工程〜施工方案##开宇建设工程进展##2025 年 05 月松江区车峰路〔引山泾桥、香车路〕改建工程水泥稳定碎石基层〔专项〕施工方案一、工程概况松江区车峰路〔引山泾桥、香车路〕改建工程起点位于引山泾桥北堍桩号1 / 21K0+121
434,跨过黄泥潮河桥后,与现状车峰路标准段接顺,终点桩号K1+073
913,路线全长约 952m
设计道路为水泥稳定碎石基层专项城市次干路,南北走向,设计速度 40km/h,红线宽度 35m
道路横断面布置为:1
5m〔绿化〕+3
0m〔人行道〕+3
5m〔非机动车道〕+1
5m〔机非分隔带〕+16m〔机动车道〕+1
5m〔机非分隔带〕+3
5m〔非机动车道〕+3
0m〔人行道〕+1
5m〔绿化〕=35
道路起点至引山泾桥桥头北侧段已根据规划断面实施,道路状况良好,故本次工程对其进行改建
引山泾桥桥头南侧至道路终点段将老路结构层全部拆除,重新新建道路结构层
新建道路结构层为机动车道采纳:上路床 30cm 厚用石灰土加固处理、石灰稳定土垫层、水泥稳定碎石基层、透层油、稀浆封层、沥青混凝土面层
其中基层为二层 18cm 厚水泥稳定碎石
非机动车道采纳:上路床视土质情况决定是否进行石灰土加固处理、石灰稳定土垫层、水泥稳定碎石基层、透层油、稀浆封层、沥青混凝土面层
其中基层为单层 25cm 厚水泥稳定碎石

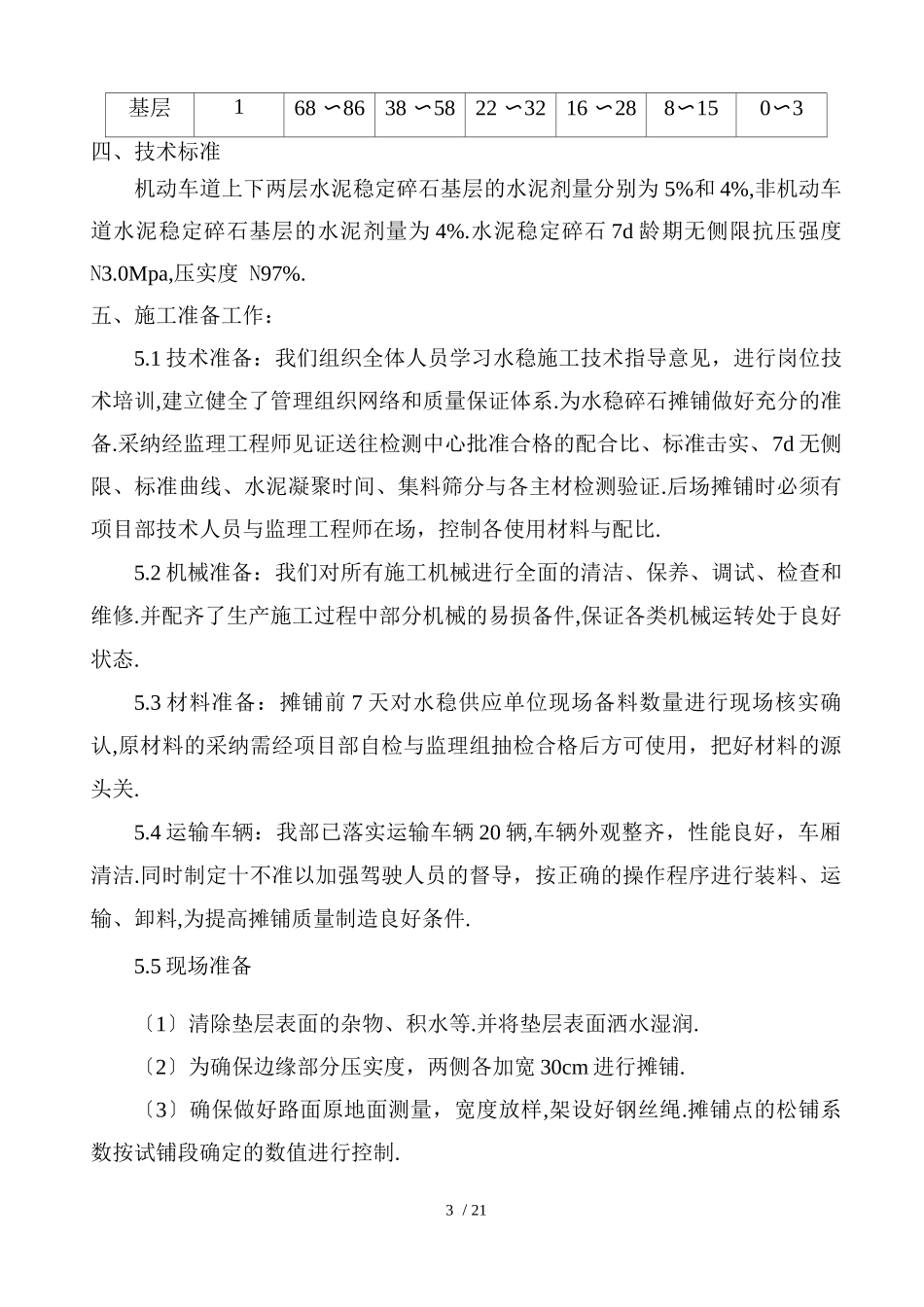

二、施工规乂〔1〕《公路工程质量检验评定标准》JTG F80/1-24《公路工程施工质量验收规 X》DGJ08-119-25 J10632-25〔3〕文明施工规 XDGJ08-2102-2025三、主要材料3
1 水泥:要符合国家技术标准要求,普通硅酸盐水泥、矿渣硅酸盐水泥或火山灰硅酸盐水泥均可采纳,早强、快硬与受潮变质的水泥不应使用
水泥初凝时间应大于 4h,终凝时间应在 6h 以上
宜采纳强度等级较高的
