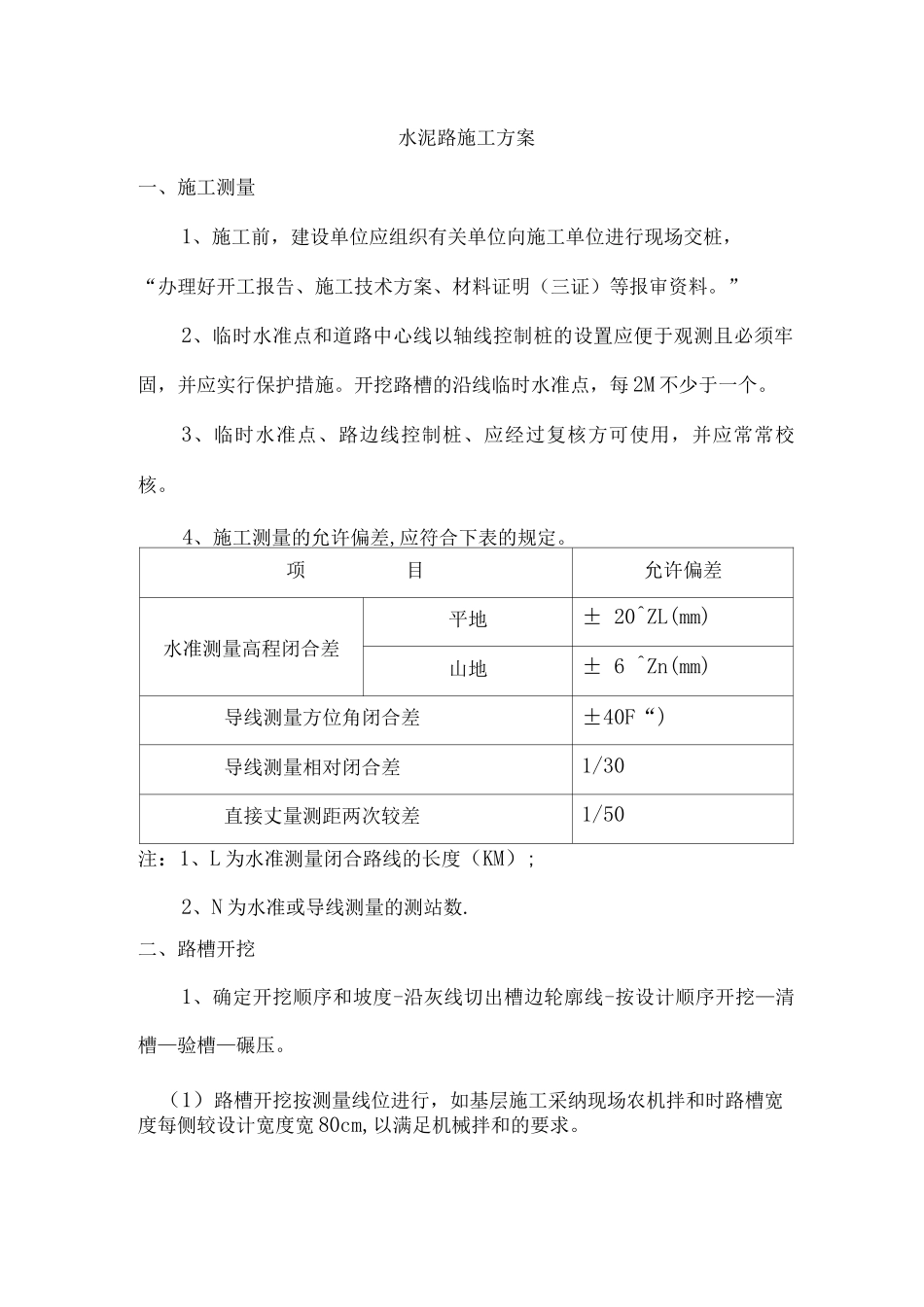

水泥路施工方案一、施工测量1、施工前,建设单位应组织有关单位向施工单位进行现场交桩,“办理好开工报告、施工技术方案、材料证明(三证)等报审资料
”2、临时水准点和道路中心线以轴线控制桩的设置应便于观测且必须牢固,并应实行保护措施
开挖路槽的沿线临时水准点,每 2M 不少于一个
3、临时水准点、路边线控制桩、应经过复核方可使用,并应常常校核
4、施工测量的允许偏差,应符合下表的规定
项目允许偏差水准测量高程闭合差平地± 20^ZL(mm)山地± 6 ^Zn(mm)导线测量方位角闭合差±40F“)导线测量相对闭合差1/30直接丈量测距两次较差1/50注:1、L 为水准测量闭合路线的长度(KM);2、N 为水准或导线测量的测站数
二、路槽开挖1、确定开挖顺序和坡度-沿灰线切出槽边轮廓线-按设计顺序开挖—清槽—验槽—碾压
(1)路槽开挖按测量线位进行,如基层施工采纳现场农机拌和时路槽宽度每侧较设计宽度宽 80cm,以满足机械拌和的要求

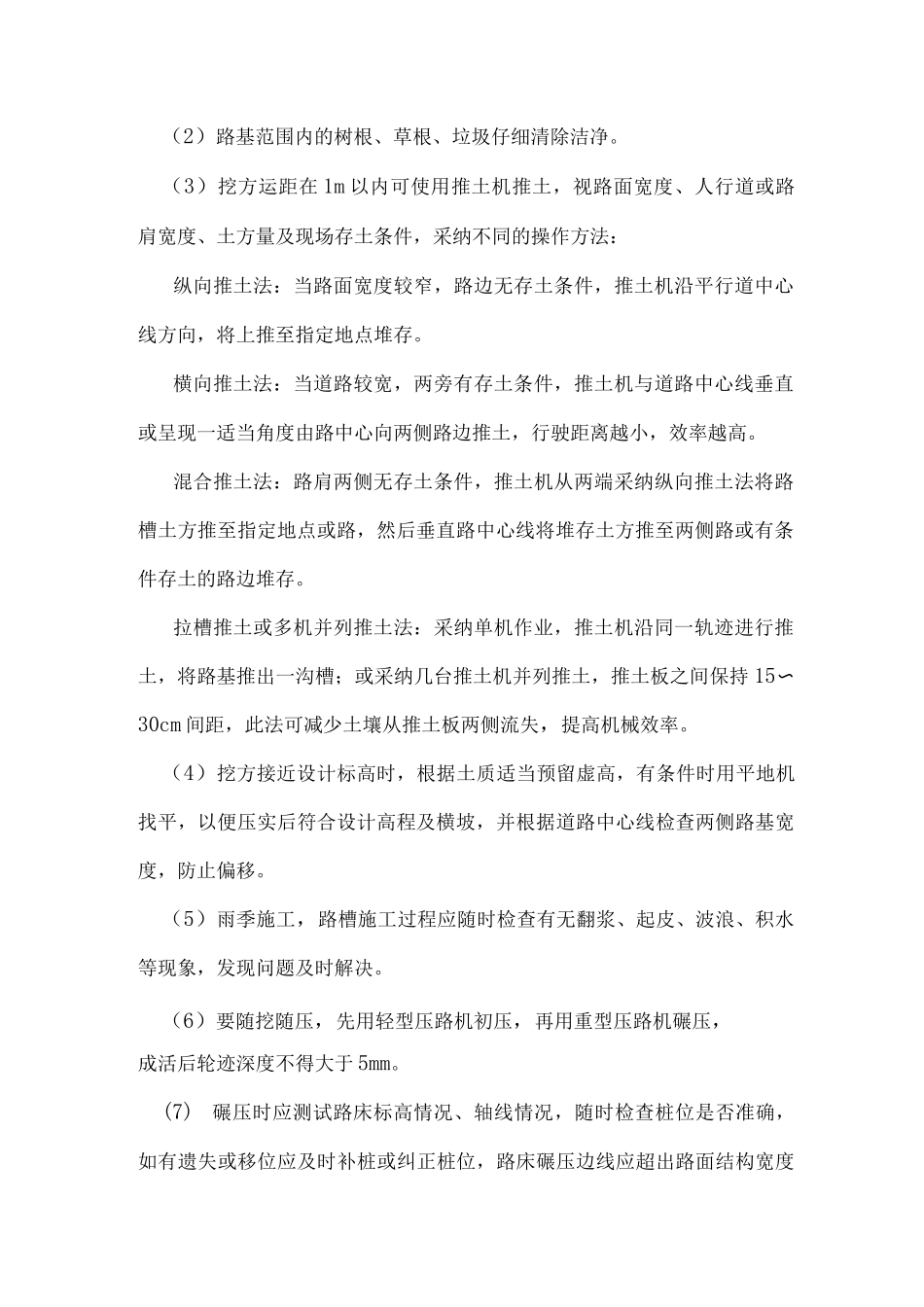

(2)路基范围内的树根、草根、垃圾仔细清除洁净
(3)挖方运距在 1m 以内可使用推土机推土,视路面宽度、人行道或路肩宽度、土方量及现场存土条件,采纳不同的操作方法:纵向推土法:当路面宽度较窄,路边无存土条件,推土机沿平行道中心线方向,将上推至指定地点堆存
横向推土法:当道路较宽,两旁有存土条件,推土机与道路中心线垂直或呈现一适当角度由路中心向两侧路边推土,行驶距离越小,效率越高
混合推土法:路肩两侧无存土条件,推土机从两端采纳纵向推土法将路槽土方推至指定地点或路,然后垂直路中心线将堆存土方推至两侧路或有条件存土的路边堆存
拉槽推土或多机并列推土法:采纳单机作业,推土机沿同一轨迹进行推土,将路基推出一沟槽;或采纳几台推土机并列推土,推土板之间保持 15〜30cm 间距,此法可减少土壤从推土板两侧流失,提高机械效率

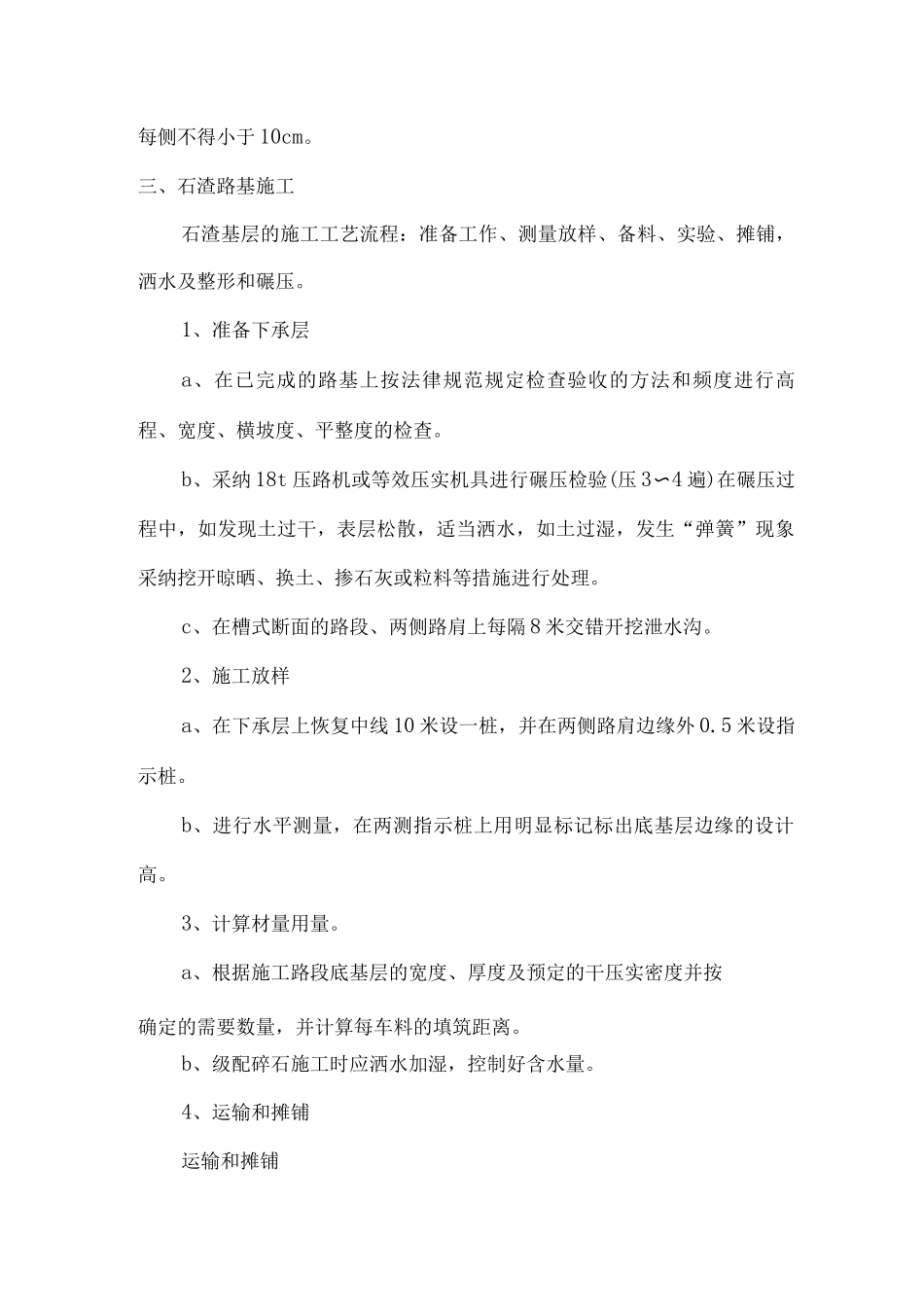

(4)挖方接近设计标高时,根据土质适
