保护措施及预防措施施 工 中 存 在 得 质 量 通 病 及 其 防 治一 、垫 层 混 凝 土1
通 病(1)垫 层 表 面 高 程 超 过 允 许 偏 差(2 ) 表 面 平 整 度 超 过 允 许 偏 差 ( 1 0mm )( 3 ) 厚 度 超 过 允 许 偏 差 ( ±10mm )( 4) 混 凝 土 表 面 粗 糙 、 不 实 、 局 部 凹 凸 不 平
原 因 及 分 析(1)基 坑 开 挖 后 , 基 底 高 程 超 差 大 , 下 道 工 序 开 始 前 ,又 没 认 真 验 收 与 修 整
(2 ) 大 面 积 垫 层 中 间 部 分 得 混 凝 土 面 高 程 没 有 实 行控 制 措 施
仅 局 部 得 高 程 桩 与 用 小 线 量 来 掌 握 其 表 面高 程 , 因 而 造 成 中 间 大 部 分 表 面 得 高 程 不 准 , 误 差 大

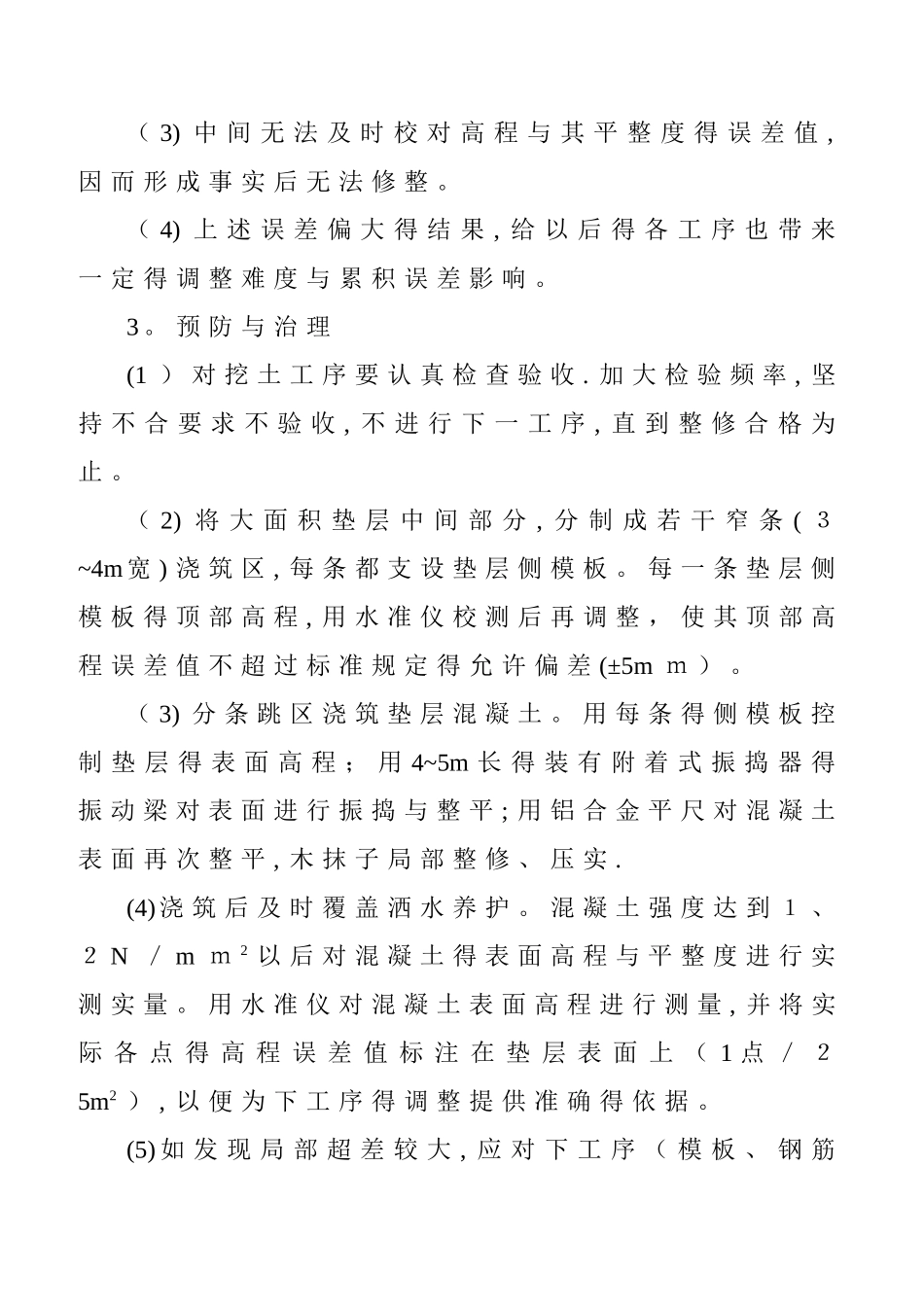

( 3) 中 间 无 法 及 时 校 对 高 程 与 其 平 整 度 得 误 差 值 ,因 而 形 成 事 实 后 无 法 修 整
( 4) 上 述 误 差 偏 大 得 结 果 , 给 以 后 得 各 工 序 也 带 来一 定 得 调 整 难 度 与 累 积 误 差 影 响
预 防 与 治 理(1 ) 对 挖 土 工 序 要 认 真 检 查 验 收
加 大 检 验 频 率 , 坚持 不 合 要 求 不 验 收 , 不 进 行 下 一 工 序 , 直 到 整 修 合 格 为止
( 2) 将 大 面 积 垫 层 中 间 部 分 , 分 制 成 若 干 窄 条 ( 3~4m 宽 ) 浇 筑 区 , 每 条 都 支 设 垫 层 侧 模 板

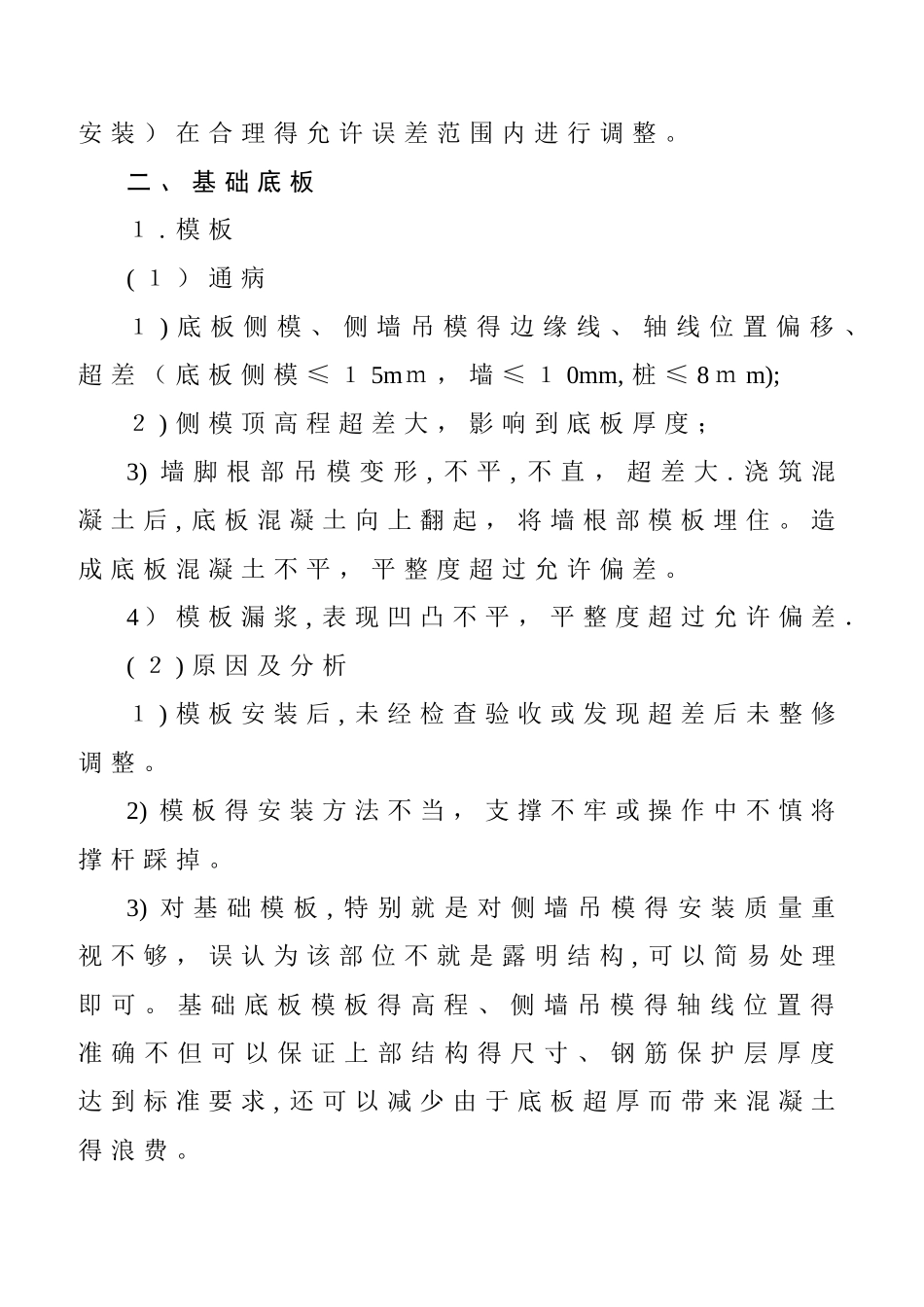

每 一 条 垫 层 侧模 板 得 顶 部 高 程 , 用 水 准 仪 校 测 后 再 调 整 , 使 其 顶 部 高程 误 差 值 不
