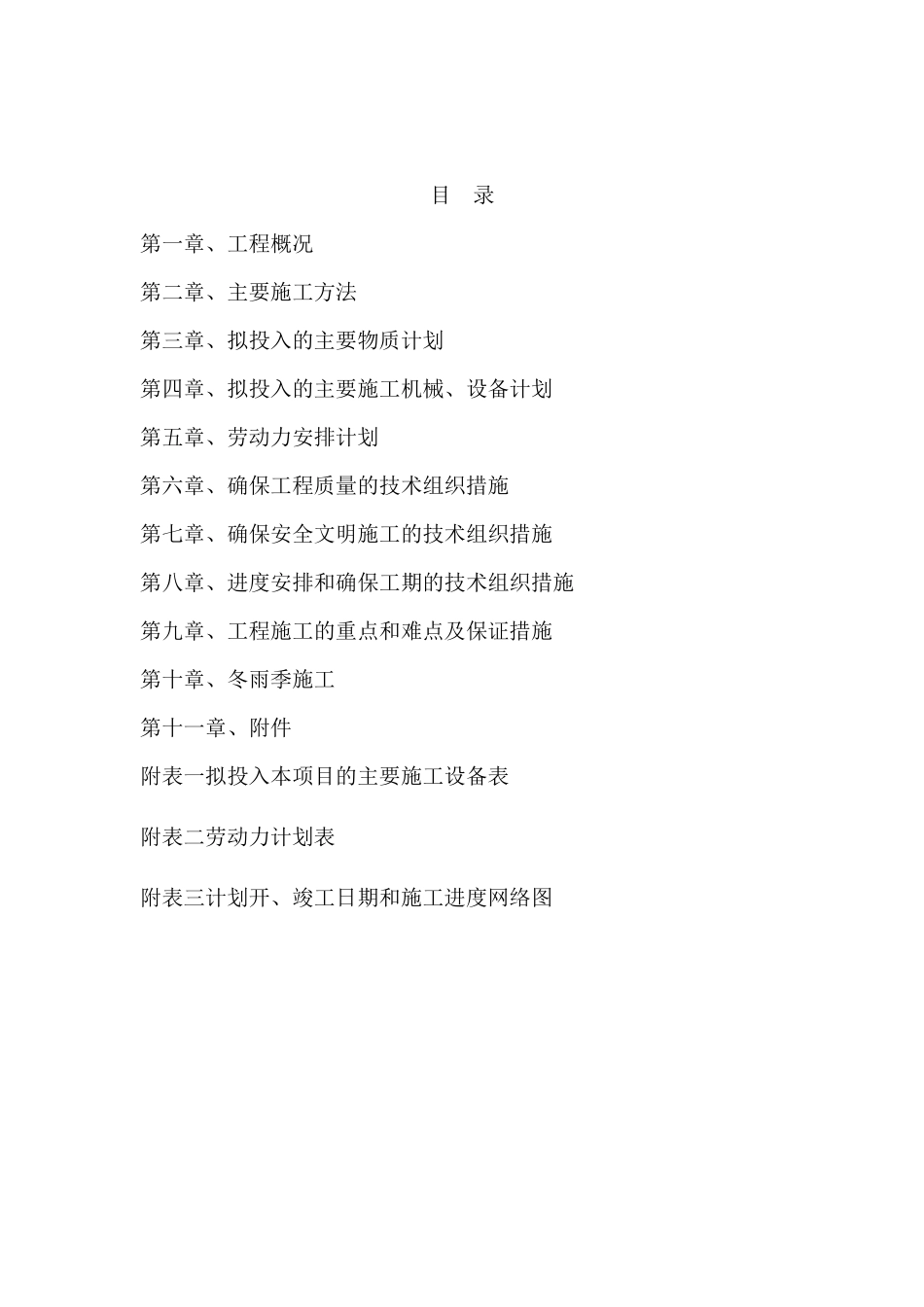

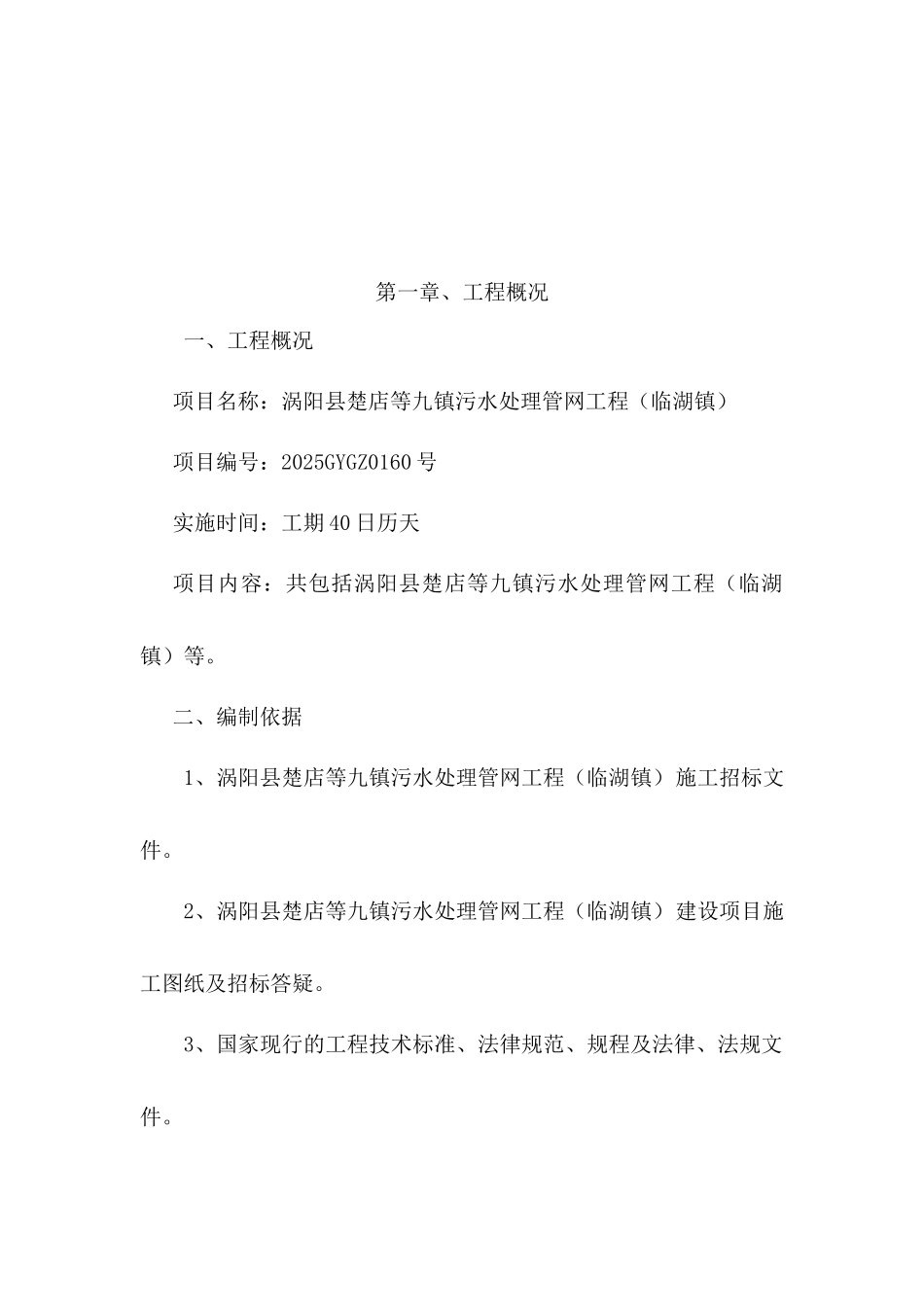

施工组织设计目 录第一章、工程概况第二章、主要施工方法第三章、拟投入的主要物质计划第四章、拟投入的主要施工机械、设备计划第五章、劳动力安排计划第六章、确保工程质量的技术组织措施第七章、确保安全文明施工的技术组织措施第八章、进度安排和确保工期的技术组织措施第九章、工程施工的重点和难点及保证措施第十章、冬雨季施工第十一章、附件附表一拟投入本项目的主要施工设备表附表二劳动力计划表附表三计划开、竣工日期和施工进度网络图第一章、工程概况一、工程概况项目名称:涡阳县楚店等九镇污水处理管网工程(临湖镇) 项目编号:2025GYGZ0160 号 实施时间:工期 40 日历天 项目内容:共包括涡阳县楚店等九镇污水处理管网工程(临湖镇)等
二、编制依据1、涡阳县楚店等九镇污水处理管网工程(临湖镇)施工招标文件
2、涡阳县楚店等九镇污水处理管网工程(临湖镇)建设项目施工图纸及招标答疑
3、国家现行的工程技术标准、法律规范、规程及法律、法规文件
三、施工总体设想、方案针对性及施工段划分根据本工程的所处位置、地质条件及设计与招标文件的要求,本工程具有以下特点:1、工期紧,本工程工期 40 日历天,我单位计划 40 日历天完成,这就要求我公司要投入足够的人力和设备确保工程进度的需要
2、施工队伍设想我公司拟选派一名施工经验丰富、非常具有组织协调能力的同志为本工程的项目经理,每个施工段面各配备一名具有较高施工水平、有着多年城市施工经验的同志为每段的施工负责人;另外还将为项目部配备一名技术全面的同志为项目总工
3、管理目标1)、质量目标:一次性验收合格,争创优质工程
2)、工期目标:确保在招标文件要求的 40 日历天工期内完成所有招标范围内的施工内容
3)、安全施工目标:责任事故死亡率为零
4)、文明施工目标:争创蚌埠市文明施工样板施工场地
4、总体施工顺序设想本着加快工程进度,保证顺利实施,充分利用能
