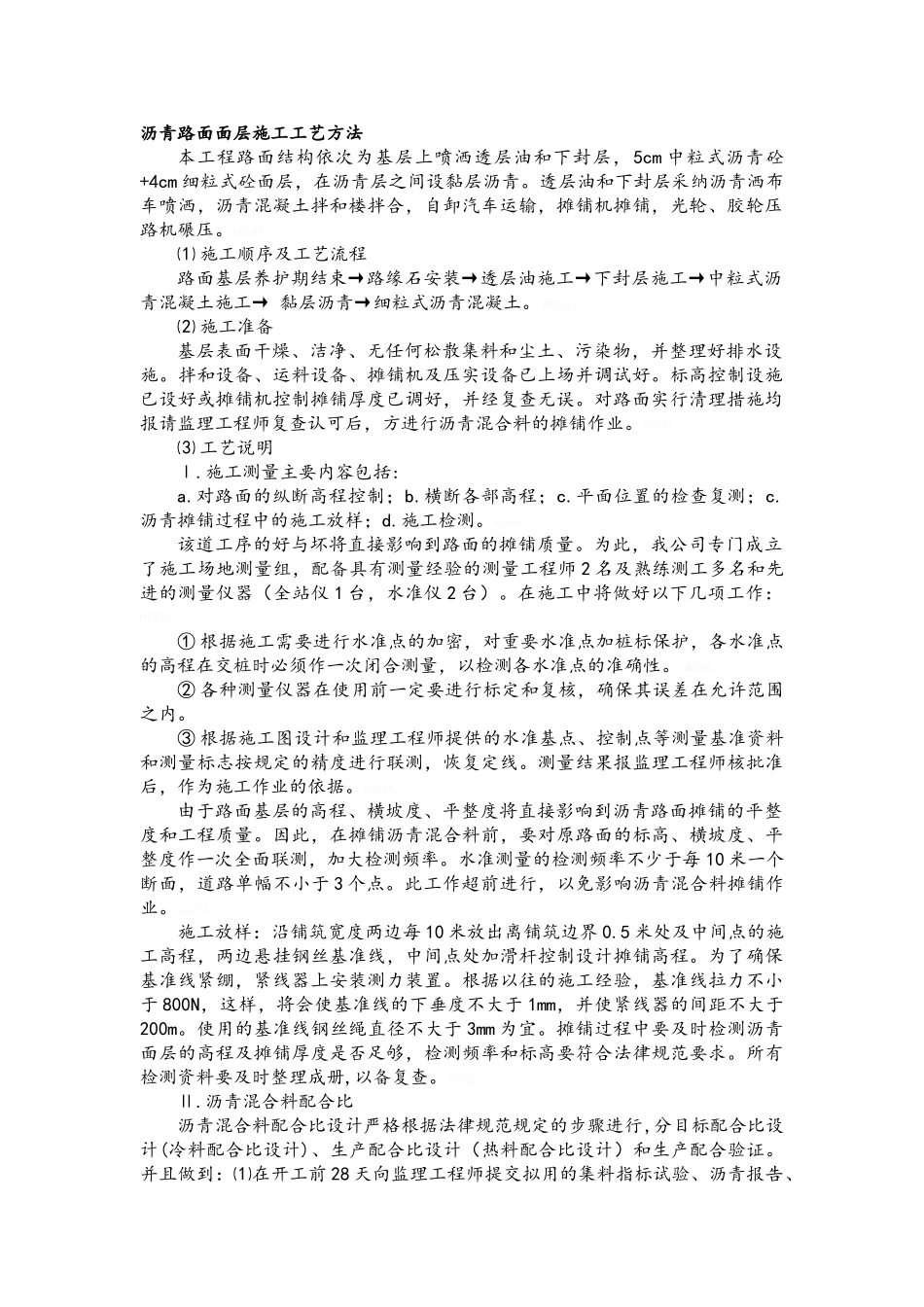

沥青路面面层施工工艺方法本工程路面结构依次为基层上喷洒透层油和下封层,5cm 中粒式沥青砼+4cm 细粒式砼面层,在沥青层之间设黏层沥青
透层油和下封层采纳沥青洒布车喷洒,沥青混凝土拌和楼拌合,自卸汽车运输,摊铺机摊铺,光轮、胶轮压路机碾压
⑴ 施工顺序及工艺流程路面基层养护期结束→路缘石安装→透层油施工→下封层施工→中粒式沥青混凝土施工→ 黏层沥青→细粒式沥青混凝土
⑵ 施工准备基层表面干燥、洁净、无任何松散集料和尘土、污染物,并整理好排水设施
拌和设备、运料设备、摊铺机及压实设备已上场并调试好
标高控制设施已设好或摊铺机控制摊铺厚度已调好,并经复查无误
对路面实行清理措施均报请监理工程师复查认可后,方进行沥青混合料的摊铺作业

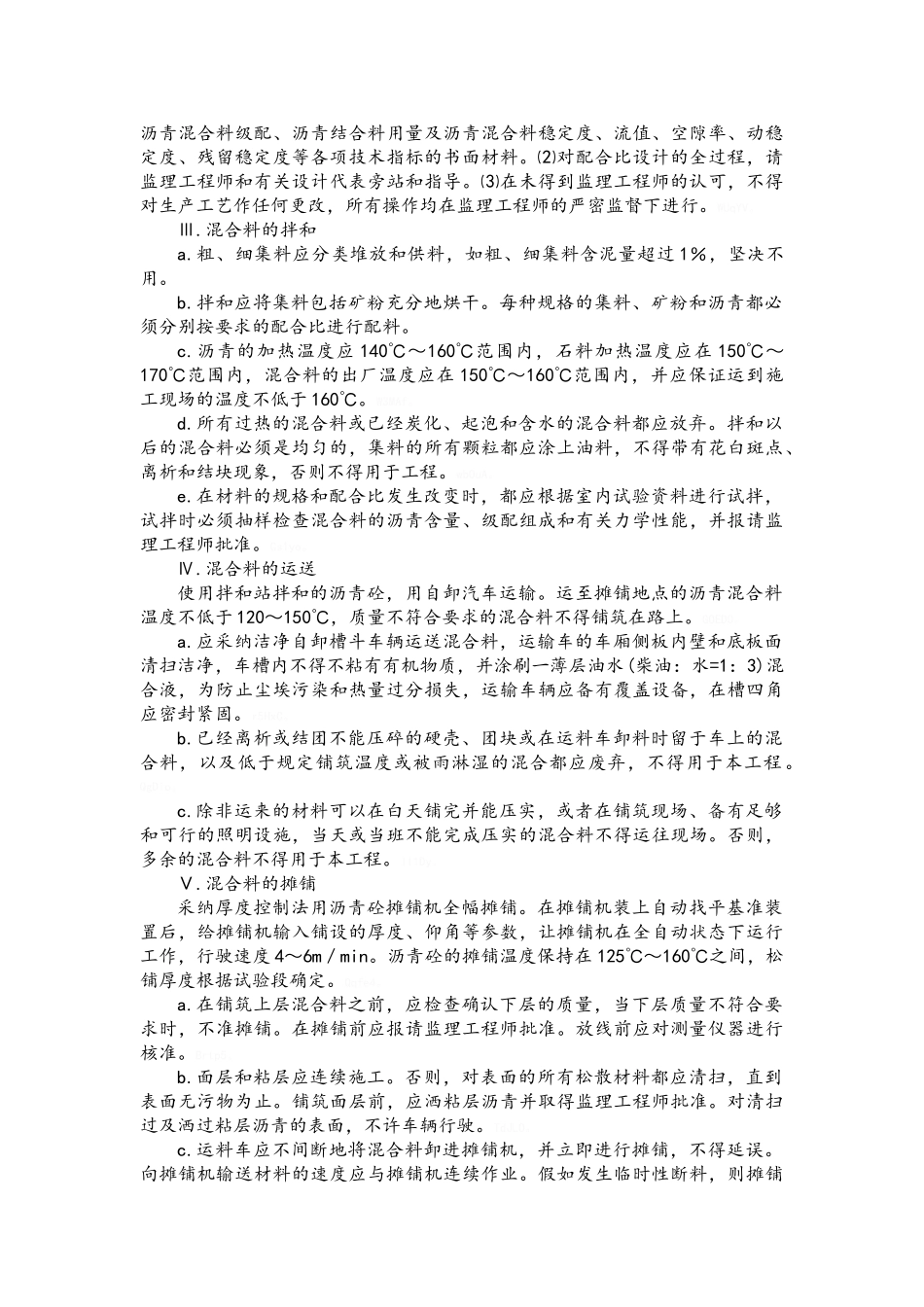

⑶ 工艺说明Ⅰ
施工测量主要内容包括:a
对路面的纵断高程控制;b
横断各部高程;c
平面位置的检查复测;c
沥青摊铺过程中的施工放样;d
该道工序的好与坏将直接影响到路面的摊铺质量
为此,我公司专门成立了施工场地测量组,配备具有测量经验的测量工程师 2 名及熟练测工多名和先进的测量仪器(全站仪 1 台,水准仪 2 台)
在施工中将做好以下几项工作:HIWTL
① 根据施工需要进行水准点的加密,对重要水准点加桩标保护,各水准点的高程在交桩时必须作一次闭合测量,以检测各水准点的准确性
② 各种测量仪器在使用前一定要进行标定和复核,确保其误差在允许范围之内
③ 根据施工图设计和监理工程师提供的水准基点、控制点等测量基准资料和测量标志按规定的精度进行联测,恢复定线
测量结果报监理工程师核批准后,作为施工作业的依据
由于路面基层的高程、横坡度、平整度将直接影响到沥青路面摊铺的平整度和工程质量
因此,在摊铺沥青混合料前,要对原路面的标高、横坡度、平整度作一次全面联测,加大检测频
