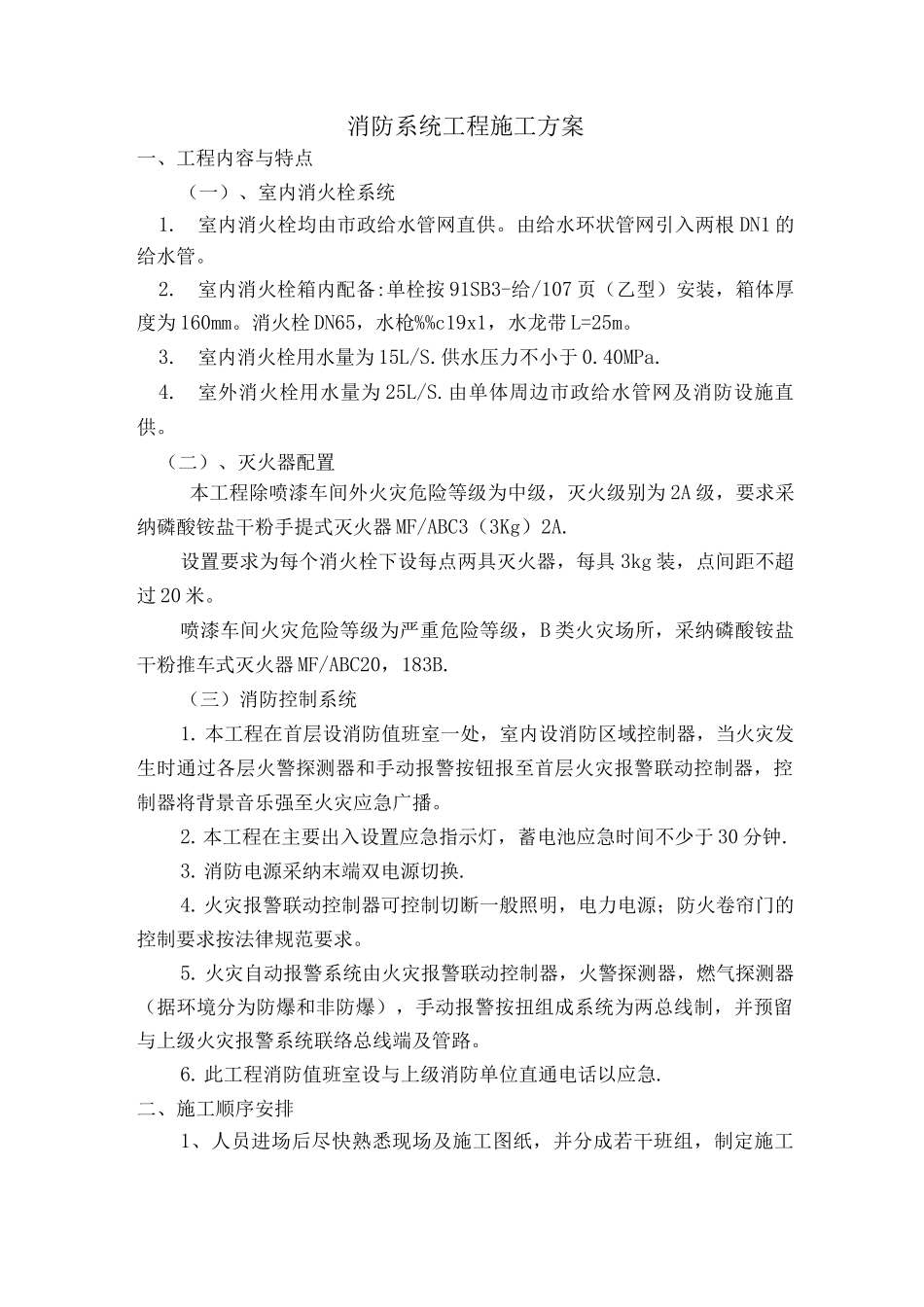

消防系统工程施工方案一、工程内容与特点(一)、室内消火栓系统1
室内消火栓均由市政给水管网直供
由给水环状管网引入两根 DN1 的给水管
室内消火栓箱内配备:单栓按 91SB3-给/107 页(乙型)安装,箱体厚度为 160mm
消火栓 DN65,水枪%%c19x1,水龙带 L=25m
室内消火栓用水量为 15L/S
供水压力不小于 0
室外消火栓用水量为 25L/S
由单体周边市政给水管网及消防设施直供
(二)、灭火器配置本工程除喷漆车间外火灾危险等级为中级,灭火级别为 2A 级,要求采纳磷酸铵盐干粉手提式灭火器 MF/ABC3(3Kg)2A
设置要求为每个消火栓下设每点两具灭火器,每具 3kg 装,点间距不超过 20 米
喷漆车间火灾危险等级为严重危险等级,B 类火灾场所,采纳磷酸铵盐干粉推车式灭火器 MF/ABC20,183B
(三)消防控制系统1
本工程在首层设消防值班室一处,室内设消防区域控制器,当火灾发生时通过各层火警探测器和手动报警按钮报至首层火灾报警联动控制器,控制器将背景音乐强至火灾应急广播
本工程在主要出入设置应急指示灯,蓄电池应急时间不少于 30 分钟
消防电源采纳末端双电源切换
火灾报警联动控制器可控制切断一般照明,电力电源;防火卷帘门的控制要求按法律规范要求
火灾自动报警系统由火灾报警联动控制器,火警探测器,燃气探测器(据环境分为防爆和非防爆),手动报警按扭组成系统为两总线制,并预留与上级火灾报警系统联络总线端及管路
此工程消防值班室设与上级消防单位直通电话以应急

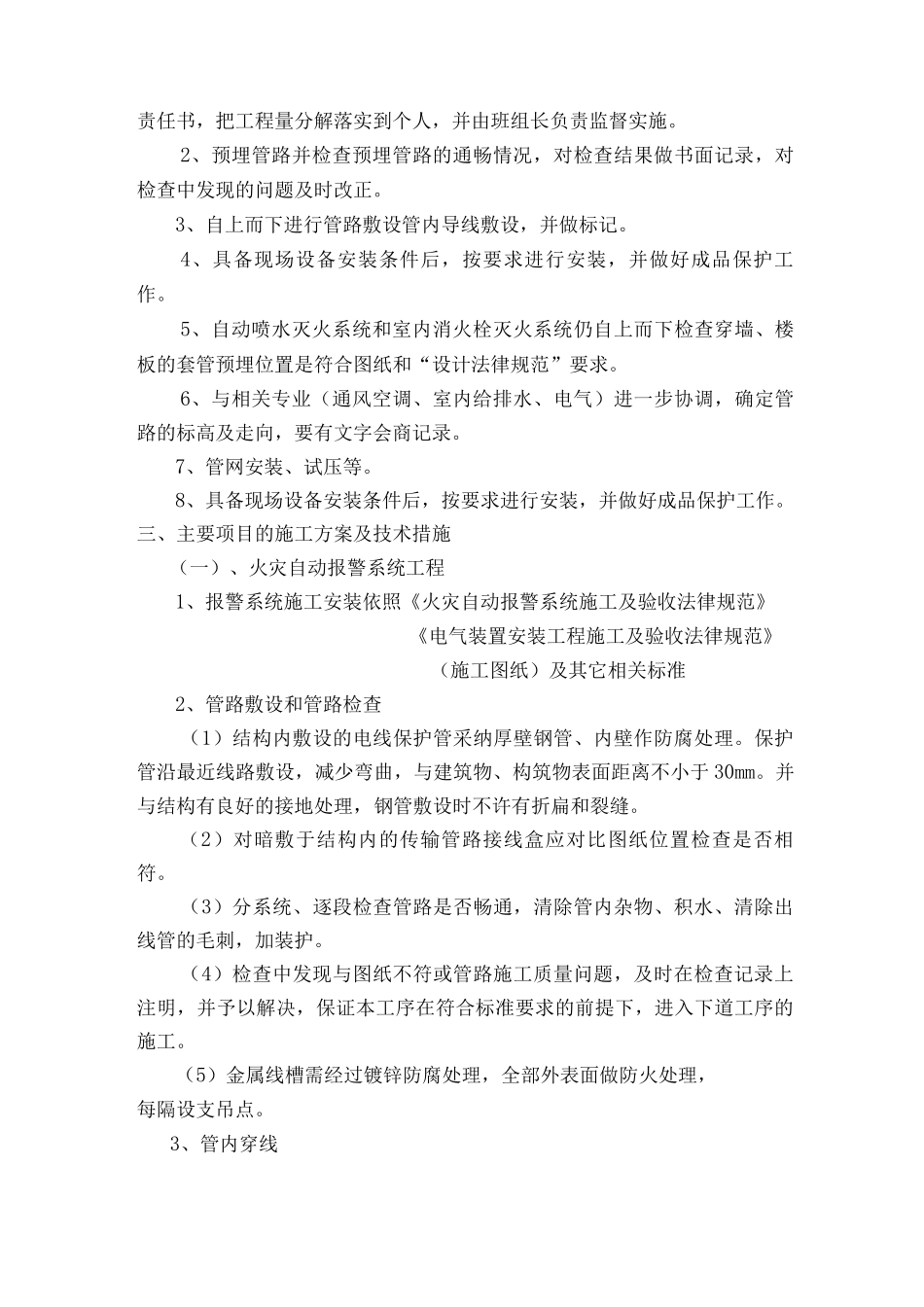

二、施工顺序安排1、人员进场后尽快熟悉现场及施工图纸,并分成若干班组,制定施工责任书,把工程量分解落实到个人,并由班组长负责监督实施
2、预埋管路并检查预埋管路的通畅情况,对检查结果做书面记录,对检查中发现的问题及时改正

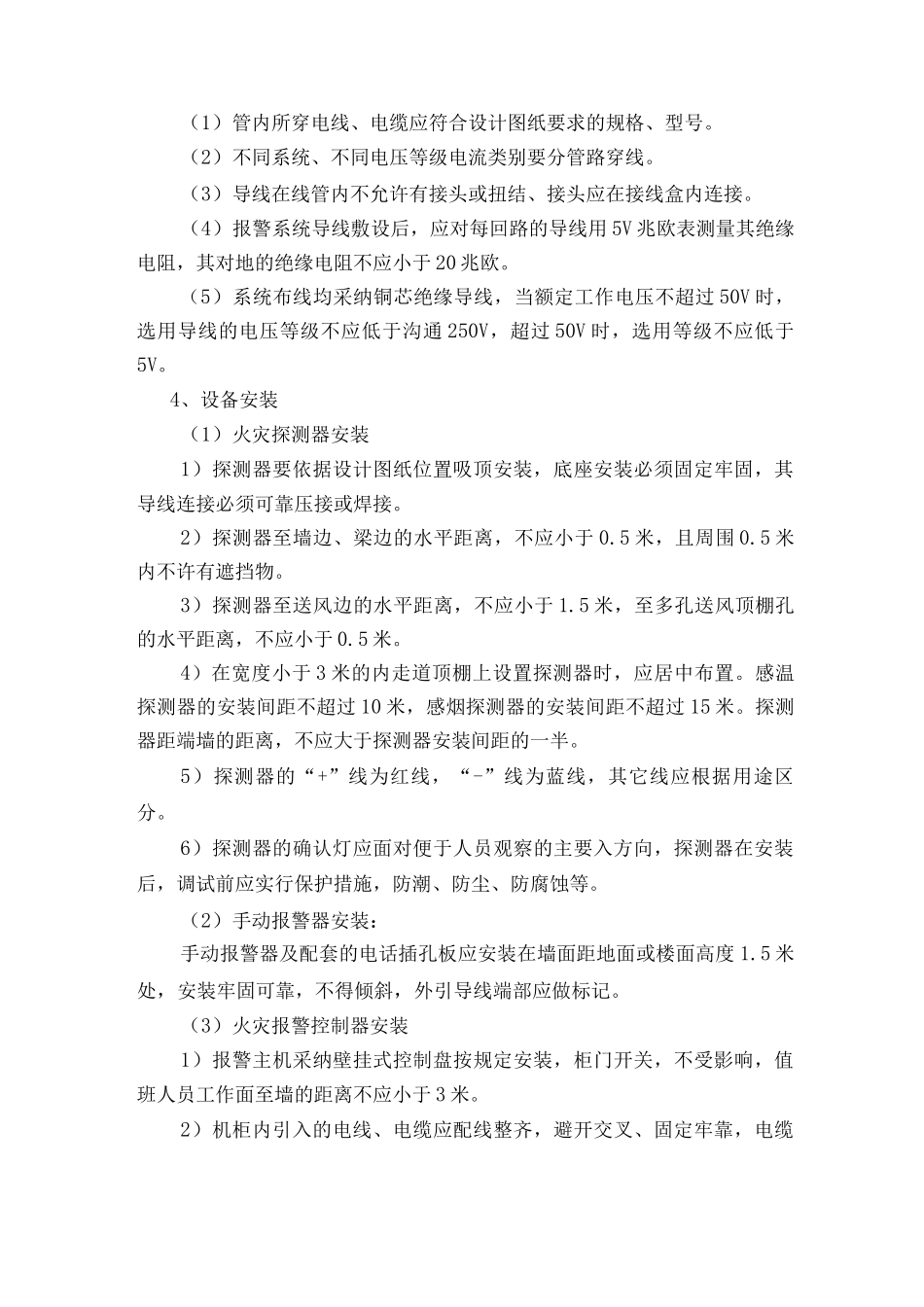

3、自上而下进行
