深基槽开挖专项施工方案一、编制依据1、招标、合同文件;施工图纸及其配套的标准图集2、现场调查、采集、咨询所猎取的资料信息3
安全生产关于大开挖深基槽(坑)的规定4、国家相关的施工法律规范技术标准《给水排水管道工程施工技术规程》(GBJ01-47-2000);《给水排水管道工程施工及验收法律规范》(GB50268-2025);《建筑工程质量检验评定标准》(GBJ301-88)二、工程概况整个工程在冬、雨季施工,受气候影响,面临着冬、雨期施工,给管沟开挖带来了较大的难度,从面使开挖后边坡的稳定性面临着重大的考验
三、施工准备据施工现场的具体情况,准备施工技术员 2 名,安全员 1 名,测量人员 4 名,放线人员 6 名,生产人员 25 人
并安排机械进行深沟槽开挖

主要机械及仪器配置表机械名称机械型号 配备数量(台)自卸汽车18 T4挖掘机PC-2302装载机ZL504推土机140 型 2全站仪瑞得 862R 1水准仪瑞得 DSZ-322四、深基槽(基坑)开挖施工:1.测量放线所有测量定位放线依据勘测院所提供的桩位(导线点、水准点)成果表以及我施工方经监理及业主复核后签字盖章认可的现场控制桩等相关资料,进行测量定位放线
测量操作执行国家标准《工程测量法律规范》(GB50026-93)
(1)测量放线合格率 100%,保证达到施工精度及进度要求
(2)根据设计图纸确定折点坐标,用全站仪放出折点桩位,砸下木桩
在两个桩位间拉小线,沿着小线洒白灰
保证线位准确,两个桩位之间距离最大不能超过 30m
根据基槽下口宽度、放坡比例、挖土深度等确定基槽上口宽度,详见基槽开挖断面示意图
(3)开挖前复核桩位、上口线,可用其它后视点复核或者利用管线间的距离以及与构筑物之间的间距复核线位的准确性

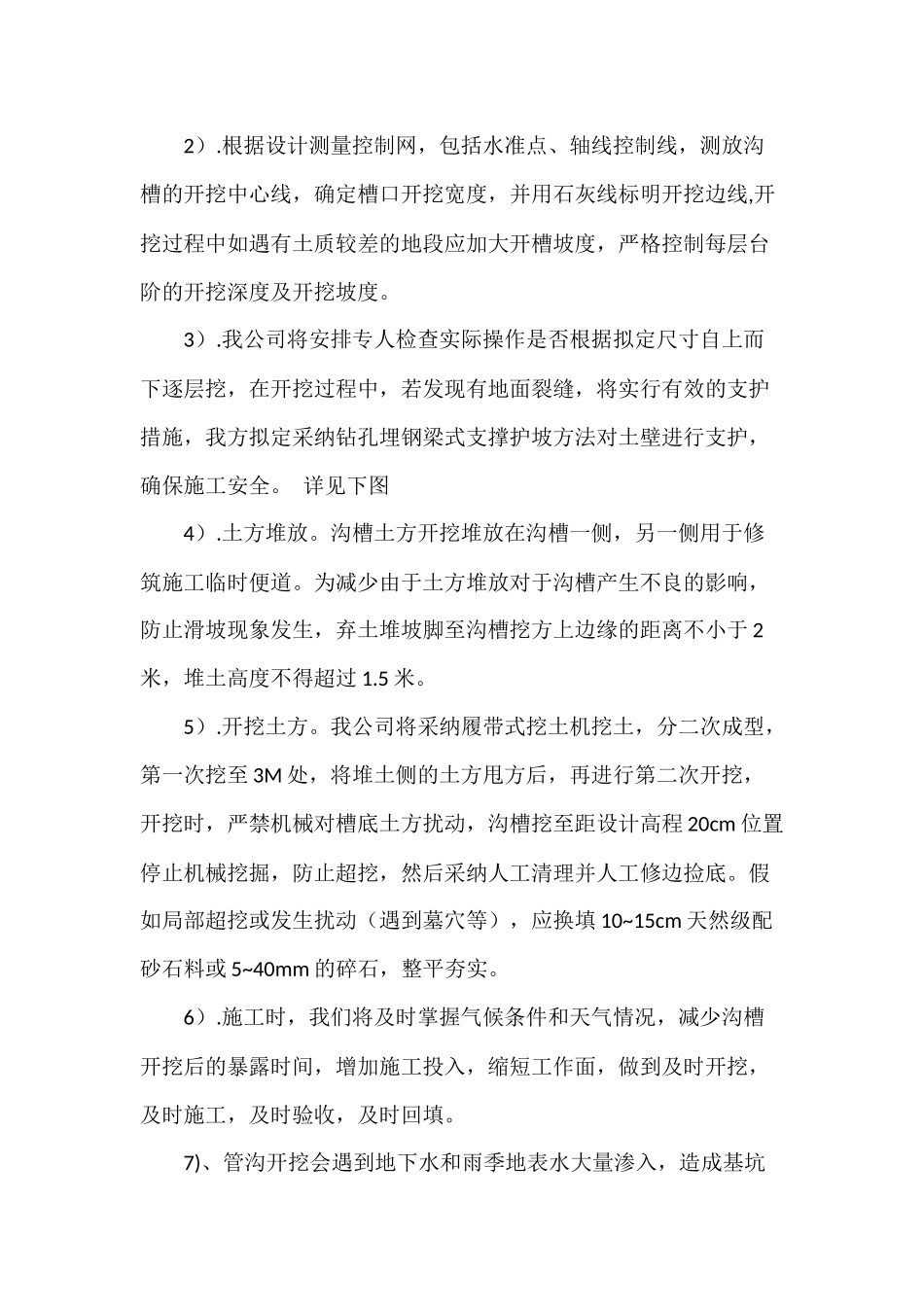

2、土方开挖因沟槽较深,挖机施工不能一次成型,在施工时分两层台阶进行开挖,台阶宽度为 3 米
