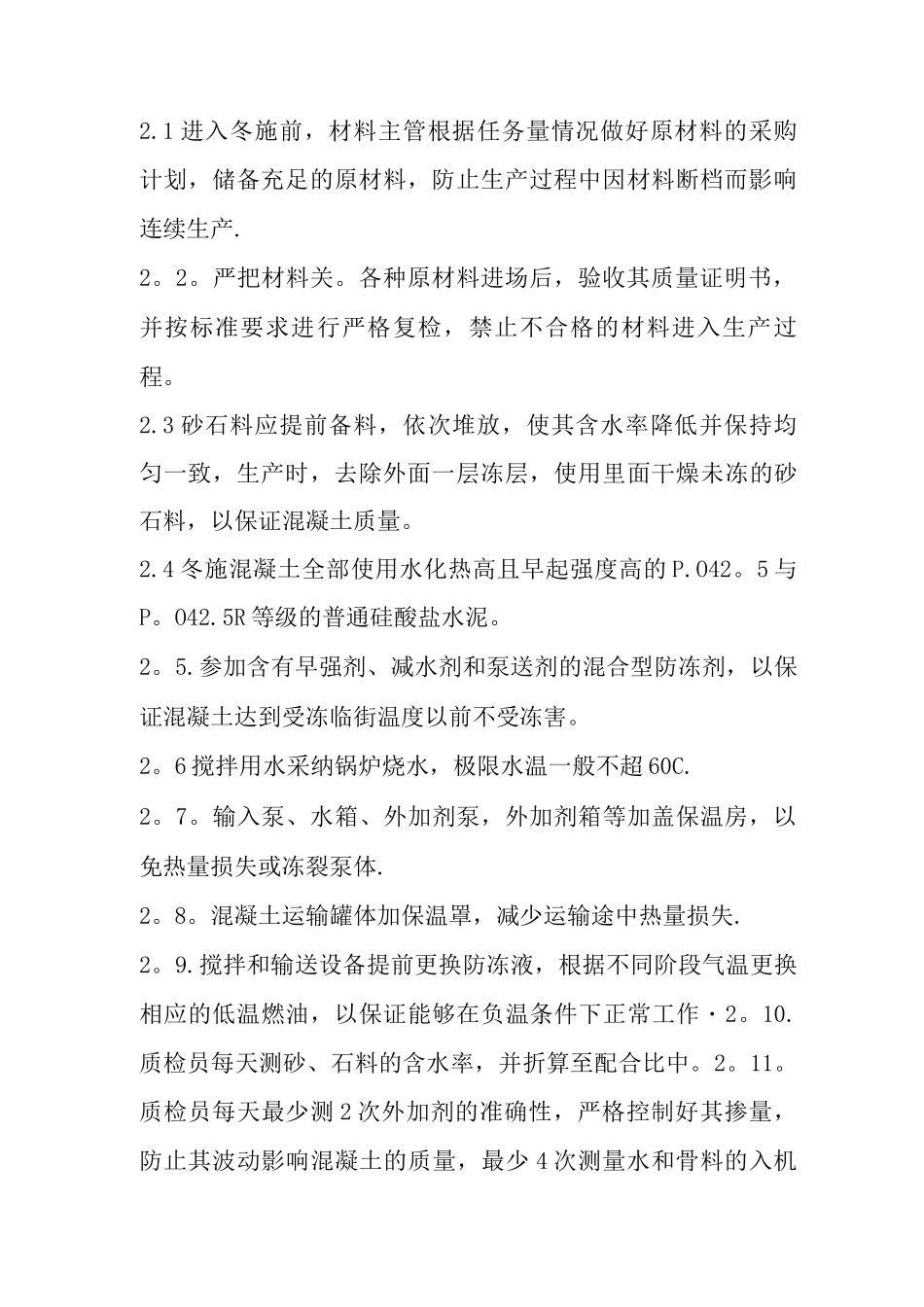

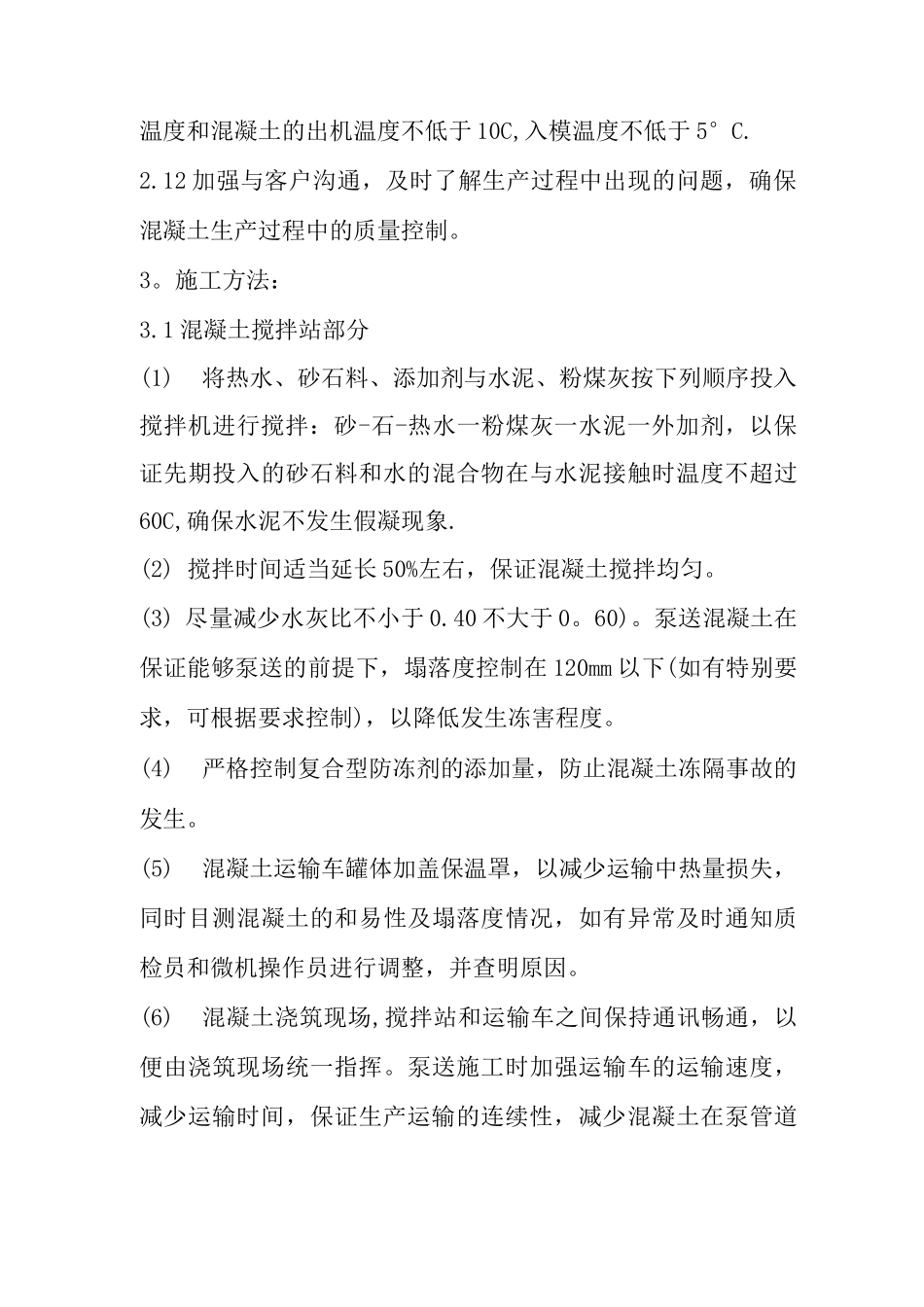

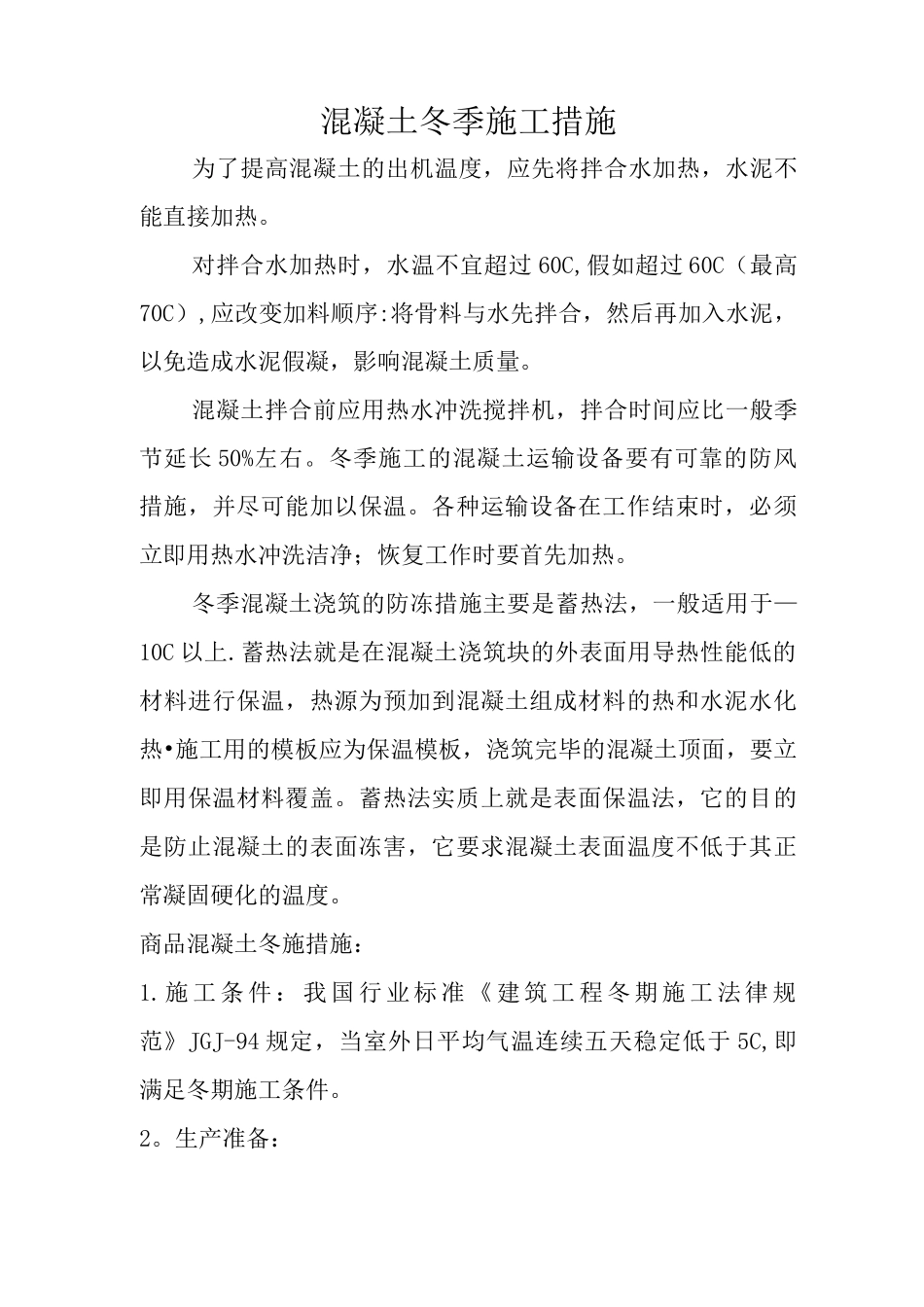

混凝土冬季施工措施为了提高混凝土的出机温度,应先将拌合水加热,水泥不能直接加热。对拌合水加热时,水温不宜超过 60C,假如超过 60C(最高70C),应改变加料顺序:将骨料与水先拌合,然后再加入水泥,以免造成水泥假凝,影响混凝土质量。混凝土拌合前应用热水冲洗搅拌机,拌合时间应比一般季节延长 50%左右。冬季施工的混凝土运输设备要有可靠的防风措施,并尽可能加以保温。各种运输设备在工作结束时,必须立即用热水冲洗洁净;恢复工作时要首先加热。冬季混凝土浇筑的防冻措施主要是蓄热法,一般适用于—10C 以上.蓄热法就是在混凝土浇筑块的外表面用导热性能低的材料进行保温,热源为预加到混凝土组成材料的热和水泥水化热•施工用的模板应为保温模板,浇筑完毕的混凝土顶面,要立即用保温材料覆盖。蓄热法实质上就是表面保温法,它的目的是防止混凝土的表面冻害,它要求混凝土表面温度不低于其正常凝固硬化的温度。商品混凝土冬施措施:1.施 工 条 件 : 我 国 行 业 标 准 《 建 筑 工 程 冬 期 施 工 法 律 规范》JGJ-94 规定,当室外日平均气温连续五天稳定低于 5C,即满足冬期施工条件。2。生产准备:2.1 进入冬施前,材料主管根据任务量情况做好原材料的采购计划,储备充足的原材料,防止生产过程中因材料断档而影响连续生产.2。2。严把材料关。各种原材料进场后,验收其质量证明书,并按标准要求进行严格复检,禁止不合格的材料进入生产过程。2.3 砂石料应提前备料,依次堆放,使其含水率降低并保持均匀一致,生产时,去除外面一层冻层,使用里面干燥未冻的砂石料,以保证混凝土质量。2.4 冬施混凝土全部使用水化热高且早起强度高的 P.O42。5 与P。O42.5R 等级的普通硅酸盐水泥。2。5.参加含有早强剂、减水剂和泵送剂的混合型防冻剂,以保证混凝土达到受冻临街温度以前不受冻害。2。6 搅拌用水采纳锅炉烧水,极限水温一般不超 60C.2。7。输入泵、水箱、外加剂泵,外加剂箱等加盖保温房,以免热量损失或冻裂泵体.2。8。混凝土运输罐体加保温罩,减少运输途中热量损失.2。9.搅拌和输送设备提前更换防冻液,根据不同阶段气温更换相应的低温燃油,以保证能够在负温条件下正常工作・2。10.质检员每天测砂、石料的含水率,并折算至配合比中。2。11。质检员每天最少测 2 次外加剂的准确性,严格控制好其掺量,防止其波动影响混凝土的质量,最少 4 次测量水和骨料的入机温度和混凝土的出机温度不低于 10...
