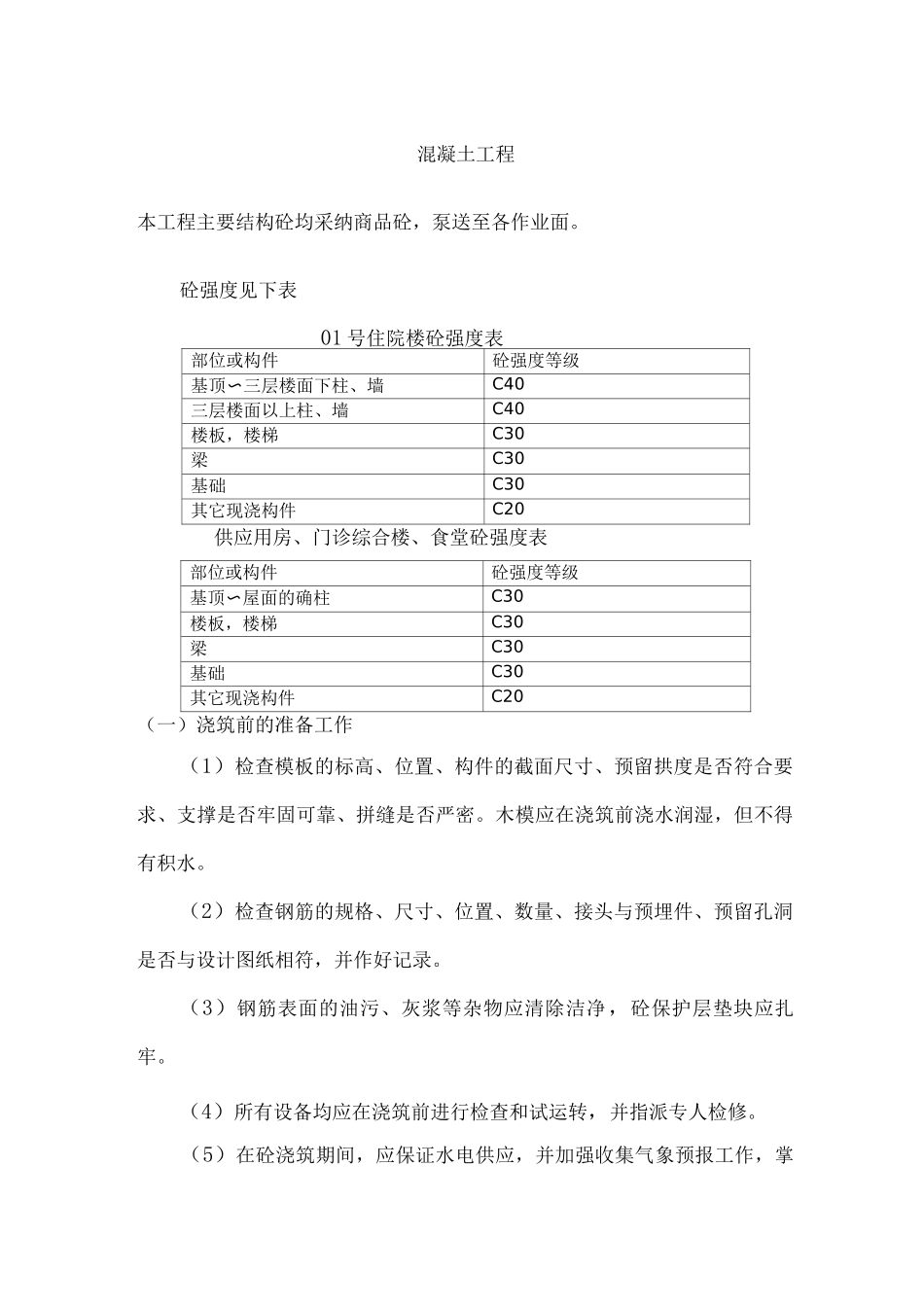

混凝土工程本工程主要结构砼均采纳商品砼,泵送至各作业面
砼强度见下表01 号住院楼砼强度表部位或构件砼强度等级基顶三层楼面下柱、墙〜C40三层楼面以上柱、墙C40楼板,楼梯C30梁C30基础C30其它现浇构件C20供应用房、门诊综合楼、食堂砼强度表部位或构件砼强度等级基顶屋面的确柱〜C30楼板,楼梯C30梁C30基础C30其它现浇构件C20(一)浇筑前的准备工作(1)检查模板的标高、位置、构件的截面尺寸、预留拱度是否符合要求、支撑是否牢固可靠、拼缝是否严密
木模应在浇筑前浇水润湿,但不得有积水
(2)检查钢筋的规格、尺寸、位置、数量、接头与预埋件、预留孔洞是否与设计图纸相符,并作好记录
(3)钢筋表面的油污、灰浆等杂物应清除洁净,砼保护层垫块应扎牢
(4)所有设备均应在浇筑前进行检查和试运转,并指派专人检修

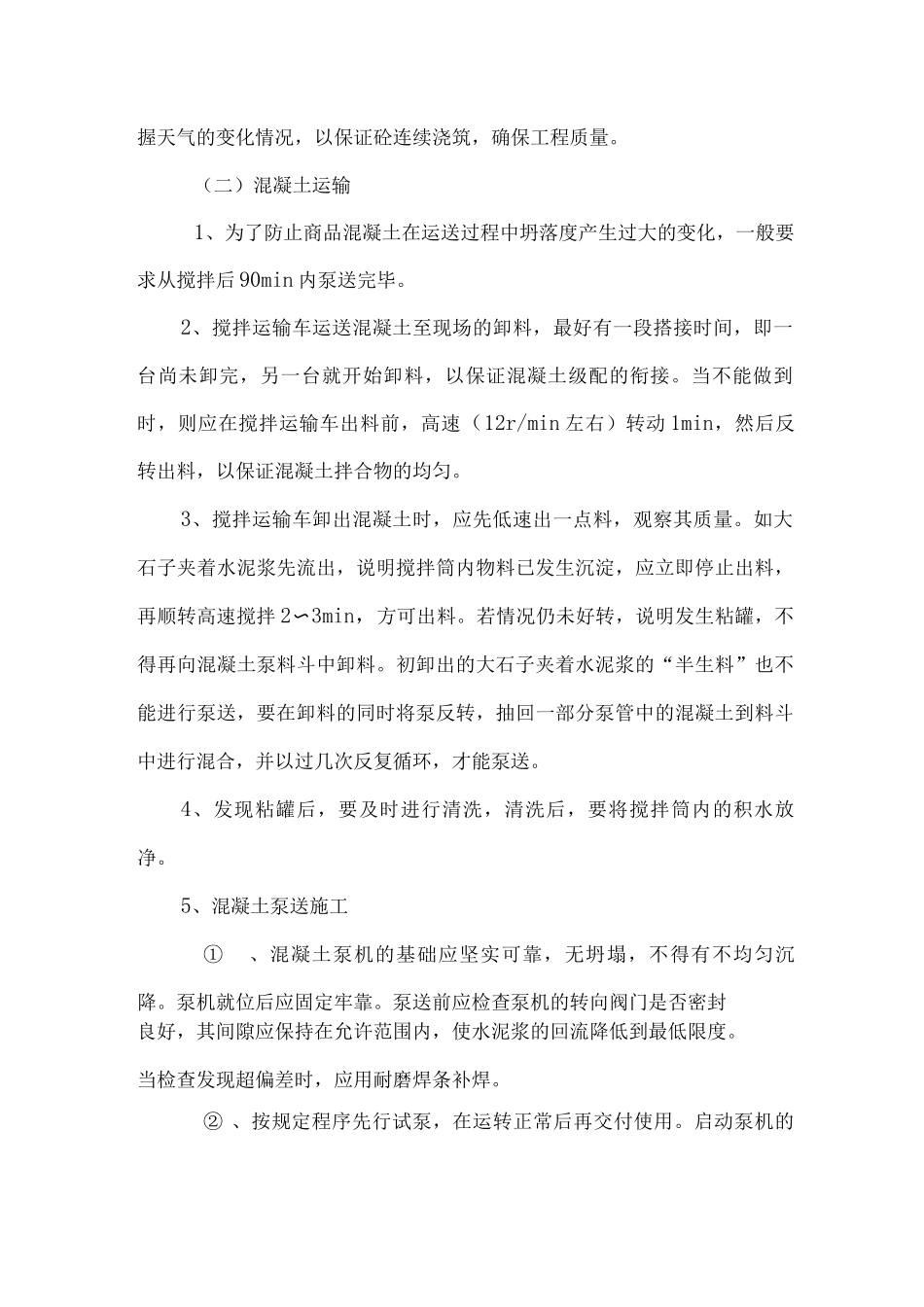

(5)在砼浇筑期间,应保证水电供应,并加强收集气象预报工作,掌握天气的变化情况,以保证砼连续浇筑,确保工程质量
(二)混凝土运输1、为了防止商品混凝土在运送过程中坍落度产生过大的变化,一般要求从搅拌后 90min 内泵送完毕
2、搅拌运输车运送混凝土至现场的卸料,最好有一段搭接时间,即一台尚未卸完,另一台就开始卸料,以保证混凝土级配的衔接
当不能做到时,则应在搅拌运输车出料前,高速(12r/min 左右)转动 1min,然后反转出料,以保证混凝土拌合物的均匀
3、搅拌运输车卸出混凝土时,应先低速出一点料,观察其质量
如大石子夹着水泥浆先流出,说明搅拌筒内物料已发生沉淀,应立即停止出料,再顺转高速搅拌 2〜3min,方可出料
若情况仍未好转,说明发生粘罐,不得再向混凝土泵料斗中卸料
初卸出的大石子夹着水泥浆的“半生料”也不能进行泵送,要在卸料的同时将泵反转,抽回一部分泵管中的混凝土到料斗中进行混合,并以过几次反复循环,才能泵送

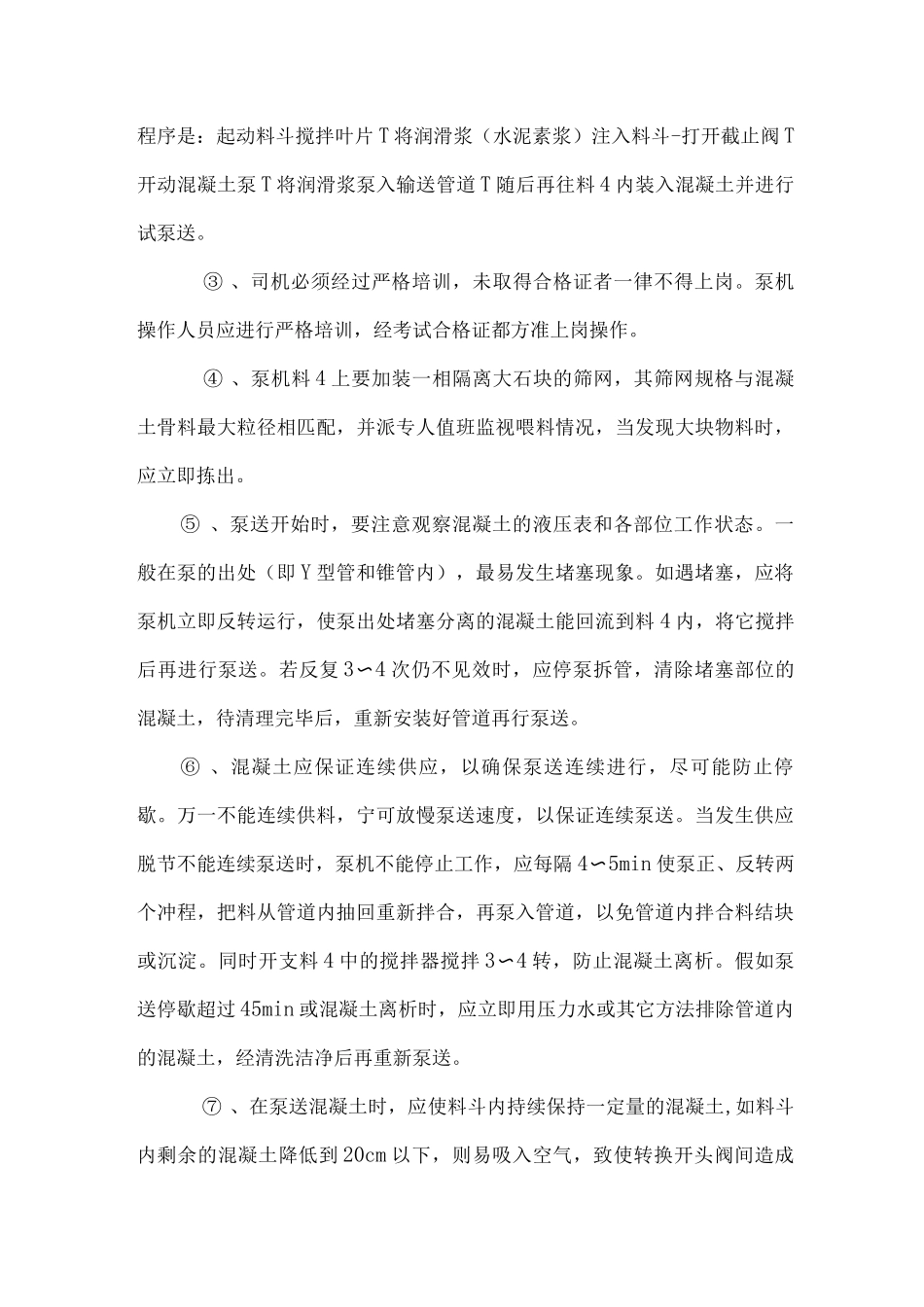

4、发现粘罐后,要及时进行清洗,清洗后,要将
