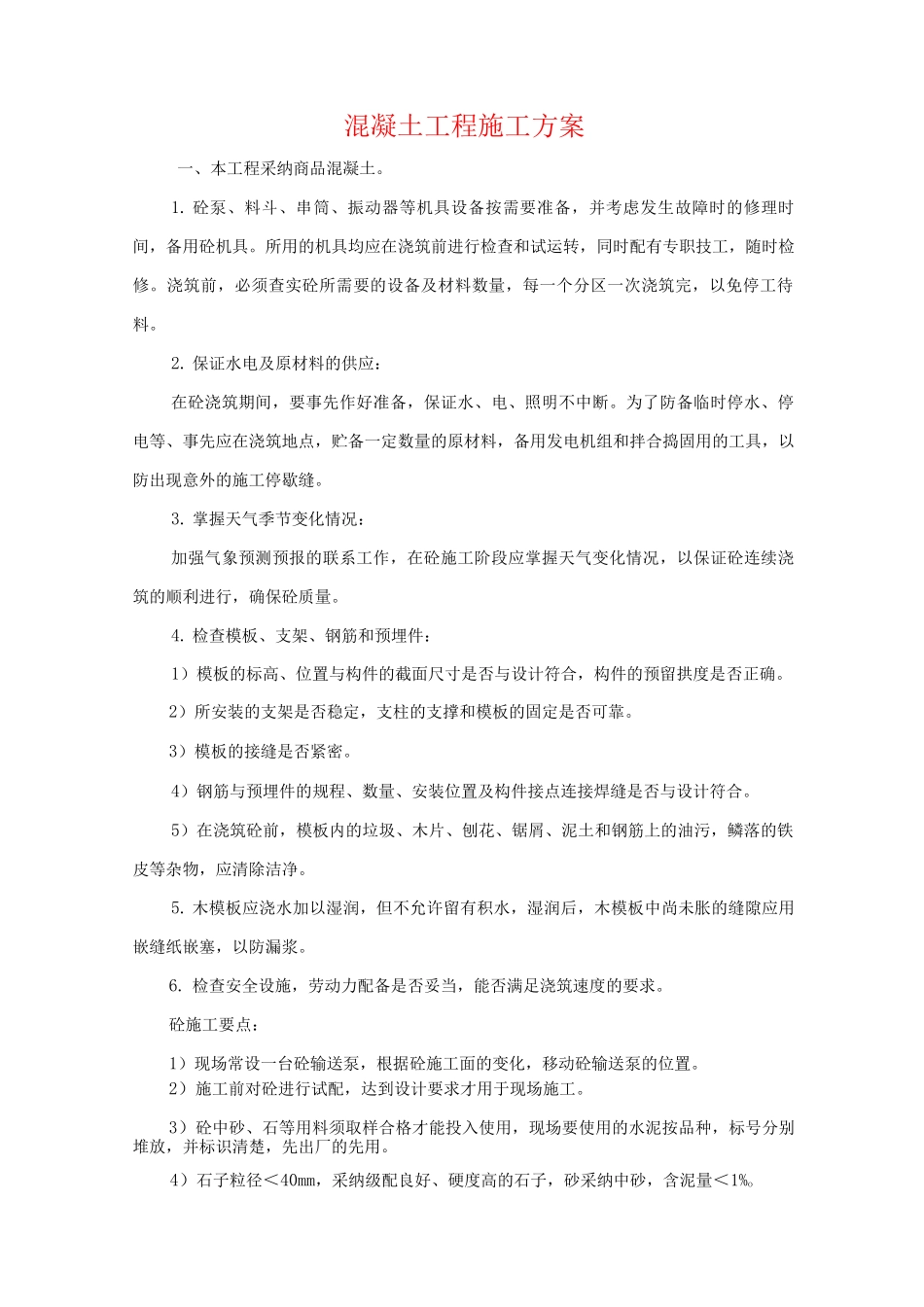

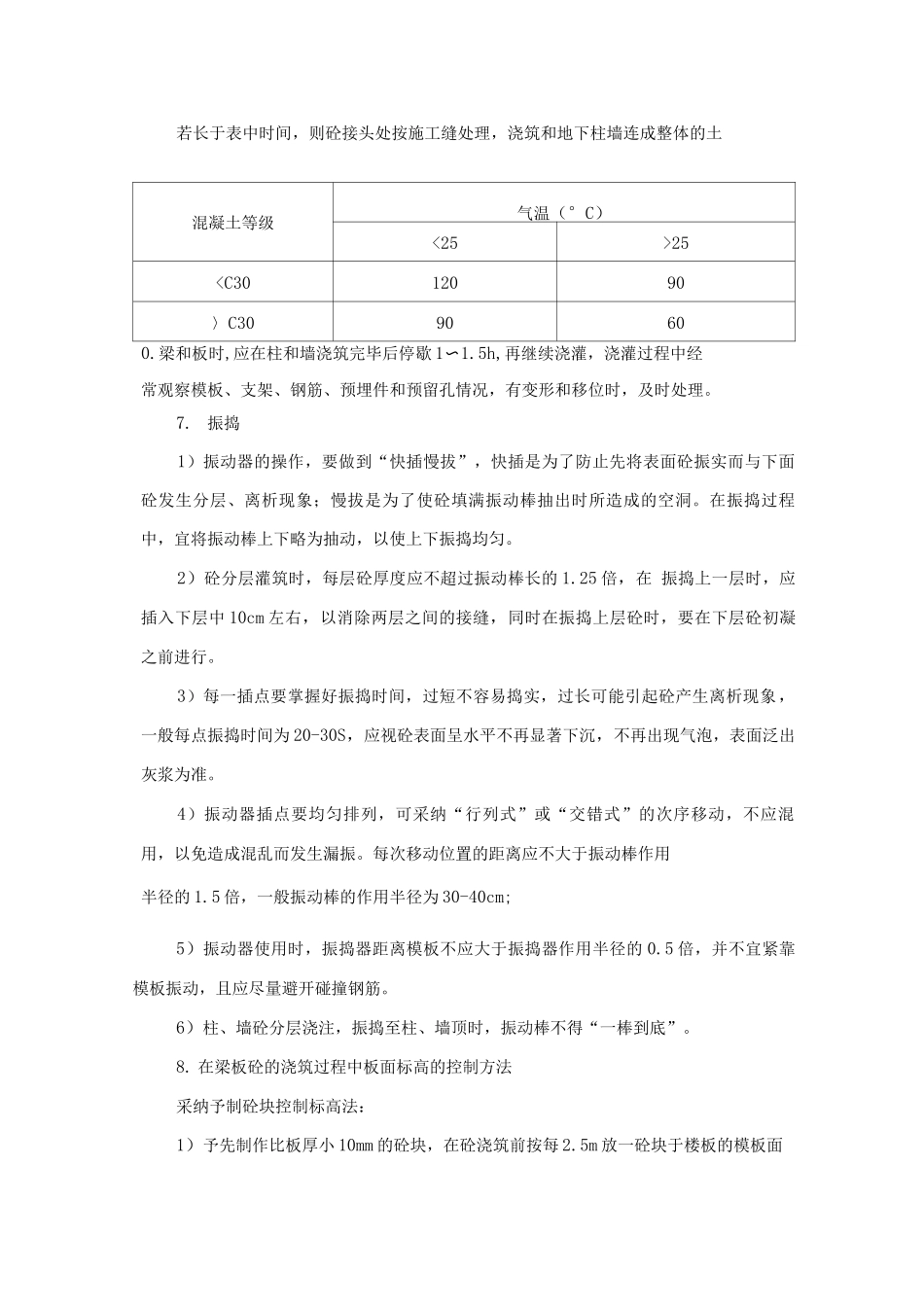

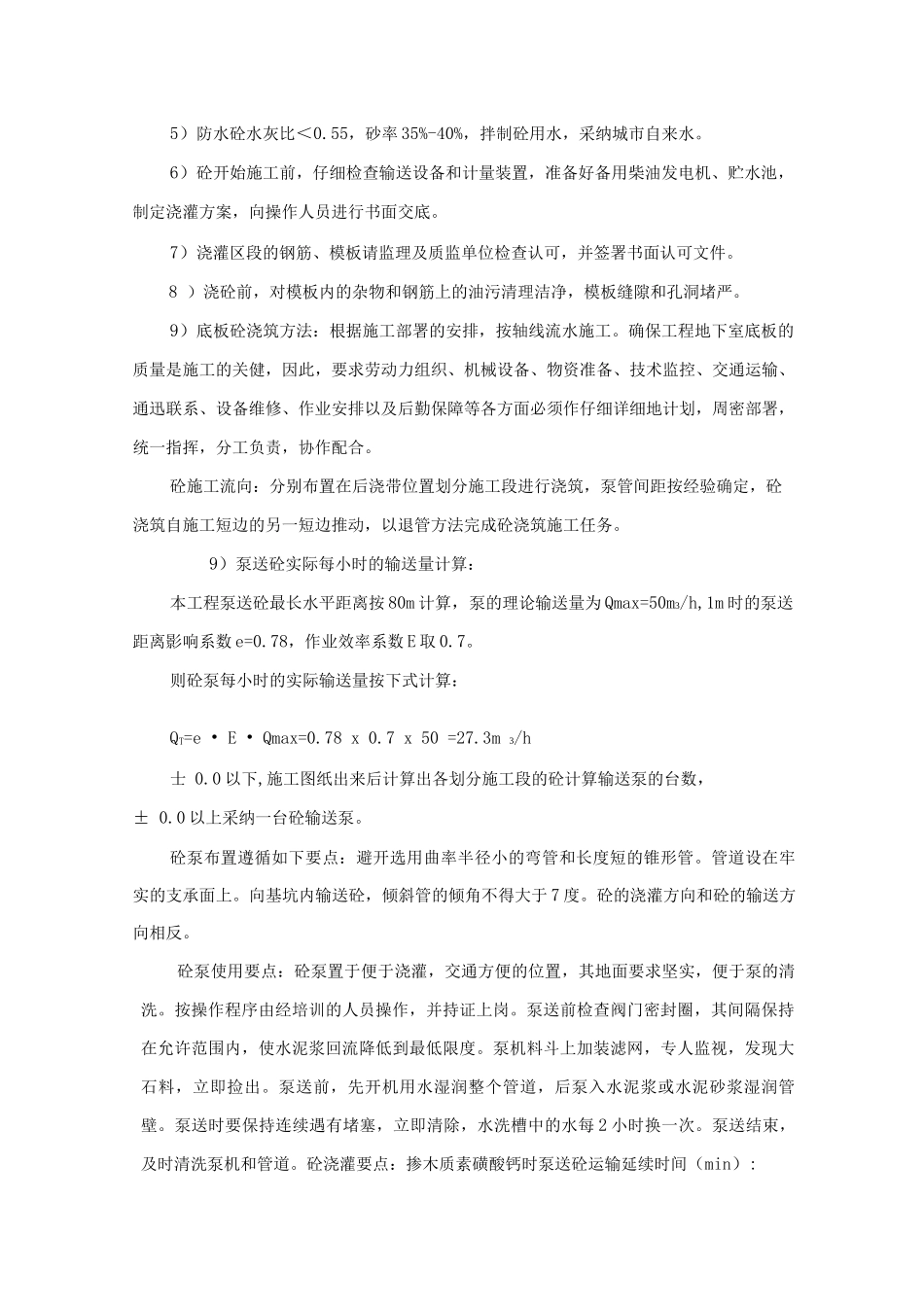

混凝土工程施工方案一、本工程采纳商品混凝土。1. 砼泵、料斗、串筒、振动器等机具设备按需要准备,并考虑发生故障时的修理时间,备用砼机具。所用的机具均应在浇筑前进行检查和试运转,同时配有专职技工,随时检修。浇筑前,必须查实砼所需要的设备及材料数量,每一个分区一次浇筑完,以免停工待料。2. 保证水电及原材料的供应:在砼浇筑期间,要事先作好准备,保证水、电、照明不中断。为了防备临时停水、停电等、事先应在浇筑地点,贮备一定数量的原材料,备用发电机组和拌合捣固用的工具,以防出现意外的施工停歇缝。3. 掌握天气季节变化情况:加强气象预测预报的联系工作,在砼施工阶段应掌握天气变化情况,以保证砼连续浇筑的顺利进行,确保砼质量。4. 检查模板、支架、钢筋和预埋件:1)模板的标高、位置与构件的截面尺寸是否与设计符合,构件的预留拱度是否正确。2)所安装的支架是否稳定,支柱的支撑和模板的固定是否可靠。3)模板的接缝是否紧密。4)钢筋与预埋件的规程、数量、安装位置及构件接点连接焊缝是否与设计符合。5)在浇筑砼前,模板内的垃圾、木片、刨花、锯屑、泥土和钢筋上的油污,鳞落的铁皮等杂物,应清除洁净。5. 木模板应浇水加以湿润,但不允许留有积水,湿润后,木模板中尚未胀的缝隙应用嵌缝纸嵌塞,以防漏浆。6. 检查安全设施,劳动力配备是否妥当,能否满足浇筑速度的要求。砼施工要点:1)现场常设一台砼输送泵,根据砼施工面的变化,移动砼输送泵的位置。2)施工前对砼进行试配,达到设计要求才用于现场施工。3)砼中砂、石等用料须取样合格才能投入使用,现场要使用的水泥按品种,标号分别堆放,并标识清楚,先出厂的先用。4)石子粒径<40mm,采纳级配良好、硬度高的石子,砂采纳中砂,含泥量<1%o5)防水砼水灰比<0.55,砂率 35%-40%,拌制砼用水,采纳城市自来水。6)砼开始施工前,仔细检查输送设备和计量装置,准备好备用柴油发电机、贮水池,制定浇灌方案,向操作人员进行书面交底。7)浇灌区段的钢筋、模板请监理及质监单位检查认可,并签署书面认可文件。8 )浇砼前,对模板内的杂物和钢筋上的油污清理洁净,模板缝隙和孔洞堵严。9)底板砼浇筑方法:根据施工部署的安排,按轴线流水施工。确保工程地下室底板的质量是施工的关健,因此,要求劳动力组织、机械设备、物资准备、技术监控、交通运输、通迅联系、设备维修、作业安排以及后勤保障等各方面必须作仔细详细地计划,周密部署,统一指挥...
