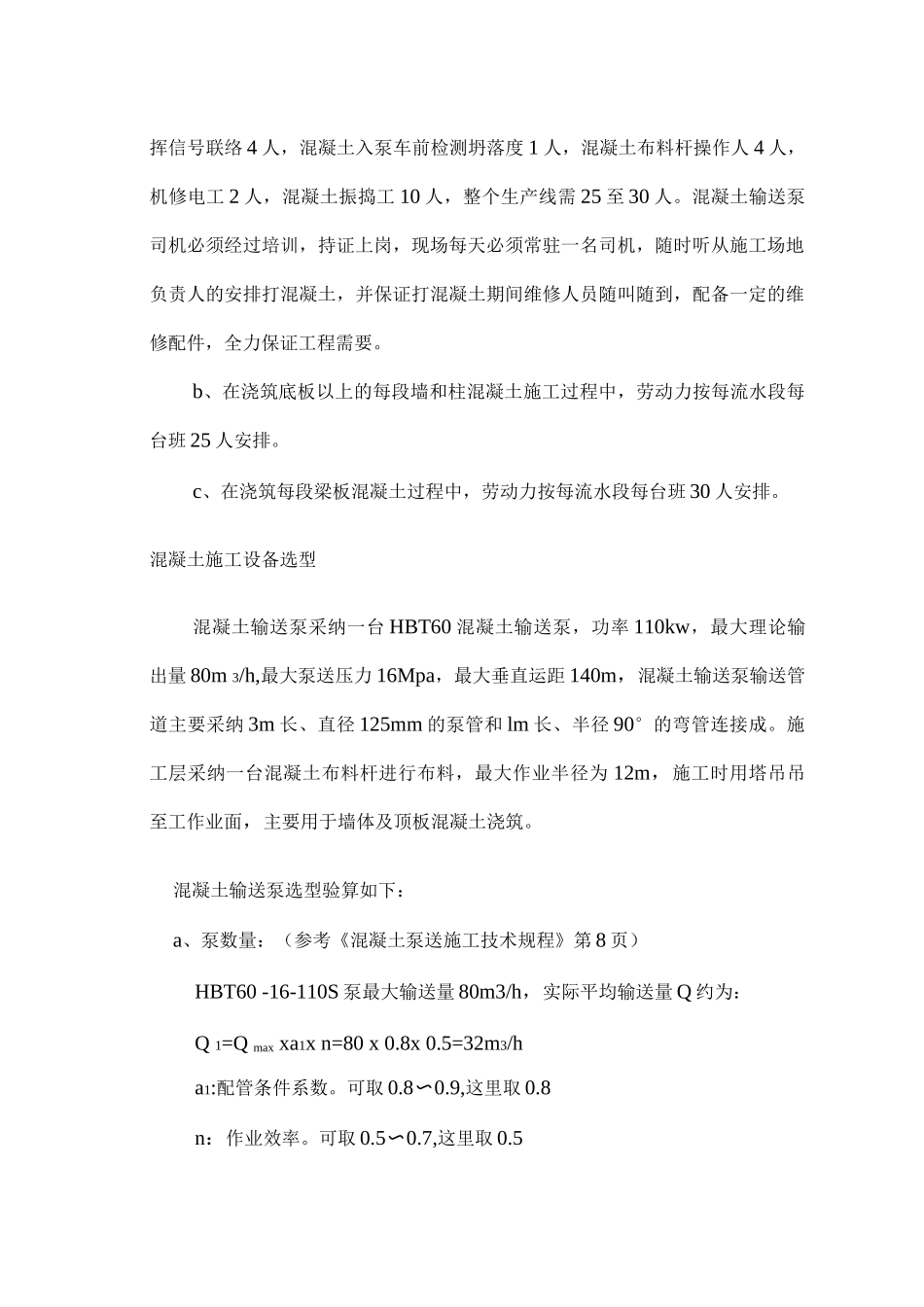

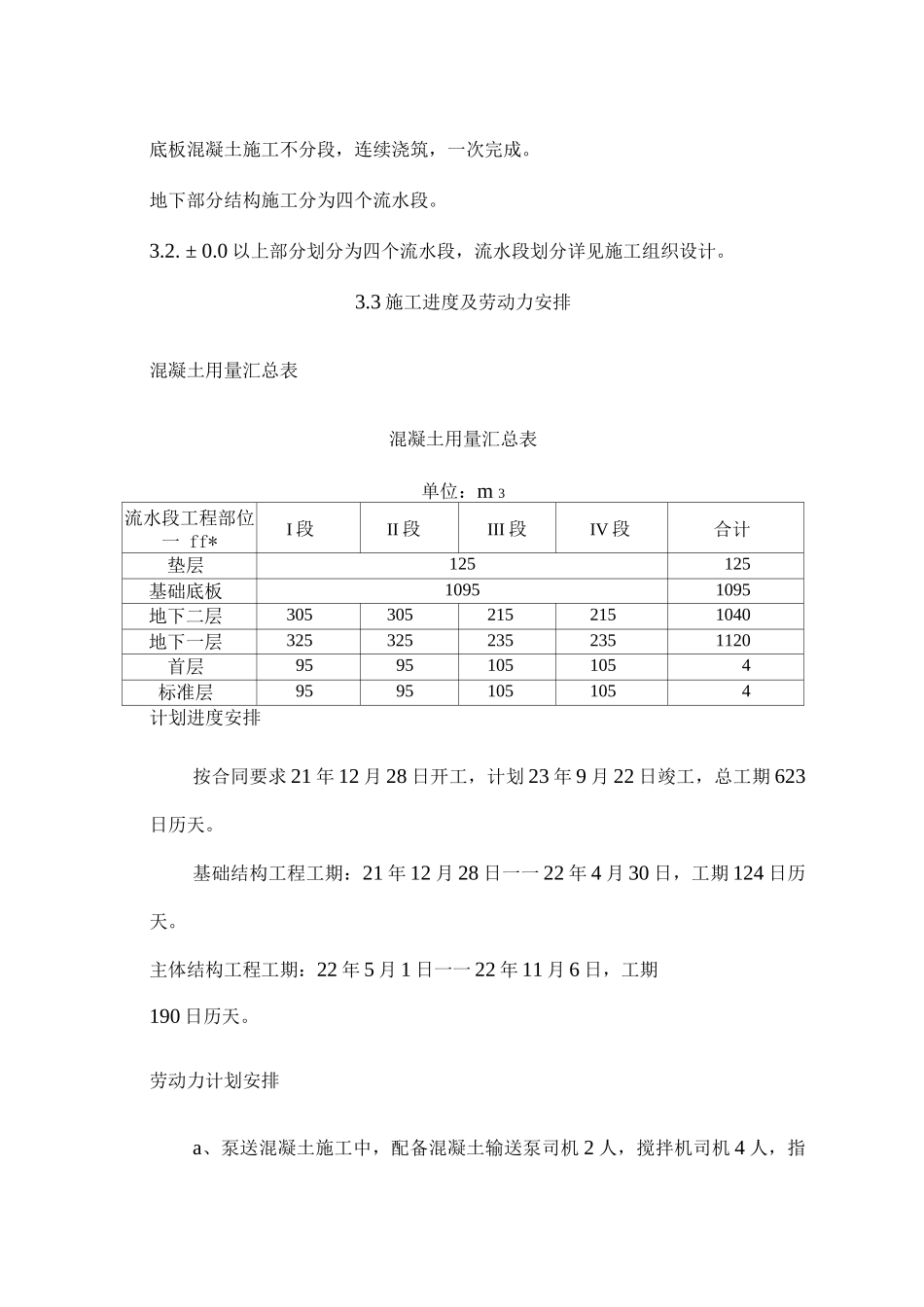

混凝土工程工程概况2.1 工程简况北苑居住区 604#底商住宅楼,总建筑面积 27659m2。地下两层,地上 24 层,局部出屋面两层。地下二层为人防层,地下一层为设备层;地上一层、二层为底商(局部为住宅),地上 3-24 层为住宅,局部突出屋面两层分别为跃层、电梯机房层。地下二层高 3.3m,地下一层层高 3.7m(局部 3.3m),地上底商层高 4.5m,住宅层高 2.8m,商场设备层层高 2.25m,住宅设备层层高 2.15m。本工程为全现浇部分框支剪力墙结构。抗震设防烈度为八度,抗震等级为二级。2.2 工程各部位混凝土强度等级地下室 1-7 层 8-13 层设备层-17 层 18-23 层24 层以上基础垫层C15基础底板C35框支梁C40普通梁.柱C30墙体.框支柱C40C45C40C35C30C25顶板C30C30C30C30C20C20其他C25人防底板、顶板、地下室外墙混凝土抗渗等级为 P8。3. 施工总体安排3.1 混凝土浇筑方案选择本工程混凝土采纳现场搅拌。混凝土场内运输采纳混凝土固定输送泵配合布料杆使用。3.2 施工流水段划分底板混凝土施工不分段,连续浇筑,一次完成。地下部分结构施工分为四个流水段。3.2. ± 0.0 以上部分划分为四个流水段,流水段划分详见施工组织设计。3.3 施工进度及劳动力安排混凝土用量汇总表混凝土用量汇总表单位:m 3流水段工程部位一 ff*I 段II 段III 段IV 段合计垫层125125基础底板10951095地下二层3053052152151040地下一层3253252352351120首层95951051054标准层95951051054计划进度安排按合同要求 21 年 12 月 28 日开工,计划 23 年 9 月 22 日竣工,总工期 623日历天。基础结构工程工期:21 年 12 月 28 日一一 22 年 4 月 30 日,工期 124 日历天。主体结构工程工期:22 年 5 月 1 日一一 22 年 11 月 6 日,工期190 日历天。劳动力计划安排a、泵送混凝土施工中,配备混凝土输送泵司机 2 人,搅拌机司机 4 人,指挥信号联络 4 人,混凝土入泵车前检测坍落度 1 人,混凝土布料杆操作人 4 人,机修电工 2 人,混凝土振捣工 10 人,整个生产线需 25 至 30 人。混凝土输送泵司机必须经过培训,持证上岗,现场每天必须常驻一名司机,随时听从施工场地负责人的安排打混凝土,并保证打混凝土期间维修人员随叫随到,配备一定的维修配件,全力保证工程需要。b、在浇筑底板以上的每段墙和柱混凝土施工过程中,劳动力按每流水段每台班 25 人安排。c、在浇筑每段梁板混凝土过程中,劳...
