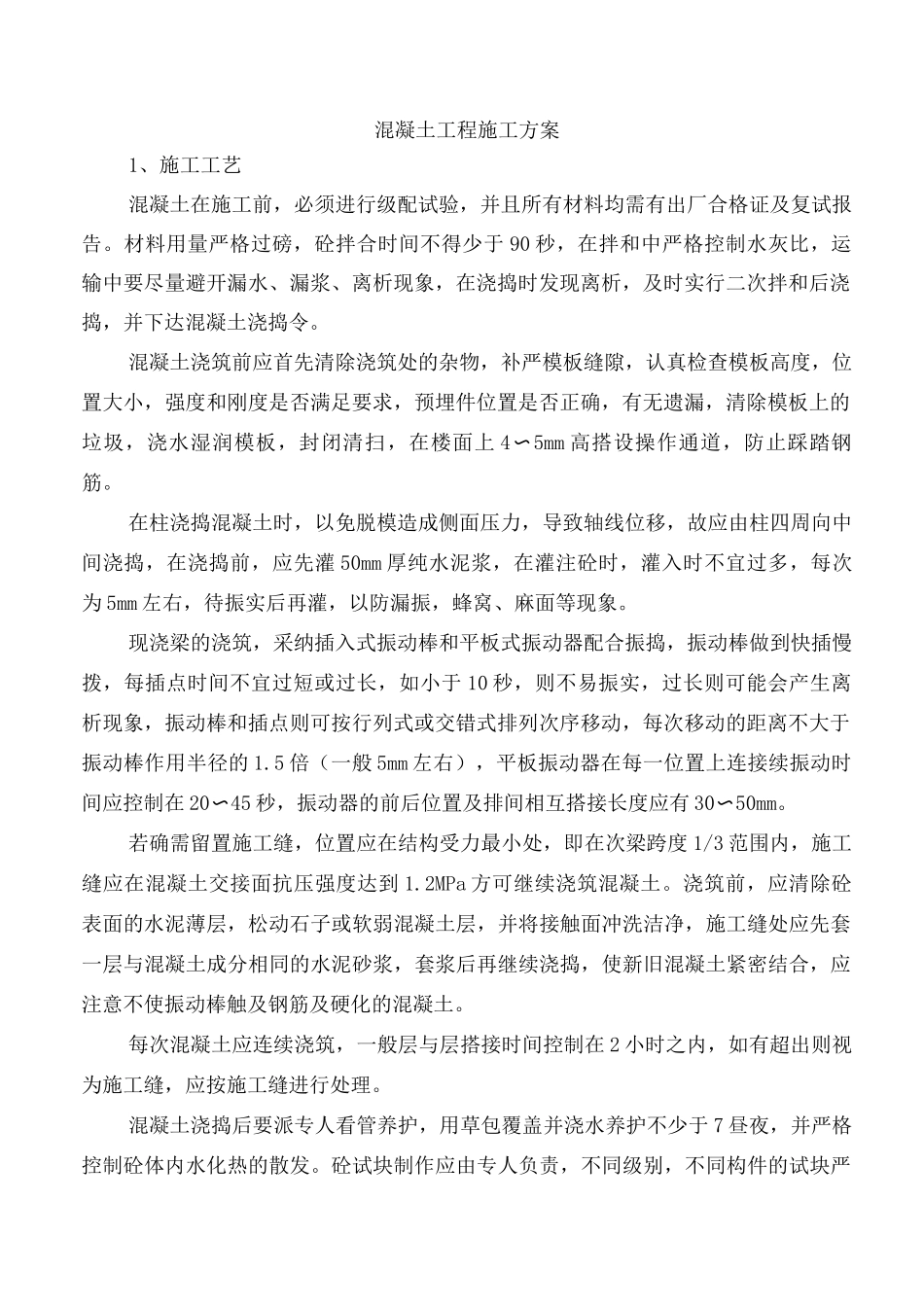

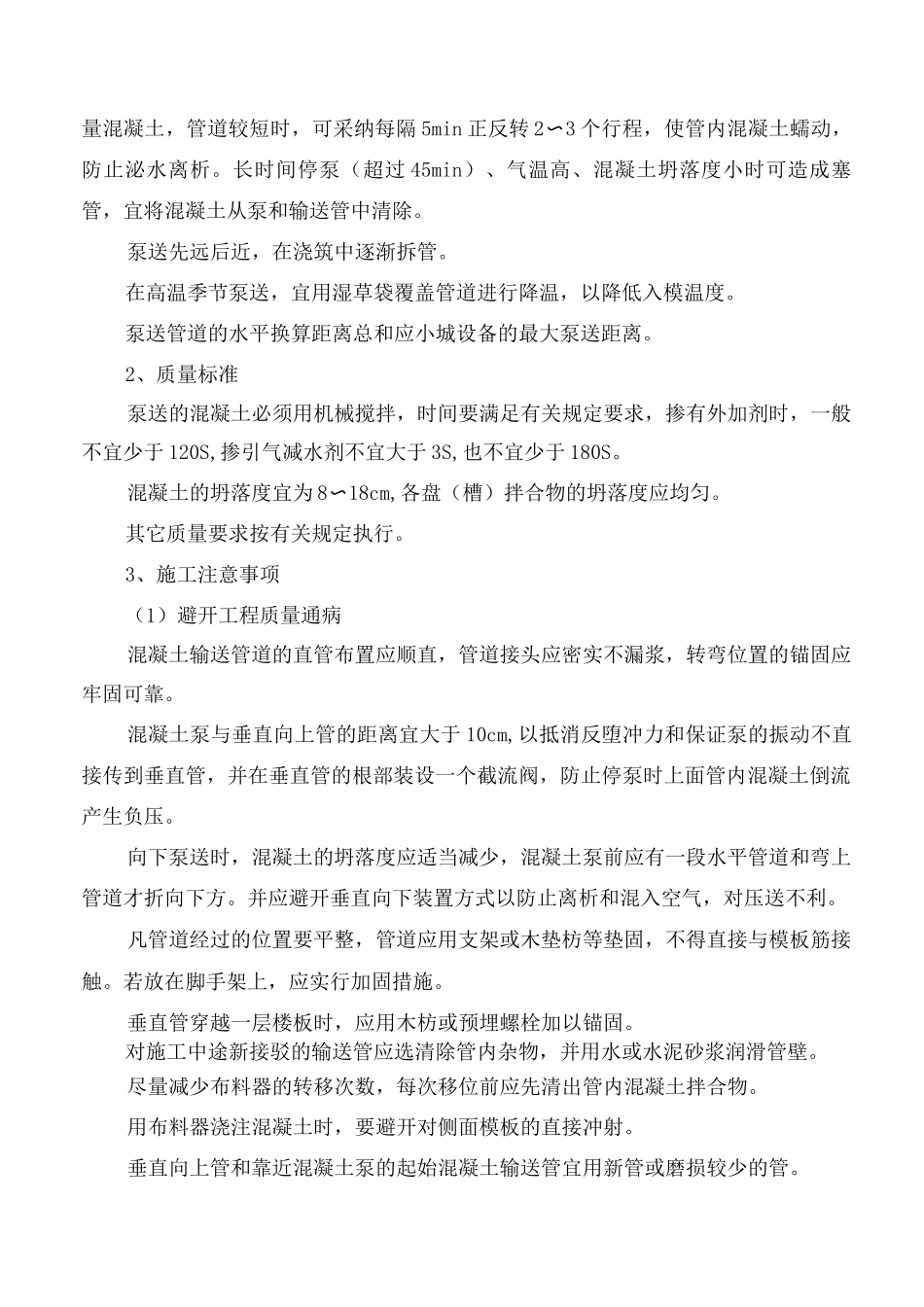

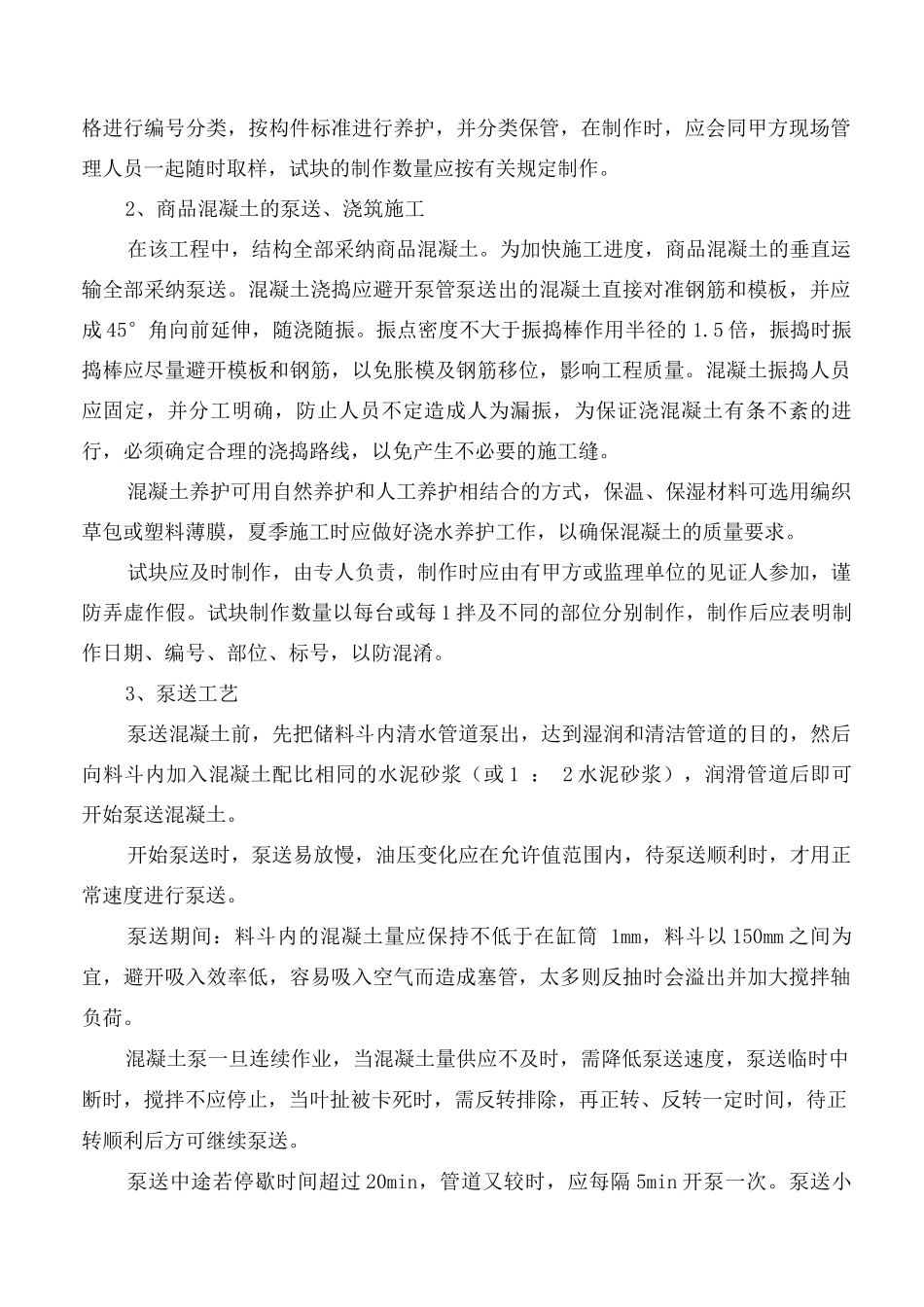

混凝土工程施工方案1、施工工艺混凝土在施工前,必须进行级配试验,并且所有材料均需有出厂合格证及复试报告。材料用量严格过磅,砼拌合时间不得少于 90 秒,在拌和中严格控制水灰比,运输中要尽量避开漏水、漏浆、离析现象,在浇捣时发现离析,及时实行二次拌和后浇捣,并下达混凝土浇捣令。混凝土浇筑前应首先清除浇筑处的杂物,补严模板缝隙,认真检查模板高度,位置大小,强度和刚度是否满足要求,预埋件位置是否正确,有无遗漏,清除模板上的垃圾,浇水湿润模板,封闭清扫,在楼面上 4〜5mm 高搭设操作通道,防止踩踏钢筋。在柱浇捣混凝土时,以免脱模造成侧面压力,导致轴线位移,故应由柱四周向中间浇捣,在浇捣前,应先灌 50mm 厚纯水泥浆,在灌注砼时,灌入时不宜过多,每次为 5mm 左右,待振实后再灌,以防漏振,蜂窝、麻面等现象。现浇梁的浇筑,采纳插入式振动棒和平板式振动器配合振捣,振动棒做到快插慢拨,每插点时间不宜过短或过长,如小于 10 秒,则不易振实,过长则可能会产生离析现象,振动棒和插点则可按行列式或交错式排列次序移动,每次移动的距离不大于振动棒作用半径的 1.5 倍(一般 5mm 左右),平板振动器在每一位置上连接续振动时间应控制在 20〜45 秒,振动器的前后位置及排间相互搭接长度应有 30〜50mm。若确需留置施工缝,位置应在结构受力最小处,即在次梁跨度 1/3 范围内,施工缝应在混凝土交接面抗压强度达到 1.2MPa 方可继续浇筑混凝土。浇筑前,应清除砼表面的水泥薄层,松动石子或软弱混凝土层,并将接触面冲洗洁净,施工缝处应先套一层与混凝土成分相同的水泥砂浆,套浆后再继续浇捣,使新旧混凝土紧密结合,应注意不使振动棒触及钢筋及硬化的混凝土。每次混凝土应连续浇筑,一般层与层搭接时间控制在 2 小时之内,如有超出则视为施工缝,应按施工缝进行处理。混凝土浇捣后要派专人看管养护,用草包覆盖并浇水养护不少于 7 昼夜,并严格控制砼体内水化热的散发。砼试块制作应由专人负责,不同级别,不同构件的试块严格进行编号分类,按构件标准进行养护,并分类保管,在制作时,应会同甲方现场管理人员一起随时取样,试块的制作数量应按有关规定制作。2、商品混凝土的泵送、浇筑施工在该工程中,结构全部采纳商品混凝土。为加快施工进度,商品混凝土的垂直运输全部采纳泵送。混凝土浇捣应避开泵管泵送出的混凝土直接对准钢筋和模板,并应成 45°角向前延伸,随浇随振。振点密度不...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

混凝土工程施工方案17

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
