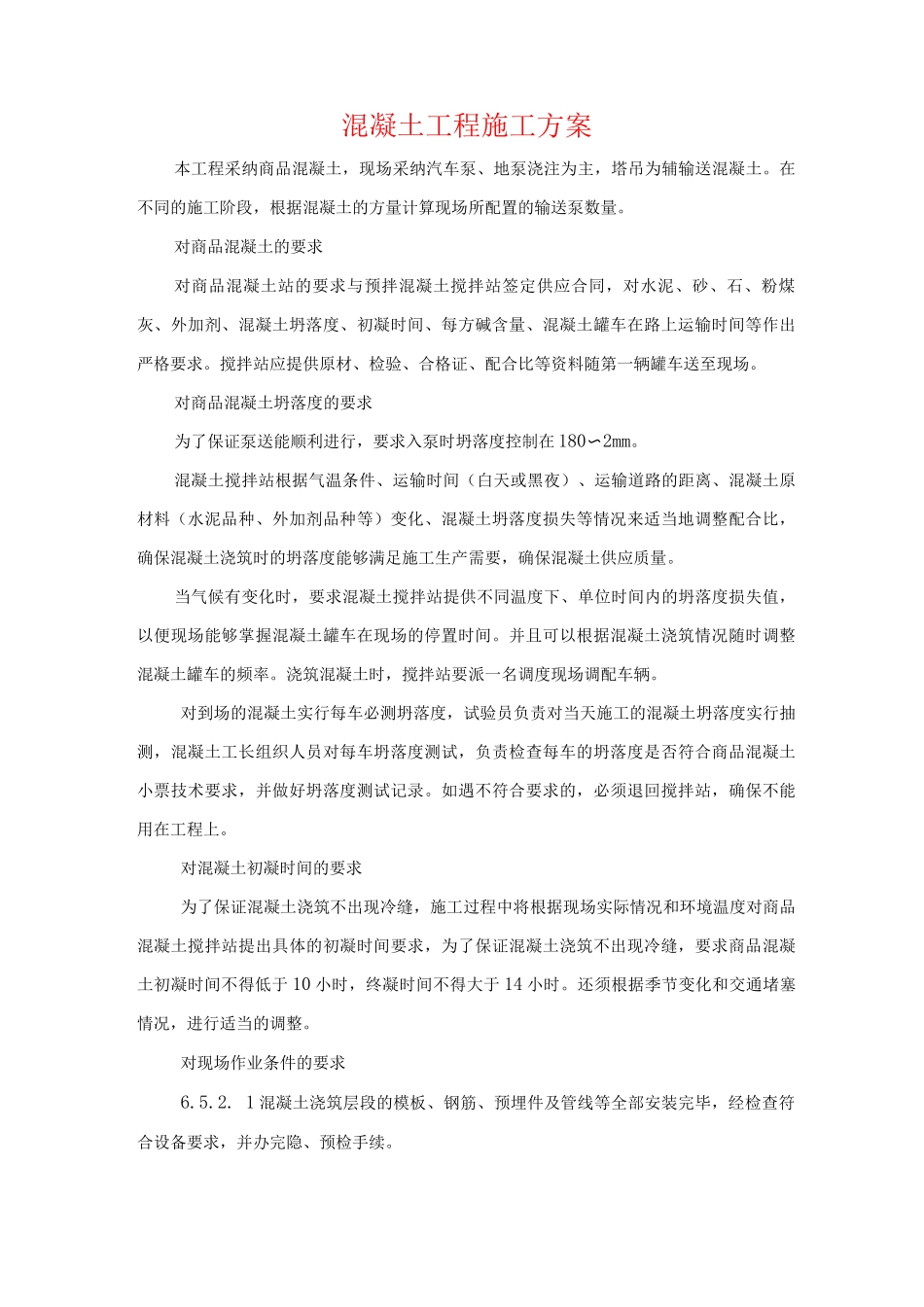

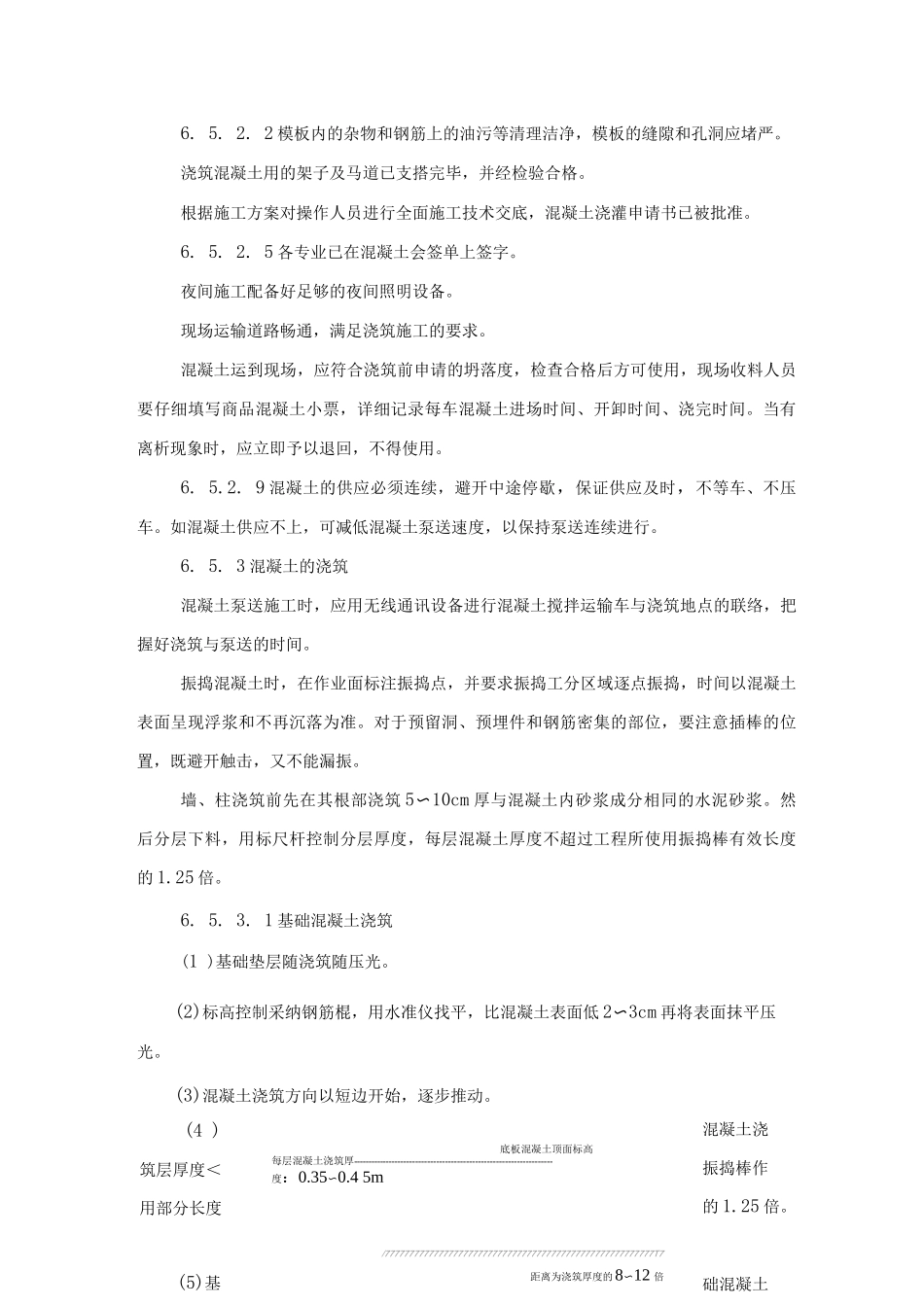

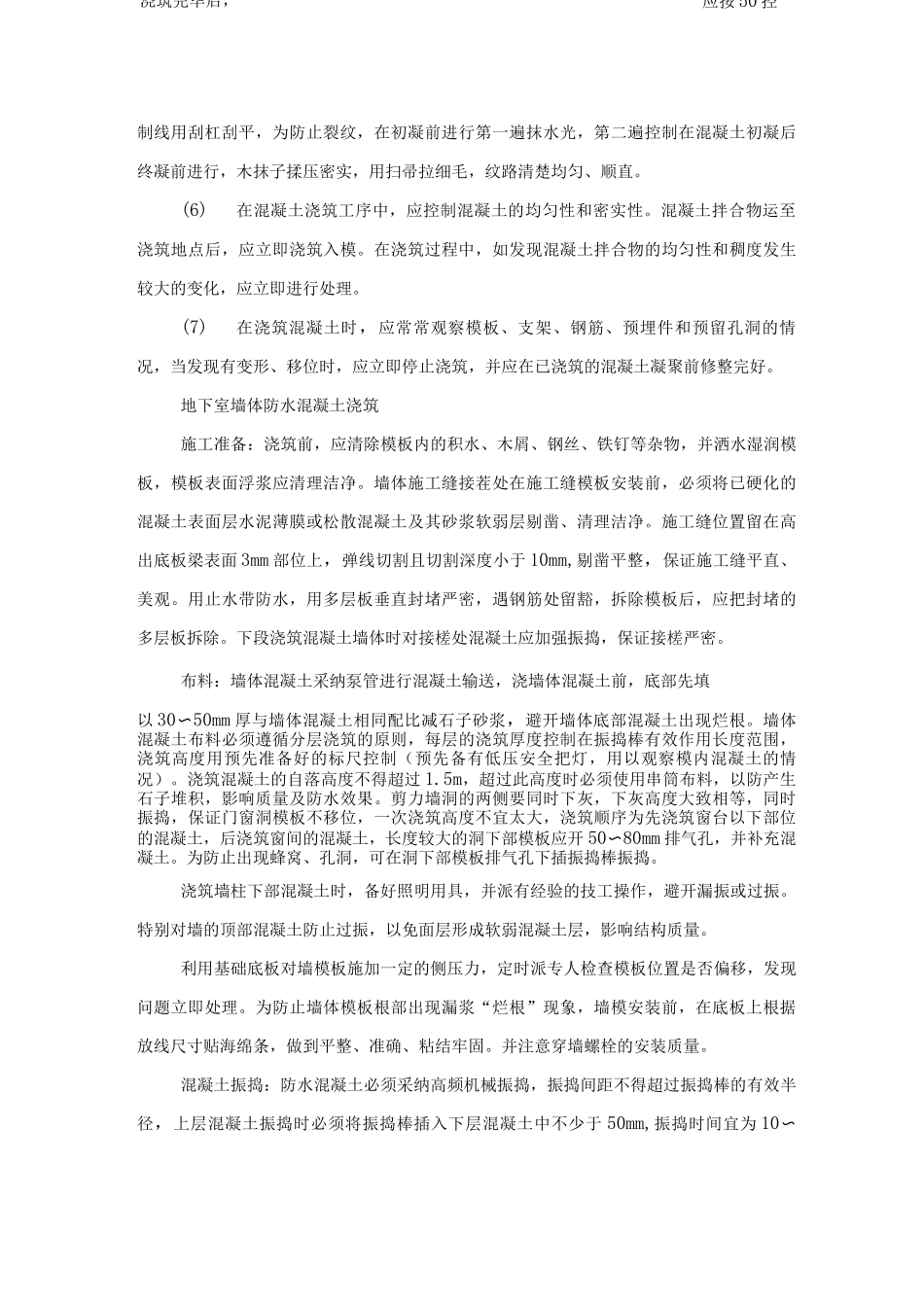

混凝土工程施工方案本工程采纳商品混凝土,现场采纳汽车泵、地泵浇注为主,塔吊为辅输送混凝土。在不同的施工阶段,根据混凝土的方量计算现场所配置的输送泵数量。对商品混凝土的要求对商品混凝土站的要求与预拌混凝土搅拌站签定供应合同,对水泥、砂、石、粉煤灰、外加剂、混凝土坍落度、初凝时间、每方碱含量、混凝土罐车在路上运输时间等作出严格要求。搅拌站应提供原材、检验、合格证、配合比等资料随第一辆罐车送至现场。对商品混凝土坍落度的要求为了保证泵送能顺利进行,要求入泵时坍落度控制在 180〜2mm。混凝土搅拌站根据气温条件、运输时间(白天或黑夜)、运输道路的距离、混凝土原材料(水泥品种、外加剂品种等)变化、混凝土坍落度损失等情况来适当地调整配合比,确保混凝土浇筑时的坍落度能够满足施工生产需要,确保混凝土供应质量。当气候有变化时,要求混凝土搅拌站提供不同温度下、单位时间内的坍落度损失值,以便现场能够掌握混凝土罐车在现场的停置时间。并且可以根据混凝土浇筑情况随时调整混凝土罐车的频率。浇筑混凝土时,搅拌站要派一名调度现场调配车辆。对到场的混凝土实行每车必测坍落度,试验员负责对当天施工的混凝土坍落度实行抽测,混凝土工长组织人员对每车坍落度测试,负责检查每车的坍落度是否符合商品混凝土小票技术要求,并做好坍落度测试记录。如遇不符合要求的,必须退回搅拌站,确保不能用在工程上。对混凝土初凝时间的要求为了保证混凝土浇筑不出现冷缝,施工过程中将根据现场实际情况和环境温度对商品混凝土搅拌站提出具体的初凝时间要求,为了保证混凝土浇筑不出现冷缝,要求商品混凝土初凝时间不得低于 10 小时,终凝时间不得大于 14 小时。还须根据季节变化和交通堵塞情况,进行适当的调整。对现场作业条件的要求6.5.2. 1 混凝土浇筑层段的模板、钢筋、预埋件及管线等全部安装完毕,经检查符合设备要求,并办完隐、预检手续。6. 5. 2. 2 模板内的杂物和钢筋上的油污等清理洁净,模板的缝隙和孔洞应堵严。浇筑混凝土用的架子及马道已支搭完毕,并经检验合格。根据施工方案对操作人员进行全面施工技术交底,混凝土浇灌申请书已被批准。6. 5. 2. 5 各专业已在混凝土会签单上签字。夜间施工配备好足够的夜间照明设备。现场运输道路畅通,满足浇筑施工的要求。混凝土运到现场,应符合浇筑前申请的坍落度,检查合格后方可使用,现场收料人员要仔细填写商品混凝土小票,详细记录每车混凝土进场...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

混凝土工程施工方案2

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
