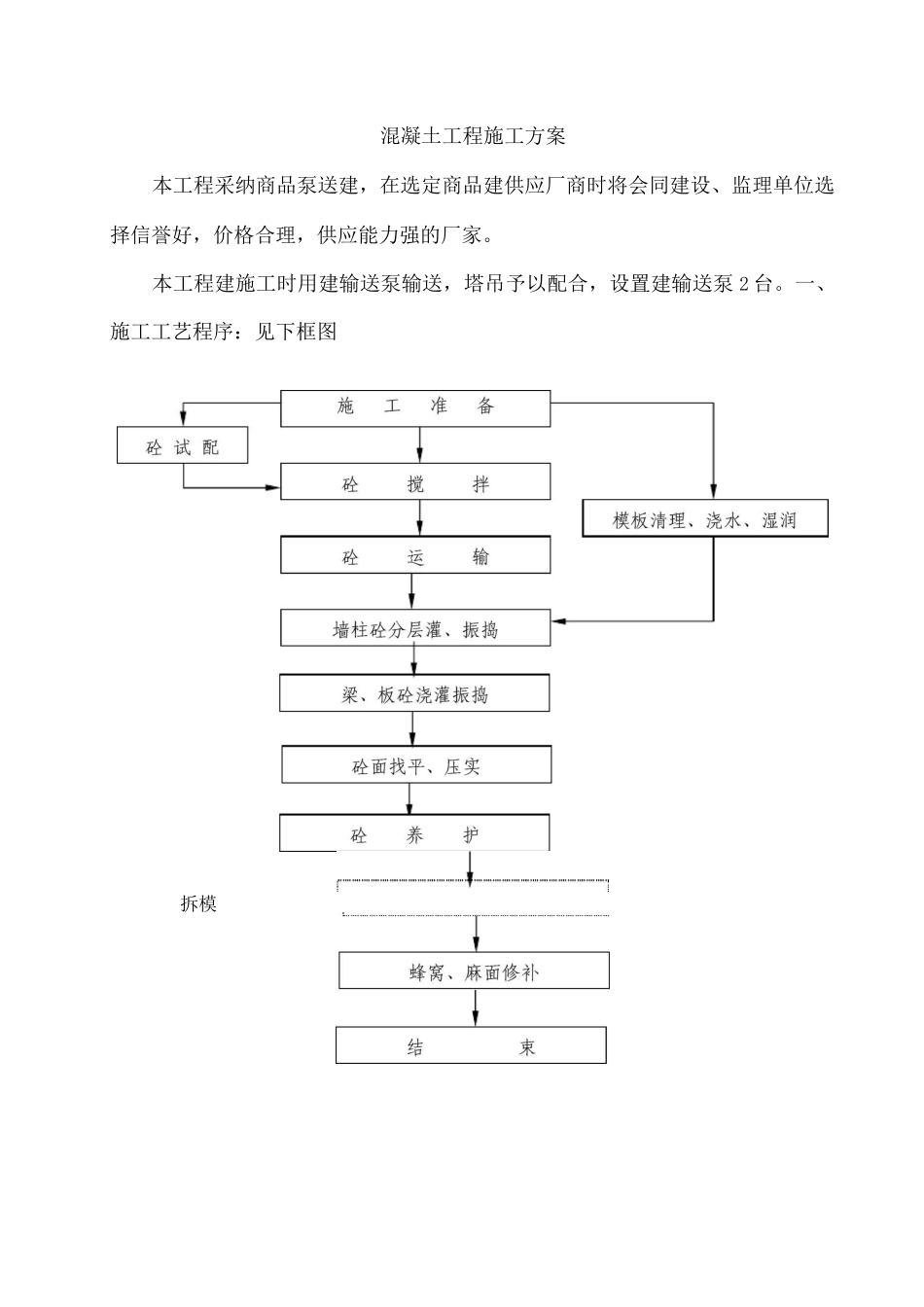

混凝土工程施工方案本工程采纳商品泵送建,在选定商品建供应厂商时将会同建设、监理单位选择信誉好,价格合理,供应能力强的厂家
本工程建施工时用建输送泵输送,塔吊予以配合,设置建输送泵 2 台
一、施工工艺程序:见下框图拆模工方法、配合比、安全措施、质量要求和施工缝设置等

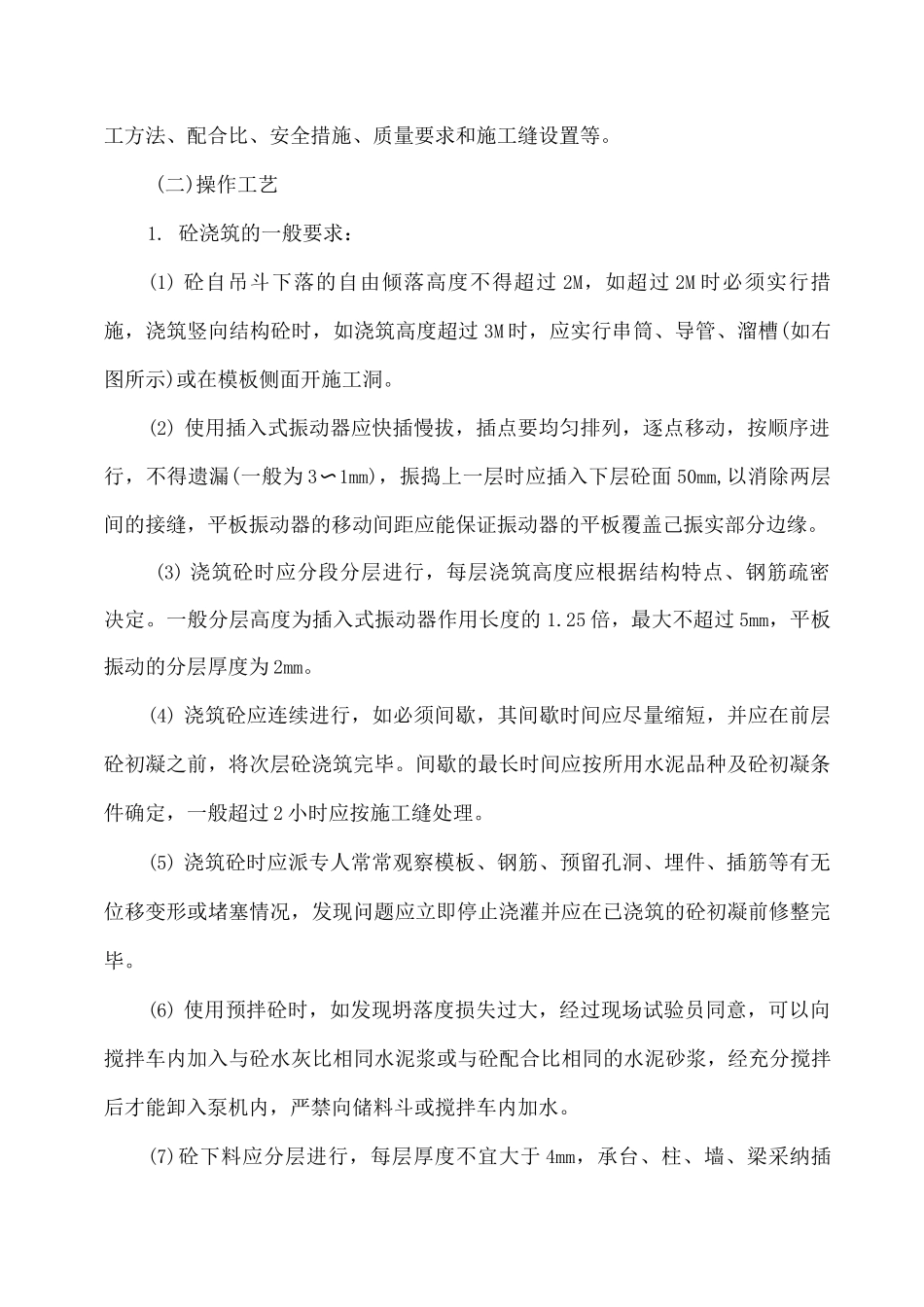

(二)操作工艺1
砼浇筑的一般要求:(1) 砼自吊斗下落的自由倾落高度不得超过 2M,如超过 2M 时必须实行措施,浇筑竖向结构砼时,如浇筑高度超过 3M 时,应实行串筒、导管、溜槽(如右图所示)或在模板侧面开施工洞
(2) 使用插入式振动器应快插慢拔,插点要均匀排列,逐点移动,按顺序进行,不得遗漏(一般为 3〜1mm),振捣上一层时应插入下层砼面 50mm,以消除两层间的接缝,平板振动器的移动间距应能保证振动器的平板覆盖己振实部分边缘
(3) 浇筑砼时应分段分层进行,每层浇筑高度应根据结构特点、钢筋疏密决定
一般分层高度为插入式振动器作用长度的 1
25 倍,最大不超过 5mm,平板振动的分层厚度为 2mm
(4) 浇筑砼应连续进行,如必须间歇,其间歇时间应尽量缩短,并应在前层砼初凝之前,将次层砼浇筑完毕
间歇的最长时间应按所用水泥品种及砼初凝条件确定,一般超过 2 小时应按施工缝处理
(5) 浇筑砼时应派专人常常观察模板、钢筋、预留孔洞、埋件、插筋等有无位移变形或堵塞情况,发现问题应立即停止浇灌并应在已浇筑的砼初凝前修整完毕
(6) 使用预拌砼时,如发现坍落度损失过大,经过现场试验员同意,可以向搅拌车内加入与砼水灰比相同水泥浆或与砼配合比相同的水泥砂浆,经充分搅拌后才能卸入泵机内,严禁向储料斗或搅拌车内加水
(7)砼下料应分层进行,每层厚度不宜大于 4mm,承台、柱、墙、梁采纳插入式振动棒振捣,振捣时要遵守快插慢拔的原则,平台板采纳平板式振动器振实

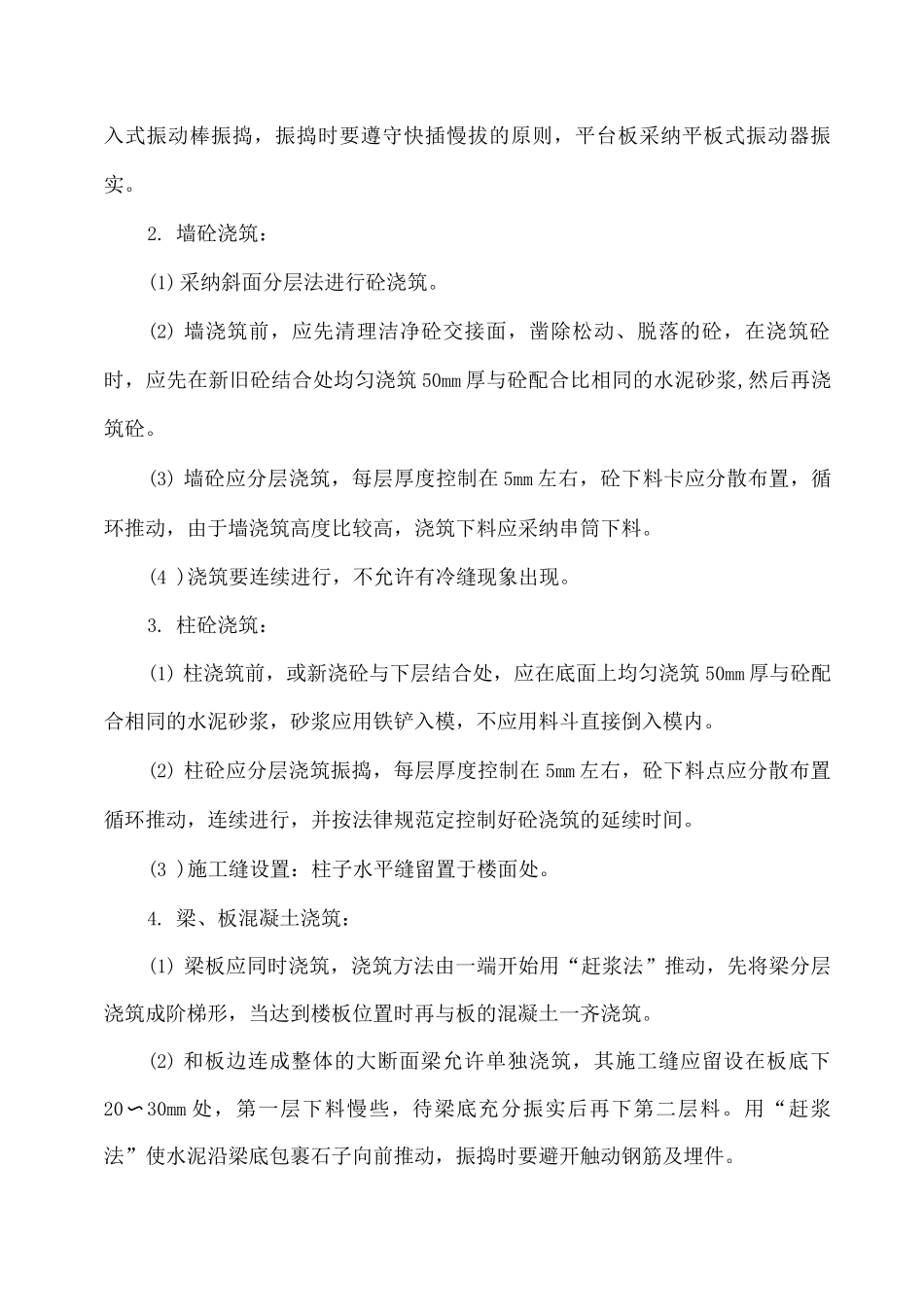

墙砼浇筑:(1)采纳斜面分层法进行砼浇筑
