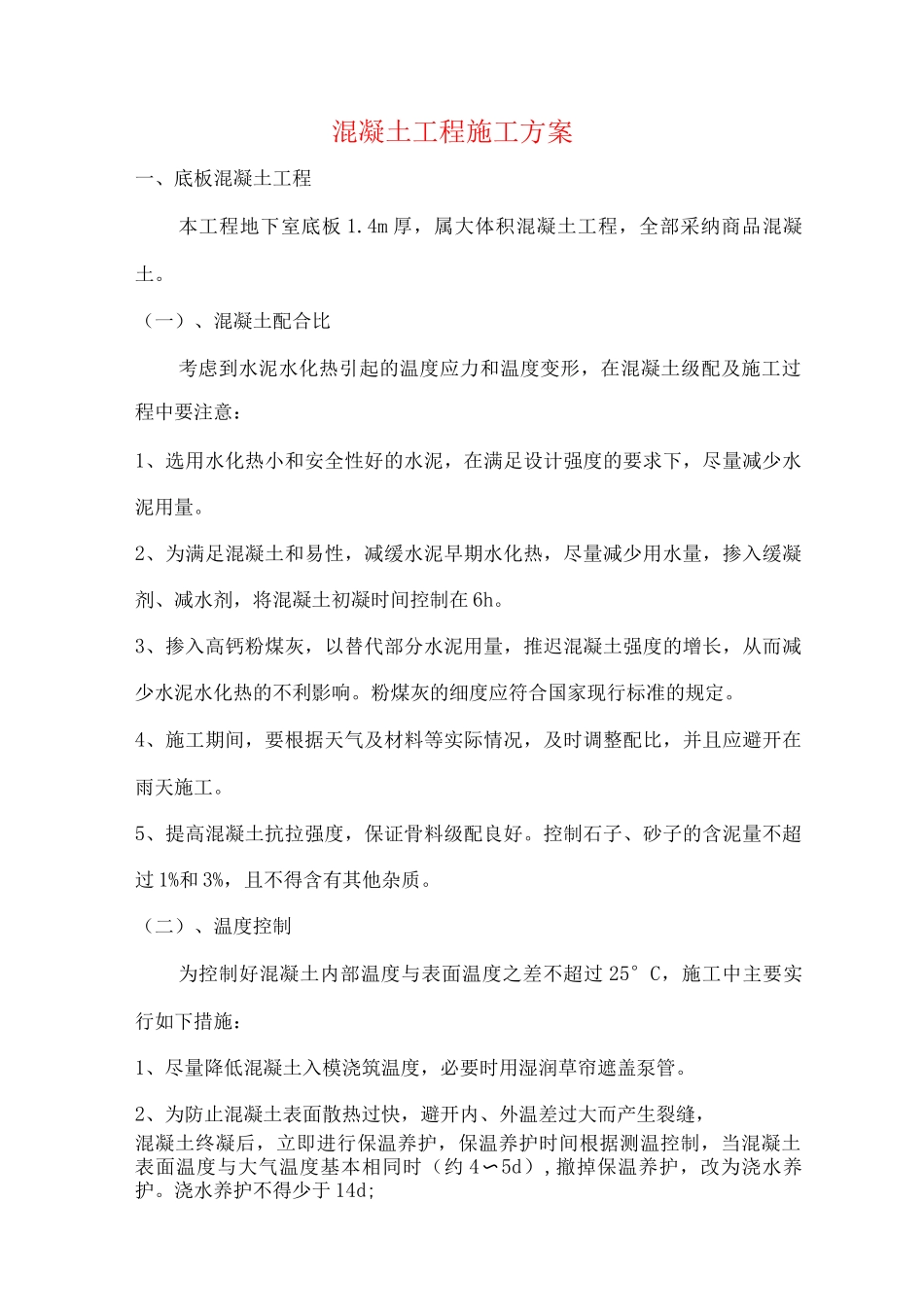

混凝土工程施工方案一、底板混凝土工程本工程地下室底板 1
4m 厚,属大体积混凝土工程,全部采纳商品混凝土
(一)、混凝土配合比考虑到水泥水化热引起的温度应力和温度变形,在混凝土级配及施工过程中要注意:1、选用水化热小和安全性好的水泥,在满足设计强度的要求下,尽量减少水泥用量
2、为满足混凝土和易性,减缓水泥早期水化热,尽量减少用水量,掺入缓凝剂、减水剂,将混凝土初凝时间控制在 6h
3、掺入高钙粉煤灰,以替代部分水泥用量,推迟混凝土强度的增长,从而减少水泥水化热的不利影响
粉煤灰的细度应符合国家现行标准的规定
4、施工期间,要根据天气及材料等实际情况,及时调整配比,并且应避开在雨天施工
5、提高混凝土抗拉强度,保证骨料级配良好
控制石子、砂子的含泥量不超过 1%和 3%,且不得含有其他杂质
(二)、温度控制为控制好混凝土内部温度与表面温度之差不超过 25°C,施工中主要实行如下措施:1、尽量降低混凝土入模浇筑温度,必要时用湿润草帘遮盖泵管
2、为防止混凝土表面散热过快,避开内、外温差过大而产生裂缝,混凝土终凝后,立即进行保温养护,保温养护时间根据测温控制,当混凝土表面温度与大气温度基本相同时(约 4〜5d),撤掉保温养护,改为浇水养护
浇水养护不得少于 14d;保湿保温养护措施:先铺一层塑料布,上面铺二层草帘子,根据温差来决定草帘子的增加量
如遇雨天必须在草垫子上再增加一层塑料布防雨,并做好排水措施
(三)、浇筑方案为防止冷缝出现,采纳泵送商品混凝土,施工时实行斜面分层、依次推动、整体浇筑的方法,即:“一个坡度,分层浇筑,循序渐进,一次到顶”,使每次叠合层面的浇注间隔时间不得大于 6h,小于混凝土的初凝时间
现场采纳 1 台地泵、1 台汽车泵,2 个溜槽相结合起来进行浇筑

要求施工队准备四组人,结合现场具体浇筑实际情况调动,要求一定确保每一下料混凝土能很好地覆盖上层已浇筑
