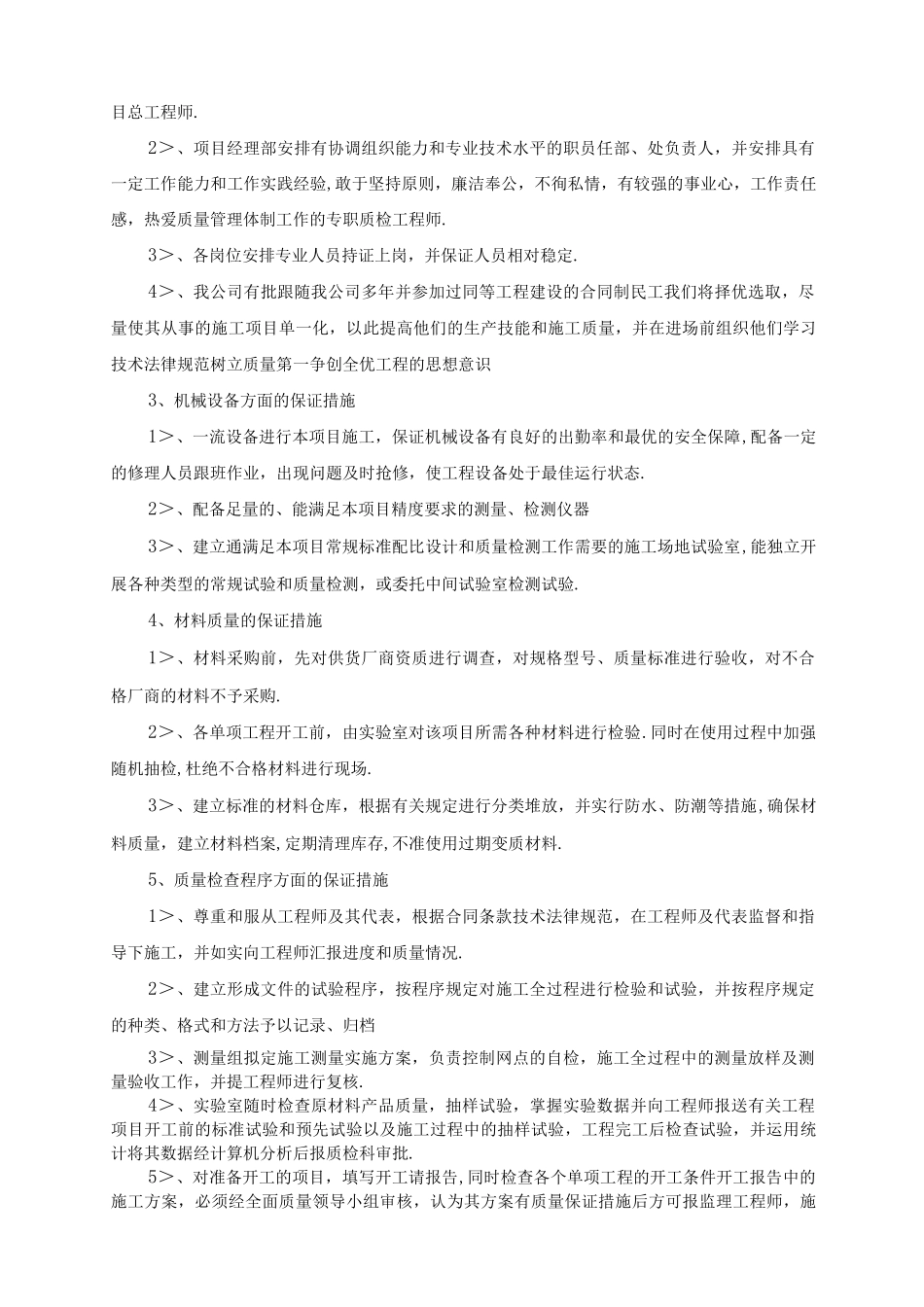

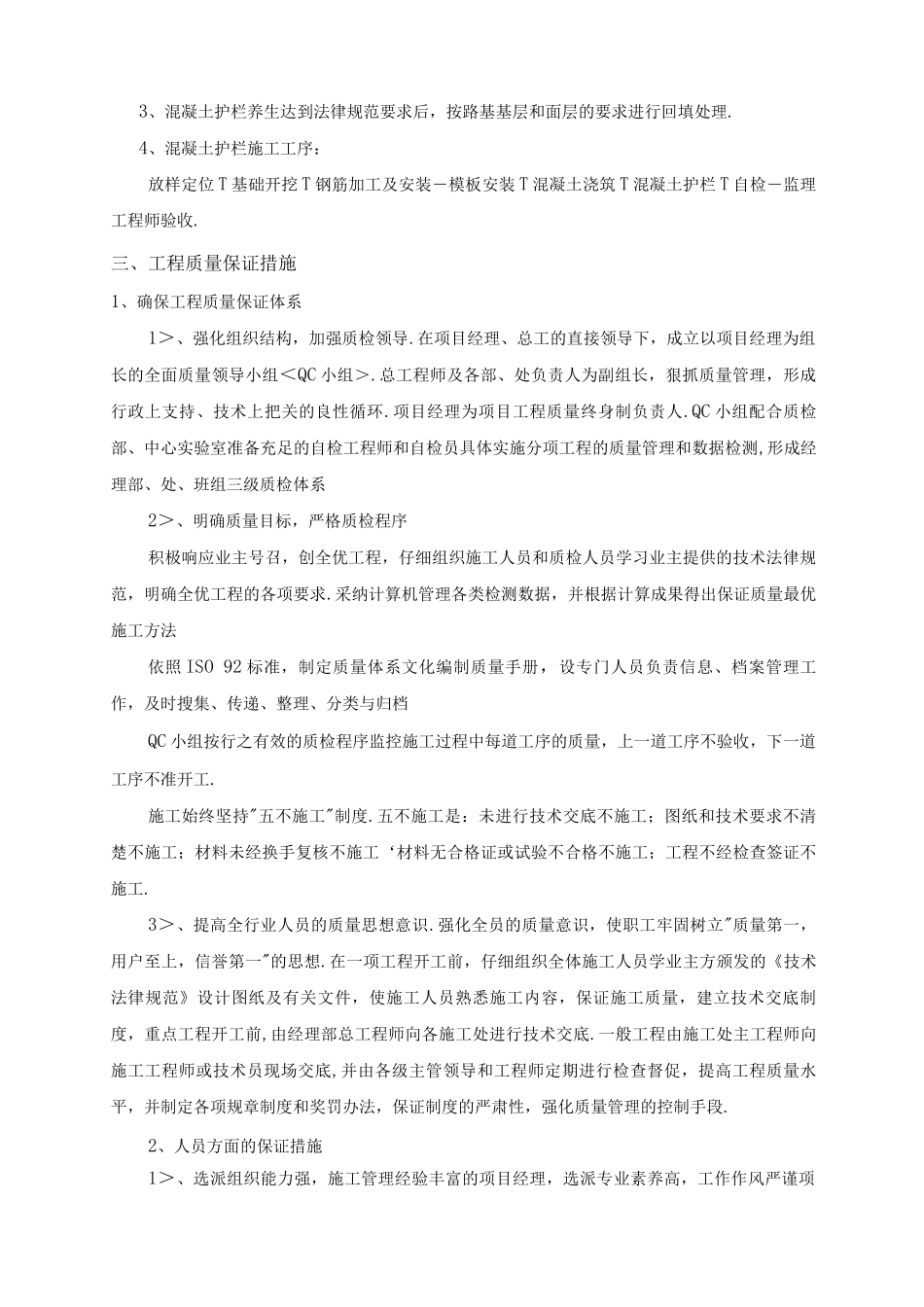

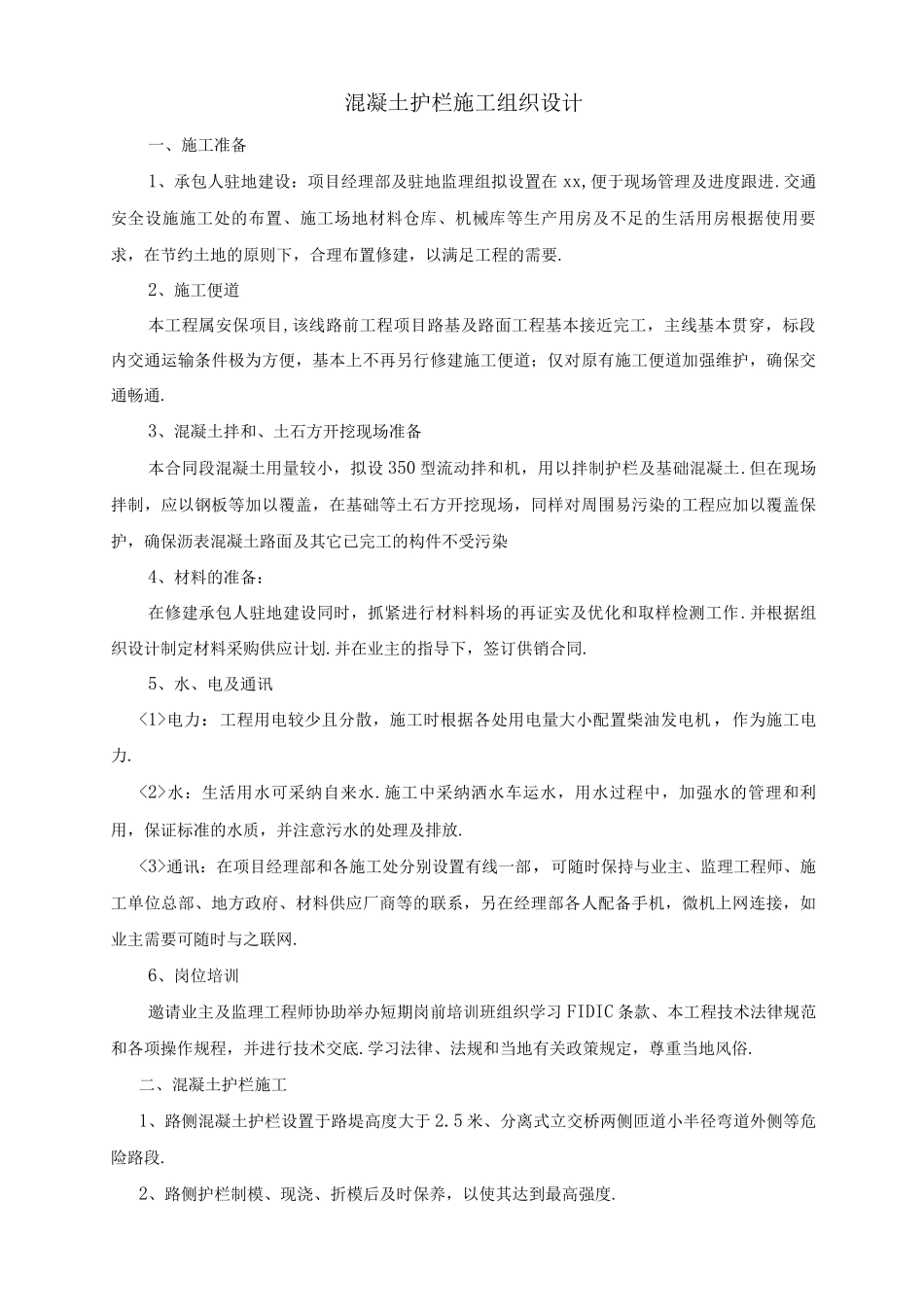

混凝土护栏施工组织设计一、施工准备1、承包人驻地建设:项目经理部及驻地监理组拟设置在 xx,便于现场管理及进度跟进.交通安全设施施工处的布置、施工场地材料仓库、机械库等生产用房及不足的生活用房根据使用要求,在节约土地的原则下,合理布置修建,以满足工程的需要.2、施工便道本工程属安保项目,该线路前工程项目路基及路面工程基本接近完工,主线基本贯穿,标段内交通运输条件极为方便,基本上不再另行修建施工便道;仅对原有施工便道加强维护,确保交通畅通.3、混凝土拌和、土石方开挖现场准备本合同段混凝土用量较小,拟设 350 型流动拌和机,用以拌制护栏及基础混凝土.但在现场拌制,应以钢板等加以覆盖,在基础等土石方开挖现场,同样对周围易污染的工程应加以覆盖保护,确保沥表混凝土路面及其它已完工的构件不受污染4、材料的准备:在修建承包人驻地建设同时,抓紧进行材料料场的再证实及优化和取样检测工作.并根据组织设计制定材料采购供应计划.并在业主的指导下,签订供销合同.5、水、电及通讯<1>电力:工程用电较少且分散,施工时根据各处用电量大小配置柴油发电机,作为施工电力.<2>水:生活用水可采纳自来水.施工中采纳洒水车运水,用水过程中,加强水的管理和利用,保证标准的水质,并注意污水的处理及排放.<3>通讯:在项目经理部和各施工处分别设置有线一部,可随时保持与业主、监理工程师、施工单位总部、地方政府、材料供应厂商等的联系,另在经理部各人配备手机,微机上网连接,如业主需要可随时与之联网.6、岗位培训邀请业主及监理工程师协助举办短期岗前培训班组织学习 FIDIC 条款、本工程技术法律规范和各项操作规程,并进行技术交底.学习法律、法规和当地有关政策规定,尊重当地风俗.二、混凝土护栏施工1、路侧混凝土护栏设置于路堤高度大于 2.5 米、分离式立交桥两侧匝道小半径弯道外侧等危险路段.2、路侧护栏制模、现浇、折模后及时保养,以使其达到最高强度.3、混凝土护栏养生达到法律规范要求后,按路基基层和面层的要求进行回填处理.4、混凝土护栏施工工序:放样定位 T 基础开挖 T 钢筋加工及安装―模板安装 T 混凝土浇筑 T 混凝土护栏 T 自检―监理工程师验收.三、工程质量保证措施1、确保工程质量保证体系1>、强化组织结构,加强质检领导.在项目经理、总工的直接领导下,成立以项目经理为组长的全面质量领导小组<QC 小组>.总工程师及各部、处负责人为副组长,狠抓质量管理,形成行政上支持...
