混凝土施工方案一、施工前准备工作1、基础工程坑内浮土、淤泥和杂物要清理洁净
2、柱、梁等模板内的木碎、杂物要清除洁净,模板缝隙应严密不漏浆
3、根据施工方案对班组进行全面施工技术交底包括作业内容、特点、数量、工期、施工方法、配合比、安全措施、质量要求和施工缝设置等
二、具体施工方案1、浇筑前应对模板浇水湿润,墙、柱模板的清扫应在清除杂物及积水后再封闭
2、浇筑砼时应分段分层进行,每层浇筑高度应根据结构特点、钢筋疏密决定
一般分层高度为插入式振动器作用部分长度的 1
25 倍,最大不超过 5mm
平板振动器的分层厚度为 2mm
3、使用插入式振动器应快插慢拔,插点要均匀排列,逐点移动,按顺序进行,不得遗漏,做到均匀振实
移动间距不大于振动棒作用半径的 1
5 倍(一般为 3-4mm)
振捣上一层时应插入下层面 50mm,以消除两层间的接缝
平板振动器的移动间距应能保证振动器的平板覆盖已振实部分边缘
4、浇筑砼应连续进行
如必须间歇,其间歇时间应尽量缩短,并应在前层砼初凝之前,将次层砼浇筑完毕
间歇的最长时间应按所用水泥品种及砼初凝条件确定一般超过 2 小时应按施工缝处理
5、浇筑砼时应派专人常常观察模板钢筋、预留孔洞、预埋件、插筋等有无位移变形或堵塞情况,发现问题应立即停止浇灌并应在浇筑的砼前修整完毕
6、柱、梁砼浇筑(1)柱、梁浇筑前,或新浇砼与下层砼结合处,应在底面上均匀浇筑 50mm 厚与砼配比相同的水泥砂浆
砂浆应用铁铲入模,不应用料直接倒入模内
(2)柱、梁砼应分层浇筑振捣,每层浇筑厚度控制在 5mm 左右
砼下料点应分散布置循环推动,连续进行
7、板、楼梯砼浇筑(1)楼梯段砼自下而上浇筑
先振实底板砼,达到踏步位置与踏步砼一起浇筑,不断连续向上推动,并随时用木抹子(木磨板)将踏步上表面抹平
(2)楼梯段砼宜连续浇筑完成

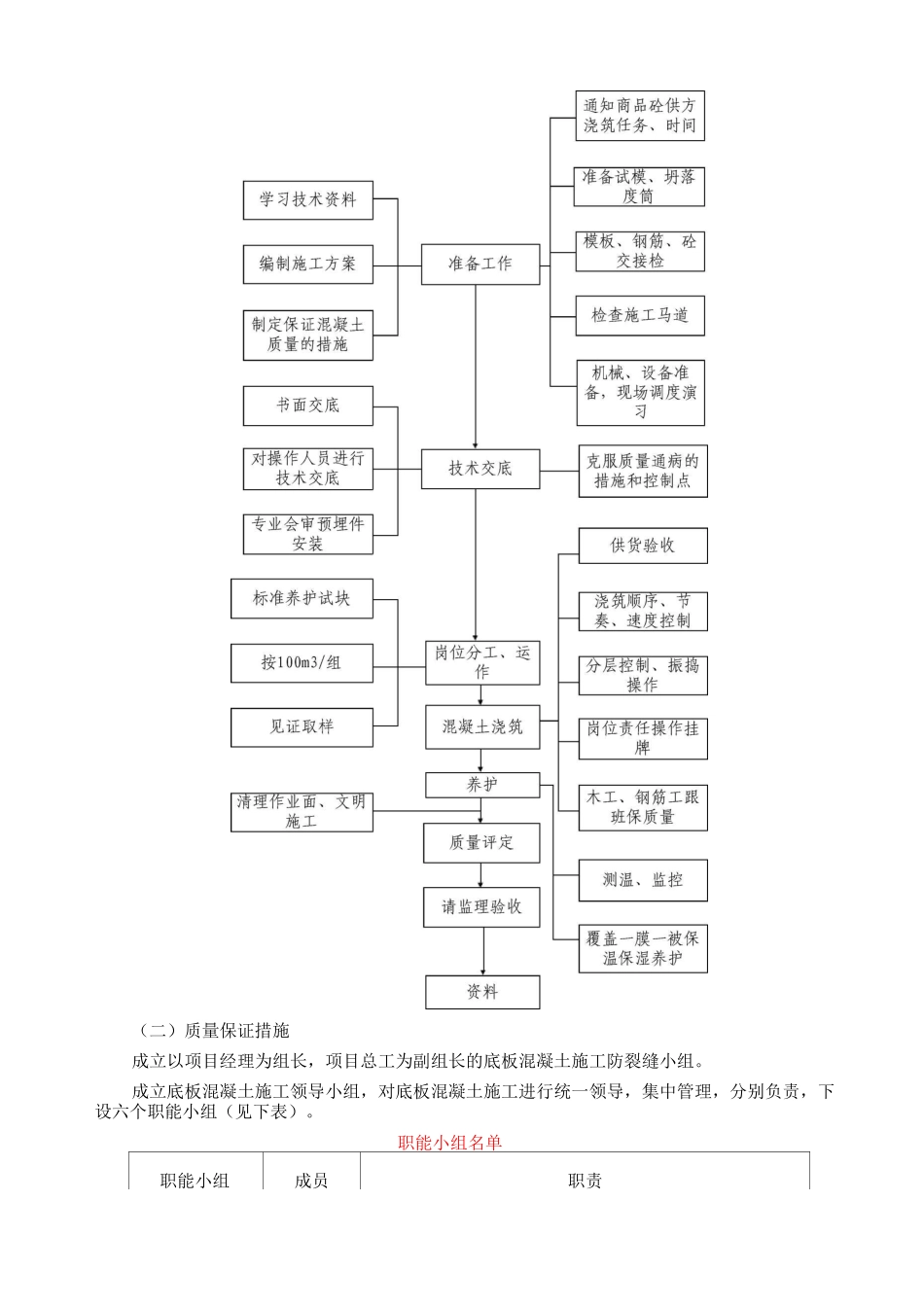

(3)板浇筑的虚铺厚度应略大于板厚,用平板振
