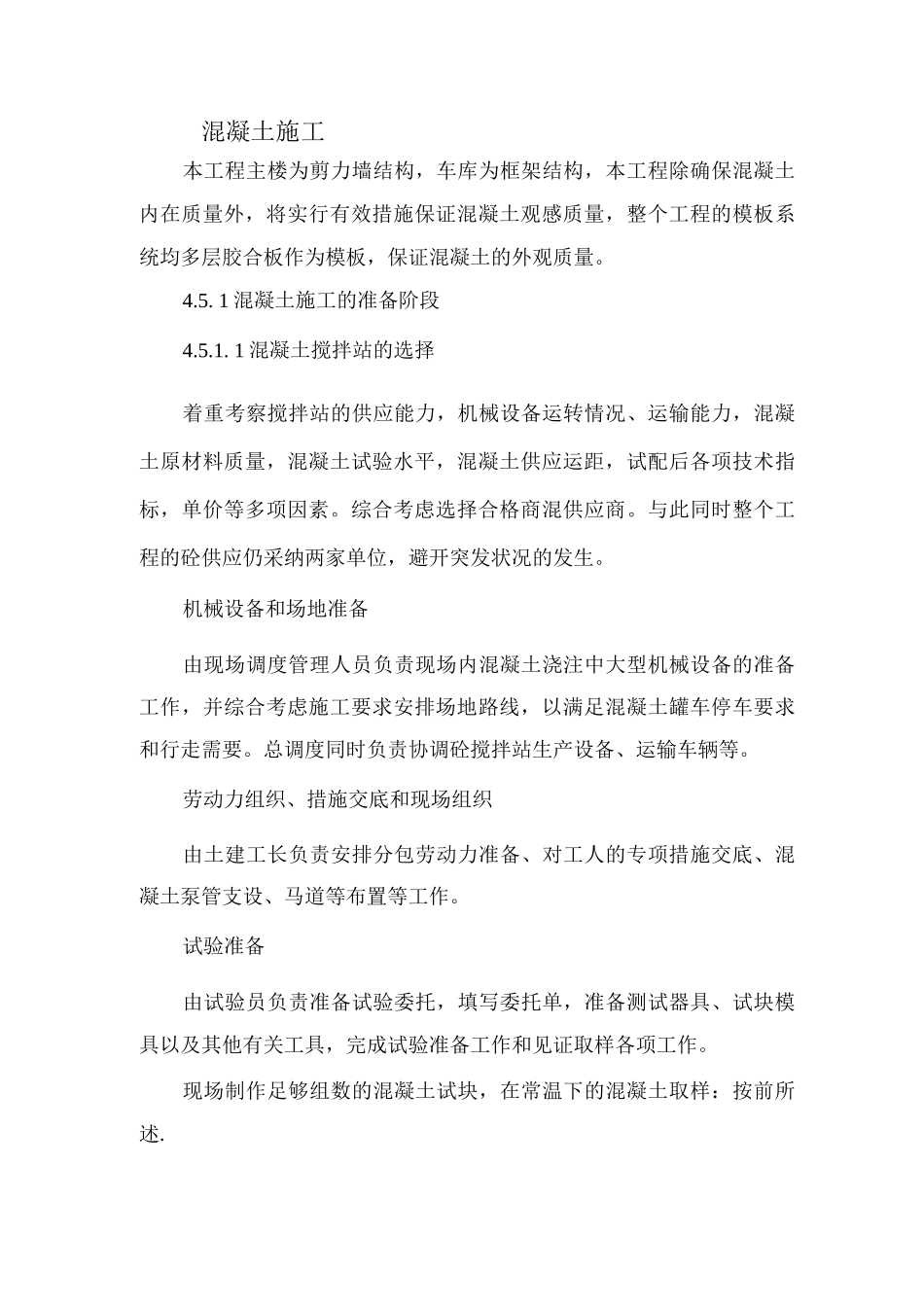

混凝土施工本工程主楼为剪力墙结构,车库为框架结构,本工程除确保混凝土内在质量外,将实行有效措施保证混凝土观感质量,整个工程的模板系统均多层胶合板作为模板,保证混凝土的外观质量
1 混凝土施工的准备阶段4
1 混凝土搅拌站的选择着重考察搅拌站的供应能力,机械设备运转情况、运输能力,混凝土原材料质量,混凝土试验水平,混凝土供应运距,试配后各项技术指标,单价等多项因素
综合考虑选择合格商混供应商
与此同时整个工程的砼供应仍采纳两家单位,避开突发状况的发生
机械设备和场地准备由现场调度管理人员负责现场内混凝土浇注中大型机械设备的准备工作,并综合考虑施工要求安排场地路线,以满足混凝土罐车停车要求和行走需要
总调度同时负责协调砼搅拌站生产设备、运输车辆等
劳动力组织、措施交底和现场组织由土建工长负责安排分包劳动力准备、对工人的专项措施交底、混凝土泵管支设、马道等布置等工作
试验准备由试验员负责准备试验委托,填写委托单,准备测试器具、试块模具以及其他有关工具,完成试验准备工作和见证取样各项工作
现场制作足够组数的混凝土试块,在常温下的混凝土取样:按前所述
冬期施工混凝土取样执行《冬施方案》规定的取样方法

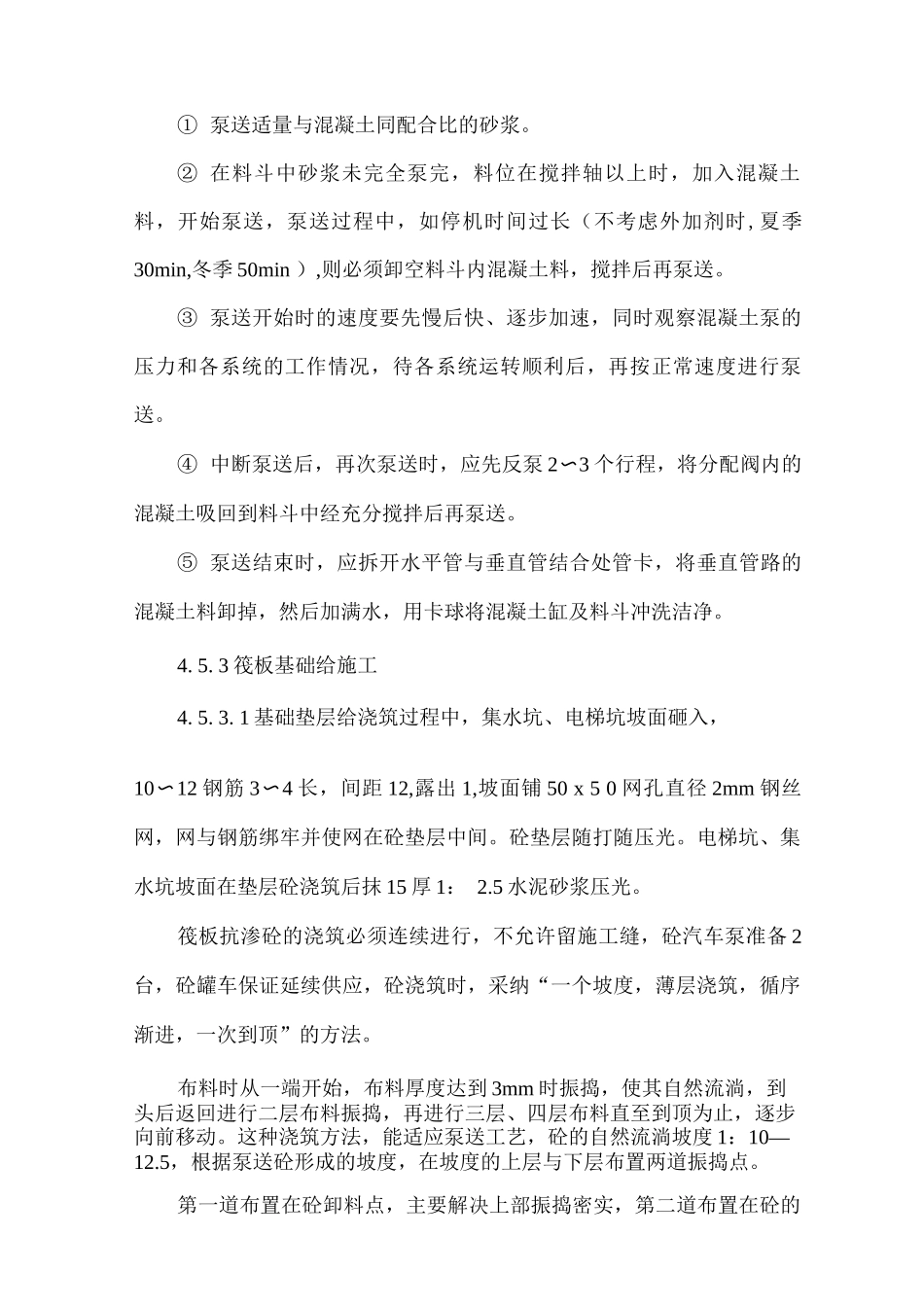

① 泵送适量与混凝土同配合比的砂浆
② 在料斗中砂浆未完全泵完,料位在搅拌轴以上时,加入混凝土料,开始泵送,泵送过程中,如停机时间过长(不考虑外加剂时,夏季30min,冬季 50min ),则必须卸空料斗内混凝土料,搅拌后再泵送
③ 泵送开始时的速度要先慢后快、逐步加速,同时观察混凝土泵的压力和各系统的工作情况,待各系统运转顺利后,再按正常速度进行泵送
④ 中断泵送后,再次泵送时,应先反泵 2〜3 个行程,将分配阀内的混凝土吸回到料斗中经充分搅拌后再泵送
⑤ 泵送结束时,应拆开水平管与垂直管结合处管卡,将垂直管路的混凝土料卸掉,然后加满水,用卡球将混凝土缸及料斗冲洗洁
