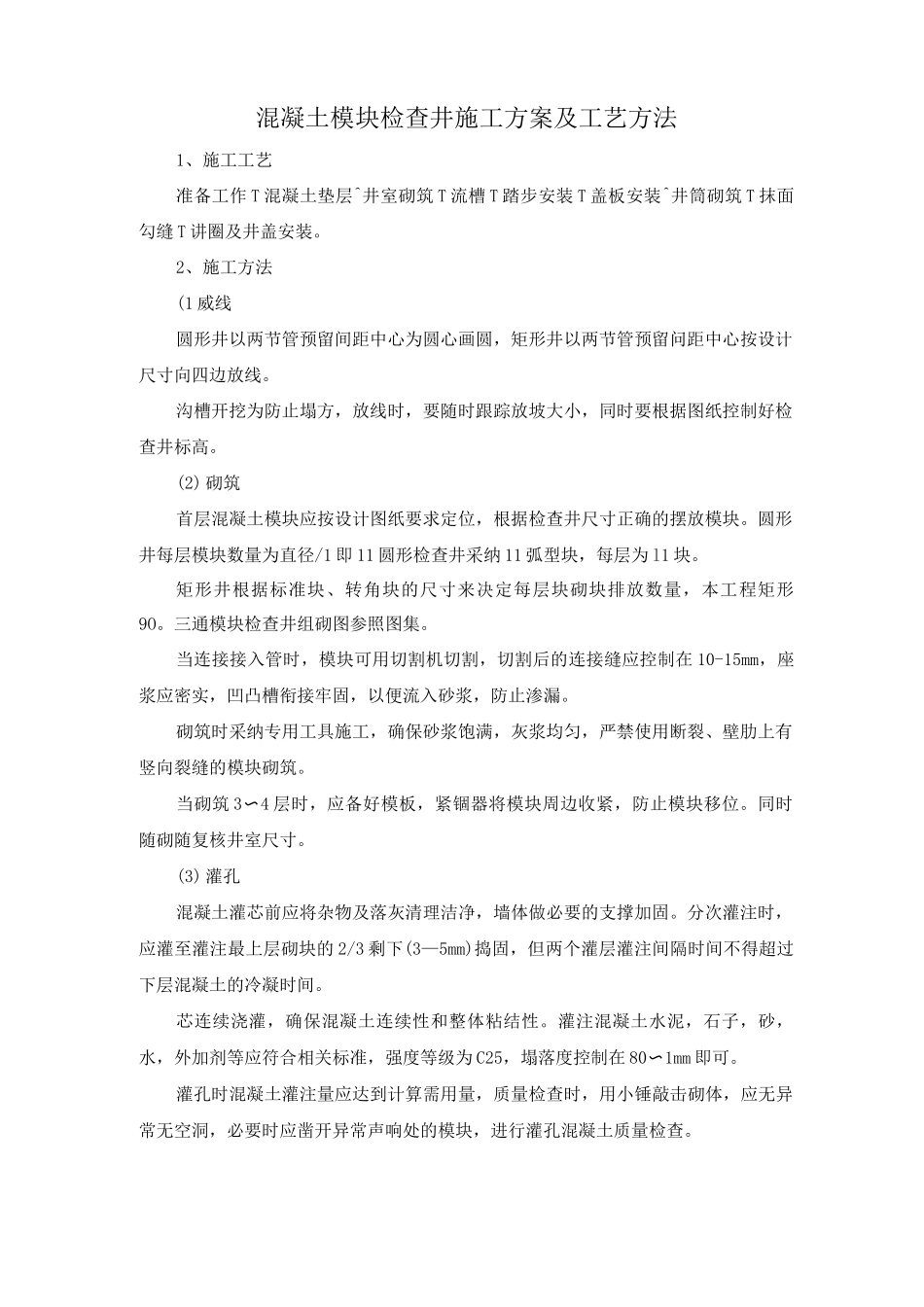

混凝土模块检查井施工方案及工艺方法1、施工工艺准备工作 T 混凝土垫层^井室砌筑 T 流槽 T 踏步安装 T 盖板安装^井筒砌筑 T 抹面勾缝 T 讲圈及井盖安装
2、施工方法(1 威线圆形井以两节管预留间距中心为圆心画圆,矩形井以两节管预留问距中心按设计尺寸向四边放线
沟槽开挖为防止塌方,放线时,要随时跟踪放坡大小,同时要根据图纸控制好检查井标高
(2) 砌筑首层混凝土模块应按设计图纸要求定位,根据检查井尺寸正确的摆放模块
圆形井每层模块数量为直径/1 即 11 圆形检查井采纳 11 弧型块,每层为 l1 块
矩形井根据标准块、转角块的尺寸来决定每层块砌块排放数量,本工程矩形9O
三通模块检查井组砌图参照图集
当连接接入管时,模块可用切割机切割,切割后的连接缝应控制在 10-15mm,座浆应密实,凹凸槽衔接牢固,以便流入砂浆,防止渗漏
砌筑时采纳专用工具施工,确保砂浆饱满,灰浆均匀,严禁使用断裂、壁肋上有竖向裂缝的模块砌筑
当砌筑 3〜4 层时,应备好模板,紧锢器将模块周边收紧,防止模块移位
同时随砌随复核井室尺寸
(3) 灌孔混凝土灌芯前应将杂物及落灰清理洁净,墙体做必要的支撑加固
分次灌注时,应灌至灌注最上层砌块的 2/3 剩下(3—5mm)捣固,但两个灌层灌注间隔时间不得超过下层混凝土的冷凝时间
芯连续浇灌,确保混凝土连续性和整体粘结性
灌注混凝土水泥,石子,砂,水,外加剂等应符合相关标准,强度等级为 C25,塌落度控制在 80〜1mm 即可
灌孔时混凝土灌注量应达到计算需用量,质量检查时,用小锤敲击砌体,应无异常无空洞,必要时应凿开异常声响处的模块,进行灌孔混凝土质量检查

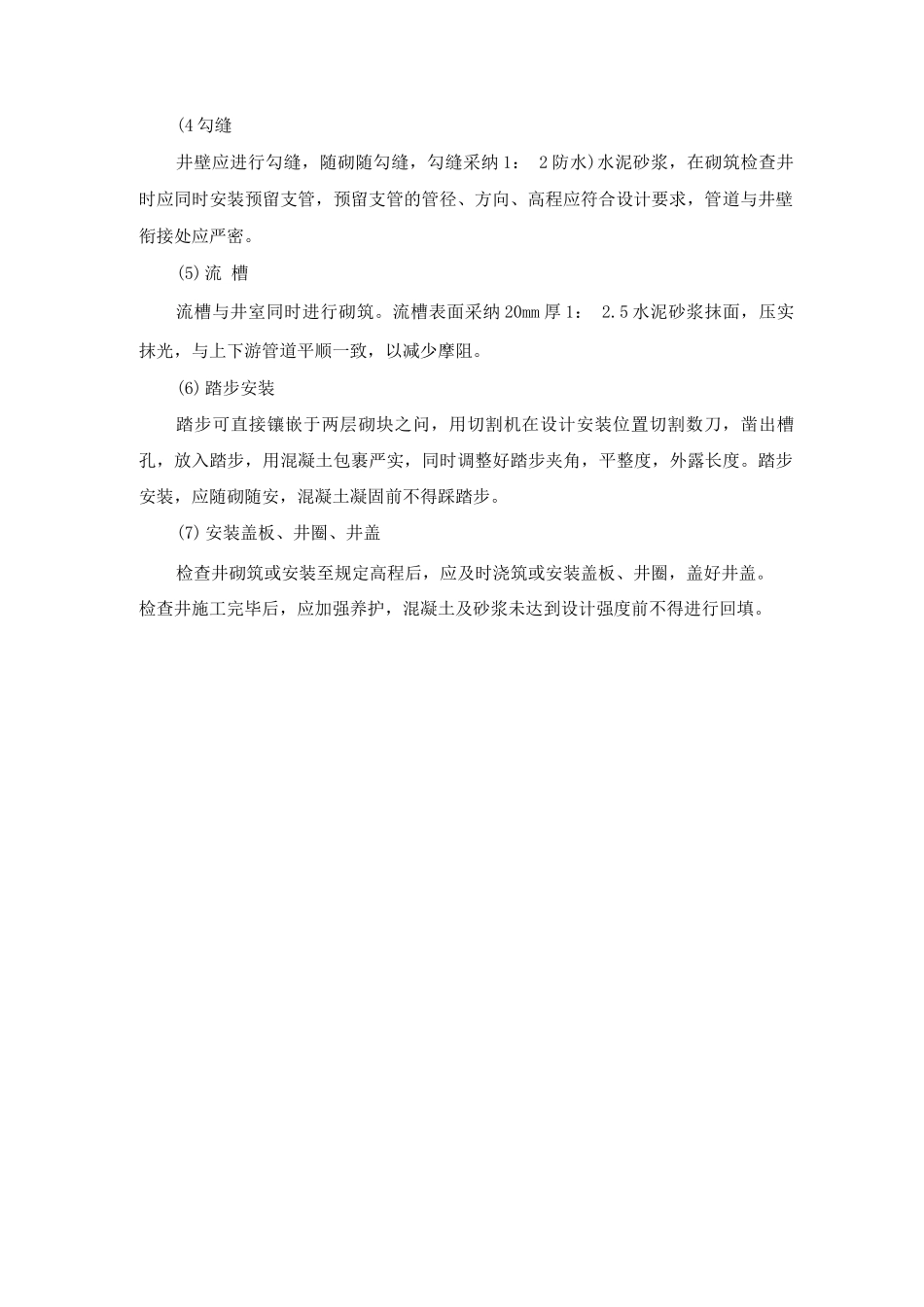

(4 勾缝井壁应进行勾缝,随砌随勾缝,勾缝采纳 1: 2 防水)水泥砂浆,在砌筑检查井时应同时安装预留支管,预留支管的管径、方向、高程应符合设计要求,管道与井壁衔接处应严密
(5)流 槽流槽与井
