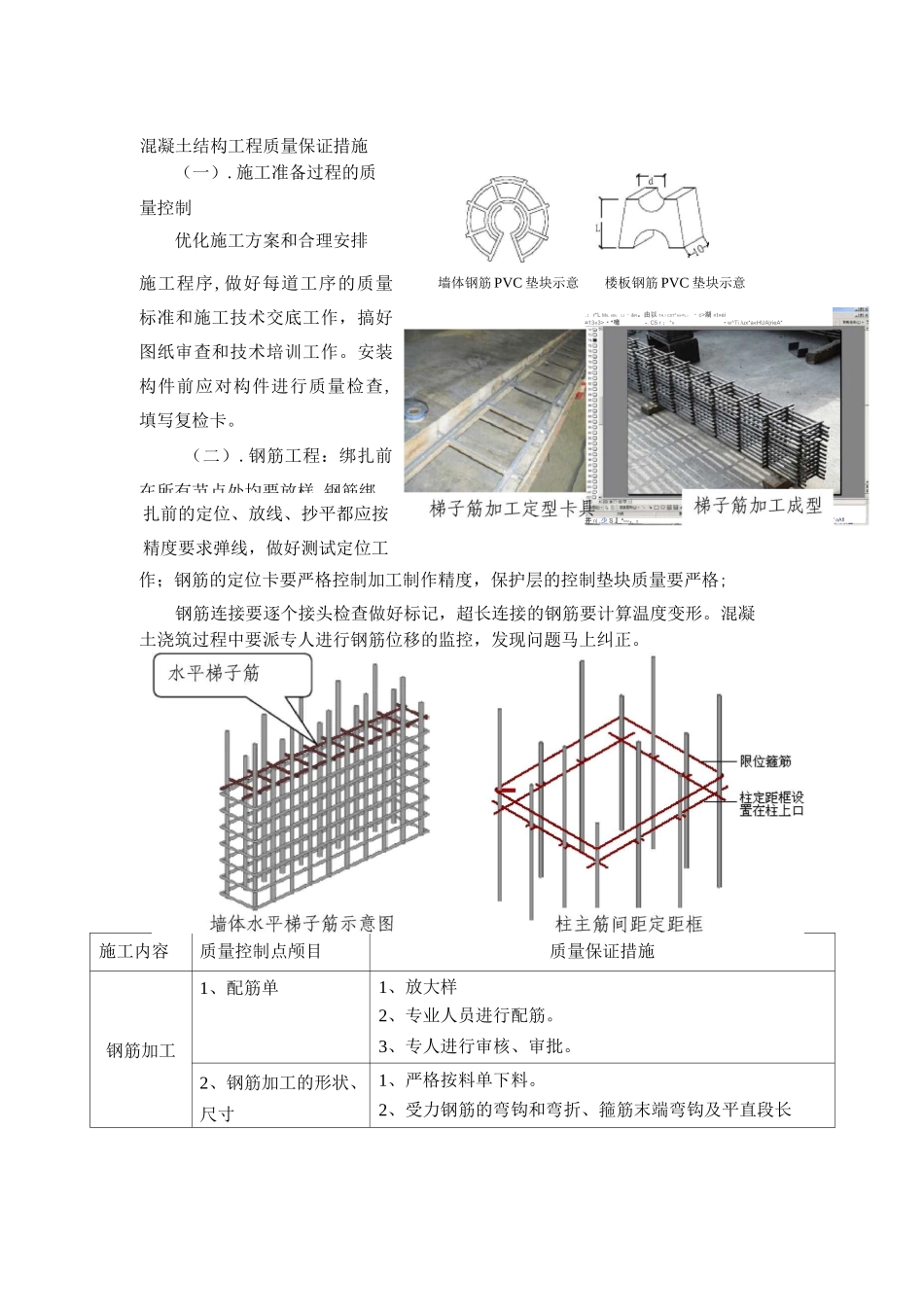

混凝土结构工程质量保证措施作;钢筋的定位卡要严格控制加工制作精度,保护层的控制垫块质量要严格;钢筋连接要逐个接头检查做好标记,超长连接的钢筋要计算温度变形。混凝施工内容质量控制点颅目质量保证措施钢筋加工1、配筋单1、放大样2、专业人员进行配筋。3、专人进行审核、审批。2、钢筋加工的形状、尺寸1、严格按料单下料。2、受力钢筋的弯钩和弯折、箍筋末端弯钩及平直段长(一).施工准备过程的质量控制优化施工方案和合理安排施工程序,做好每道工序的质量标准和施工技术交底工作,搞好图纸审查和技术培训工作。安装构件前应对构件进行质量检查,填写复检卡。(二).钢筋工程:绑扎前在所有节点处均要放样,钢筋绑扎前的定位、放线、抄平都应按精度要求弹线,做好测试定位工楼板钢筋 PVC 垫块示意图并 n| .少 S 』 *— ,: .:r*L MIL «B:LI ・&R。由以 TA I CXT*»»>L,・c>湖 «t»ei=13«3>・*噫-. C5 r ;*«• w^Ti /ux*a«HUA|rieA*墙体钢筋 PVC 垫块示意图' oAfl土浇筑过程中要派专人进行钢筋位移的监控,发现问题马上纠正。度等符合法律规范和设计要求。3、制作钢筋加工定型卡具。4、用钢尺检查,并加强过程控制。3、直螺纹1、操作工人经过技术培训,持证上岗。2、控制丝头的长度。3、加工丝头的牙形、螺纹与连接套的牙形、螺距一致。墙、柱钢筋绑扎1、墙、柱钢筋位置、间距1、测放水平和标高控制线。2、使用竖向和水平梯子筋(控制墙筋位置)。3、使用定距框(控制柱筋位置)。4、制作皮数杆(控制钢筋竖向间距)。2、钢筋保护层厚度使用塑料垫块3、墙柱钢筋接头(绑扎及直螺纹)1、接头错开距离及锚固长度满足设计及法律规范要求。2、直螺纹连接时,所连钢筋规格必须与套筒规格一致,钢筋和套筒的丝扣应洁净、完好无损。3、经拧紧后的滚压直螺纹接头应作出标记,单边外露丝扣长度不应超过 2P(P 为螺距)。4、墙、柱钢筋绑扎扣朝向绑扎丝扣必须全部向墙、柱中心线弯折。5、柱箍筋的加密范围 1、加密区的高度》柱净高的 1/6 且》5 mm。2、每个柱均用钢尺检查。6、墙、柱起步钢筋的位置1、墙体水平钢筋、柱子箍筋从楼板砼表面对上 50mm。2、随施工随检查。7、配合机电留洞,杜绝随意切割钢筋。1、绘制结构预留、预埋留洞图,细化配筋,施工中严禁随意切割。2、大于 2mm 的墙洞钢筋必须一次配筋一次下料施工完成。8、温度伸缩缝处钢筋的保护地下室外墙外侧放置 1 厚混凝土预制板,内侧用多层板...
