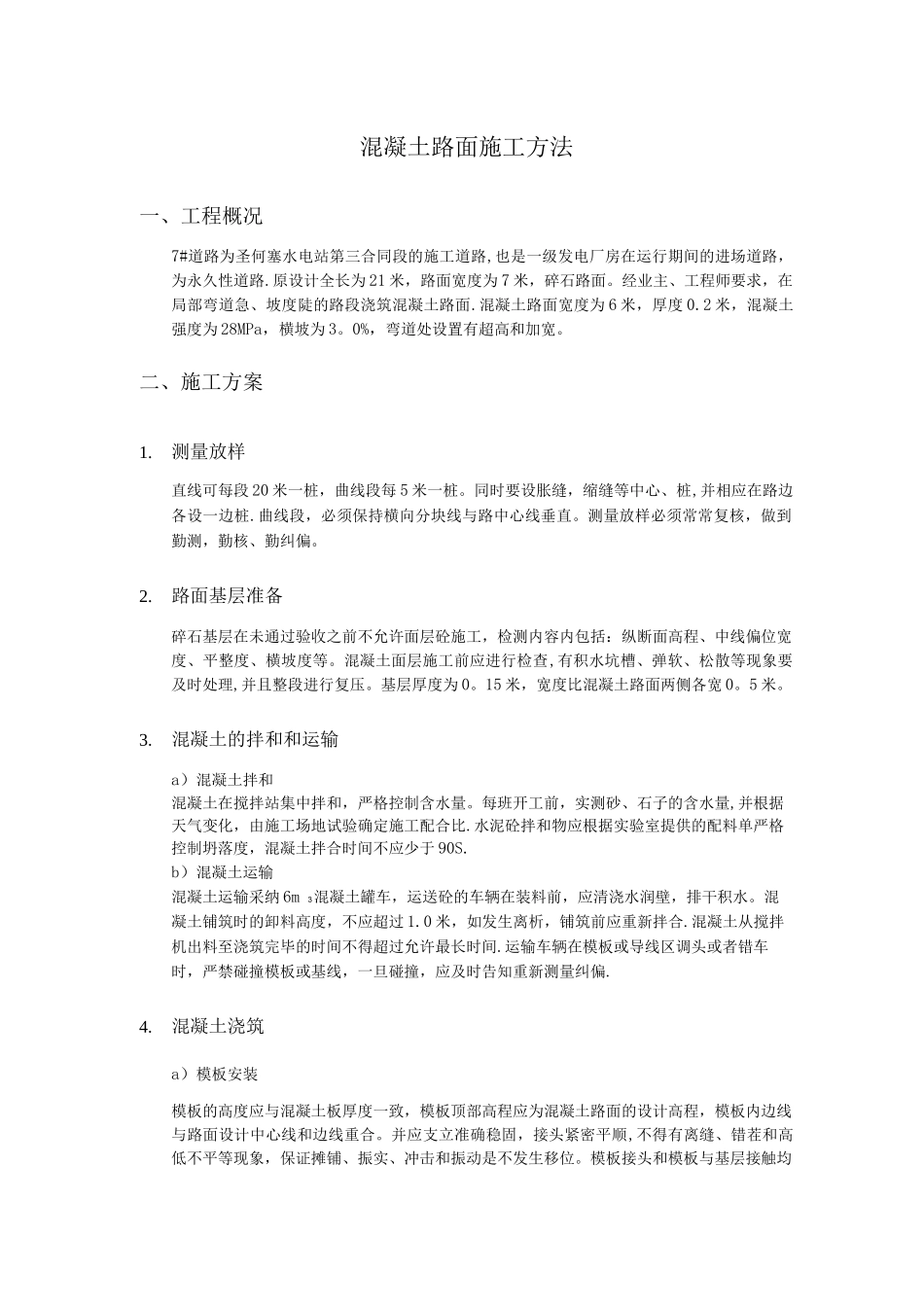

混凝土路面施工方法一、工程概况7#道路为圣何塞水电站第三合同段的施工道路,也是一级发电厂房在运行期间的进场道路,为永久性道路
原设计全长为 21 米,路面宽度为 7 米,碎石路面
经业主、工程师要求,在局部弯道急、坡度陡的路段浇筑混凝土路面
混凝土路面宽度为 6 米,厚度 0
2 米,混凝土强度为 28MPa,横坡为 3
0%,弯道处设置有超高和加宽
二、施工方案1
测量放样直线可每段 20 米一桩,曲线段每 5 米一桩
同时要设胀缝,缩缝等中心、桩,并相应在路边各设一边桩
曲线段,必须保持横向分块线与路中心线垂直
测量放样必须常常复核,做到勤测,勤核、勤纠偏
路面基层准备碎石基层在未通过验收之前不允许面层砼施工,检测内容内包括:纵断面高程、中线偏位宽度、平整度、横坡度等
混凝土面层施工前应进行检查,有积水坑槽、弹软、松散等现象要及时处理,并且整段进行复压
基层厚度为 0
15 米,宽度比混凝土路面两侧各宽 0

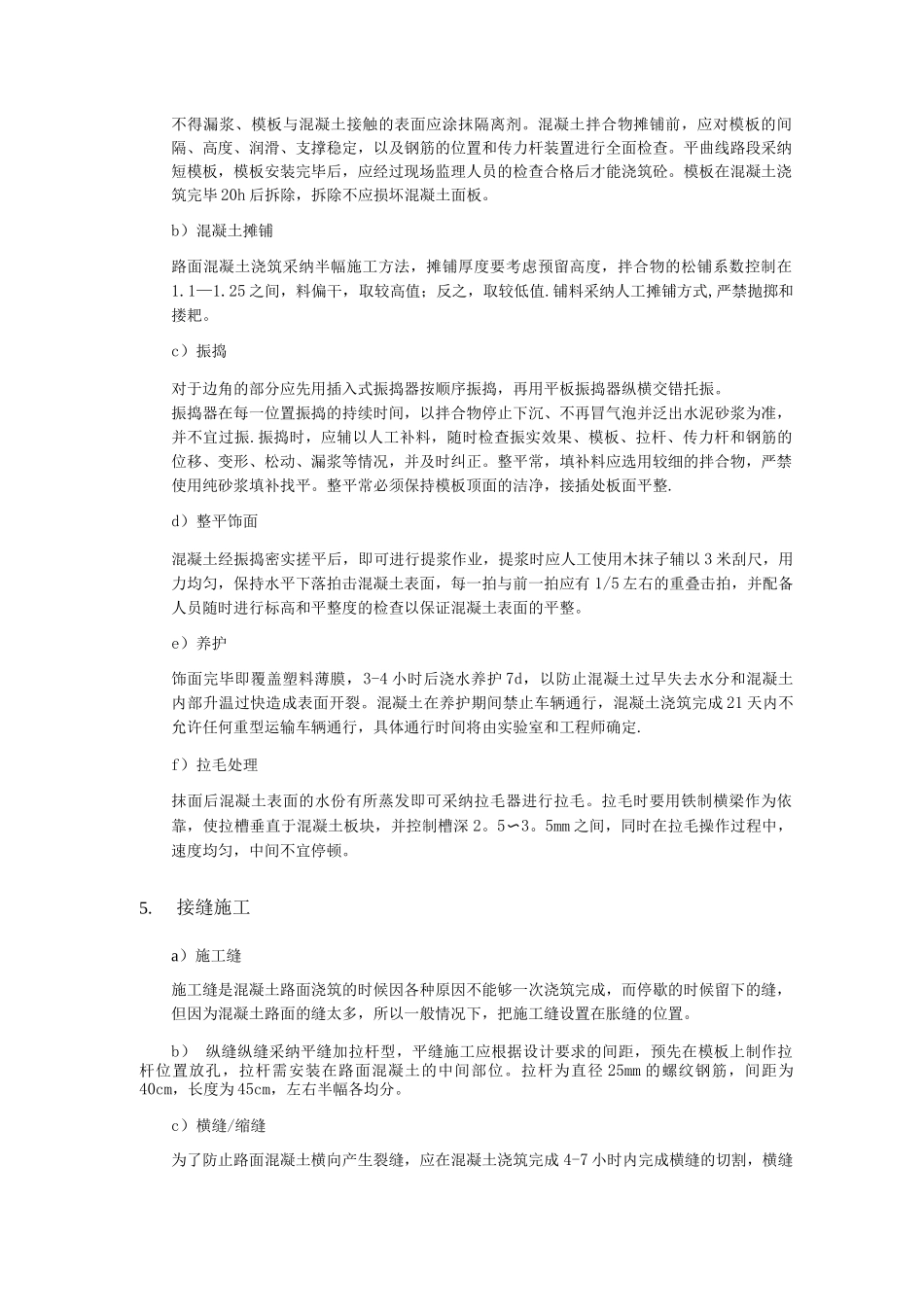

混凝土的拌和和运输a)混凝土拌和混凝土在搅拌站集中拌和,严格控制含水量
每班开工前,实测砂、石子的含水量,并根据天气变化,由施工场地试验确定施工配合比
水泥砼拌和物应根据实验室提供的配料单严格控制坍落度,混凝土拌合时间不应少于 90S
b)混凝土运输混凝土运输采纳 6m 3混凝土罐车,运送砼的车辆在装料前,应清浇水润壁,排干积水
混凝土铺筑时的卸料高度,不应超过 1
0 米,如发生离析,铺筑前应重新拌合
混凝土从搅拌机出料至浇筑完毕的时间不得超过允许最长时间
运输车辆在模板或导线区调头或者错车时,严禁碰撞模板或基线,一旦碰撞,应及时告知重新测量纠偏

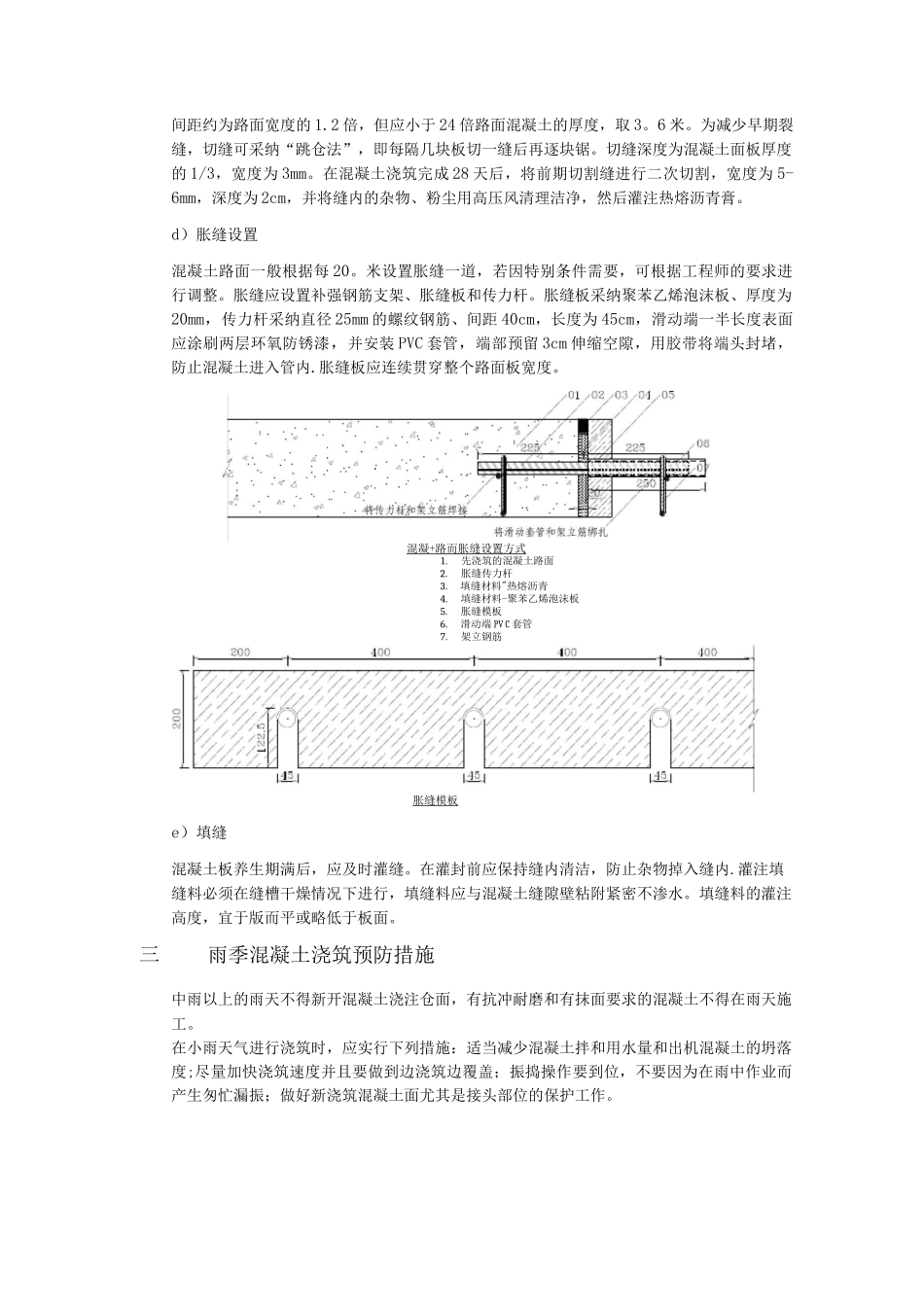

混凝土浇筑a)模板安装模板的高度应与混凝土板厚度一致,模板顶部高程应为混凝土路面的设计高程,模板内边线与路面设计中心线和边线重合
并应支立准确稳固,接头紧密平顺,不得有离缝、错茬和高低不平等现象,保证
