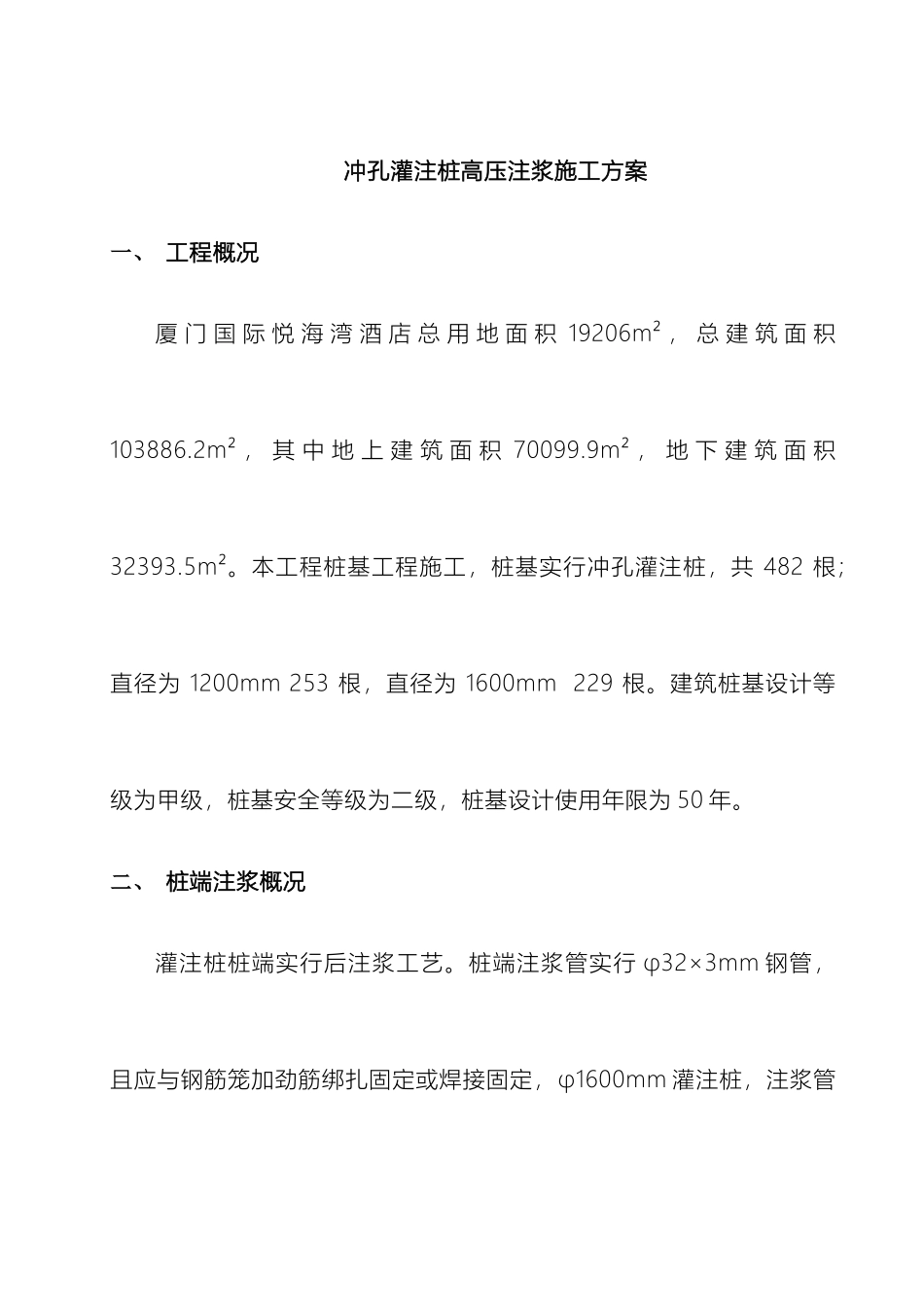

灌注桩桩后注浆浆施工方案厦门国际悦海湾酒店桩基工程冲孔灌注桩高压注浆施工方案编制单位名称:厦门中宸集团有限企业悦海湾桩基工程项目部 编制日期: 7 月冲孔灌注桩高压注浆施工方案一、 工程概况厦 门 国 际 悦 海 湾 酒 店 总 用 地 面 积 19206m² , 总 建 筑 面 积103886
2m² , 其 中 地 上 建 筑 面 积 70099
9m² , 地 下 建 筑 面 积32393
本工程桩基工程施工,桩基实行冲孔灌注桩,共 482 根;直径为 1200mm 253 根,直径为 1600mm 229 根
建筑桩基设计等级为甲级,桩基安全等级为二级,桩基设计使用年限为 50 年
二、 桩端注浆概况灌注桩桩端实行后注浆工艺
桩端注浆管实行 φ32×3mm 钢管,且应与钢筋笼加劲筋绑扎固定或焊接固定,φ1600mm 灌注桩,注浆管在桩底 3m 范围间隔 0
25m 螺旋钻 6mm 注浆孔,φ1200mm 灌注桩,注浆管在桩底 5m 范围间隔 0
25m 螺旋钻 6mm 注浆孔,节与节之间实行螺纹接头连接
注浆导管数量:φ1600mm 灌注桩沿钢筋笼圆周对称设置 3 根;φ1200mm 灌注桩沿钢筋笼圆周对称设置 2 根
三、 桩后注浆施工工艺将注浆管固定在钢筋笼上,出浆口实行单向截流阀并伸出钢筋笼底部 20cm
该工艺因为实行单向截流阀作为出浆口,进行桩身混凝土浇筑时浆液不会灌入阀内,注浆时浆液不会回流,注浆成功率达 97%以上,且压力相对稳定,注浆效果显著
所以通常应实行此种工艺
工艺流程图以下: 钻进成孔清孔安放带注浆管钢筋笼灌注水下混凝土压水试验将注浆口冲开桩后注浆注浆设备安装、调试注浆材料准备后注浆验收注浆管制作、安装混凝土灌注12h~24h 后桩基砼强度达成 100% 以上,完成检桩3
1 工艺关键点⑴ 注浆管制作桩端注浆管端部花管通常按梅花型设置
