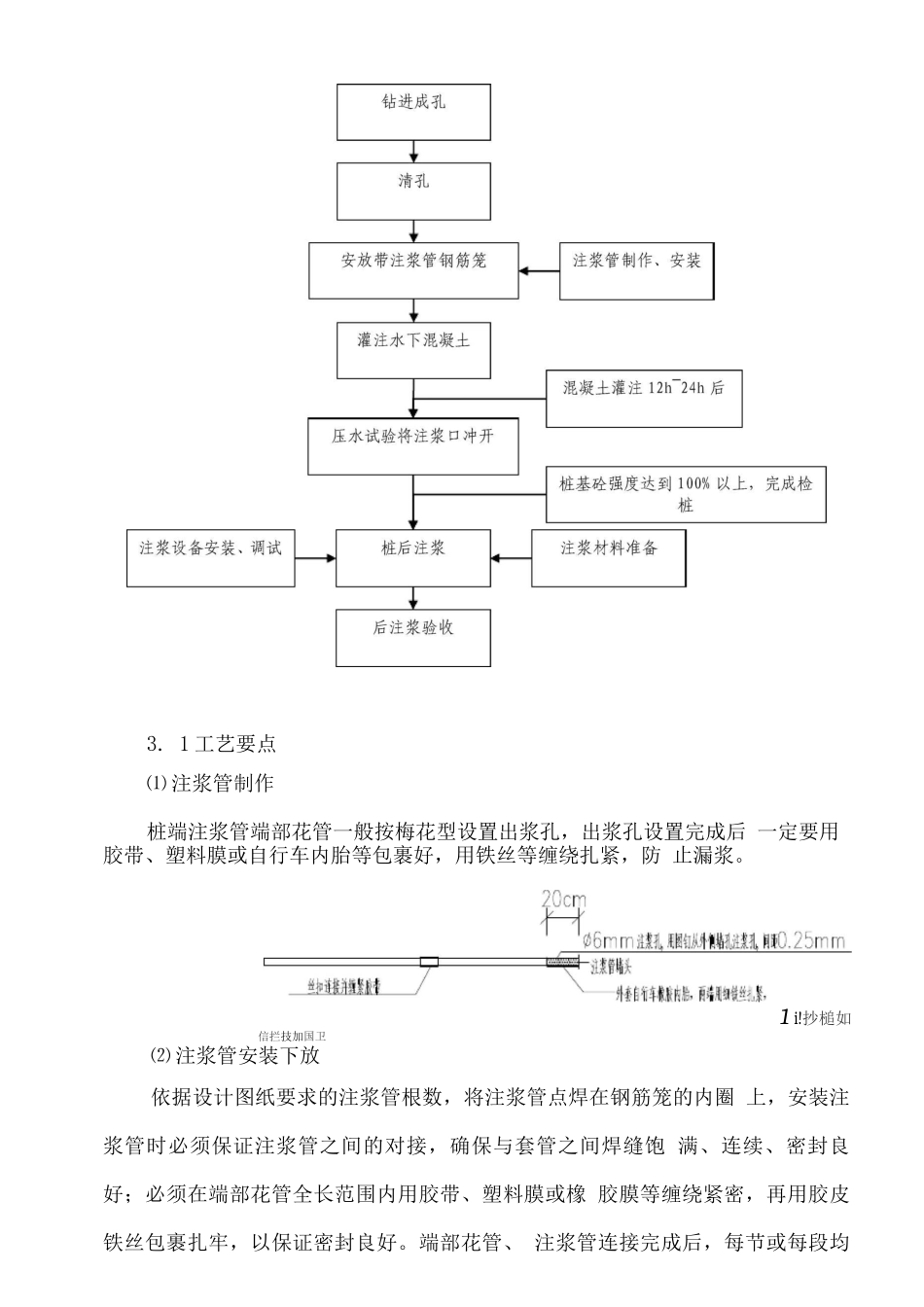

厦门国际悦海湾酒店桩基工程冲孔灌注桩高压注浆施工方案编制单位名称:厦门中宸集团有限公司悦海湾桩基工程项目部编制日期:2025 年 7 月冲孔灌注桩高压注浆施工方案一、工程概况厦门国际悦海湾酒店总用地面积 19206m 总建筑面积 1 03886. 2m , 其中地上建筑面积 799.9m ,地下建筑面积 32393. 5m 。本工程桩基 工程施工,桩基采纳冲孔灌注桩,共 482 根;直径为 12mm 的 253 根,直径为 16mm 的 229 根。建筑桩基设计等级为甲级,桩基安全 等级为二级,桩基设计使用年限为 50 年。二、桩端注浆概况灌注桩桩端采纳后注浆工艺。桩端注浆管采纳 6 32 x3mm 钢管,且 应与钢筋笼加劲筋绑扎固定或焊接固定,6 16mm 灌注桩,注浆管在桩 底 3m 范围间隔 0. 25m 螺旋钻 6mm 注浆孔,6 12 mm 灌注桩,注浆管在 桩底 5m 范围间隔 0.25m 螺旋钻 6mm 注浆孔,节与节之间采纳螺纹接头 连接。注浆导管数量:6 16 mm 灌注桩沿钢筋笼圆周对称设置 3 根;6 12mm 灌注桩沿钢筋笼圆周对称设置 2 根。三、桩后注浆施工工艺将注浆管固定在钢筋笼上,出浆采纳单向截流阀并伸出钢筋笼底 部 20cm。该工艺由于采纳单向截流阀作为出浆,进行桩身混凝土浇筑 时浆液不会灌入阀内,注浆时浆液不会回流,注浆成功率达 97%以上, 且压力相对稳定,注浆效果显著。因此一般应实行此种工艺。工艺流程图如下:3. 1 工艺要点⑴ 注浆管制作桩端注浆管端部花管一般按梅花型设置出浆孔,出浆孔设置完成后 一定要用胶带、塑料膜或自行车内胎等包裹好,用铁丝等缠绕扎紧,防 止漏浆。1 i!抄槌如信拦技加国卫⑵ 注浆管安装下放依据设计图纸要求的注浆管根数,将注浆管点焊在钢筋笼的内圈 上,安装注浆管时必须保证注浆管之间的对接,确保与套管之间焊缝饱 满、连续、密封良好;必须在端部花管全长范围内用胶带、塑料膜或橡 胶膜等缠绕紧密,再用胶皮铁丝包裹扎牢,以保证密封良好。端部花管、 注浆管连接完成后,每节或每段均应当具有一定压力的自来水灌水检验 其是否密封,如存在渗水应及时返工整改,以防止岩土体、地下水及灌 注料入管内堵塞管路。同时,注浆管安装时还必须保证花管端部伸出钢 筋笼底端 20cm,而后管内注满水同钢筋笼一起放入孔内。另外注浆管顶 应高于地面 20〜30cm,并用胶带封,防止泥浆、水泥浆堵塞孔。还 要防止钻机移位时,碰断注浆管。(3)压水试验压水试验是注浆工艺中的一个...
