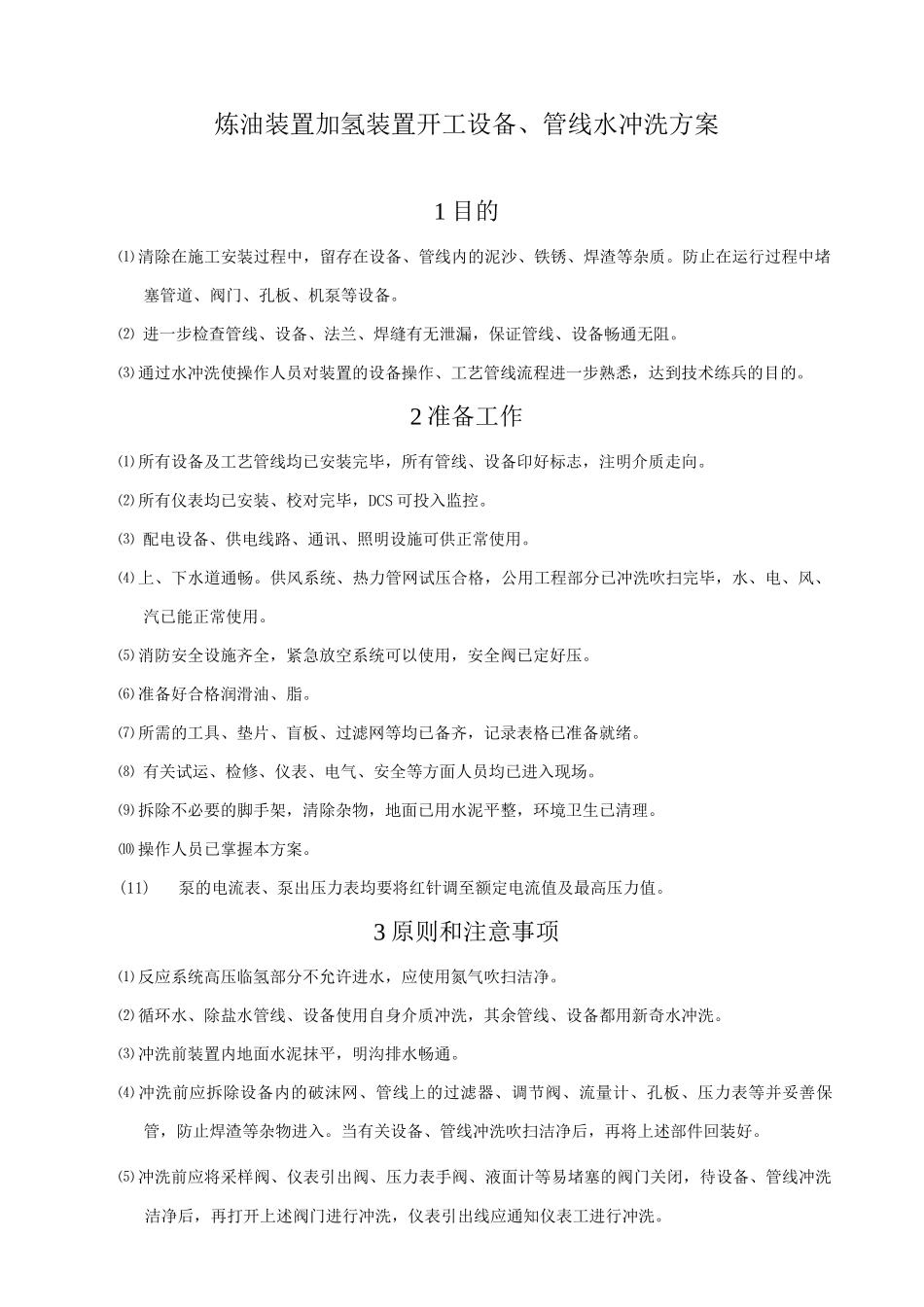

炼油装置加氢装置开工设备、管线水冲洗方案1 目的⑴ 清除在施工安装过程中,留存在设备、管线内的泥沙、铁锈、焊渣等杂质
防止在运行过程中堵塞管道、阀门、孔板、机泵等设备
⑵ 进一步检查管线、设备、法兰、焊缝有无泄漏,保证管线、设备畅通无阻
⑶ 通过水冲洗使操作人员对装置的设备操作、工艺管线流程进一步熟悉,达到技术练兵的目的
2 准备工作⑴ 所有设备及工艺管线均已安装完毕,所有管线、设备印好标志,注明介质走向

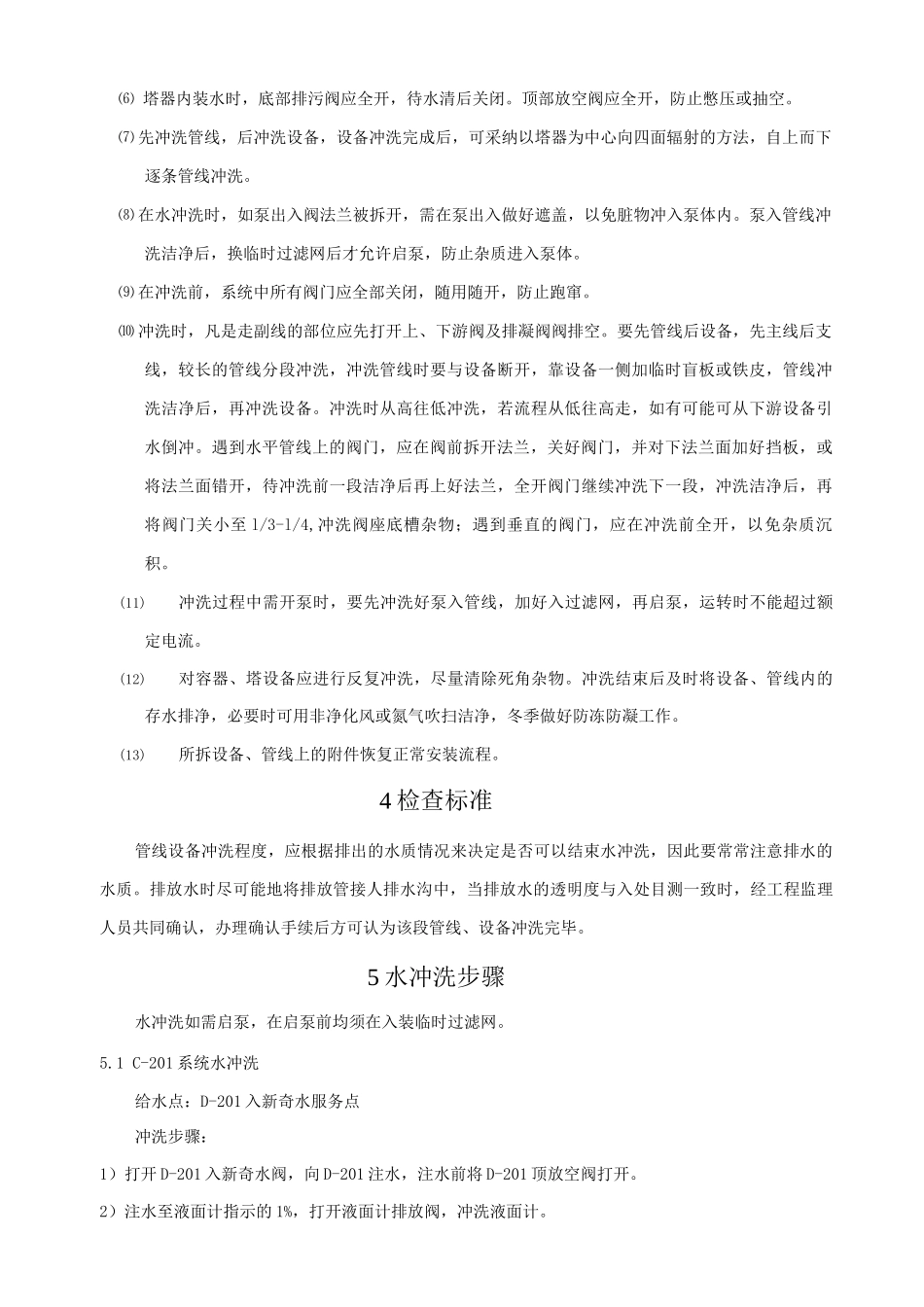

⑵ 所有仪表均已安装、校对完毕,DCS 可投入监控
⑶ 配电设备、供电线路、通讯、照明设施可供正常使用
⑷ 上、下水道通畅
供风系统、热力管网试压合格,公用工程部分已冲洗吹扫完毕,水、电、风、汽已能正常使用
⑸ 消防安全设施齐全,紧急放空系统可以使用,安全阀已定好压
⑹ 准备好合格润滑油、脂
⑺ 所需的工具、垫片、盲板、过滤网等均已备齐,记录表格已准备就绪
⑻ 有关试运、检修、仪表、电气、安全等方面人员均已进入现场
⑼ 拆除不必要的脚手架,清除杂物,地面已用水泥平整,环境卫生已清理
⑽ 操作人员已掌握本方案
(11)泵的电流表、泵出压力表均要将红针调至额定电流值及最高压力值
3 原则和注意事项⑴ 反应系统高压临氢部分不允许进水,应使用氮气吹扫洁净
⑵ 循环水、除盐水管线、设备使用自身介质冲洗,其余管线、设备都用新奇水冲洗
⑶ 冲洗前装置内地面水泥抹平,明沟排水畅通
⑷ 冲洗前应拆除设备内的破沫网、管线上的过滤器、调节阀、流量计、孔板、压力表等并妥善保管,防止焊渣等杂物进入
当有关设备、管线冲洗吹扫洁净后,再将上述部件回装好
⑸ 冲洗前应将采样阀、仪表引出阀、压力表手阀、液面计等易堵塞的阀门关闭,待设备、管线冲洗洁净后,再打开上述阀门进行冲洗,仪表引出线应通知仪表工进行冲洗
⑹ 塔器内装水时,底部排污阀应全开,待水清后关闭
顶部放空阀应全开,防止憋压或抽空
⑺ 先冲洗管线,
