热力管道工程施工工程简介

热力管道工程施工工程简介_第1页
1/6
热力管道工程施工工程简介_第2页
2/6
热力管道工程施工工程简介_第3页
3/6

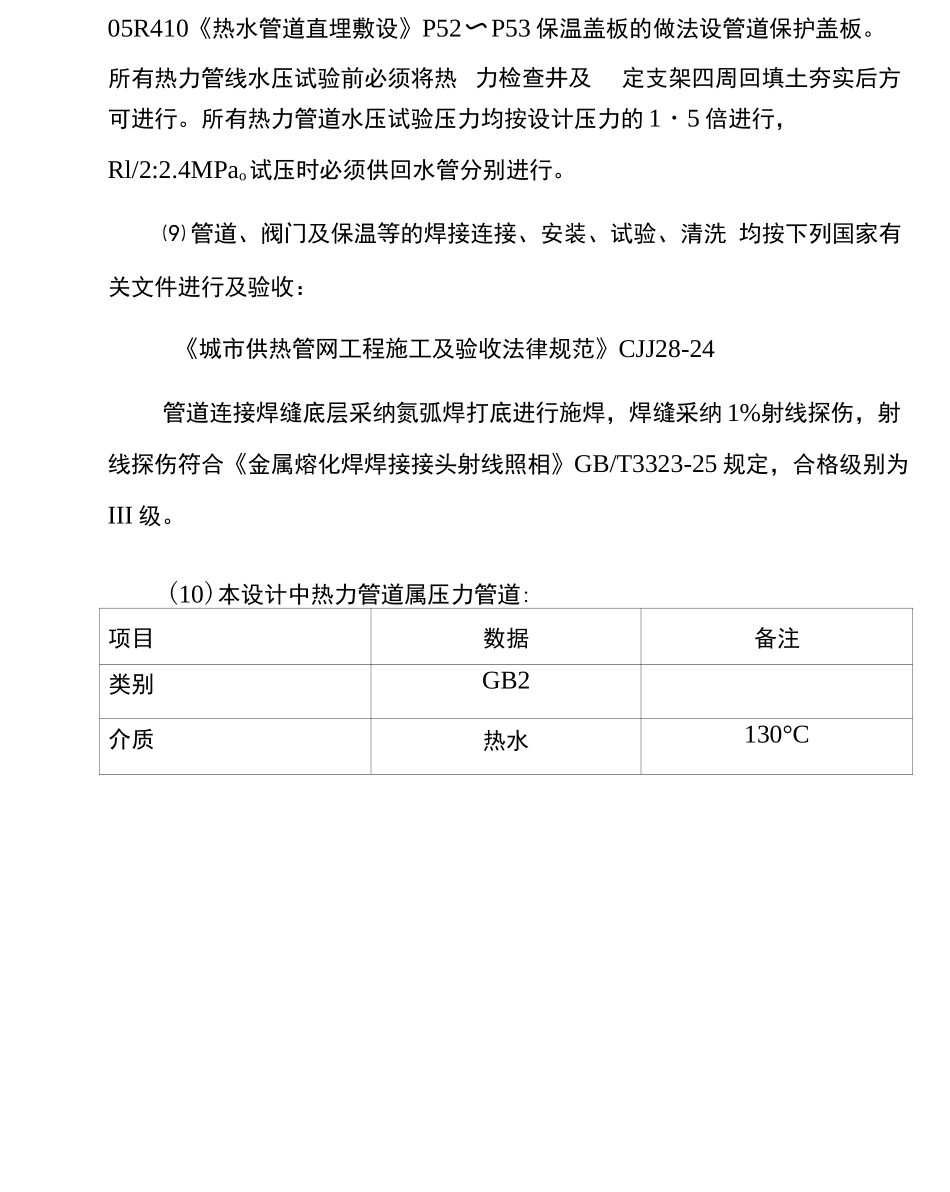

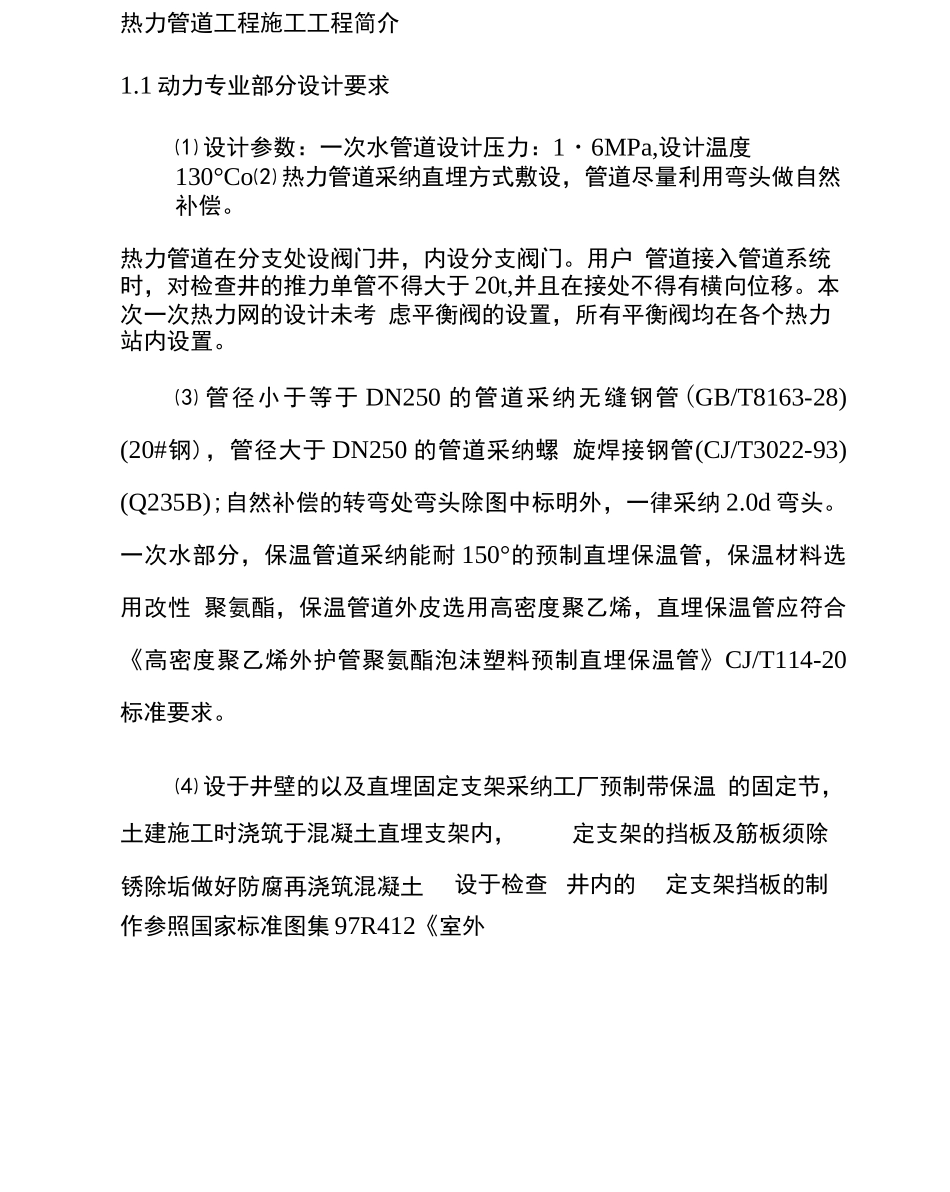

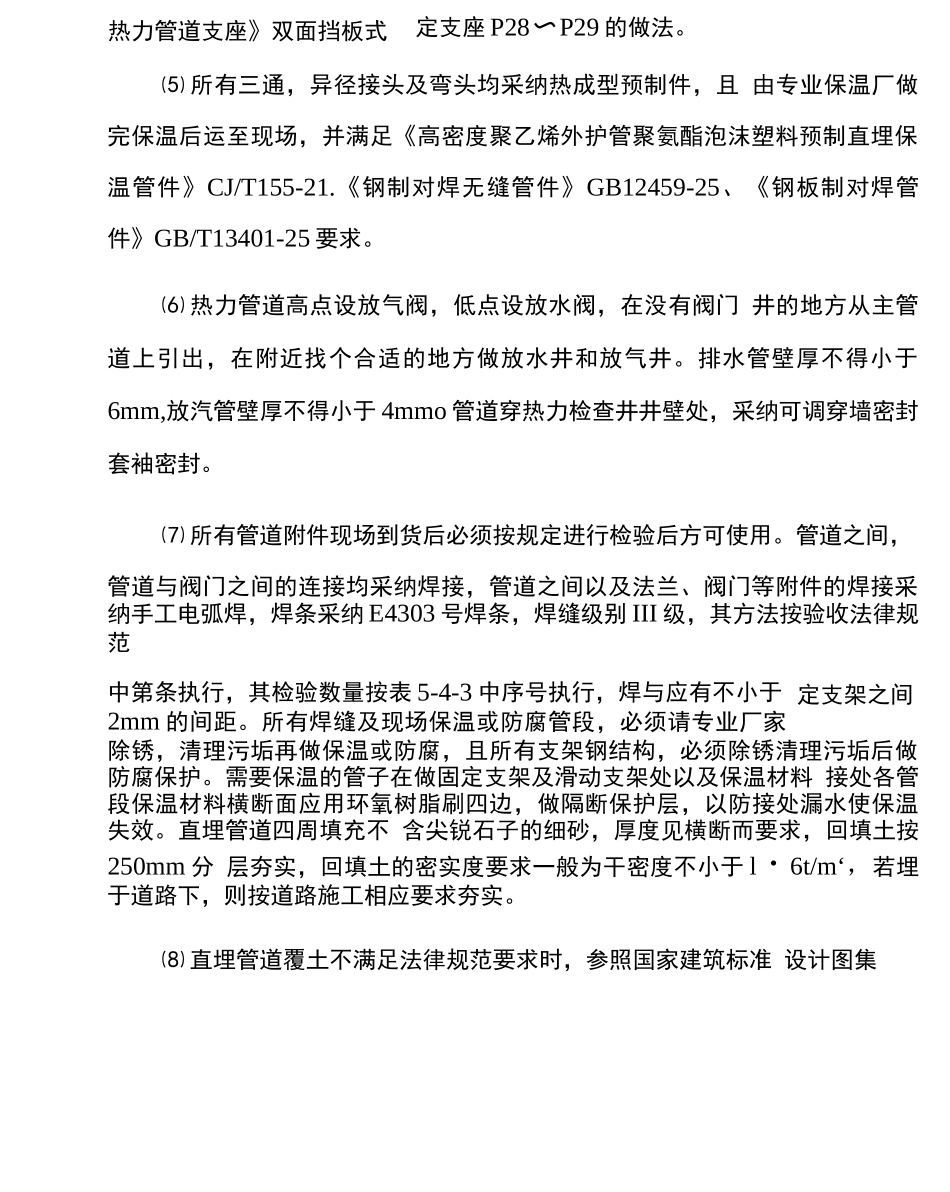

热力管道工程施工工程简介1.1 动力专业部分设计要求⑴ 设计参数:一次水管道设计压力:1・6MPa,设计温度130°Co⑵ 热力管道采纳直埋方式敷设,管道尽量利用弯头做自然补偿。热力管道在分支处设阀门井,内设分支阀门。用户 管道接入管道系统时,对检查井的推力单管不得大于 20t,并且在接处不得有横向位移。本次一次热力网的设计未考 虑平衡阀的设置,所有平衡阀均在各个热力站内设置。⑶ 管径小于等于 DN250 的管道采纳无缝钢管(GB/T8163-28)(20#钢),管径大于 DN250 的管道采纳螺 旋焊接钢管(CJ/T3022-93)(Q235B);自然补偿的转弯处弯头除图中标明外,一律采纳 2.0d 弯头。一次水部分,保温管道采纳能耐 150°的预制直埋保温管,保温材料选用改性 聚氨酯,保温管道外皮选用高密度聚乙烯,直埋保温管应符合《高密度聚乙烯外护管聚氨酯泡沫塑料预制直埋保温管》CJ/T114-20 标准要求。⑷ 设于井壁的以及直埋固定支架采纳工厂预制带保温 的固定节,作参照国家标准图集 97R412《室外土建施工时浇筑于混凝土直埋支架内,定支架的挡板及筋板须除锈除垢做好防腐再浇筑混凝土设于检查 井内的定支架挡板的制⑸ 所有三通,异径接头及弯头均采纳热成型预制件,且 由专业保温厂做完保温后运至现场,并满足《高密度聚乙烯外护管聚氨酯泡沫塑料预制直埋保温管件》CJ/T155-21.《钢制对焊无缝管件》GB12459-25、《钢板制对焊管件》GB/T13401-25 要求。⑹ 热力管道高点设放气阀,低点设放水阀,在没有阀门 井的地方从主管道上引出,在附近找个合适的地方做放水井和放气井。排水管壁厚不得小于6mm,放汽管壁厚不得小于 4mmo 管道穿热力检查井井壁处,采纳可调穿墙密封套袖密封。⑺ 所有管道附件现场到货后必须按规定进行检验后方可使用。管道之间,管道与阀门之间的连接均采纳焊接,管道之间以及法兰、阀门等附件的焊接采纳手工电弧焊,焊条采纳 E4303 号焊条,焊缝级别 III 级,其方法按验收法律规范中第条执行,其检验数量按表 5-4-3 中序号执行,焊与应有不小于2mm 的间距。所有焊缝及现场保温或防腐管段,必须请专业厂家除锈,清理污垢再做保温或防腐,且所有支架钢结构,必须除锈清理污垢后做防腐保护。需要保温的管子在做固定支架及滑动支架处以及保温材料 接处各管段保温材料横断面应用环氧树脂刷四边,做隔断保护层,以防接处漏水使保温失效。直埋管道四周填充不 含尖锐石子的细砂,厚度见横断而要求,回填土按250mm 分...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

热力管道工程施工工程简介

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
