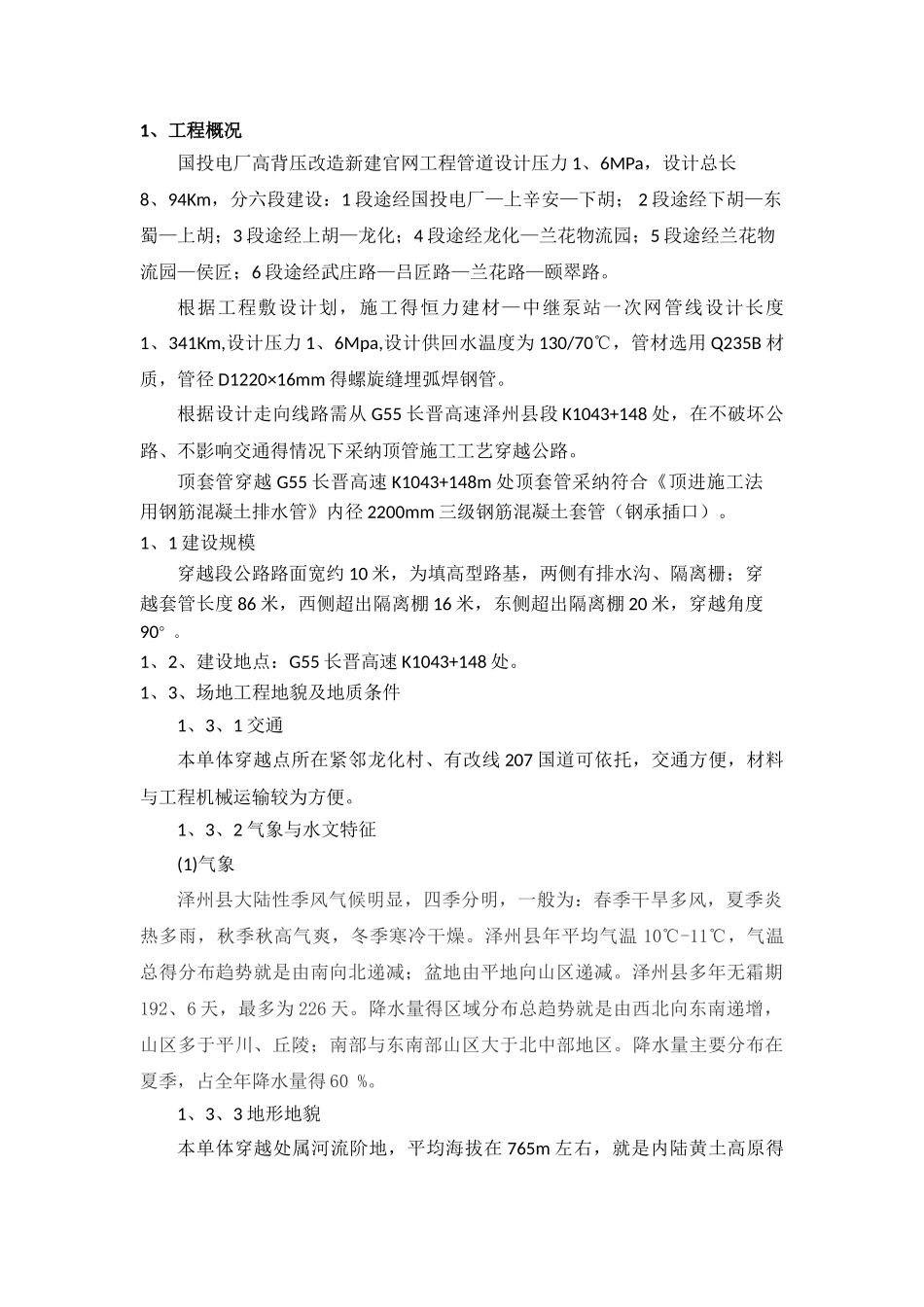

国投电厂高背压改造新建管网工程顶管穿越 G55 长晋高速 K1043+148m施工方案编制:审核:批准:中石化工建设有限公司2025 年 7 月 1 日1、工程概况国投电厂高背压改造新建官网工程管道设计压力 1、6MPa,设计总长8、94Km,分六段建设:1 段途经国投电厂—上辛安—下胡; 2 段途经下胡—东蜀—上胡;3 段途经上胡—龙化;4 段途经龙化—兰花物流园;5 段途经兰花物流园—侯匠;6 段途经武庄路—吕匠路—兰花路—颐翠路。根据工程敷设计划,施工得恒力建材—中继泵站一次网管线设计长度1、341Km,设计压力 1、6Mpa,设计供回水温度为 130/70℃,管材选用 Q235B 材质,管径 D1220×16mm 得螺旋缝埋弧焊钢管。根据设计走向线路需从 G55 长晋高速泽州县段 K1043+148 处,在不破坏公路、不影响交通得情况下采纳顶管施工工艺穿越公路。顶套管穿越 G55 长晋高速 K1043+148m 处顶套管采纳符合《顶进施工法用钢筋混凝土排水管》内径 2200mm 三级钢筋混凝土套管(钢承插口)。1、1 建设规模穿越段公路路面宽约 10 米,为填高型路基,两侧有排水沟、隔离栅;穿越套管长度 86 米,西侧超出隔离棚 16 米,东侧超出隔离棚 20 米,穿越角度90°。 1、2、建设地点:G55 长晋高速 K1043+148 处。1、3、场地工程地貌及地质条件1、3、1 交通本单体穿越点所在紧邻龙化村、有改线 207 国道可依托,交通方便,材料与工程机械运输较为方便。1、3、2 气象与水文特征(1)气象泽州县大陆性季风气候明显,四季分明,一般为:春季干旱多风,夏季炎热多雨,秋季秋高气爽,冬季寒冷干燥。泽州县年平均气温 10℃-11℃,气温总得分布趋势就是由南向北递减;盆地由平地向山区递减。泽州县多年无霜期192、6 天,最多为 226 天。降水量得区域分布总趋势就是由西北向东南递增,山区多于平川、丘陵;南部与东南部山区大于北中部地区。降水量主要分布在夏季,占全年降水量得 60 %。1、3、3 地形地貌本单体穿越处属河流阶地,平均海拔在 765m 左右,就是内陆黄土高原得一部分,相对高差在 5~10m 之间,场地附近主要辟为耕地及林地。1、3、4 岩土工程评价C0+830‾C0+916 段为长晋高速公路穿越段。该段为山地地貌,地形较为平坦。地基土为红土。承载力满足要求。地下水对开槽铺管无影响。1、4 各参建单位建设单位:山西省经济建设投资集团有限公司设计单位:河北华热工程设计有限公司监理单位:德圣工程有限公司施工单位:中石化...
