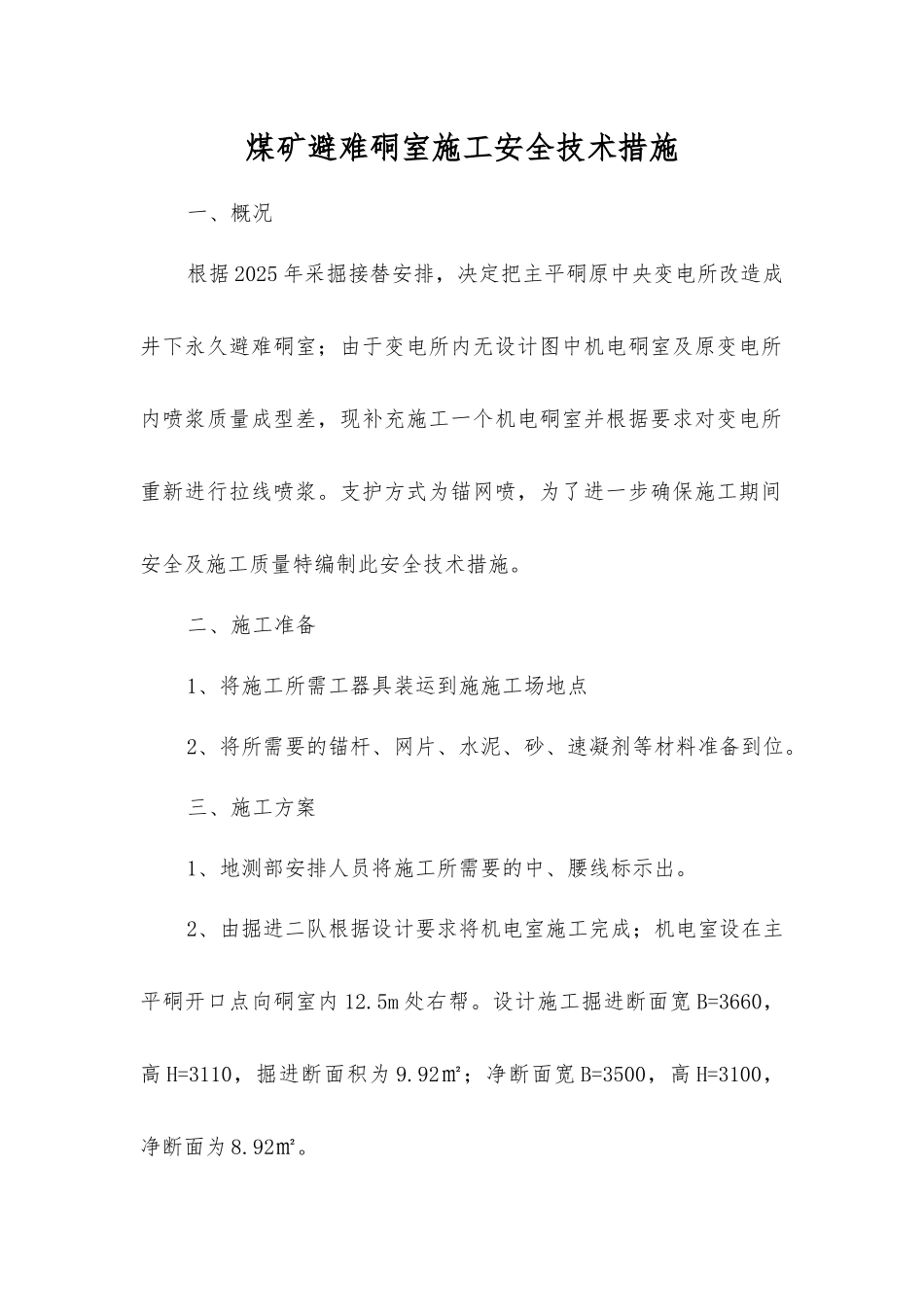

煤矿避难硐室施工安全技术措施一、概况根据 2025 年采掘接替安排,决定把主平硐原中央变电所改造成井下永久避难硐室;由于变电所内无设计图中机电硐室及原变电所内喷浆质量成型差,现补充施工一个机电硐室并根据要求对变电所重新进行拉线喷浆
支护方式为锚网喷,为了进一步确保施工期间安全及施工质量特编制此安全技术措施
二、施工准备1、将施工所需工器具装运到施施工场地点2、将所需要的锚杆、网片、水泥、砂、速凝剂等材料准备到位
三、施工方案1、地测部安排人员将施工所需要的中、腰线标示出
2、由掘进二队根据设计要求将机电室施工完成;机电室设在主平硐开口点向硐室内 12
5m 处右帮
设计施工掘进断面宽 B=3660,高 H=3110,掘进断面积为 9
92㎡;净断面宽 B=3500,高 H=3100,净断面为 8

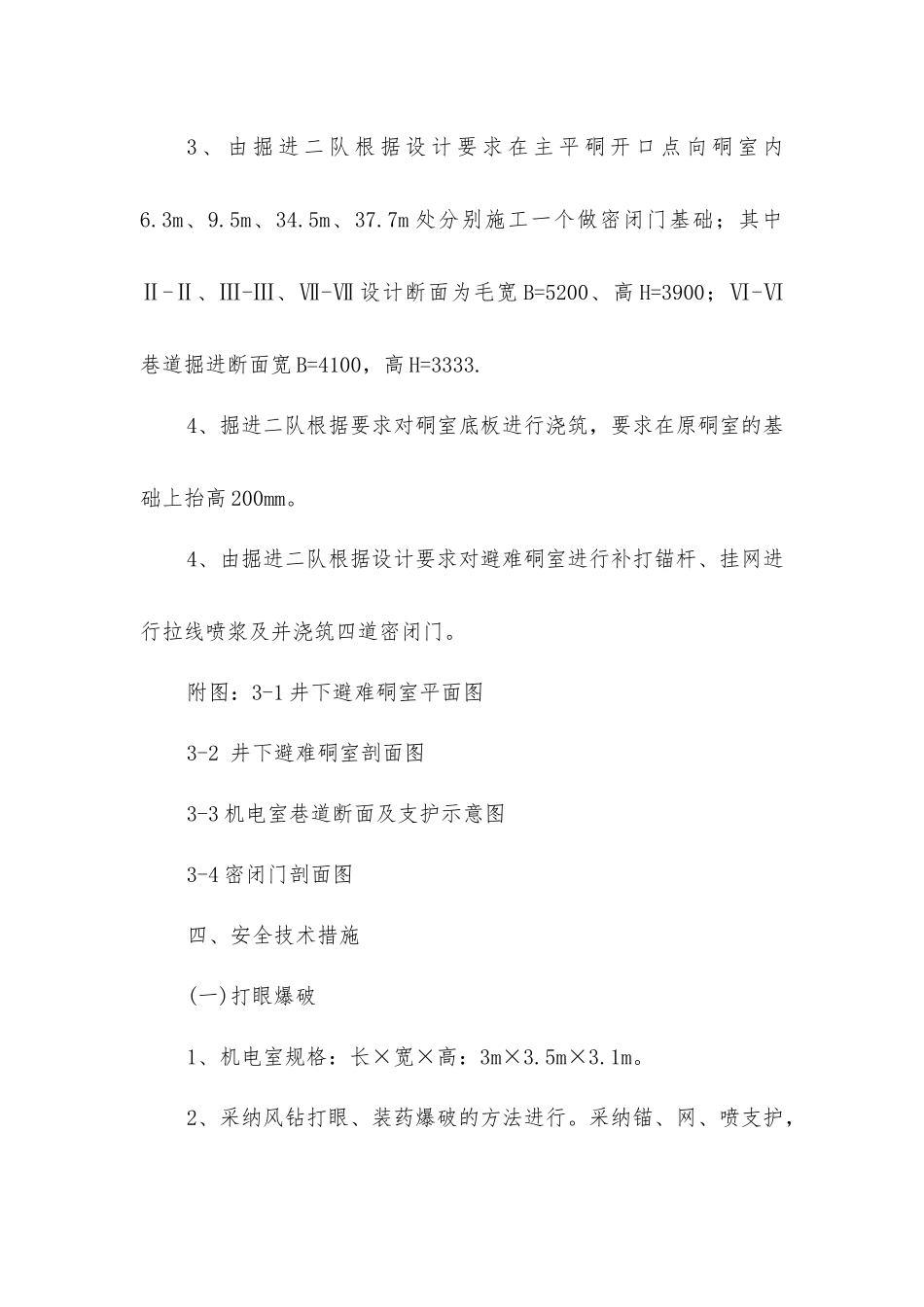

3 、 由 掘 进 二 队 根 据 设 计 要 求 在 主 平 硐 开 口 点 向 硐 室 内6
7m 处分别施工一个做密闭门基础;其中Ⅱ-Ⅱ、Ⅲ-Ⅲ、Ⅶ-Ⅶ 设计断面为毛宽 B=5200、高 H=3900;Ⅵ-Ⅵ巷道掘进断面宽 B=4100,高 H=3333
4、掘进二队根据要求对硐室底板进行浇筑,要求在原硐室的基础上抬高 200mm
4、由掘进二队根据设计要求对避难硐室进行补打锚杆、挂网进行拉线喷浆及并浇筑四道密闭门

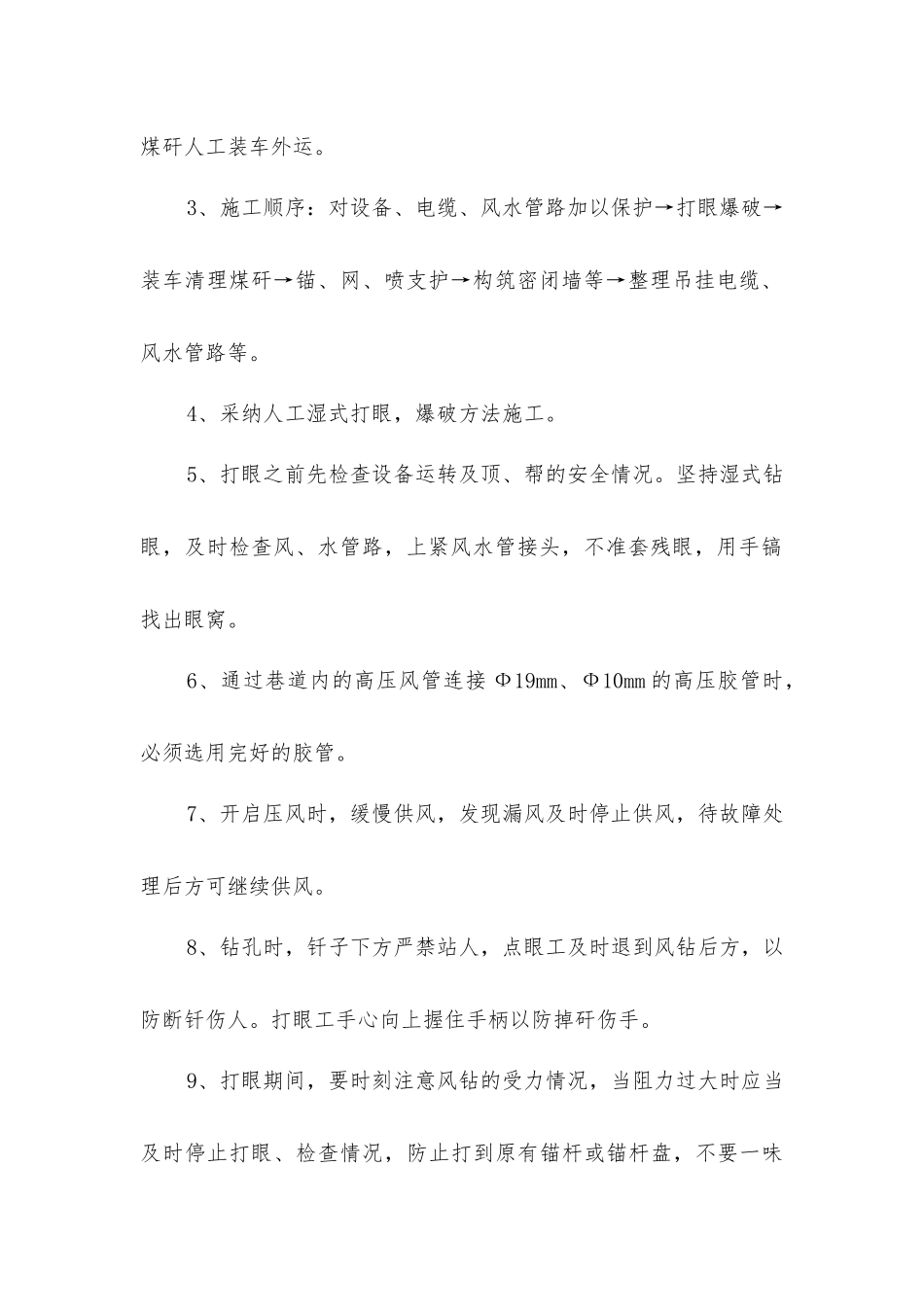

附图:3-1 井下避难硐室平面图3-2 井下避难硐室剖面图3-3 机电室巷道断面及支护示意图3-4 密闭门剖面图四、安全技术措施(一)打眼爆破1、机电室规格:长×宽×高:3m×3
2、采纳风钻打眼、装药爆破的方法进行
采纳锚、网、喷支护,煤矸人工装车外运
3、施工顺序:对设备、电缆、风水管路加以保护→打眼爆破→装车清理煤矸→锚、网、喷支护→构筑密闭墙等→整理吊挂电缆、风水管路等
4、采纳人工湿式打眼,爆破方
