1一、编制说明2二、编制依据n /三、工程概况2四、施工布署2五、施工方法3六、施工进度计划8七、施工总平面图8八、资源供应计划 U08九、质量计划11十、安全计划14一
1 本方案为吉化集团公司丙烯腈厂甲甲酯车间酸水暂存罐基槽制作安装施 工方案
2 施工工期:计划开竣工日期为 24 年 10 月 15 日至 24 年 11 月 5 日
3 本方案本着加快工期、保证质量、保证安全、文明施工、节约成本的原 则编制

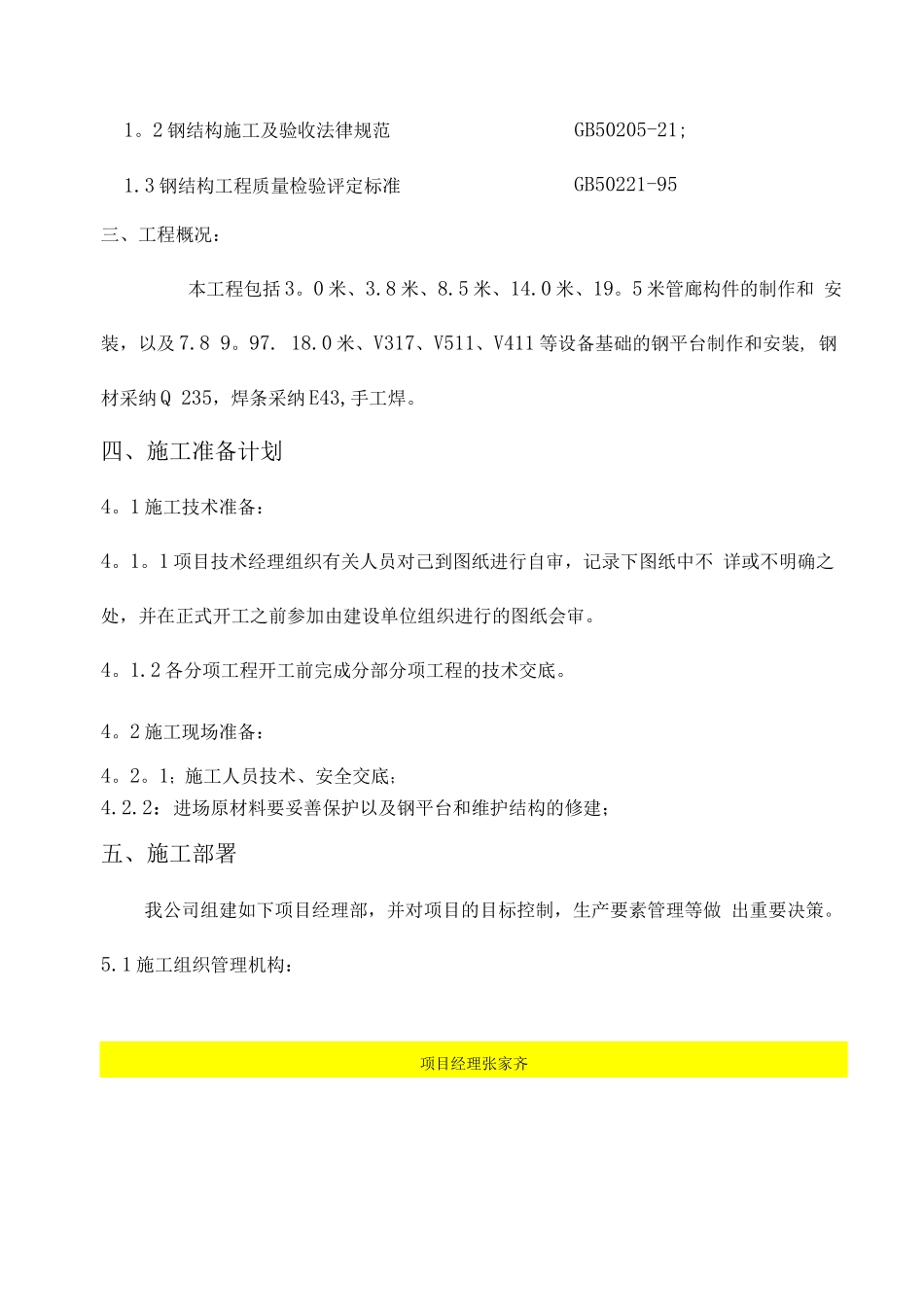

4 本方案已包括单轨吊车梁、工字钢、立柱吊装,不再另行编制吊装方案
编制依据:1
1 施工图纸 H03054-CC01 — 24 〜55三、工程概况:本工程包括 3
5 米、14
0 米、19
5 米管廊构件的制作和 安装,以及 7
0 米、V317、V511、V411 等设备基础的钢平台制作和安装, 钢材采纳 Q 235,焊条采纳 E43,手工焊
四、施工准备计划4
1 施工技术准备:4
1 项目技术经理组织有关人员对己到图纸进行自审,记录下图纸中不 详或不明确之处,并在正式开工之前参加由建设单位组织进行的图纸会审
2 各分项工程开工前完成分部分项工程的技术交底
2 施工现场准备:4
1;施工人员技术、安全交底;4
2:进场原材料要妥善保护以及钢平台和维护结构的修建;五、施工部署我公司组建如下项目经理部,并对项目的目标控制,生产要素管理等做 出重要决策
1 施工组织管理机构:项目经理张家齐1
2 钢结构施工及验收法律规范GB50205-21;1
3 钢结构工程质量检验评定标准GB50221-955
1 施工工期控制目标:保证优质高效完成施工生产任务,具体工期控制目 标见附表1
2 施工成本控制目标:降低成本 1%5
3 施工安全控制
