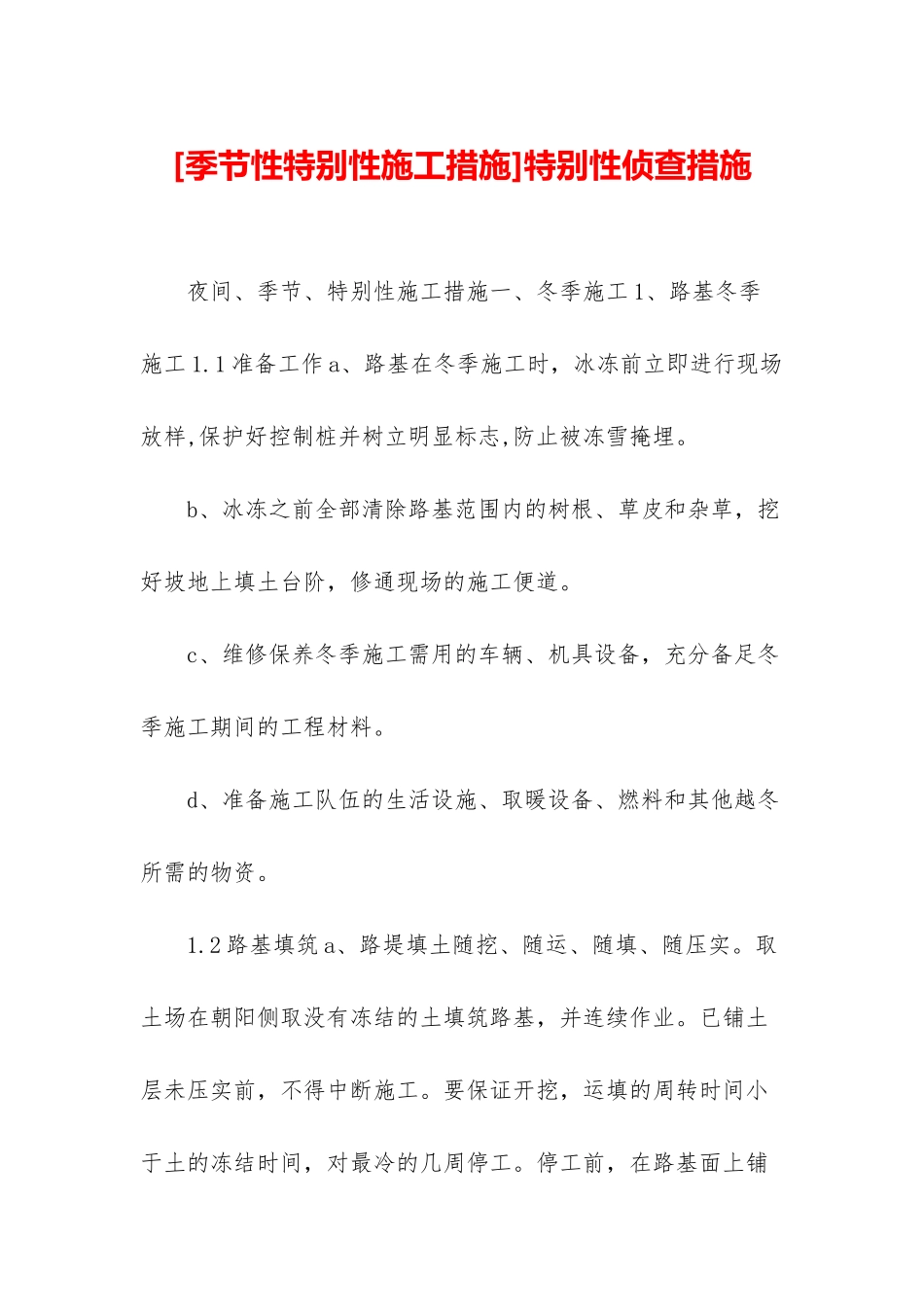

[季节性特别性施工措施]特别性侦查措施 夜间、季节、特别性施工措施一、冬季施工 1、路基冬季施工 1
1 准备工作 a、路基在冬季施工时,冰冻前立即进行现场放样,保护好控制桩并树立明显标志,防止被冻雪掩埋
b、冰冻之前全部清除路基范围内的树根、草皮和杂草,挖好坡地上填土台阶,修通现场的施工便道
c、维修保养冬季施工需用的车辆、机具设备,充分备足冬季施工期间的工程材料
d、准备施工队伍的生活设施、取暖设备、燃料和其他越冬所需的物资
2 路基填筑 a、路堤填土随挖、随运、随填、随压实
取土场在朝阳侧取没有冻结的土填筑路基,并连续作业
已铺土层未压实前,不得中断施工
要保证开挖,运填的周转时间小于土的冻结时间,对最冷的几周停工

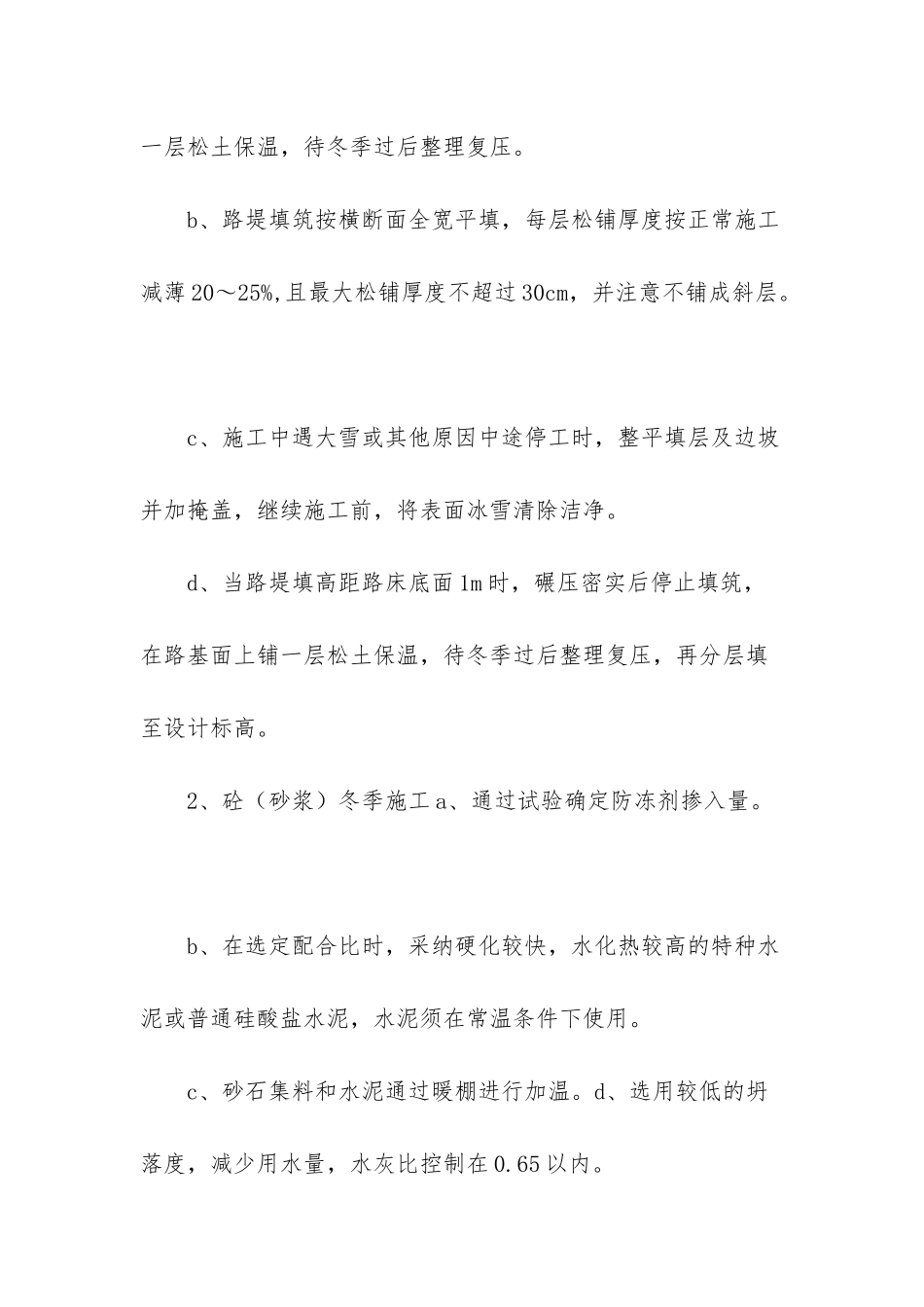

停工前,在路基面上铺一层松土保温,待冬季过后整理复压
b、路堤填筑按横断面全宽平填,每层松铺厚度按正常施工减薄 20~25%,且最大松铺厚度不超过 30cm,并注意不铺成斜层
c、施工中遇大雪或其他原因中途停工时,整平填层及边坡并加掩盖,继续施工前,将表面冰雪清除洁净
d、当路堤填高距路床底面 1m 时,碾压密实后停止填筑,在路基面上铺一层松土保温,待冬季过后整理复压,再分层填至设计标高
2、砼(砂浆)冬季施工 a、通过试验确定防冻剂掺入量
b、在选定配合比时,采纳硬化较快,水化热较高的特种水泥或普通硅酸盐水泥,水泥须在常温条件下使用
c、砂石集料和水泥通过暖棚进行加温
d、选用较低的坍落度,减少用水量,水灰比控制在 0
e、拌合在暖棚内进行,环境温度在 10~15℃之间,必要时加热升温
f、拌合时用热水先与集料拌合再加水泥,拌合时间比常温施工的要求延长 50%
g、凡和砼(砂浆)接触的铁器,如搅拌机鼓筒、铁皮桶、滑槽或串桶等,使用前先用热水冲洗,以免过多吸收砼(砂浆)的水化热
h、运送砼(砂浆)的容器加盖保温,
