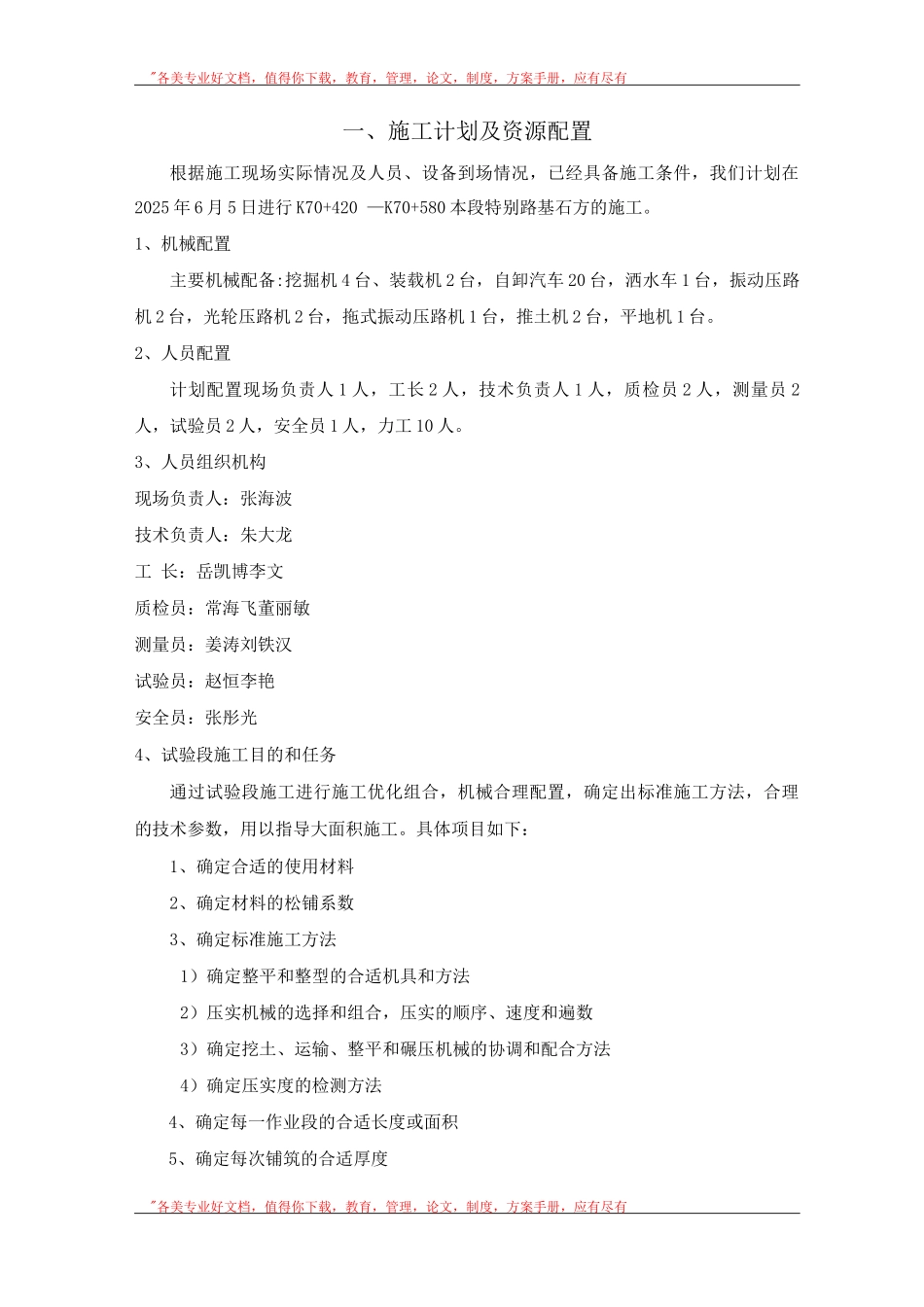

"各美专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有一、施工计划及资源配置根据施工现场实际情况及人员、设备到场情况,已经具备施工条件,我们计划在2025 年 6 月 5 日进行 K70+420 —K70+580 本段特别路基石方的施工。1、机械配置主要机械配备:挖掘机 4 台、装载机 2 台,自卸汽车 20 台,洒水车 1 台,振动压路机 2 台,光轮压路机 2 台,拖式振动压路机 1 台,推土机 2 台,平地机 1 台。2、人员配置计划配置现场负责人 1 人,工长 2 人,技术负责人 1 人,质检员 2 人,测量员 2人,试验员 2 人,安全员 1 人,力工 10 人。3、人员组织机构现场负责人:张海波技术负责人:朱大龙工 长:岳凯博李文质检员:常海飞董丽敏测量员:姜涛刘铁汉试验员:赵恒李艳安全员:张彤光4、试验段施工目的和任务通过试验段施工进行施工优化组合,机械合理配置,确定出标准施工方法,合理的技术参数,用以指导大面积施工。具体项目如下:1、确定合适的使用材料2、确定材料的松铺系数3、确定标准施工方法1)确定整平和整型的合适机具和方法2)压实机械的选择和组合,压实的顺序、速度和遍数3)确定挖土、运输、整平和碾压机械的协调和配合方法4)确定压实度的检测方法4、确定每一作业段的合适长度或面积5、确定每次铺筑的合适厚度"各美专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有"各美专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有二、路基特别路基石方工程施工方案一、工程概况K70+420—K70+580 段处理长度 160m,处理方法为将水田淤泥挖除换填山皮石,设计处理深度为 0.7m。二、施工准备1、回填材料筛选施工前对回填山皮石进行严格选择,保证其粒径不大于法律规范及设计要求。此段换填采纳 K71+506-K71+772 挖方段山皮石进行回填.2、测量放样项目部设立测量组(归属项目经理部下设的质检部),专门负责全合同段的测量工作。首先对设计院提供的基桩(导线点、永久水准点)进行复测,并报监理工程师,经监理工程师批准后,根据桥涵结构物在路线上的分布情况及实际需要加密导线点及增设临时水准点并实施联测,形成测量成果报告并报请监理工程师确认。在整个施工期间,测量人员均实行有效措施对各导线点、水准点进行妥善固定保护、定期复测,确保测量成果正确以便指导施工;如发现破坏或丢失,及时恢复.根据路基中线及施工图纸放出确切的...
