独立基础和基础梁施工本工程基础形式采纳柱下独立基础,基础之间由地基梁相连接
一、施工缝的留设位置和处理方法1、施工缝留设的位置该阶段施工中竖向方向上共留设二道水平施工缝,第一道水平施工缝留设在阶基上平面处,第二道水平施工缝留设在地基梁上平面处
2、施工缝的处理时间应通过实验确定砼的早期强度,以便按施工缝处理后组织浇筑砼
3、水平施工缝的处理施工缝处砼的处理应在施工前清除垃圾,水泥薄膜及表面已松动的石子,并应凿毛后用水冲洗表面让其充分湿润,浇筑前无积水,砼浇筑前先浇筑 50〜1mm 水泥砂浆一层
二、浅基础结构施工前的各项技术准备1、基坑底已挖至基础设计标高,且地基承载力已经监理单位、甲方代表、质检站、勘测部门、设计院验收合格
2、轴线标高的投测垫层浇筑完毕后,采纳经纬仪将基础中线投放到垫层上,并依据基础的平面布置图弹出基础的外边线
阶形基础阶部位的支模位置由坑边控制桩直接拉线定位
对于标高,在砼浇筑前用水准仪将基础顶面设计标高测设于模板内表面上,并画线标明
三、柱基和基础梁结构施工1、钢筋工程(1) 钢筋原材质量要求按验收法律规范
(2) 钢筋在现场机械加工制作,*12 以上的钢筋先对焊后配料
(3) 基础梁主筋分开间制作,每段两端锚入柱位置内 35d
(4)基础梁主筋焊接接头应错开布置,同断面内接头的钢筋百分率不大于 50%
(5) 柱子插筋应与独立柱基下网钢筋点焊牢固
(6)框架柱钢筋应预埋准确,并在独立柱基上 2mm 处,焊接定位箍,并在竖筋的四周均绑好砼垫块,以保证钢筋保护厚度

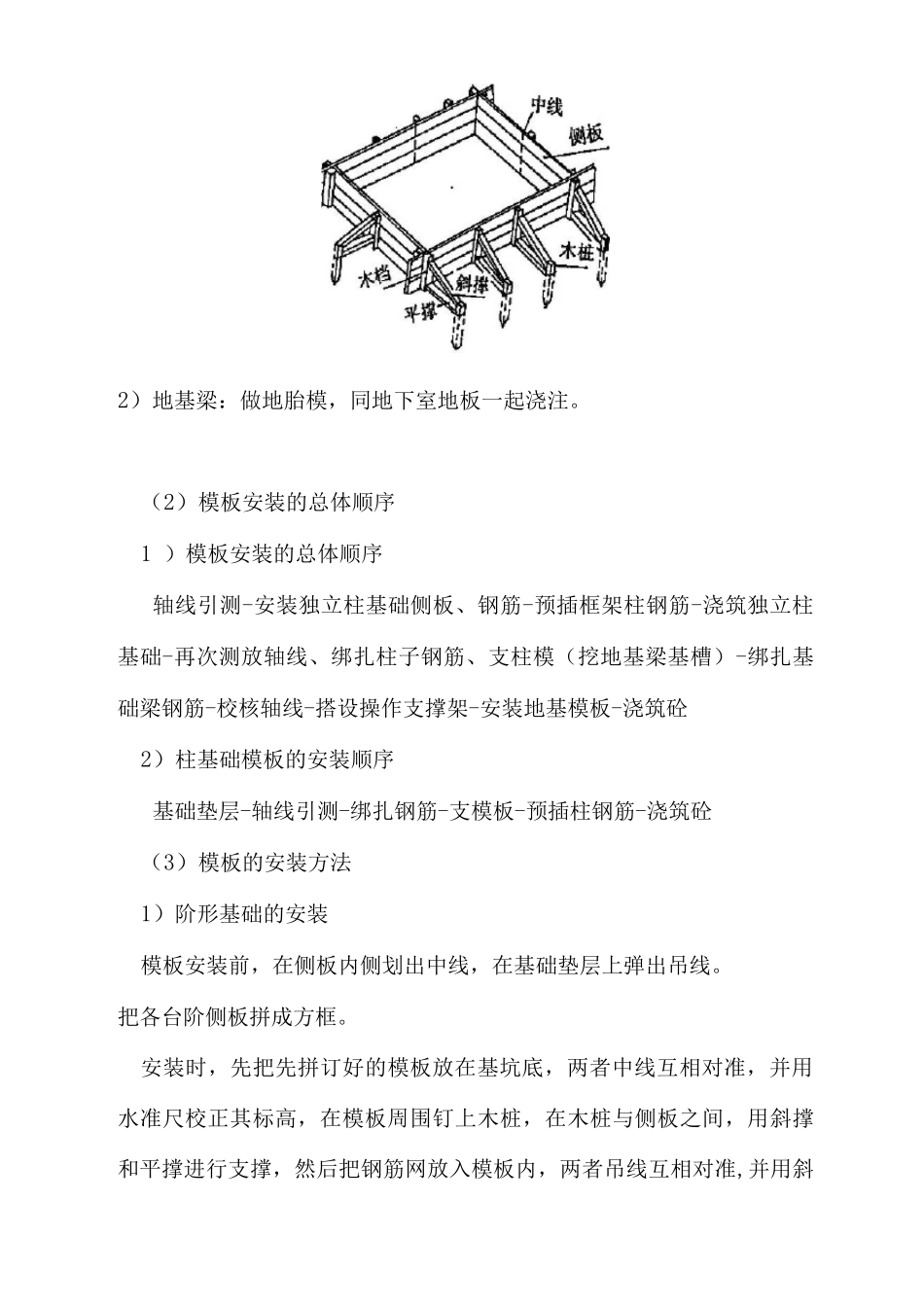

2、模板工程(1 )模板类型的选择和支模形式1)柱基础:模板类型选用木模,台阶四周采纳四块侧板拼定而成,其中两块侧板尺寸与相应的台阶侧面尺寸相等,另两块侧板长度应比台阶侧面长度大 2mm,侧板厚 25mm,台阶四周设斜撑和平撑支撑柱
斜撑和平撑一端钉在侧板的木档上,另一端顶紧在木桩上
