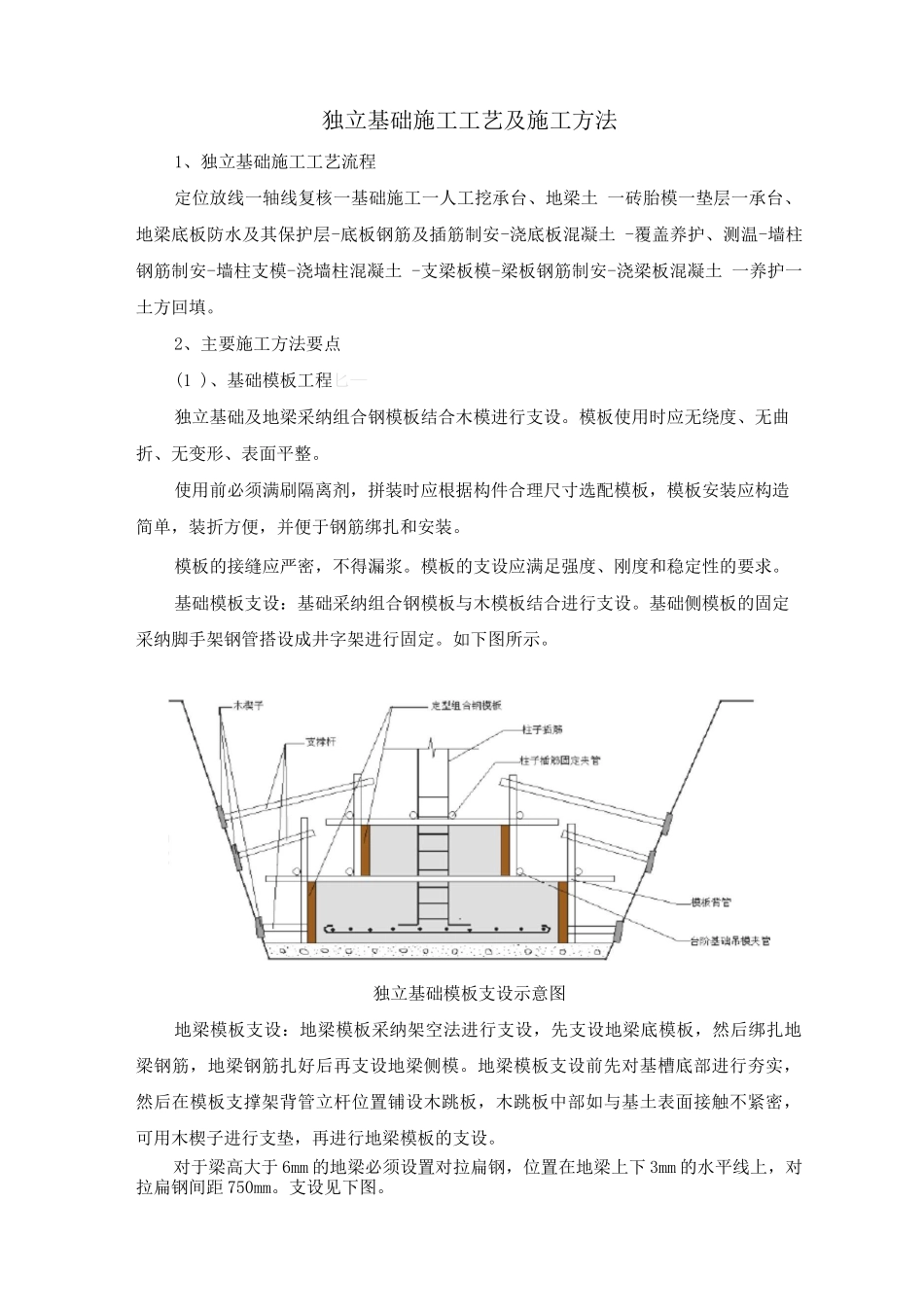

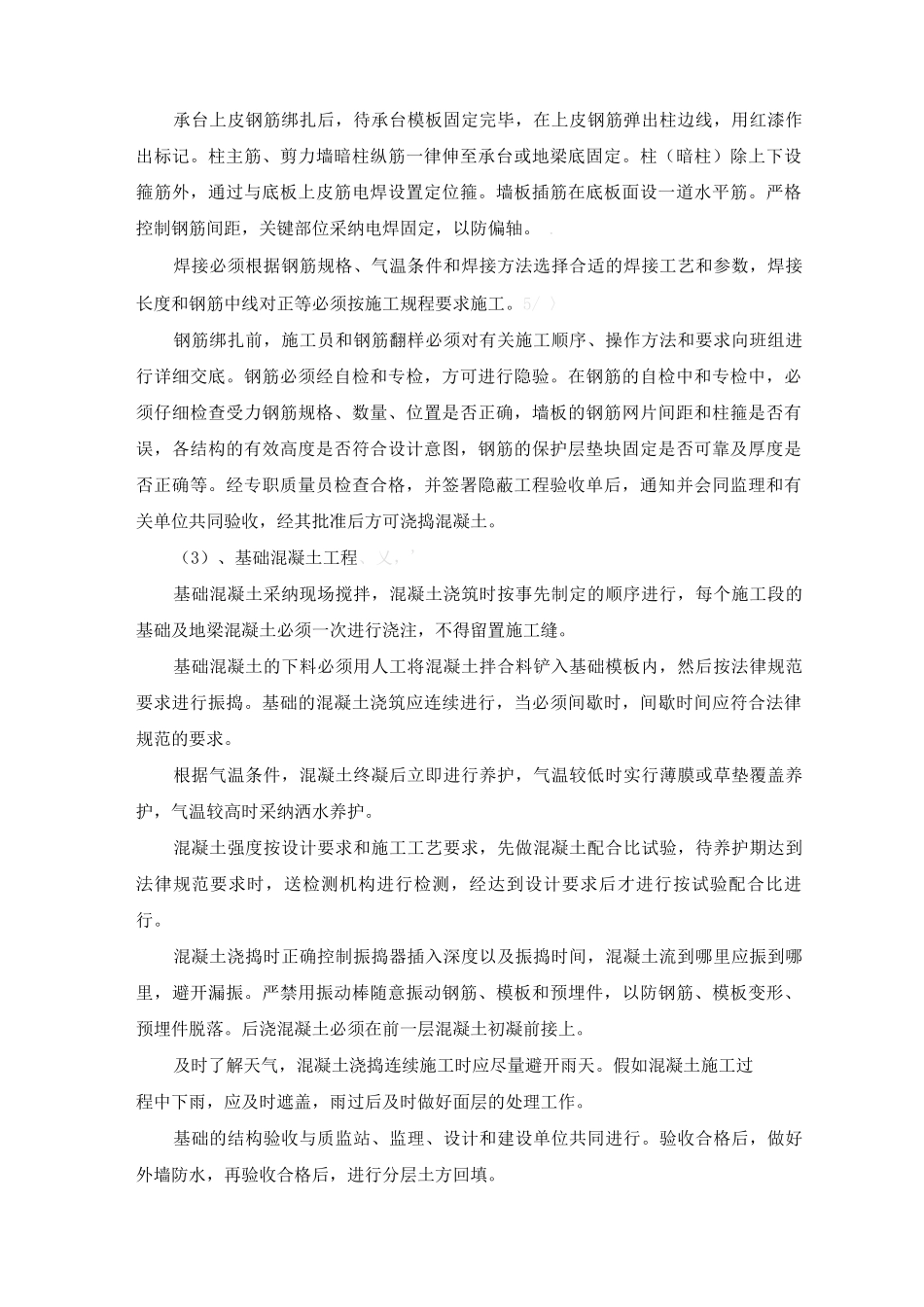

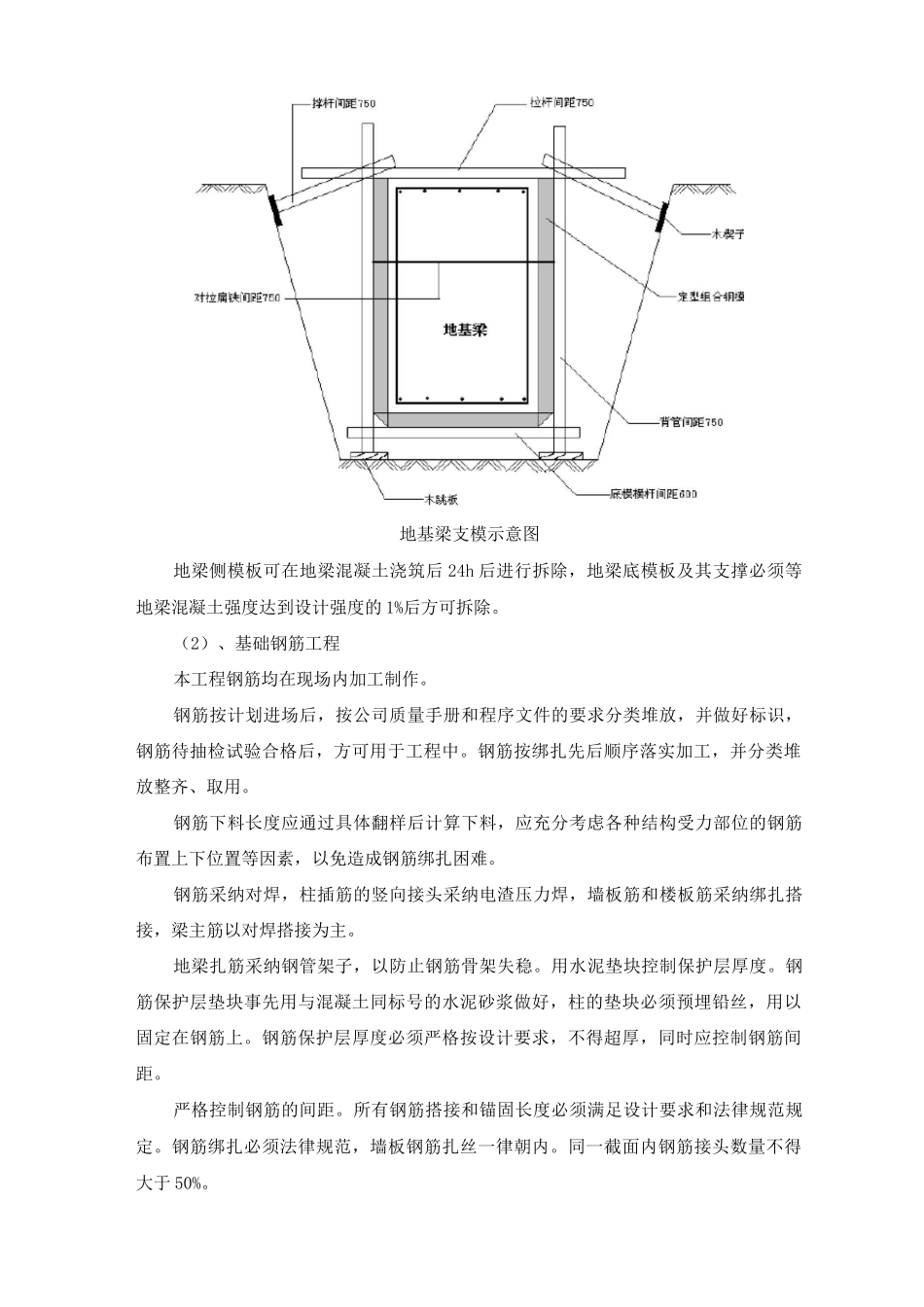

独立基础施工工艺及施工方法1、独立基础施工工艺流程定位放线一轴线复核一基础施工一人工挖承台、地梁土 一砖胎模一垫层一承台、地梁底板防水及其保护层-底板钢筋及插筋制安-浇底板混凝土 -覆盖养护、测温-墙柱钢筋制安-墙柱支模-浇墙柱混凝土 -支梁板模-梁板钢筋制安-浇梁板混凝土 一养护一 土方回填。2、主要施工方法要点(1 )、基础模板工程匕—独立基础及地梁采纳组合钢模板结合木模进行支设。模板使用时应无绕度、无曲折、无变形、表面平整。使用前必须满刷隔离剂,拼装时应根据构件合理尺寸选配模板,模板安装应构造简单,装折方便,并便于钢筋绑扎和安装。模板的接缝应严密,不得漏浆。模板的支设应满足强度、刚度和稳定性的要求。基础模板支设:基础采纳组合钢模板与木模板结合进行支设。基础侧模板的固定采纳脚手架钢管搭设成井字架进行固定。如下图所示。独立基础模板支设示意图地梁模板支设:地梁模板采纳架空法进行支设,先支设地梁底模板,然后绑扎地梁钢筋,地梁钢筋扎好后再支设地梁侧模。地梁模板支设前先对基槽底部进行夯实,然后在模板支撑架背管立杆位置铺设木跳板,木跳板中部如与基土表面接触不紧密,可用木楔子进行支垫,再进行地梁模板的支设。对于梁高大于 6mm 的地梁必须设置对拉扁钢,位置在地梁上下 3mm 的水平线上,对拉扁钢间距 750mm。支设见下图。地基梁支模示意图地梁侧模板可在地梁混凝土浇筑后 24h 后进行拆除,地梁底模板及其支撑必须等地梁混凝土强度达到设计强度的 1%后方可拆除。(2)、基础钢筋工程本工程钢筋均在现场内加工制作。钢筋按计划进场后,按公司质量手册和程序文件的要求分类堆放,并做好标识,钢筋待抽检试验合格后,方可用于工程中。钢筋按绑扎先后顺序落实加工,并分类堆放整齐、取用。钢筋下料长度应通过具体翻样后计算下料,应充分考虑各种结构受力部位的钢筋布置上下位置等因素,以免造成钢筋绑扎困难。钢筋采纳对焊,柱插筋的竖向接头采纳电渣压力焊,墙板筋和楼板筋采纳绑扎搭接,梁主筋以对焊搭接为主。地梁扎筋采纳钢管架子,以防止钢筋骨架失稳。用水泥垫块控制保护层厚度。钢筋保护层垫块事先用与混凝土同标号的水泥砂浆做好,柱的垫块必须预埋铅丝,用以固定在钢筋上。钢筋保护层厚度必须严格按设计要求,不得超厚,同时应控制钢筋间距。严格控制钢筋的间距。所有钢筋搭接和锚固长度必须满足设计要求和法律规范规定。钢筋绑扎必须法律规范,墙板钢筋扎丝一律朝内。同...
