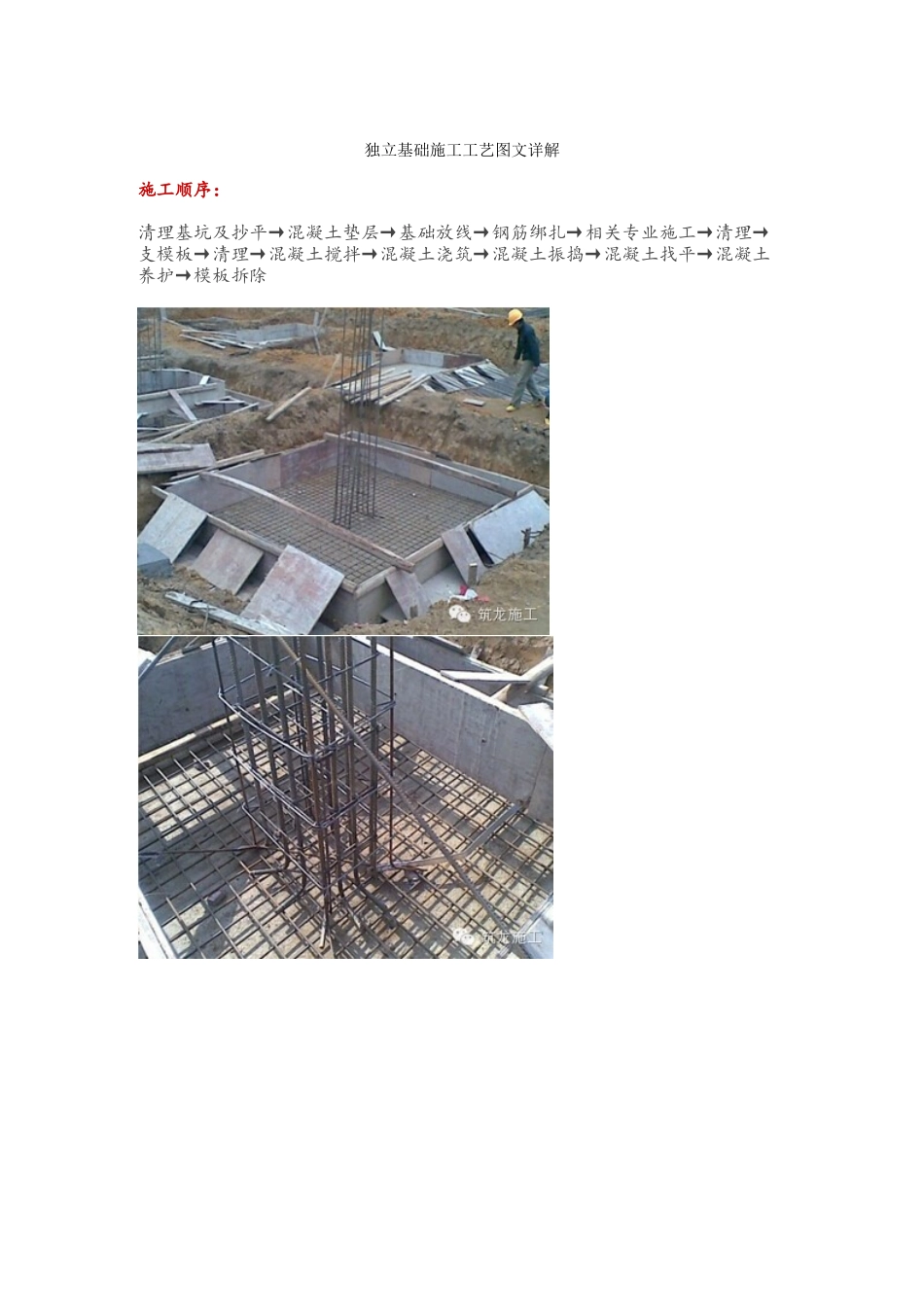

独立基础施工工艺图文详解施工顺序:清理基坑及抄平→混凝土垫层→基础放线→钢筋绑扎→相关专业施工→清理→支模板→清理→混凝土搅拌→混凝土浇筑→混凝土振捣→混凝土找平→混凝土养护→模板拆除1、清理基坑及抄平清理基坑是清除表层浮土及扰动土,不留积水

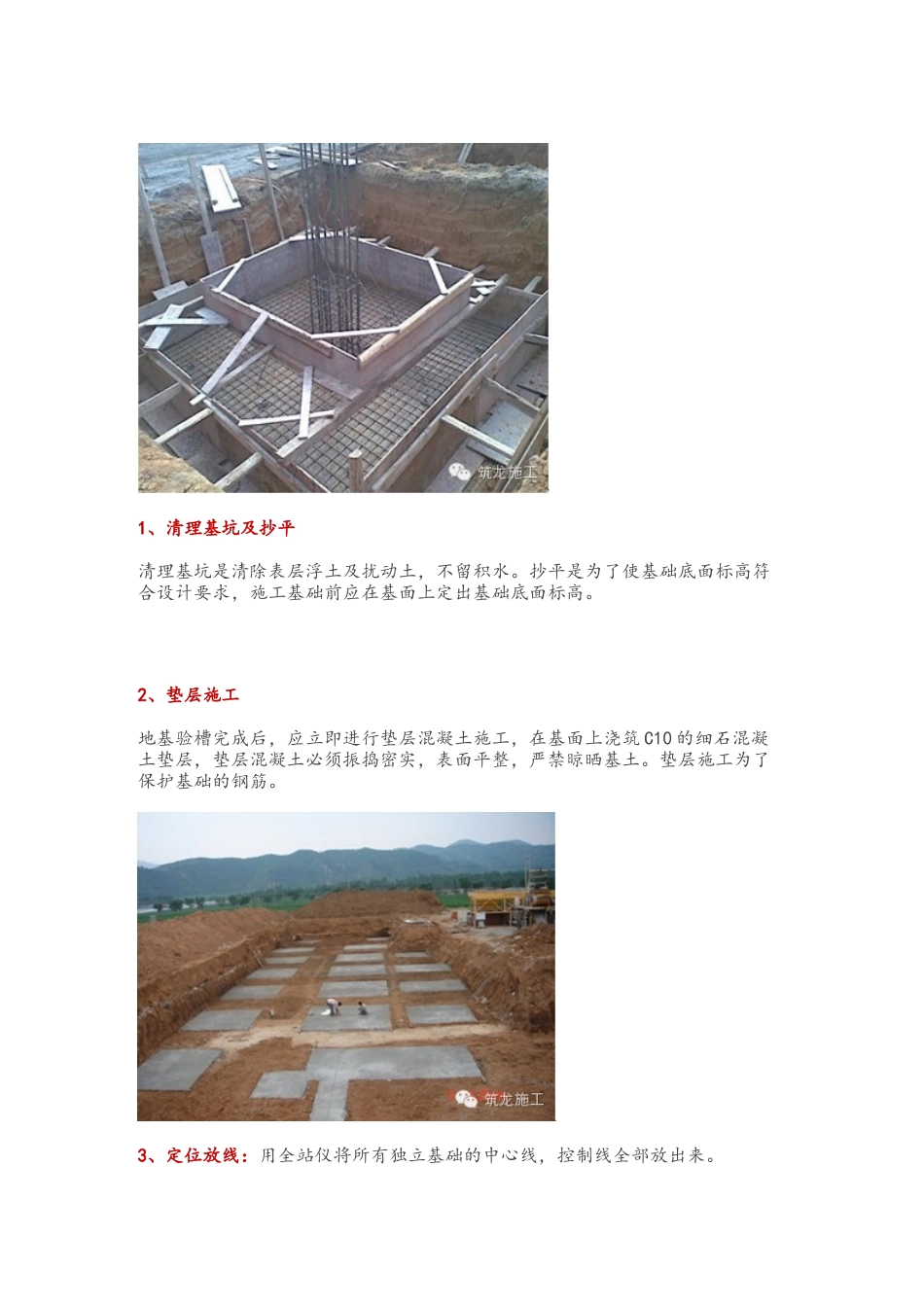

抄平是为了使基础底面标高符合设计要求,施工基础前应在基面上定出基础底面标高
2、垫层施工地基验槽完成后,应立即进行垫层混凝土施工,在基面上浇筑 C10 的细石混凝土垫层,垫层混凝土必须振捣密实,表面平整,严禁晾晒基土
垫层施工为了保护基础的钢筋
3、定位放线:用全站仪将所有独立基础的中心线,控制线全部放出来

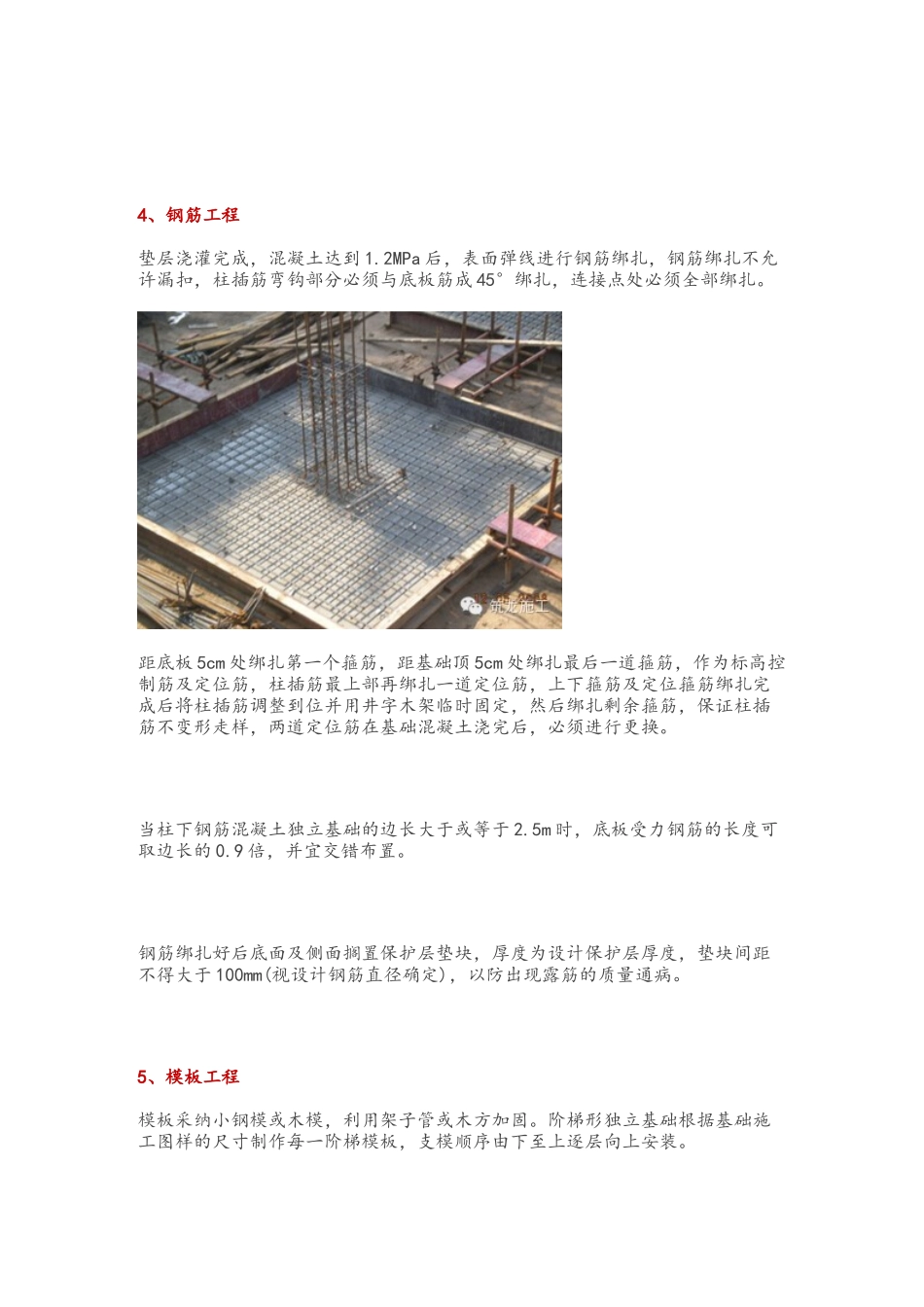

4、钢筋工程垫层浇灌完成,混凝土达到 1
2MPa 后,表面弹线进行钢筋绑扎,钢筋绑扎不允许漏扣,柱插筋弯钩部分必须与底板筋成 45°绑扎,连接点处必须全部绑扎
距底板 5cm 处绑扎第一个箍筋,距基础顶 5cm 处绑扎最后一道箍筋,作为标高控制筋及定位筋,柱插筋最上部再绑扎一道定位筋,上下箍筋及定位箍筋绑扎完成后将柱插筋调整到位并用井字木架临时固定,然后绑扎剩余箍筋,保证柱插筋不变形走样,两道定位筋在基础混凝土浇完后,必须进行更换
当柱下钢筋混凝土独立基础的边长大于或等于 2
5m 时,底板受力钢筋的长度可取边长的 0
9 倍,并宜交错布置
钢筋绑扎好后底面及侧面搁置保护层垫块,厚度为设计保护层厚度,垫块间距不得大于 100mm(视设计钢筋直径确定),以防出现露筋的质量通病
5、模板工程模板采纳小钢模或木模,利用架子管或木方加固
阶梯形独立基础根据基础施工图样的尺寸制作每一阶梯模板,支模顺序由下至上逐层向上安装
6、清理清除模板内的木屑、泥土等杂物,木模浇水湿润,堵严板缝及孔洞
7、混凝土浇筑混凝土应分层连续进行,间歇时间不超过混凝土初凝时间,一般不超过 2h,为保证钢筋位置正确,先浇一层 5~10cm 厚混凝土固定钢筋
