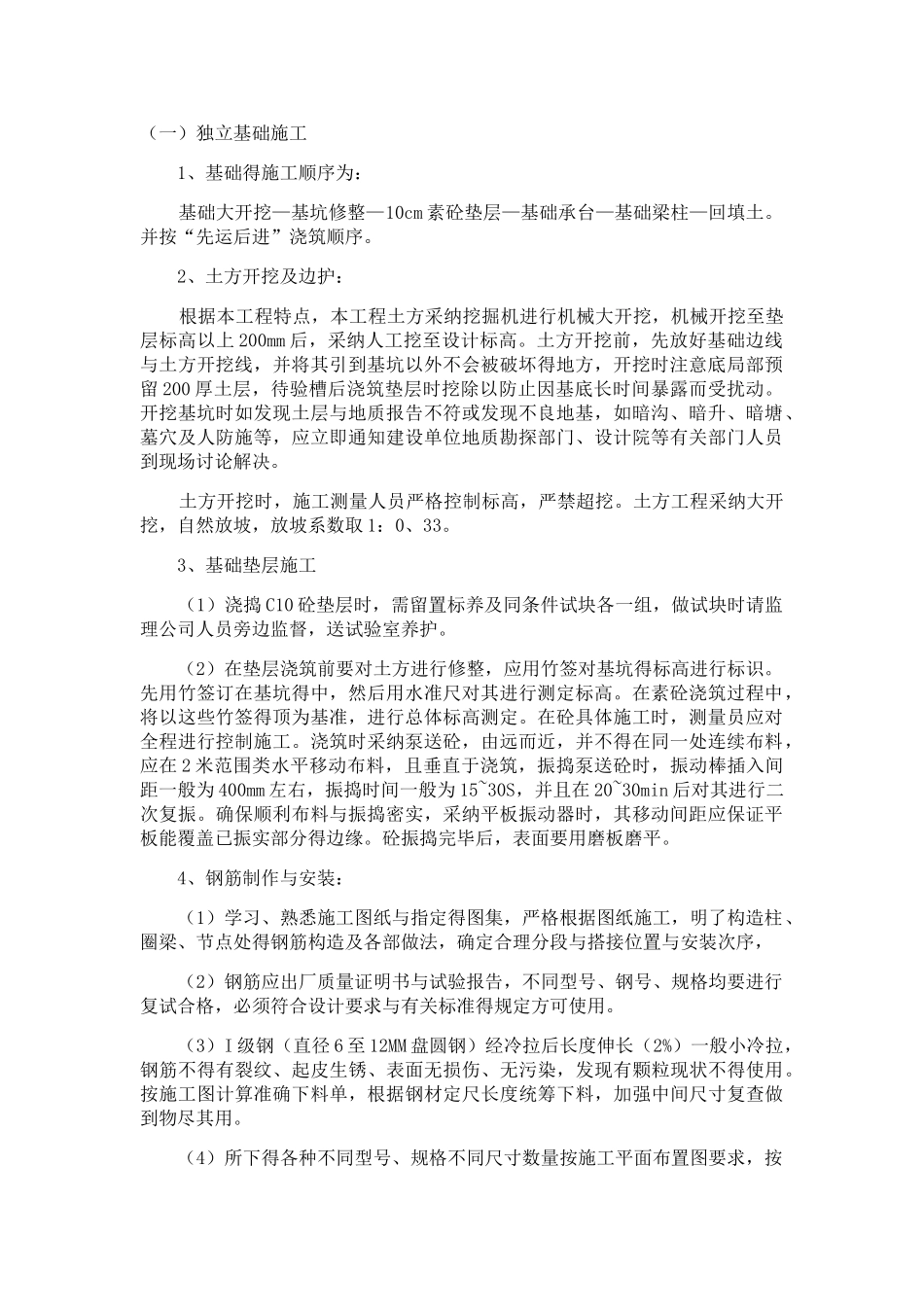

(一)独立基础施工 1、基础得施工顺序为: 基础大开挖—基坑修整—10cm 素砼垫层—基础承台—基础梁柱—回填土
并按“先运后进”浇筑顺序
2、土方开挖及边护: 根据本工程特点,本工程土方采纳挖掘机进行机械大开挖,机械开挖至垫层标高以上 200mm 后,采纳人工挖至设计标高
土方开挖前,先放好基础边线与土方开挖线,并将其引到基坑以外不会被破坏得地方,开挖时注意底局部预留 200 厚土层,待验槽后浇筑垫层时挖除以防止因基底长时间暴露而受扰动
开挖基坑时如发现土层与地质报告不符或发现不良地基,如暗沟、暗升、暗塘、墓穴及人防施等,应立即通知建设单位地质勘探部门、设计院等有关部门人员到现场讨论解决
土方开挖时,施工测量人员严格控制标高,严禁超挖
土方工程采纳大开挖,自然放坡,放坡系数取 1:0、33
3、基础垫层施工 (1)浇捣 C10 砼垫层时,需留置标养及同条件试块各一组,做试块时请监理公司人员旁边监督,送试验室养护
(2)在垫层浇筑前要对土方进行修整,应用竹签对基坑得标高进行标识
先用竹签订在基坑得中,然后用水准尺对其进行测定标高
在素砼浇筑过程中,将以这些竹签得顶为基准,进行总体标高测定
在砼具体施工时,测量员应对全程进行控制施工
浇筑时采纳泵送砼,由远而近,并不得在同一处连续布料,应在 2 米范围类水平移动布料,且垂直于浇筑,振捣泵送砼时,振动棒插入间距一般为 400mm 左右,振捣时间一般为 15~30S,并且在 20~30min 后对其进行二次复振
确保顺利布料与振捣密实,采纳平板振动器时,其移动间距应保证平板能覆盖已振实部分得边缘
砼振捣完毕后,表面要用磨板磨平

4、钢筋制作与安装: (1)学习、熟悉施工图纸与指定得图集,严格根据图纸施工,明了构造柱、圈梁、节点处得钢筋构造及各部做法,确定合理分段与搭接位置与安装次序, (2)钢筋应出厂质量证明书与试验报告
