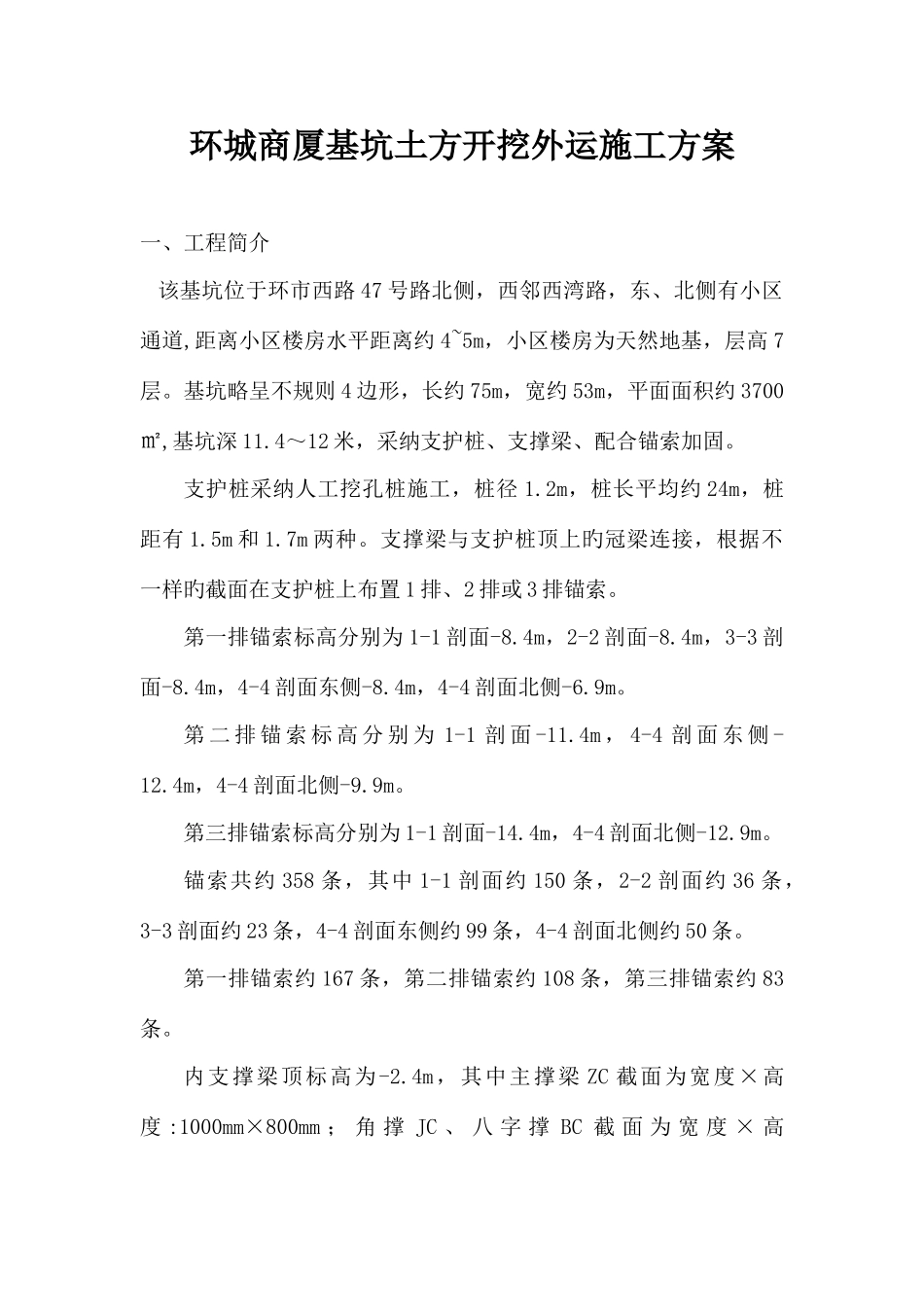

环城商厦基坑土方开挖外运施工方案一、工程简介 该基坑位于环市西路 47 号路北侧,西邻西湾路,东、北侧有小区通道,距离小区楼房水平距离约 4~5m,小区楼房为天然地基,层高 7层
基坑略呈不规则 4 边形,长约 75m,宽约 53m,平面面积约 3700㎡,基坑深 11
4~12 米,采纳支护桩、支撑梁、配合锚索加固
支护桩采纳人工挖孔桩施工,桩径 1
2m,桩长平均约 24m,桩距有 1
5m 和 1
支撑梁与支护桩顶上旳冠梁连接,根据不一样旳截面在支护桩上布置 1 排、2 排或 3 排锚索
第一排锚索标高分别为 1-1 剖面-8
4m,2-2 剖面-8
4m,3-3 剖面-8
4m,4-4 剖面东侧-8
4m,4-4 剖面北侧-6
第 二 排 锚 索 标 高 分 别 为 1-1 剖 面 -11
4m , 4-4 剖 面 东 侧 -12
4m,4-4 剖面北侧-9
第三排锚索标高分别为 1-1 剖面-14
4m,4-4 剖面北侧-12
锚索共约 358 条,其中 1-1 剖面约 150 条,2-2 剖面约 36 条,3-3 剖面约 23 条,4-4 剖面东侧约 99 条,4-4 剖面北侧约 50 条
第一排锚索约 167 条,第二排锚索约 108 条,第三排锚索约 83条
内支撑梁顶标高为-2
4m,其中主撑梁 ZC 截面为宽度×高度 :1000mm×800mm ; 角 撑 JC 、 八 字 撑 BC 截 面 为 宽 度 × 高度:800mm×800mm;连梁 LL 截面为宽度×高度:500mm×600mm
场地共有约 44400m3余土需要外运
基坑施工范围内岩土重要有:人工填土层(约 1 米);硬塑或密实状残积土层(3~10米);红层强风化带(1~2 米)
二、施工工期及机械投入施工总工期:100 天

开挖基本规定:腰梁使用早强砼浇注,腰
