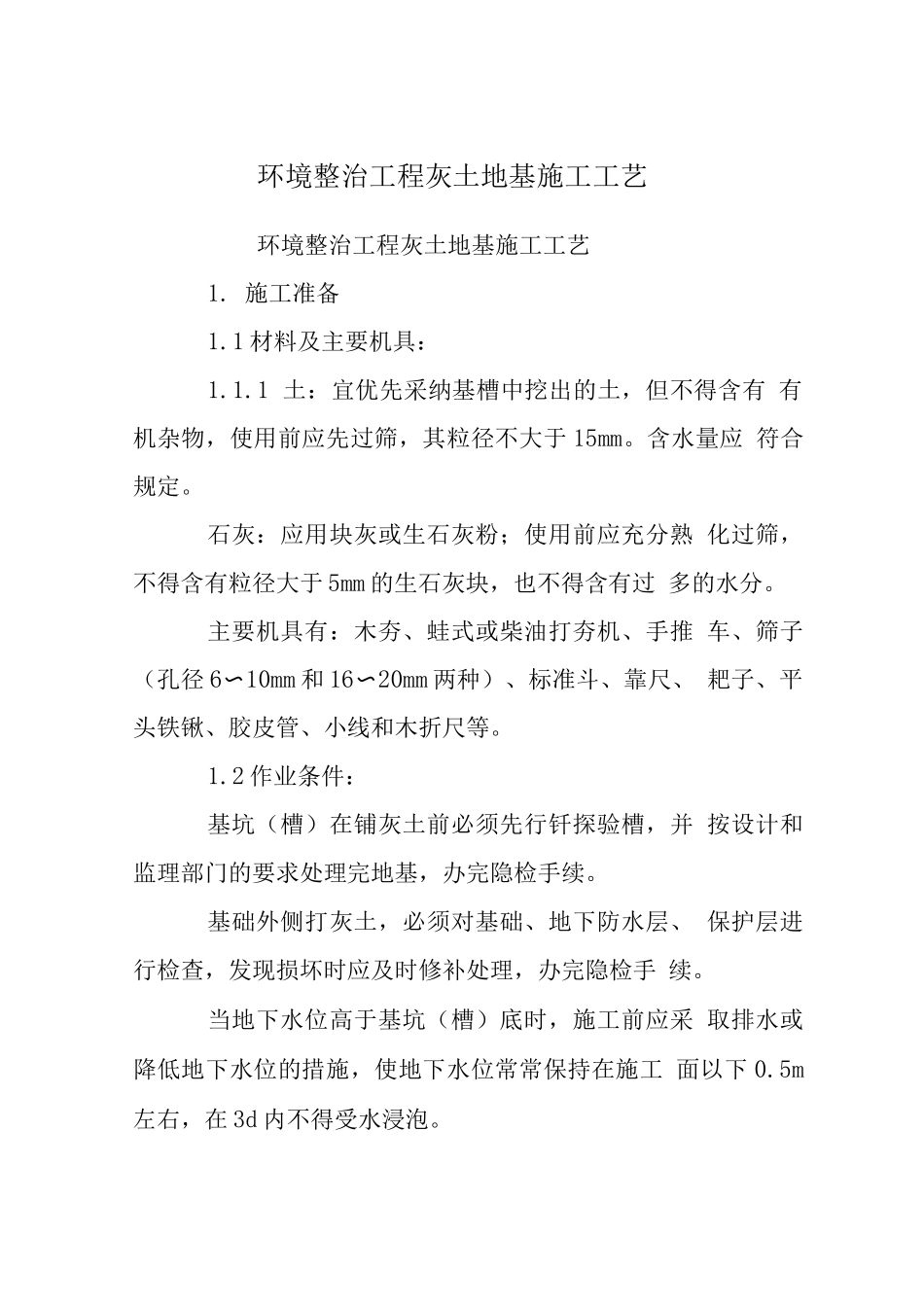

环境整治工程灰土地基施工工艺环境整治工程灰土地基施工工艺1
1 材料及主要机具:1
1 土:宜优先采纳基槽中挖出的土,但不得含有 有机杂物,使用前应先过筛,其粒径不大于 15mm
含水量应 符合规定
石灰:应用块灰或生石灰粉;使用前应充分熟 化过筛,不得含有粒径大于 5mm 的生石灰块,也不得含有过 多的水分
主要机具有:木夯、蛙式或柴油打夯机、手推 车、筛子(孔径 6〜10mm 和 16〜20mm 两种)、标准斗、靠尺、 耙子、平头铁锹、胶皮管、小线和木折尺等
2 作业条件:基坑(槽)在铺灰土前必须先行钎探验槽,并 按设计和监理部门的要求处理完地基,办完隐检手续
基础外侧打灰土,必须对基础、地下防水层、 保护层进行检查,发现损坏时应及时修补处理,办完隐检手 续
当地下水位高于基坑(槽)底时,施工前应采 取排水或降低地下水位的措施,使地下水位常常保持在施工 面以下 0
5m左右,在 3d 内不得受水浸泡

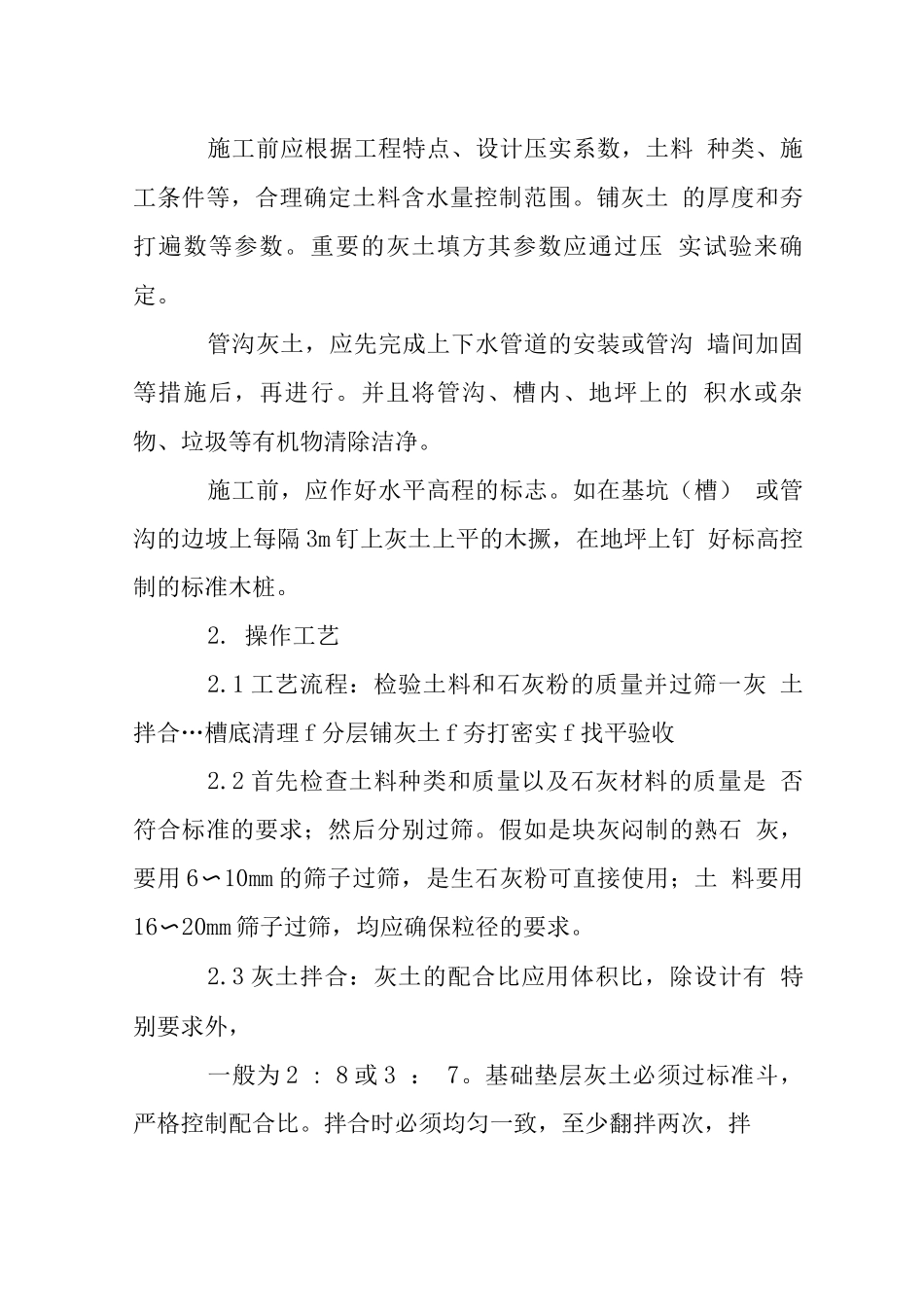

施工前应根据工程特点、设计压实系数,土料 种类、施工条件等,合理确定土料含水量控制范围
铺灰土 的厚度和夯打遍数等参数
重要的灰土填方其参数应通过压 实试验来确定
管沟灰土,应先完成上下水管道的安装或管沟 墙间加固等措施后,再进行
并且将管沟、槽内、地坪上的 积水或杂物、垃圾等有机物清除洁净
施工前,应作好水平高程的标志
如在基坑(槽) 或管沟的边坡上每隔 3m 钉上灰土上平的木撅,在地坪上钉 好标高控制的标准木桩
1 工艺流程:检验土料和石灰粉的质量并过筛一灰 土拌合…槽底清理 f 分层铺灰土 f 夯打密实 f 找平验收2
2 首先检查土料种类和质量以及石灰材料的质量是 否符合标准的要求;然后分别过筛

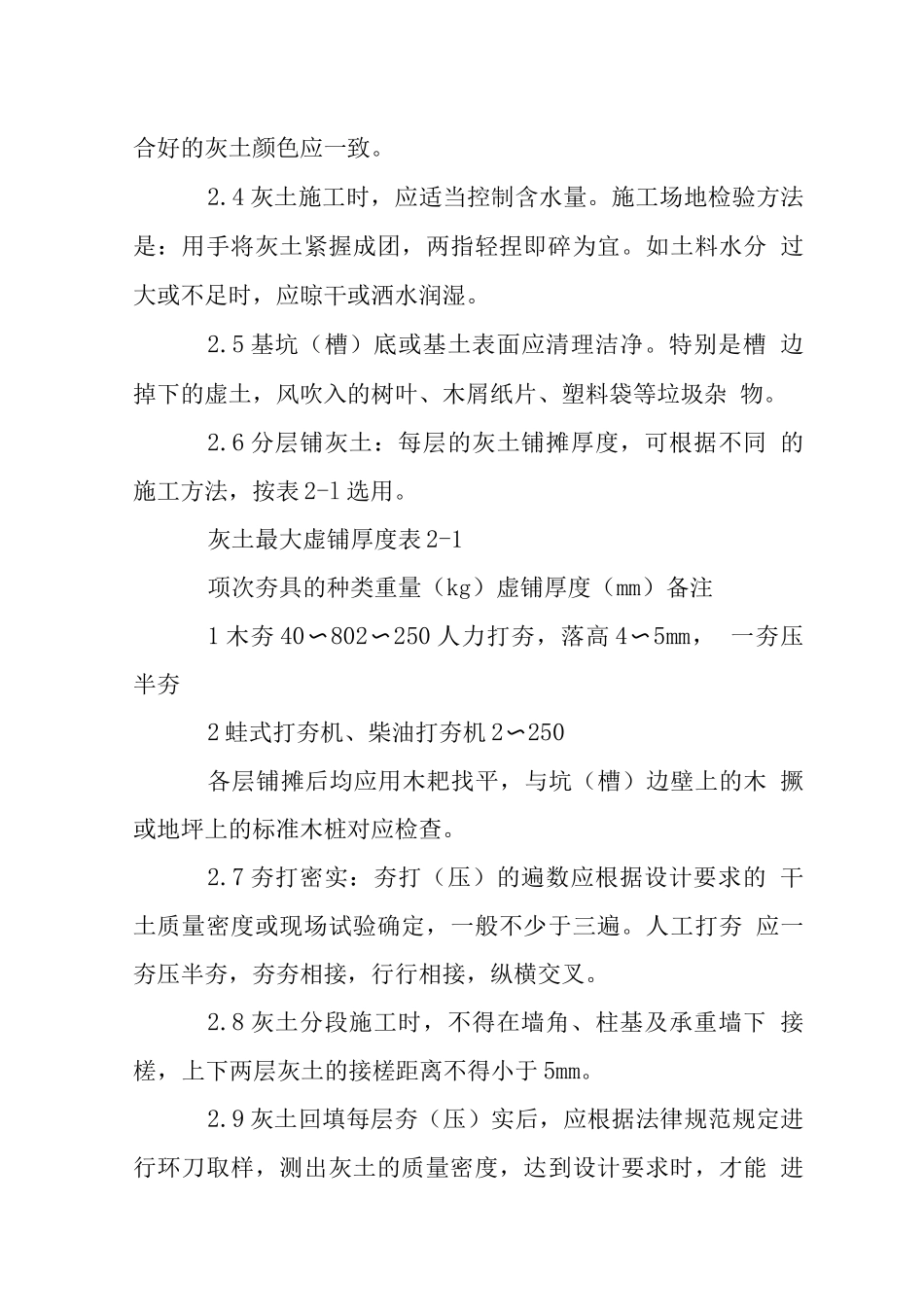

假如是块灰闷制的熟石 灰,要用 6〜10mm 的筛子过筛,是生石灰粉可直接使用;土 料要用16〜20mm 筛子过筛,均应确保粒径的要
