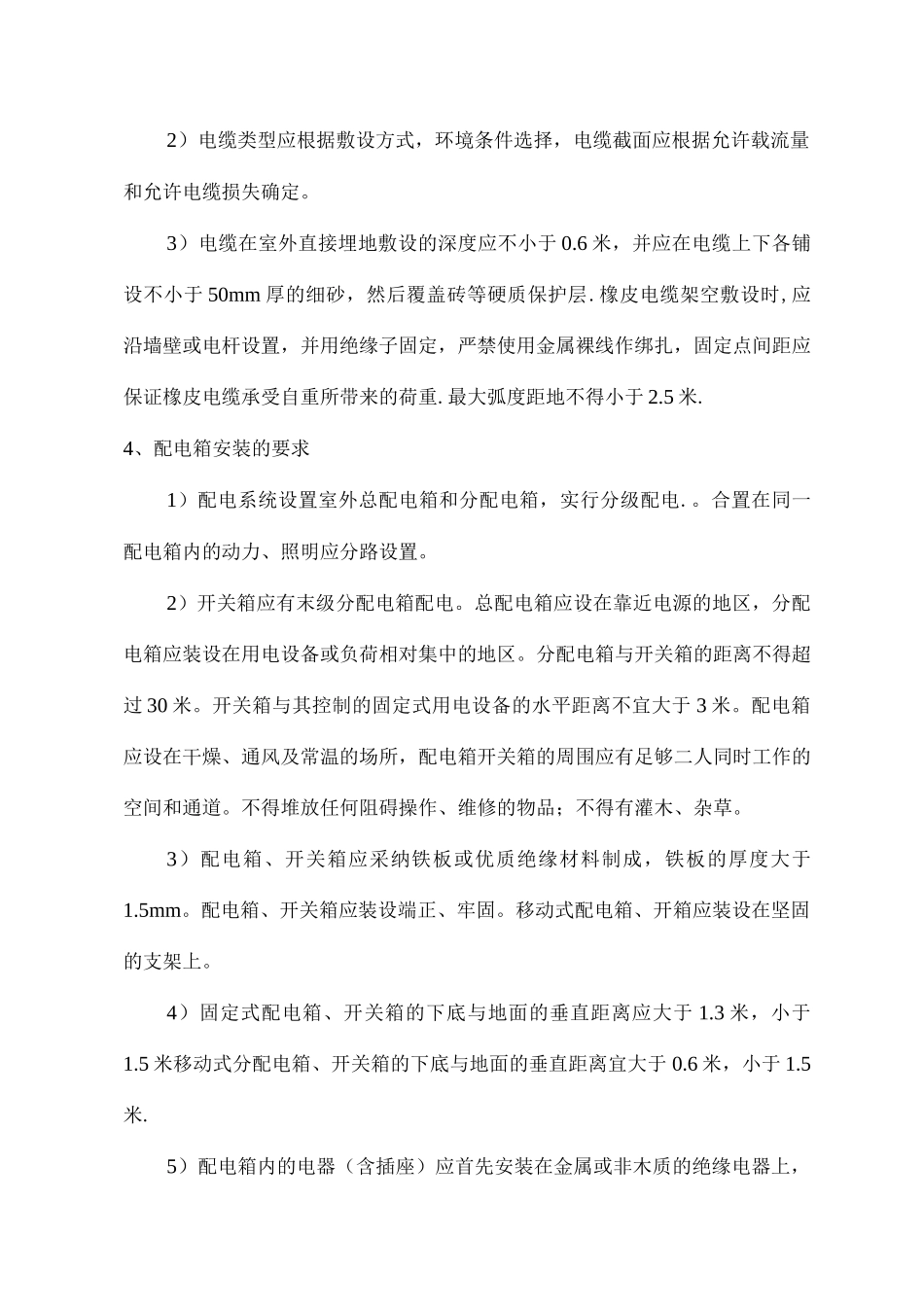

现场临时用电设计为了建设工程施工现场供用电中的人身安全和设备安全,并使施工现场供电设施的设计、施工、运行及维护做到安全可靠,确保质量,经济合理,制定本临时用电施工组织设计
1、根据施工现场临时用电安全技术法律规范(JGJ46-88)建设工程施工现场供电安全法律规范(GB50194-93)编制
2、本工程电源电缆 YC-3*150+2*70 由原有的配电房利用原结构的房顶、围墙引来
接至施工场地新组装的户外配电柜
然后由配电柜放射性发出引至各分级配电箱(详见临电系统布置图)
施工现场用电设备如下:序号设备名称数量功率(KW)序号设备名称数量功率(KW)1卷杨机21513冰箱10
852钢筋切断机2414蒸饭机1243钢筋弯曲机2415电捶103
84圆盘据23
216电钻207
65套丝机22
217切割机24
46水泵24
418磨光机83
047振捣器51119无齿据22
28打夯机36
620磁力钻11
19云石机83
0421搅拌机17
510刨板机1422室内照明25KW11台钻22
223室外照明25KW12沟通电焊机10338KVA24根据计算公式P 总=1
05 (K1XP1/COS^+K2XP2 + K3XP3 + K4XP4)p-供电设备总需容量(KVA)P1-电动机额定功率(KW)P2-电焊机额定容量(KVA)P3-室内照明容量(KW)P4-室外照明容量(KW)COS*-电动机的平均功率因数(一般为 0
75)P= 1
6*338+0
8*25+1*25)=354KVA根据计算甲方应提供不小于 4KVA 的变压器,应满足施工的需要
3、电缆敷设的要求1)凡是由总配电引至各分配电箱的电源电缆必须埋地或架空敷设,严禁沿地面明敷,并应避开机械损伤和介质腐蚀

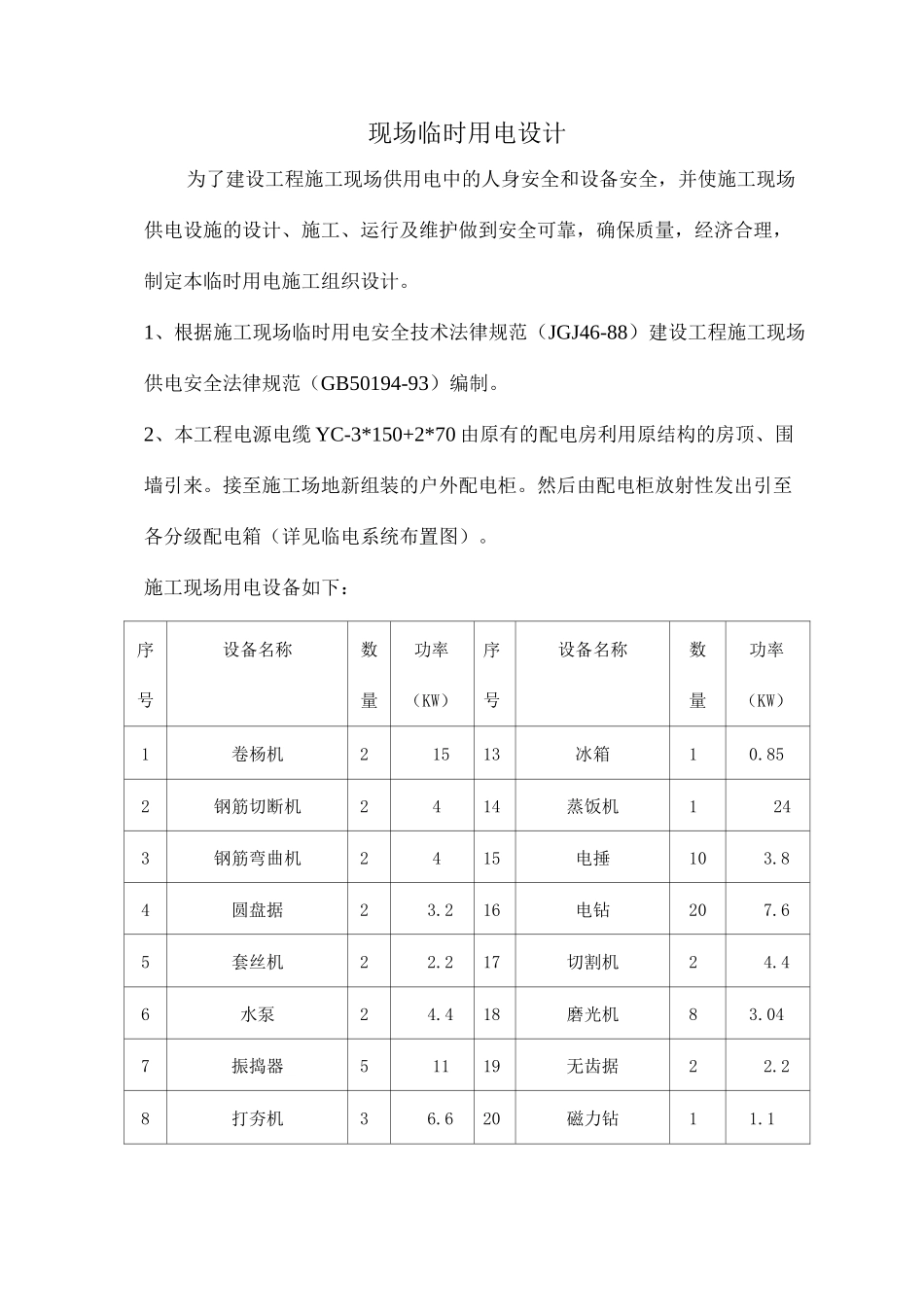

2)电缆类型应根据敷设方式,环境条件选择,电缆截面应根据允许
