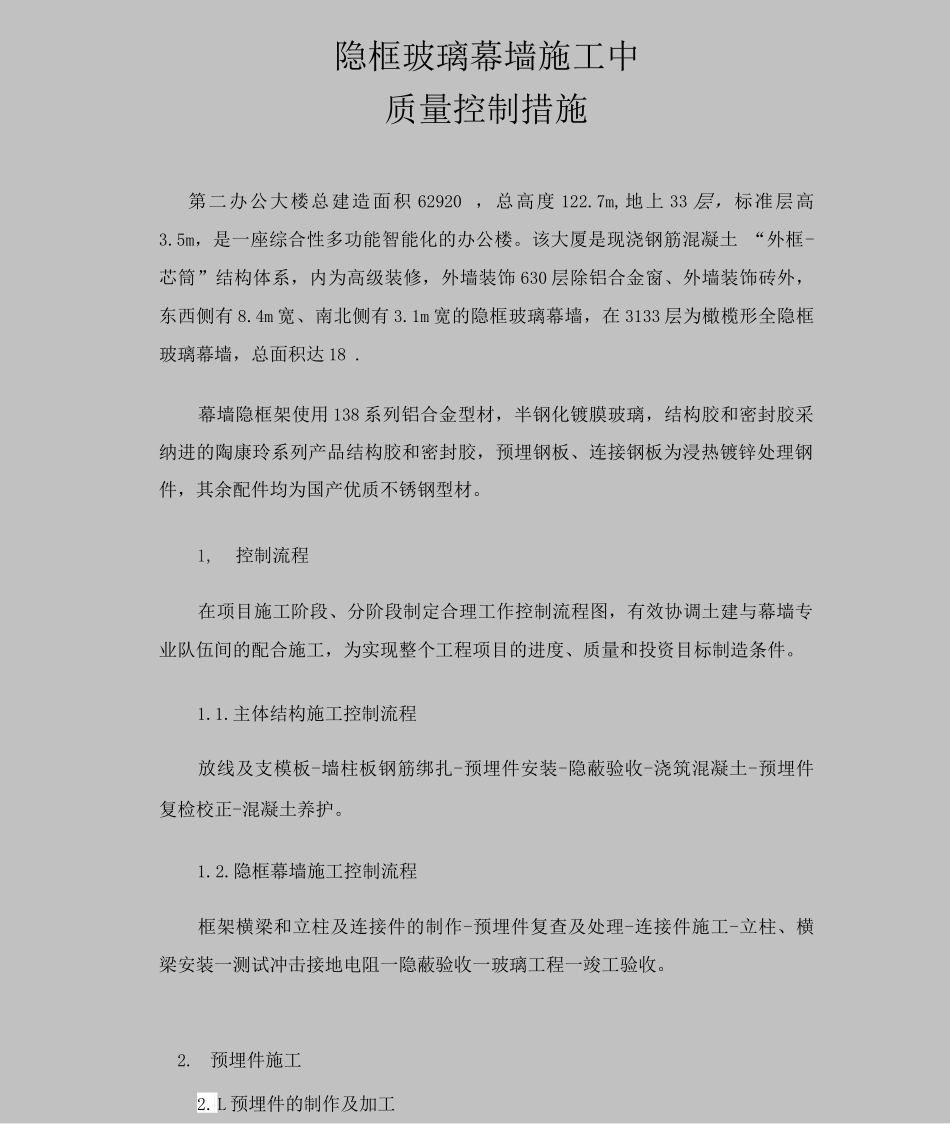

隐框玻璃幕墙施工中质量控制措施第二办公大楼总建造面积 62920 ,总高度 122
7m,地上 33 层,标准层高3
5m,是一座综合性多功能智能化的办公楼
该大厦是现浇钢筋混凝土 “外框-芯筒”结构体系,内为高级装修,外墙装饰 630 层除铝合金窗、外墙装饰砖外,东西侧有 8
4m 宽、南北侧有 3
1m 宽的隐框玻璃幕墙,在 3133 层为橄榄形全隐框玻璃幕墙,总面积达 18
幕墙隐框架使用 138 系列铝合金型材,半钢化镀膜玻璃,结构胶和密封胶采纳进的陶康玲系列产品结构胶和密封胶,预埋钢板、连接钢板为浸热镀锌处理钢件,其余配件均为国产优质不锈钢型材
1,控制流程在项目施工阶段、分阶段制定合理工作控制流程图,有效协调土建与幕墙专业队伍间的配合施工,为实现整个工程项目的进度、质量和投资目标制造条件
主体结构施工控制流程放线及支模板-墙柱板钢筋绑扎-预埋件安装-隐蔽验收-浇筑混凝土-预埋件复检校正-混凝土养护
隐框幕墙施工控制流程框架横梁和立柱及连接件的制作-预埋件复查及处理-连接件施工-立柱、横梁安装一测试冲击接地电阻一隐蔽验收一玻璃工程一竣工验收

预埋件施工2
L 预埋件的制作及加工预埋钢板按施工图在车间内制作、焊接及热浸镀锌处理,核实钢板尺寸、厚度和锚固钢筋(为 I 级钢筋)的数量(4 根)、直径、长度,其中锚固长度按 25d计算(d 为锚筋直径)、且不小于 250mm
预埋钢板安装在结构梁、板、墙筋绑扎合格后按施工图放线确定位置,及时将预埋钢板绑扎安装就位
要求锚固钢筋插入梁内侧的受力钢筋部位并与之绑扎坚固,防止混凝土浇筑时脱落而移位
在梁板墙混凝土浇筑后终凝前检查复核预埋件位置,要求标高偏差在 10mm 内,与设计位置的偏差在 20mm 内
3,隐框架结构施工3

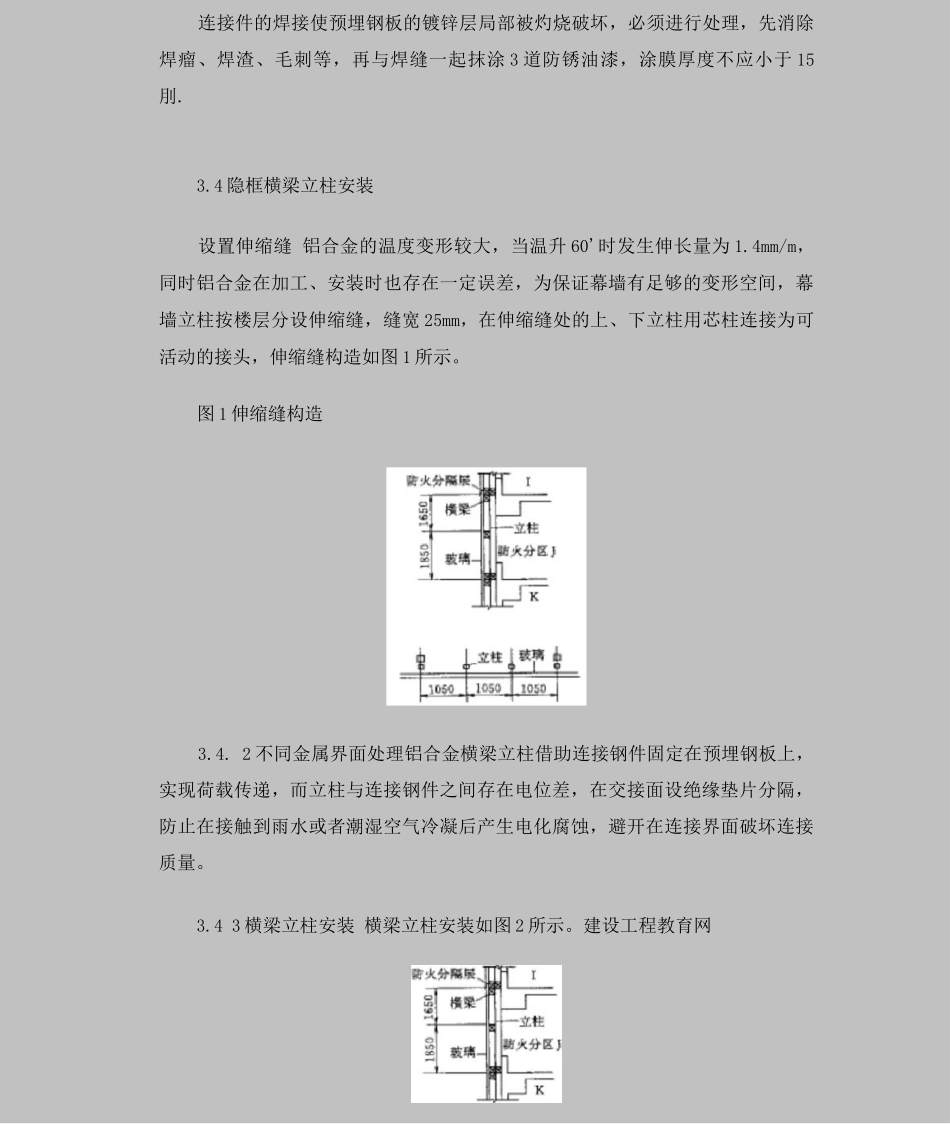

L 隐框分格根据楼层高度分格,普通竖直方向按 1850mm 和 1650
